电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

景观台施工组织设计方案

景观台施工组织设计方案_第1页
1/21
景观台施工组织设计方案_第2页
2/21
景观台施工组织设计方案_第3页
3/21

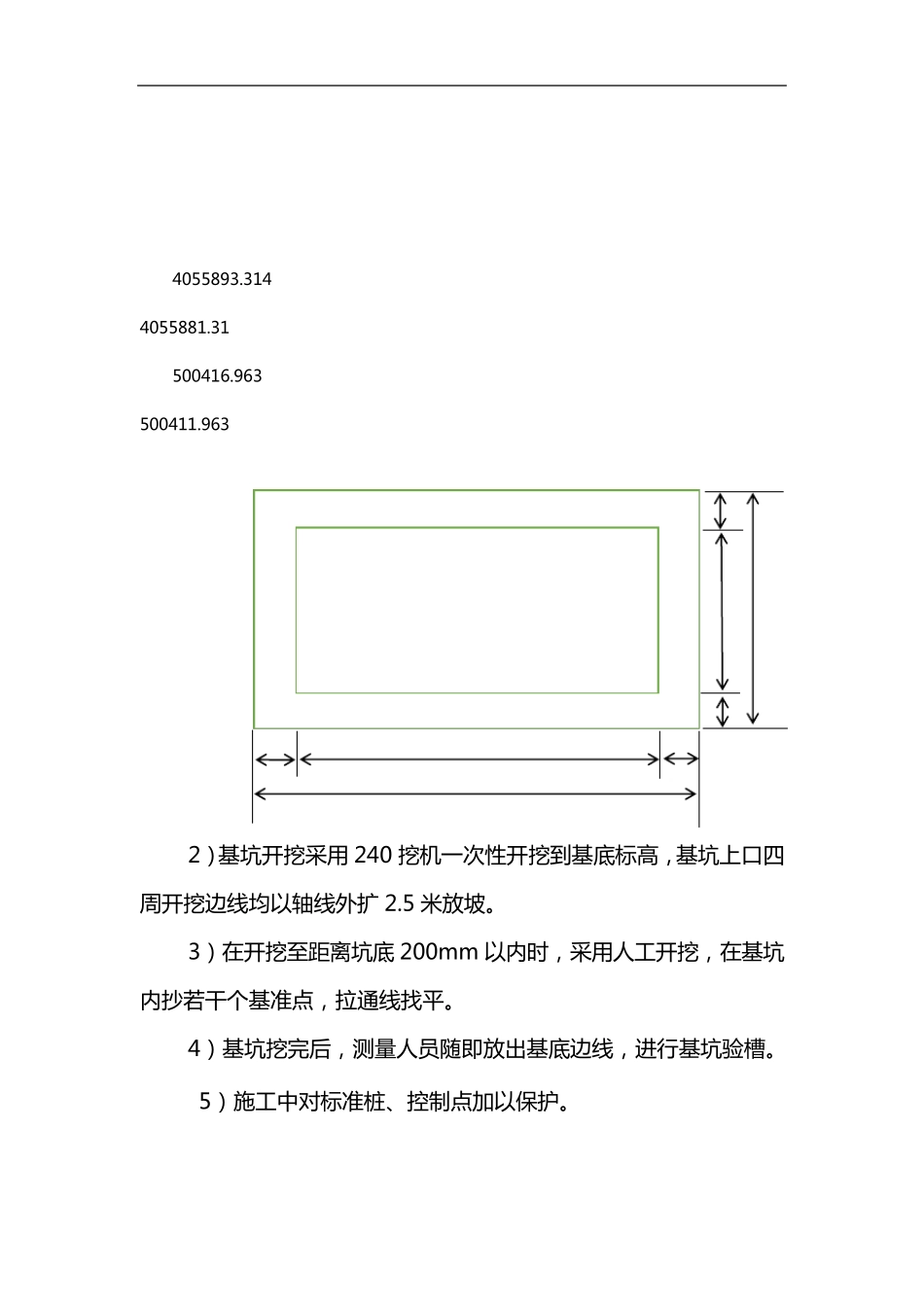

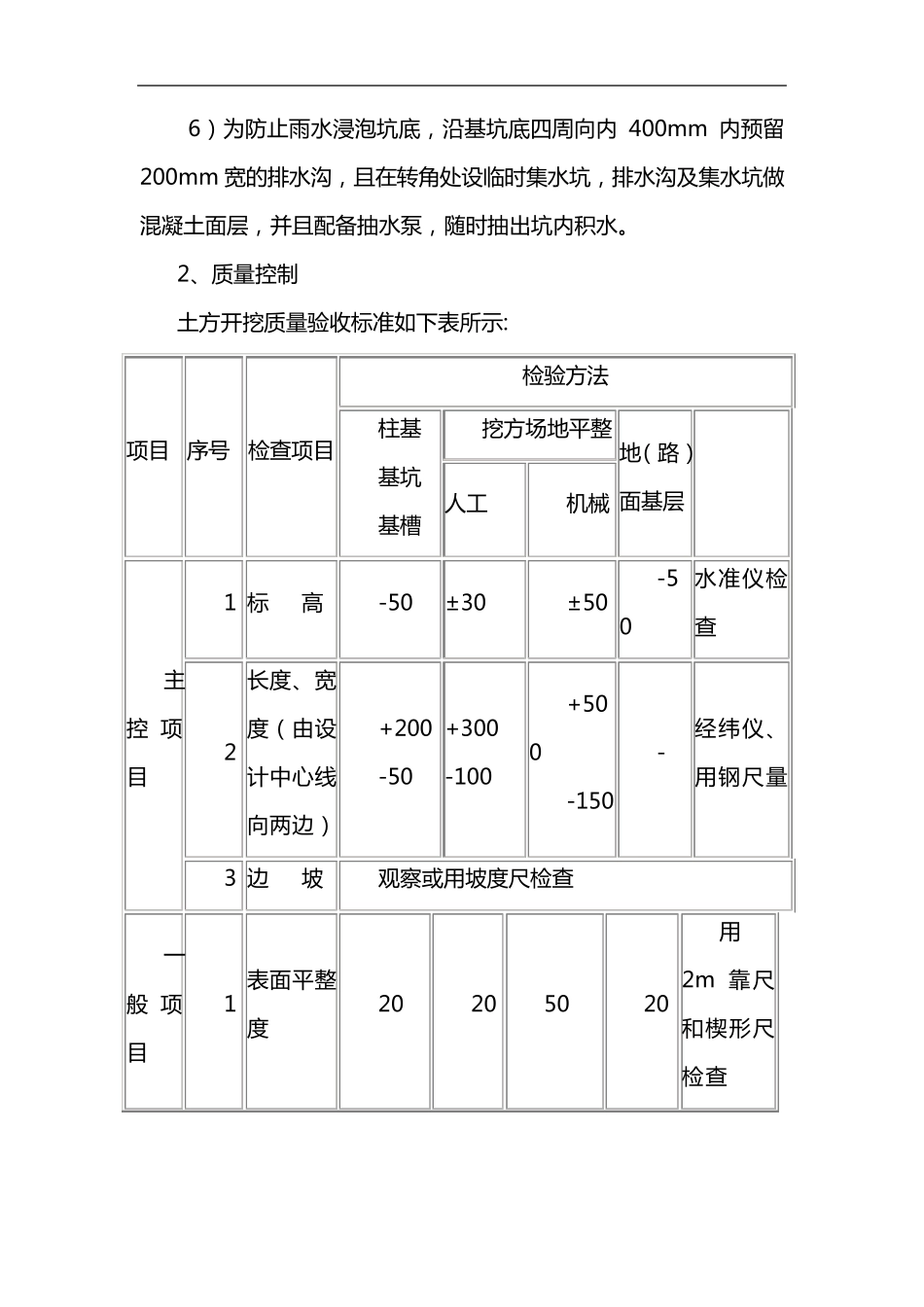

延 安 新 区 北 区 鲁 艺 生 态 公 园 建 设 项 目 四 分 区 观 景 台 一 、二施工方案 工 程 概 况 : 观 景 台 一 、二分别位于四区东北和西南两侧最高造势的顶部,正负零(1097.4)以上高度 3 米,观 景 台 一 、二定位放线尺寸为长 12 米、宽 7 米。 一 、施工流程 施工 放样、基础开挖、灰土基础、基础施工 、基础回填、地面以上框架部分施工 、龙骨施工 、铺装及栏杆施工 、相关附属工 程 施工 、完工 交验。每道工 序施工 前,请监理检测,符合要求后再进入下一 道工 序。 二、基础工程 基底标高为-4.5m。其中为-0.45~-2m 为 1.55 米厚素土夯实,-2m~-4.5m 米为 2.5 米厚 3:7 灰土。3:7 灰土完成后,做观 景 台 的混凝土基础施工 ,最后回填至框架梁板板底。 1、基坑开挖施工 方案 1)、根据基础图纸上的定位坐标,用全站仪进行平面定位放样。先放好坡顶线、坡底线,经复测及验收合格后开始开挖。(平面定位放线图如下): 4055893.314 4055881.314 500423.963 500423.963 4055893.314 4055881.31 500416.963 500411.963 2) 基 坑 开 挖 采 用 240 挖 机 一 次 性 开 挖 到 基 底 标 高 , 基 坑 上 口 四周 开 挖 边 线 均 以 轴 线 外 扩 2.5 米 放 坡 。 3) 在 开 挖 至 距 离 坑 底 200mm 以 内 时 , 采 用 人 工 开 挖 , 在 基 坑内 抄 若 干 个 基 准 点 , 拉 通 线 找 平 。 4) 基 坑 挖 完 后 , 测 量 人 员 随 即 放 出 基 底 边 线 , 进 行 基 坑 验 槽 。 5) 施 工 中 对 标 准 桩 、控制点 加以 保护。 6) 为 防 止 雨 水 浸 泡 坑 底 , 沿 基 坑 底 四 周 向 内400mm 内 预 留200mm 宽 的 排 水 沟 , 且 在 转 角 处 设 临 时 集 水 坑 , 排 水 沟 及 集 水 坑 做混 凝 土 面 层 , 并 且 配 备 抽 水 泵 , 随 时 抽 出 坑 内 积 水 。 2、质 量 控 制 土 方 开 挖 质 量 验 收 标 准 如 下 表 所 示 : 项 目 序 号 检 查 项 目 检 验 方 法 柱 基 基 坑 基 槽 挖 方 场 地 平 整 地 ( 路 )面 基 层 人 工 机 械 主控项目 1 标 高 -50 ±30 ±50 -5...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

景观台施工组织设计方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
