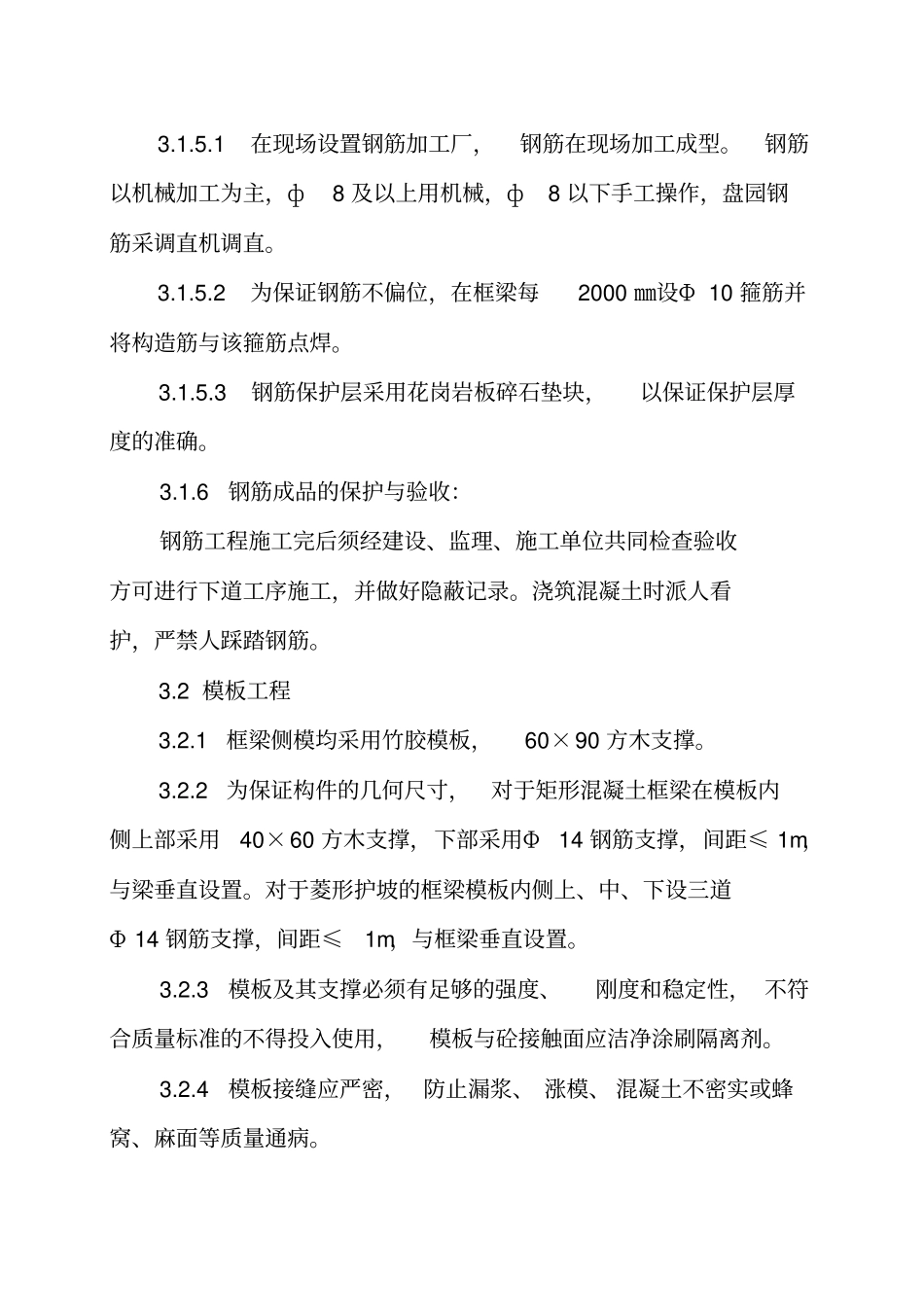

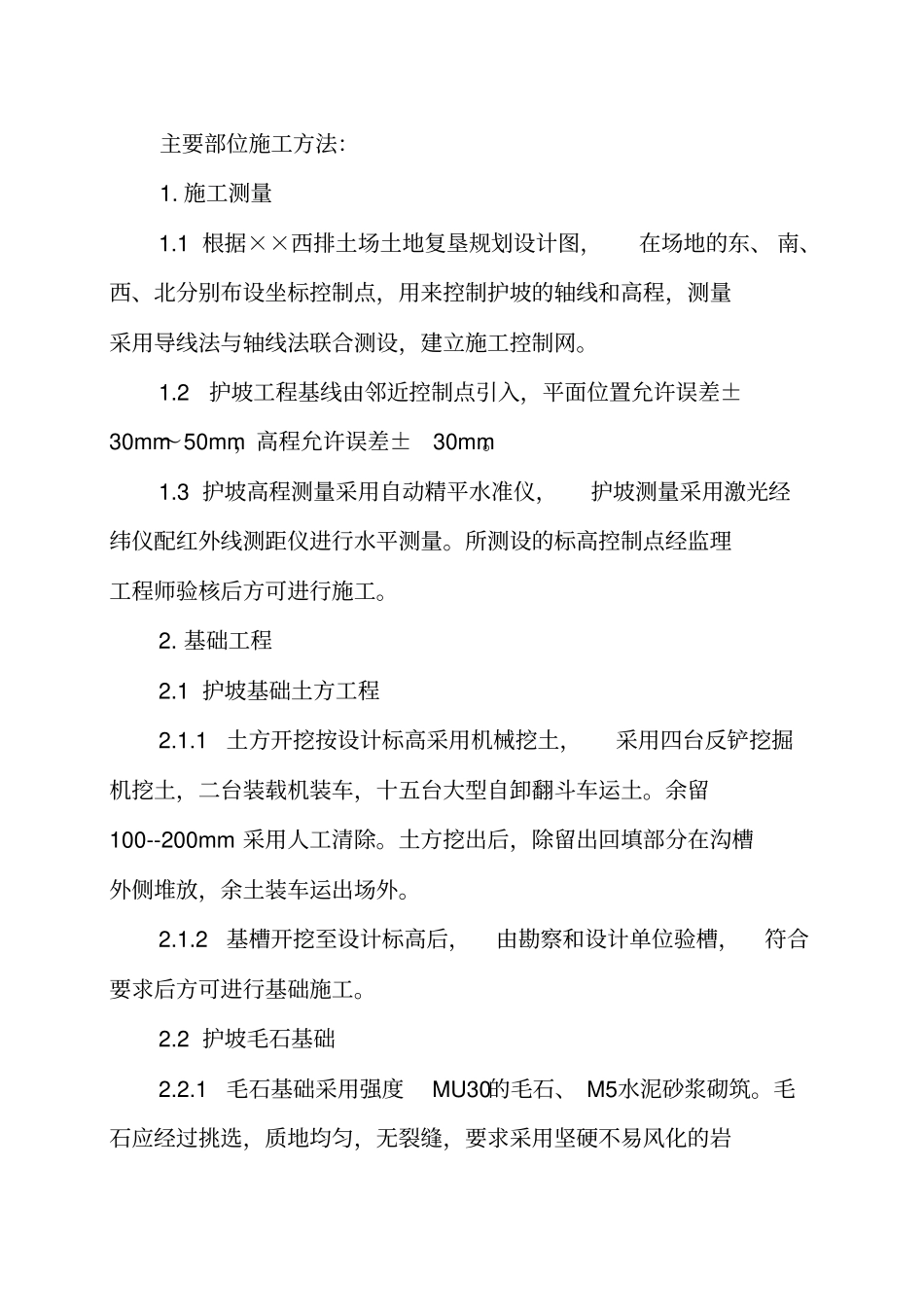

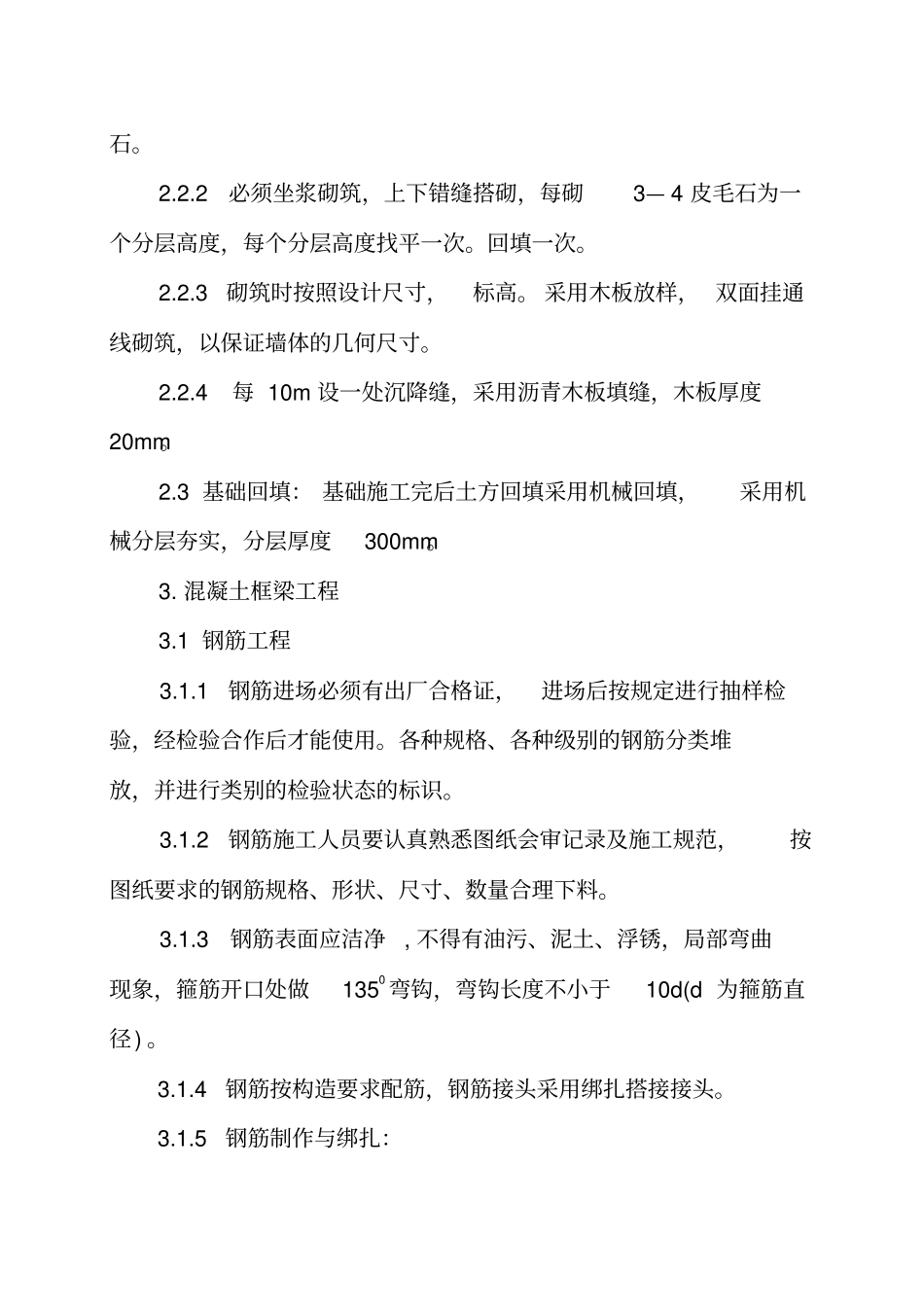

主要部位施工方法:1. 施工测量1.1 根据××西排土场土地复垦规划设计图,在场地的东、 南、西、北分别布设坐标控制点,用来控制护坡的轴线和高程,测量采用导线法与轴线法联合测设,建立施工控制网。1.2护坡工程基线由邻近控制点引入,平面位置允许误差±30mm~50mm,高程允许误差±30mm。1.3 护坡高程测量采用自动精平水准仪,护坡测量采用激光经纬仪配红外线测距仪进行水平测量。所测设的标高控制点经监理工程师验核后方可进行施工。2. 基础工程2.1 护坡基础土方工程2.1.1土方开挖按设计标高采用机械挖土,采用四台反铲挖掘机挖土,二台装载机装车,十五台大型自卸翻斗车运土。余留100--200mm 采用人工清除。土方挖出后,除留出回填部分在沟槽外侧堆放,余土装车运出场外。2.1.2基槽开挖至设计标高后,由勘察和设计单位验槽,符合要求后方可进行基础施工。2.2 护坡毛石基础2.2.1毛石基础采用强度MU30的毛石、 M5水泥砂浆砌筑。毛石应经过挑选,质地均匀,无裂缝,要求采用坚硬不易风化的岩石。2.2.2必须坐浆砌筑,上下错缝搭砌,每砌3— 4 皮毛石为一个分层高度,每个分层高度找平一次。回填一次。2.2.3砌筑时按照设计尺寸,标高。 采用木板放样, 双面挂通线砌筑,以保证墙体的几何尺寸。2.2.4每 10m 设一处沉降缝,采用沥青木板填缝,木板厚度20mm。2.3 基础回填: 基础施工完后土方回填采用机械回填,采用机械分层夯实,分层厚度300mm。3. 混凝土框梁工程3.1 钢筋工程3.1.1钢筋进场必须有出厂合格证,进场后按规定进行抽样检验,经检验合作后才能使用。各种规格、各种级别的钢筋分类堆放,并进行类别的检验状态的标识。3.1.2钢筋施工人员要认真熟悉图纸会审记录及施工规范,按图纸要求的钢筋规格、形状、尺寸、数量合理下料。3.1.3钢筋表面应洁净, 不得有油污、泥土、浮锈,局部弯曲现象,箍筋开口处做1350弯钩,弯钩长度不小于10d(d 为箍筋直径) 。3.1.4钢筋按构造要求配筋,钢筋接头采用绑扎搭接接头。3.1.5钢筋制作与绑扎:3.1.5.1在现场设置钢筋加工厂,钢筋在现场加工成型。钢筋以机械加工为主,ф8 及以上用机械,ф8 以下手工操作,盘园钢筋采调直机调直。3.1.5.2为保证钢筋不偏位,在框梁每2000 ㎜设Φ 10 箍筋并将构造筋与该箍筋点焊。3.1.5.3钢筋保护层采用花岗岩板碎石垫块,以保证保护层厚度的准确。3.1.6钢筋成品的保护与验收:钢筋工程施工完后须经建设、监理、施工单位共同检查验收方可进行下道工...
