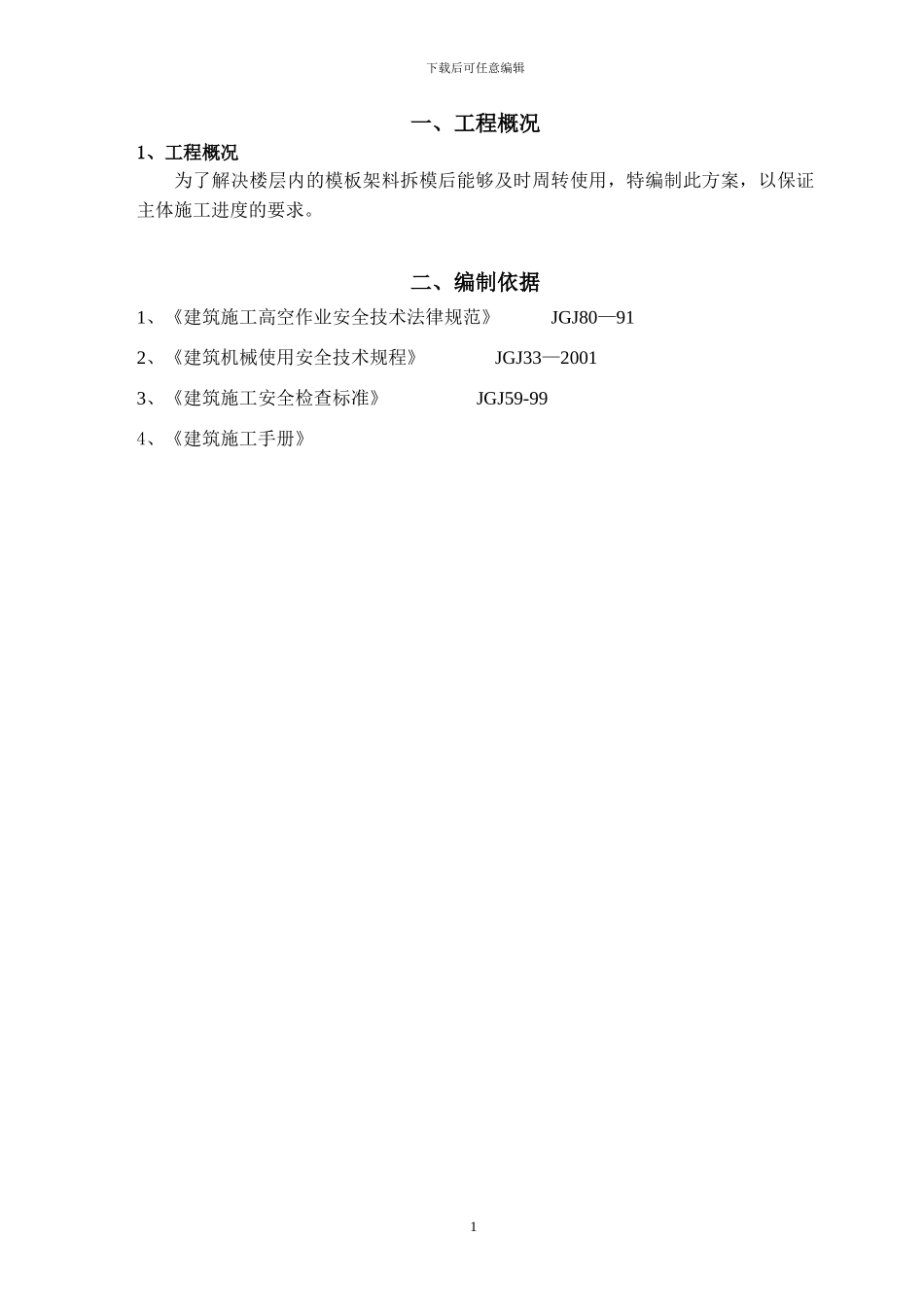

下载后可任意编辑一、工程概况1、工程概况为了解决楼层内的模板架料拆模后能够及时周转使用,特编制此方案,以保证主体施工进度的要求

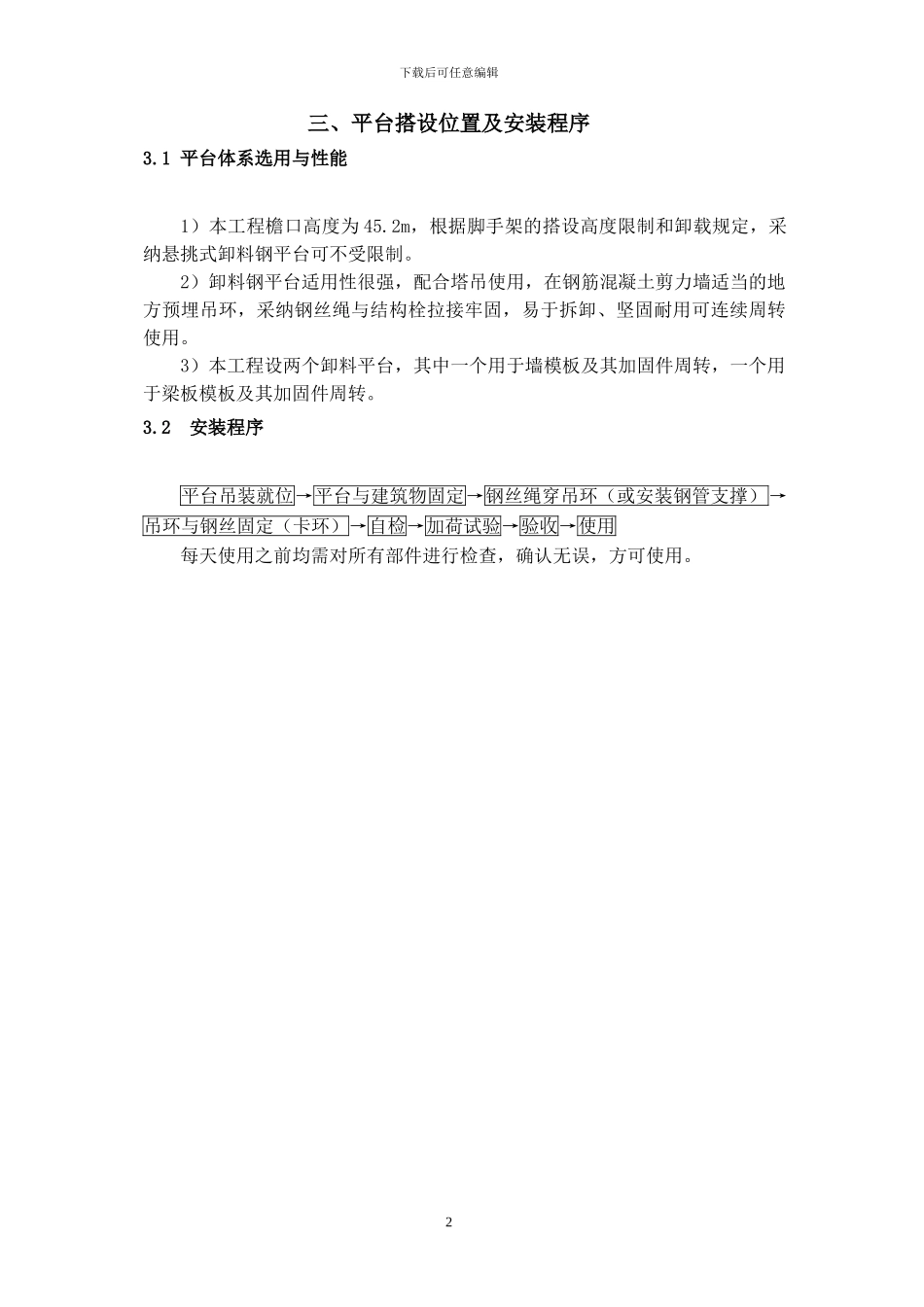

二、编制依据1、《建筑施工高空作业安全技术法律规范》 JGJ80—912、《建筑机械使用安全技术规程》 JGJ33—20013、《建筑施工安全检查标准》 JGJ59-994、《建筑施工手册》1 下载后可任意编辑三、平台搭设位置及安装程序3
1 平台体系选用与性能1)本工程檐口高度为 45
2m,根据脚手架的搭设高度限制和卸载规定,采纳悬挑式卸料钢平台可不受限制
2)卸料钢平台适用性很强,配合塔吊使用,在钢筋混凝土剪力墙适当的地方预埋吊环,采纳钢丝绳与结构栓拉接牢固,易于拆卸、坚固耐用可连续周转使用
3)本工程设两个卸料平台,其中一个用于墙模板及其加固件周转,一个用于梁板模板及其加固件周转
2 安装程序 平台吊装就位→平台与建筑物固定→钢丝绳穿吊环(或安装钢管支撑)→吊环与钢丝固定(卡环)→自检→加荷试验→验收→使用每天使用之前均需对所有部件进行检查,确认无误,方可使用

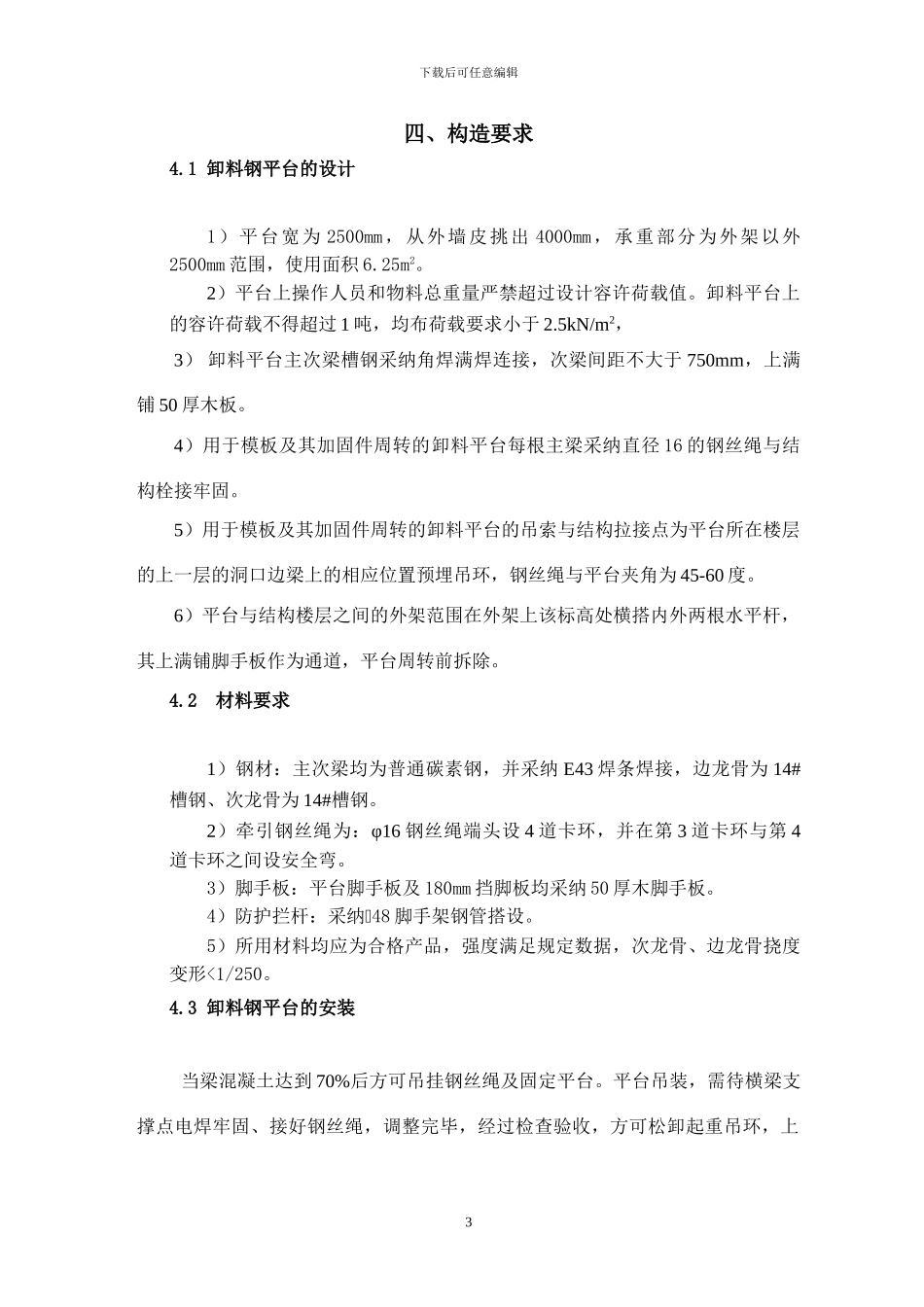

2下载后可任意编辑四、构造要求4
1 卸料钢平台的设计1)平台宽为 2500mm,从外墙皮挑出 4000mm,承重部分为外架以外2500mm 范围,使用面积 6
2)平台上操作人员和物料总重量严禁超过设计容许荷载值
卸料平台上的容许荷载不得超过 1 吨,均布荷载要求小于 2
5kN/m2,3) 卸料平台主次梁槽钢采纳角焊满焊连接,次梁间距不大于 750mm,上满铺 50 厚木板
4)用于模板及其加固件周转的卸料平台每根主梁采纳直径 16 的钢丝绳与结构栓接牢固
5)用于模板及其加固件周转的卸料平台的吊索与结构拉接点为平台所在楼层的上一层的洞口边梁上的相应位置预埋吊环,钢丝绳与平台夹角为 45-60 度
6)平台与结构楼层之间的外架范围在外架上该标高处横搭内外两根水平杆
