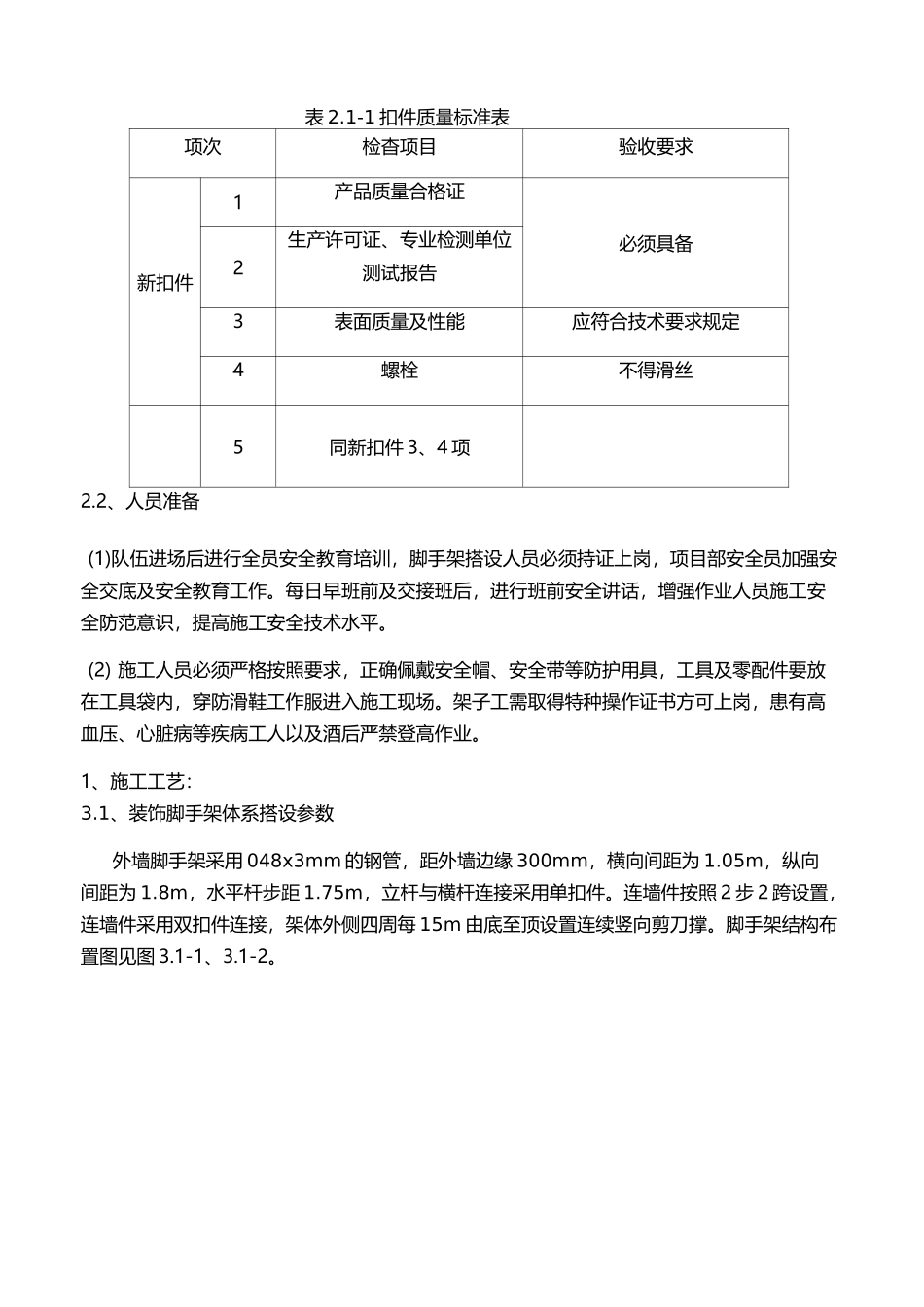

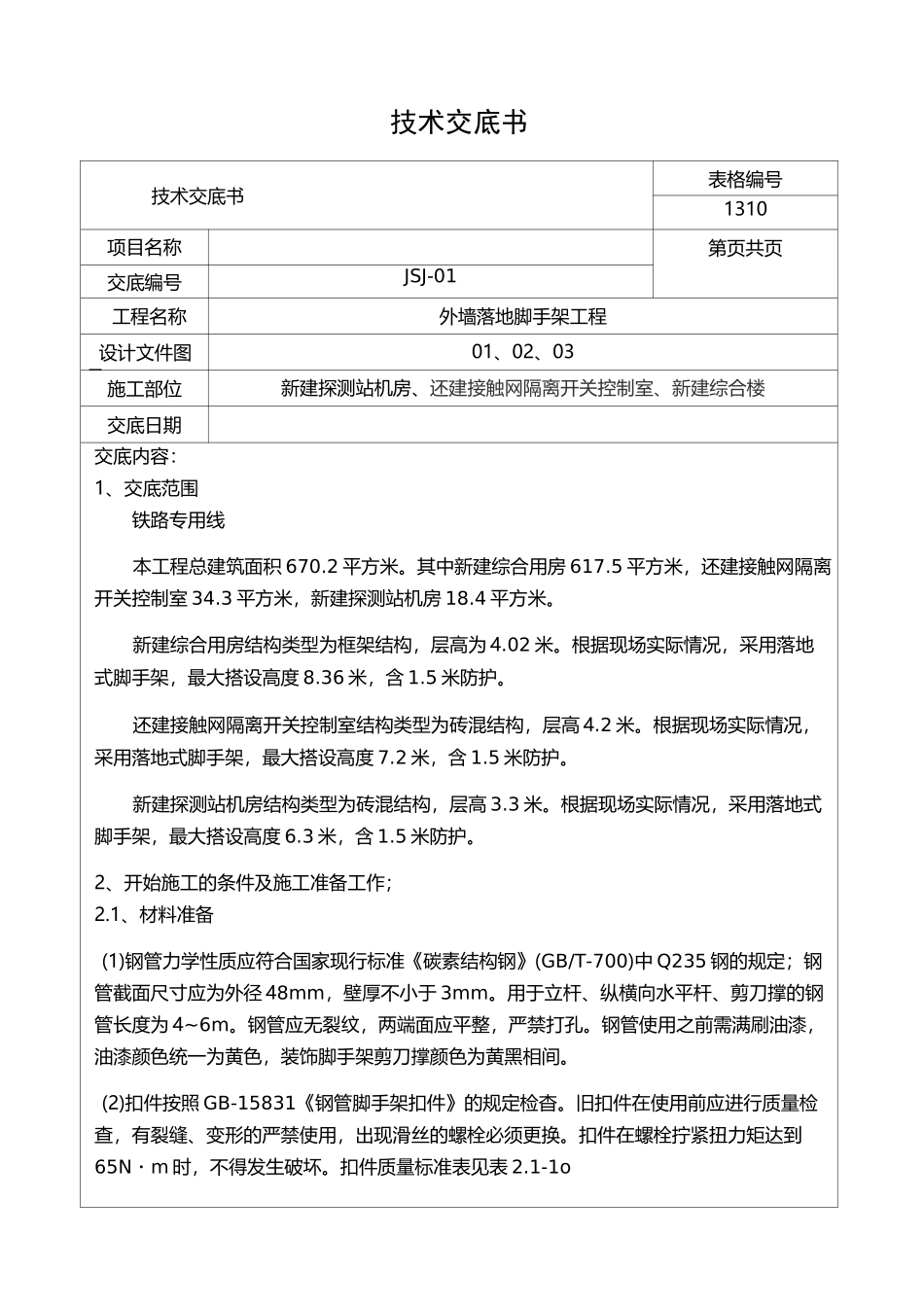

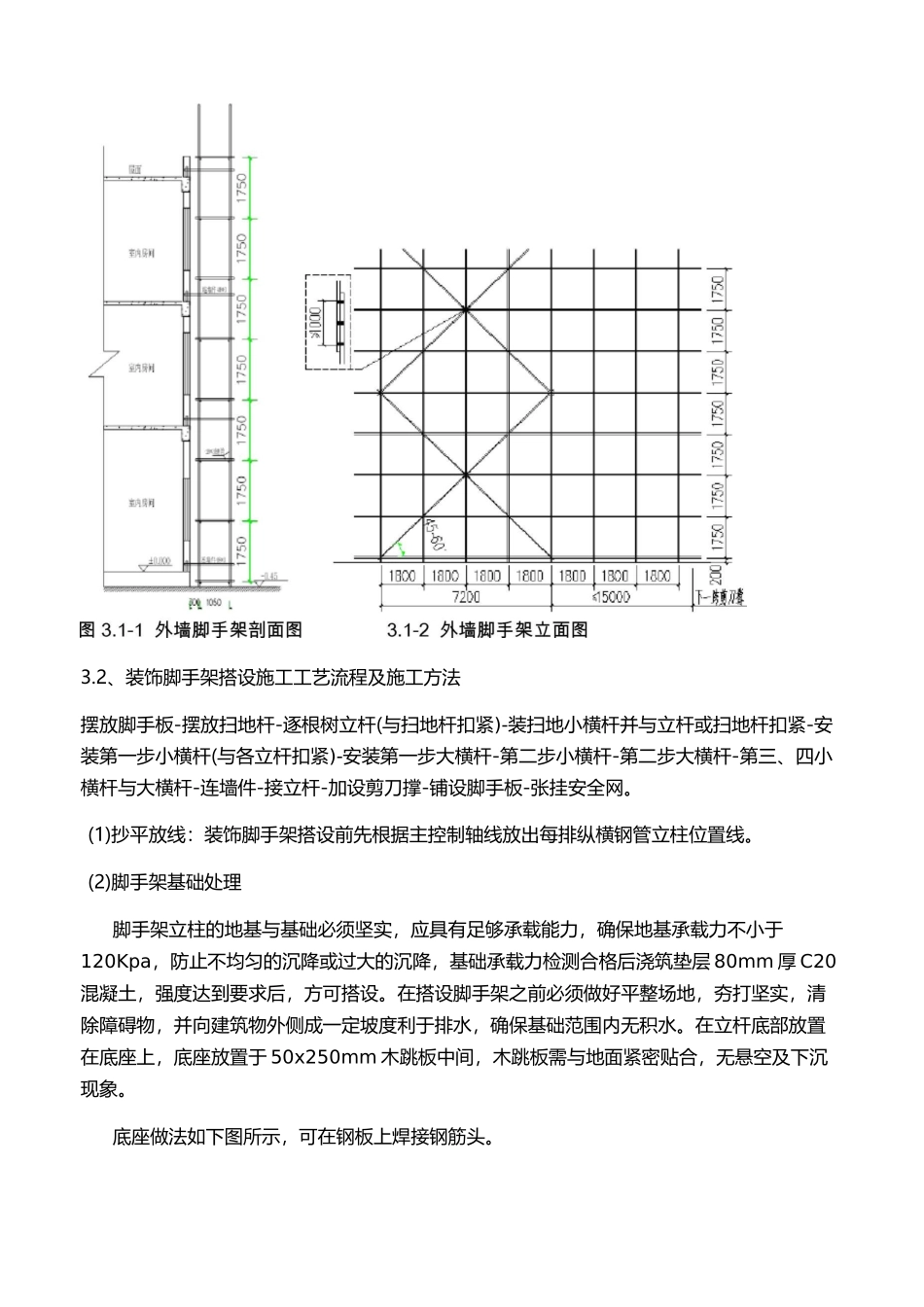

技术交底书技术交底书表格编号1310项目名称第页共页交底编号JSJ-01工程名称外墙落地脚手架工程设计文件图号01、02、03施工部位新建探测站机房、还建接触网隔离开关控制室、新建综合楼交底日期交底内容:1、交底范围铁路专用线本工程总建筑面积 670.2 平方米。其中新建综合用房 617.5 平方米,还建接触网隔离开关控制室 34.3 平方米,新建探测站机房 18.4 平方米。新建综合用房结构类型为框架结构,层高为 4.02 米。根据现场实际情况,采用落地式脚手架,最大搭设高度 8.36 米,含 1.5 米防护。还建接触网隔离开关控制室结构类型为砖混结构,层高 4.2 米。根据现场实际情况,采用落地式脚手架,最大搭设高度 7.2 米,含 1.5 米防护。新建探测站机房结构类型为砖混结构,层高 3.3 米。根据现场实际情况,采用落地式脚手架,最大搭设高度 6.3 米,含 1.5 米防护。2、开始施工的条件及施工准备工作;2.1、材料准备(1)钢管力学性质应符合国家现行标准《碳素结构钢》(GB/T-700)中 Q235 钢的规定;钢管截面尺寸应为外径 48mm,壁厚不小于 3mm。用于立杆、纵横向水平杆、剪刀撑的钢管长度为 4~6m。钢管应无裂纹,两端面应平整,严禁打孔。钢管使用之前需满刷油漆,油漆颜色统一为黄色,装饰脚手架剪刀撑颜色为黄黑相间。(2)扣件按照 GB-15831《钢管脚手架扣件》的规定检杳。旧扣件在使用前应进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺栓必须更换。扣件在螺栓拧紧扭力矩达到65N・m 时,不得发生破坏。扣件质量标准表见表 2.1-1o表 2.1-1 扣件质量标准表项次检杳项目验收要求新扣件1产品质量合格证必须具备2生产许可证、专业检测单位测试报告3表面质量及性能应符合技术要求规定4螺栓不得滑丝5同新扣件 3、4 项2.2、人员准备(1)队伍进场后进行全员安全教育培训,脚手架搭设人员必须持证上岗,项目部安全员加强安全交底及安全教育工作。每日早班前及交接班后,进行班前安全讲话,增强作业人员施工安全防范意识,提高施工安全技术水平。(2) 施工人员必须严格按照要求,正确佩戴安全帽、安全带等防护用具,工具及零配件要放在工具袋内,穿防滑鞋工作服进入施工现场。架子工需取得特种操作证书方可上岗,患有高血压、心脏病等疾病工人以及酒后严禁登高作业。1、施工工艺:3.1、装饰脚手架体系搭设参数外墙脚手架采用 048x3mm 的钢管,距外墙边缘 300mm,横向间距为 1.05m,纵向间距为 1.8m,水平杆步距 1....
