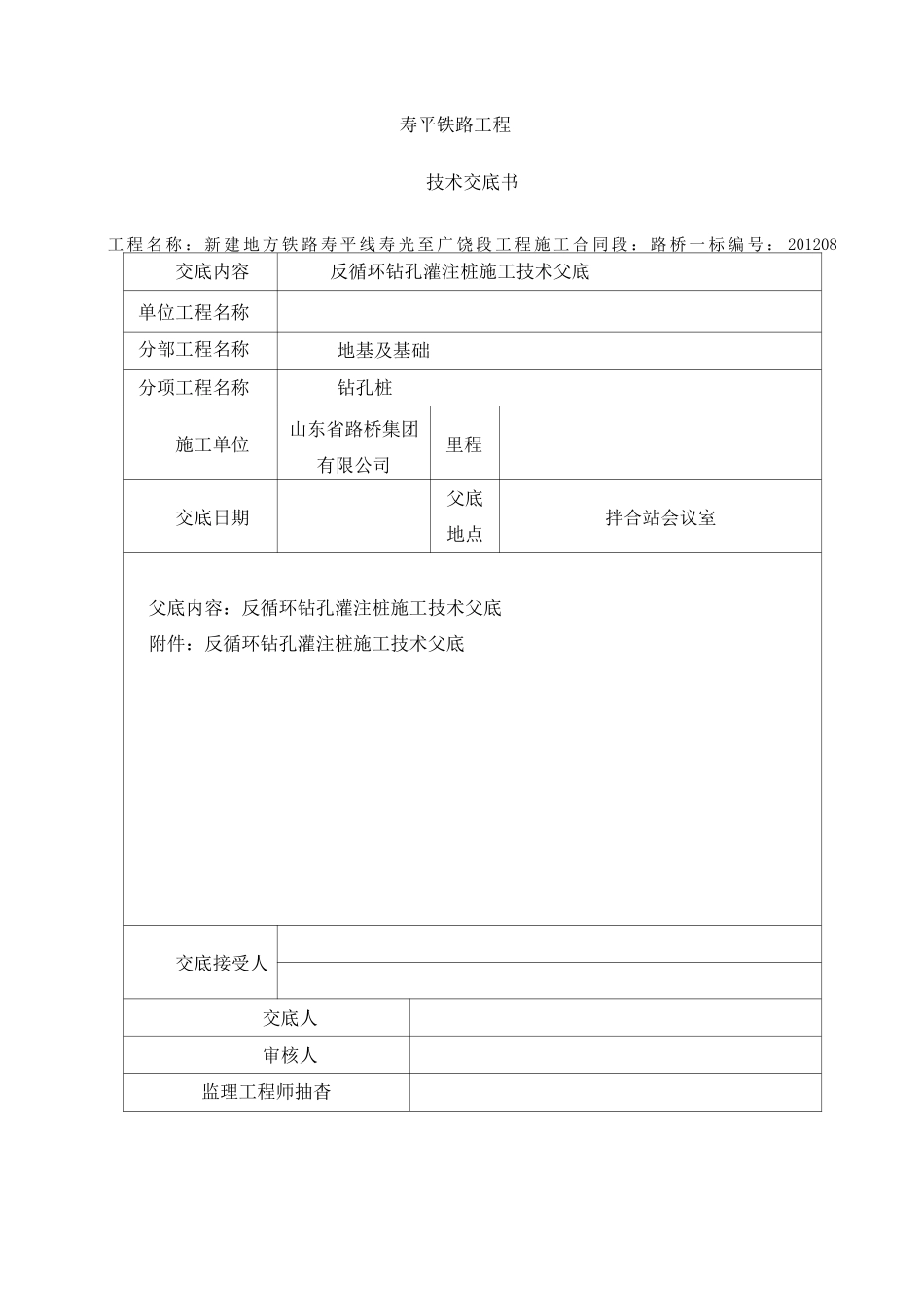

寿平铁路工程技术交底书工 程 名 称 : 新 建 地 方 铁 路 寿 平 线 寿 光 至 广 饶 段 工 程 施 工 合 同 段 : 路 桥 一 标 编 号 : 201208交底内容反循环钻孔灌注桩施工技术父底单位工程名称分部工程名称地基及基础分项工程名称钻孔桩施工单位山东省路桥集团有限公司里程交底日期父底地点拌合站会议室父底内容:反循环钻孔灌注桩施工技术父底附件:反循环钻孔灌注桩施工技术父底交底接受人交底人审核人监理工程师抽杳平整场施工准反循环钻孔灌注桩施工技术交底一、技术标准(1)新建地方铁路寿广线路桥施工一标招标文件、设计图纸
(2)国家和铁道部现行施工技术规范、规程及标准
(3)《铁路混凝土工程施工技术指南》(铁建设〔2010〕241 号)
(4) 《客货共线铁路桥涵施工技术指南》(TZ203-2008)
(5) 《铁路桥梁钻孔桩施工技术指南》TZ322-2010
(6) 《铁路混凝土与砌体工程施工质量验收标准》(TB10424-2010)
(7) 《铁路桥涵工程施工安全技术规程》(TB10303-2009)
以上技术标准要求不一致时以较高者为准
工程开工前有关技术人员及管理人员必须全面熟悉施工图纸和技术标准,严格按要求组织施工
二、反循环钻孔灌注桩施工工艺2
1 反循环钻孔灌注桩施工流程施工准备 f 测量放线 f 泥浆制作 f 埋设护筒 f 反循环钻孔灌注桩施工 f 检孔 f 清孔f 下钢筋笼 f 灌注水下混凝土 f 检桩及压浆施工工艺流程图如下:桩位放样2
2 施工准备(1)施工主要管理人员和技术人员认真学习和熟悉设计图纸,核查设计图纸,充分了解设计意图和技术要求,详尽调查现场情况
(2)试验室对到场钢筋、水泥、砂、石等材料按照试验要求及频率进行自检,自检合格后报试验监理工程师检查;试验确定混凝土配合比,报审合格后方可用于施工
(3)人员的组织和安排均己到位,施
