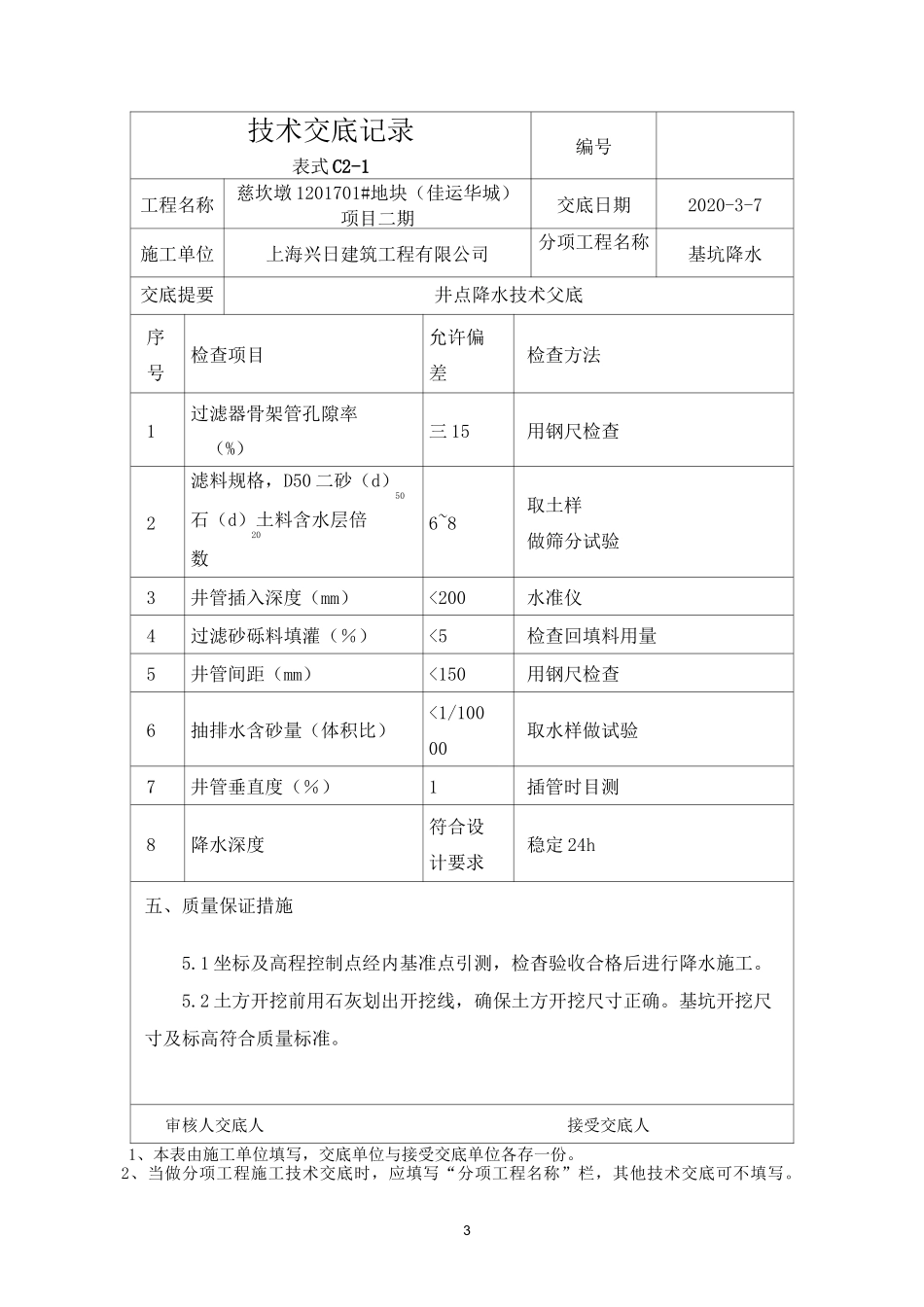

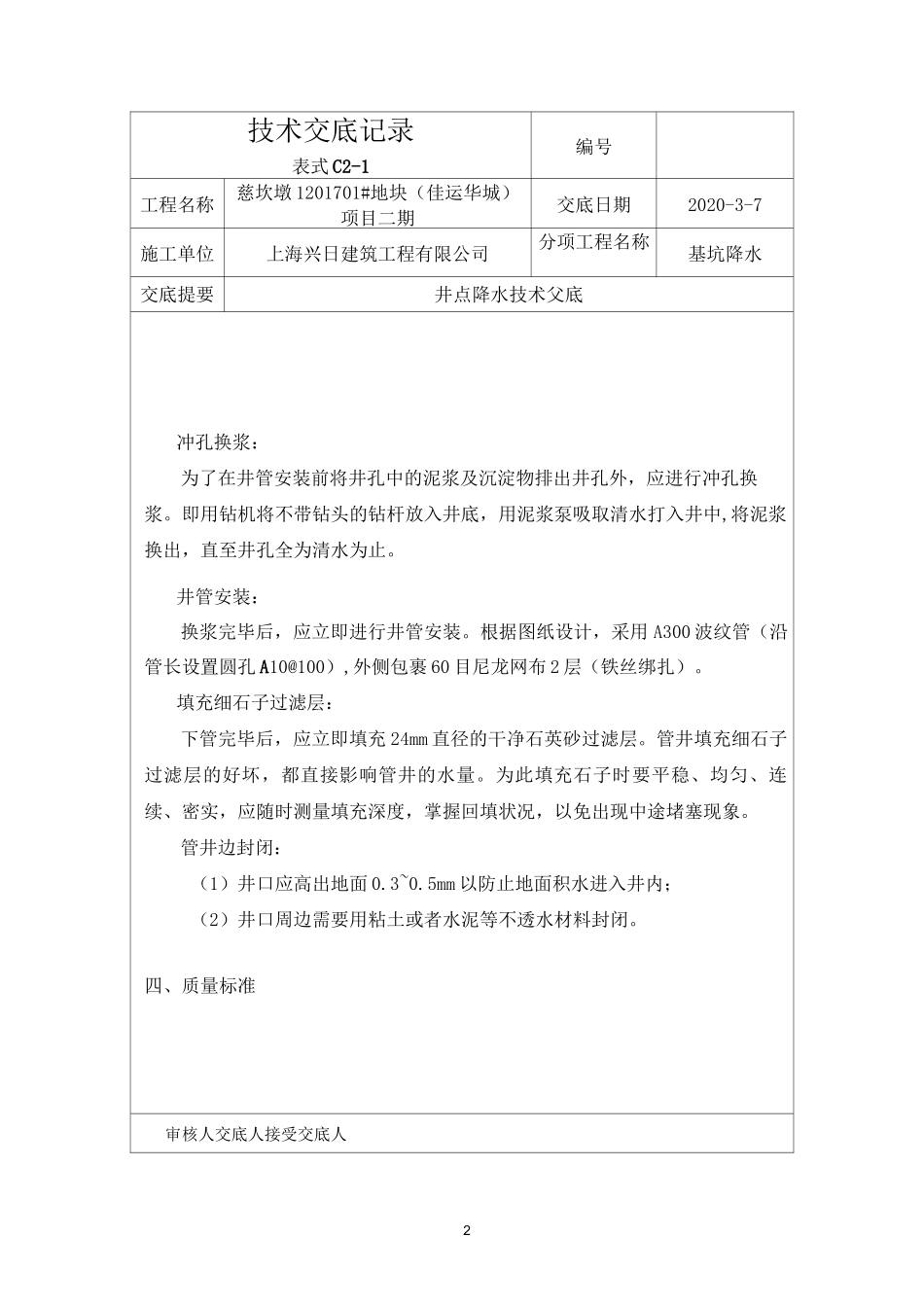

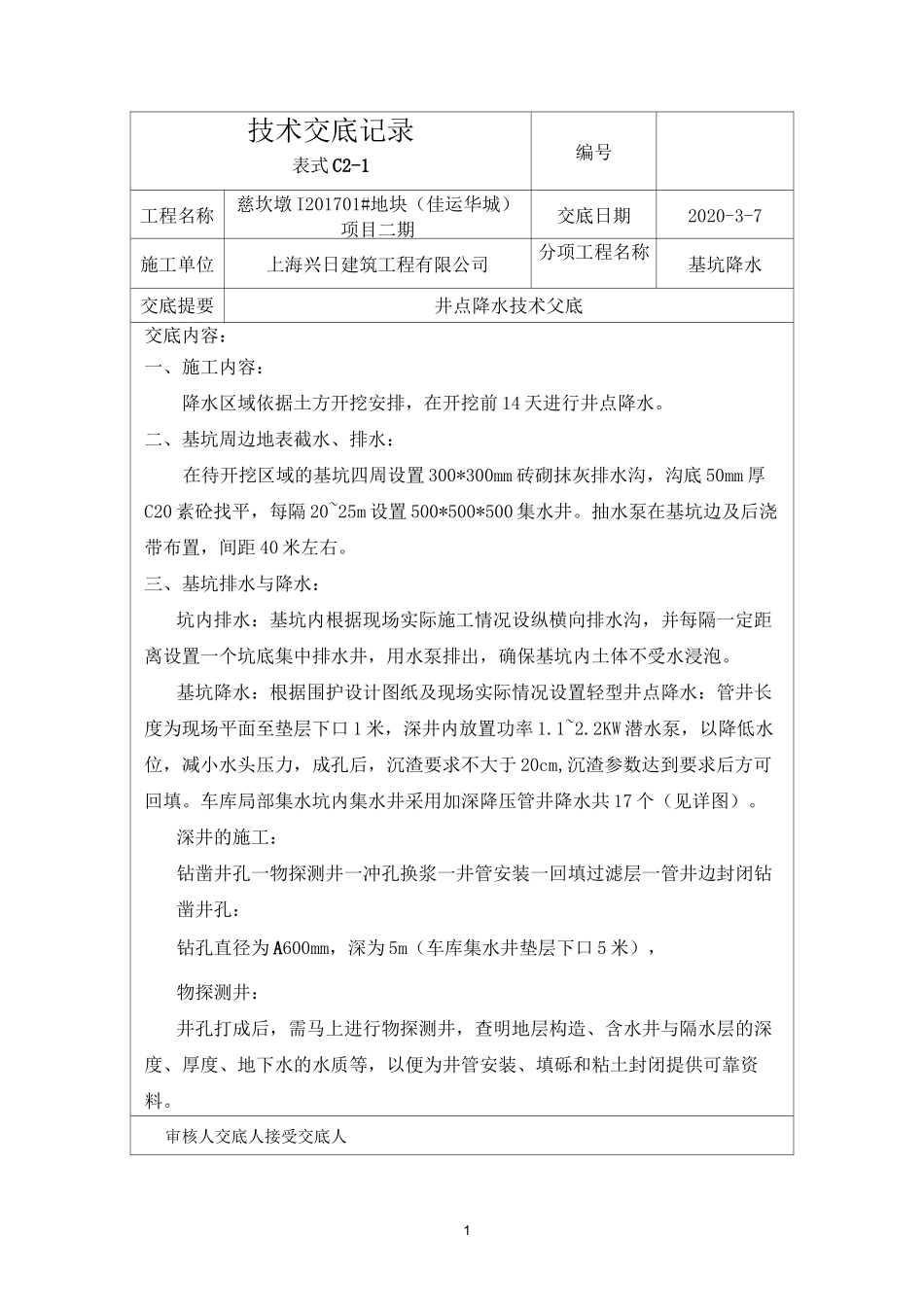

1技术交底记录表式 C2-1编号工程名称慈坎墩 I201701#地块(佳运华城)项目二期交底日期2020-3-7施工单位上海兴日建筑工程有限公司分项工程名称基坑降水交底提要井点降水技术父底交底内容:一、施工内容:降水区域依据土方开挖安排,在开挖前 14 天进行井点降水。二、基坑周边地表截水、排水:在待开挖区域的基坑四周设置 300*300mm 砖砌抹灰排水沟,沟底 50mm 厚C20 素砼找平,每隔 20~25m 设置 500*500*500 集水井。抽水泵在基坑边及后浇带布置,间距 40 米左右。三、基坑排水与降水:坑内排水:基坑内根据现场实际施工情况设纵横向排水沟,并每隔一定距离设置一个坑底集中排水井,用水泵排出,确保基坑内土体不受水浸泡。基坑降水:根据围护设计图纸及现场实际情况设置轻型井点降水:管井长度为现场平面至垫层下口 1 米,深井内放置功率 1.1~2.2KW 潜水泵,以降低水位,减小水头压力,成孔后,沉渣要求不大于 20cm,沉渣参数达到要求后方可回填。车库局部集水坑内集水井采用加深降压管井降水共 17 个(见详图)。深井的施工:钻凿井孔一物探测井一冲孔换浆一井管安装一回填过滤层一管井边封闭钻凿井孔:钻孔直径为 A600mm,深为 5m(车库集水井垫层下口 5 米),物探测井:井孔打成后,需马上进行物探测井,查明地层构造、含水井与隔水层的深度、厚度、地下水的水质等,以便为井管安装、填砾和粘土封闭提供可靠资料。审核人交底人接受交底人2技术交底记录表式 C2-1编号工程名称慈坎墩 1201701#地块(佳运华城)项目二期交底日期2020-3-7施工单位上海兴日建筑工程有限公司分项工程名称基坑降水交底提要井点降水技术父底冲孔换浆:为了在井管安装前将井孔中的泥浆及沉淀物排出井孔外,应进行冲孔换浆。即用钻机将不带钻头的钻杆放入井底,用泥浆泵吸取清水打入井中,将泥浆换出,直至井孔全为清水为止。井管安装:换浆完毕后,应立即进行井管安装。根据图纸设计,采用 A300 波纹管(沿管长设置圆孔 A10@100),外侧包裹 60 目尼龙网布 2 层(铁丝绑扎)。填充细石子过滤层:下管完毕后,应立即填充 24mm 直径的干净石英砂过滤层。管井填充细石子过滤层的好坏,都直接影响管井的水量。为此填充石子时要平稳、均匀、连续、密实,应随时测量填充深度,掌握回填状况,以免出现中途堵塞现象。管井边封闭:(1)井口应高出地面 0.3~0.5mm 以防止地面积水进入井内;(2)井口周边需要用粘土或者水泥等不透水材料封闭...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

降水技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
