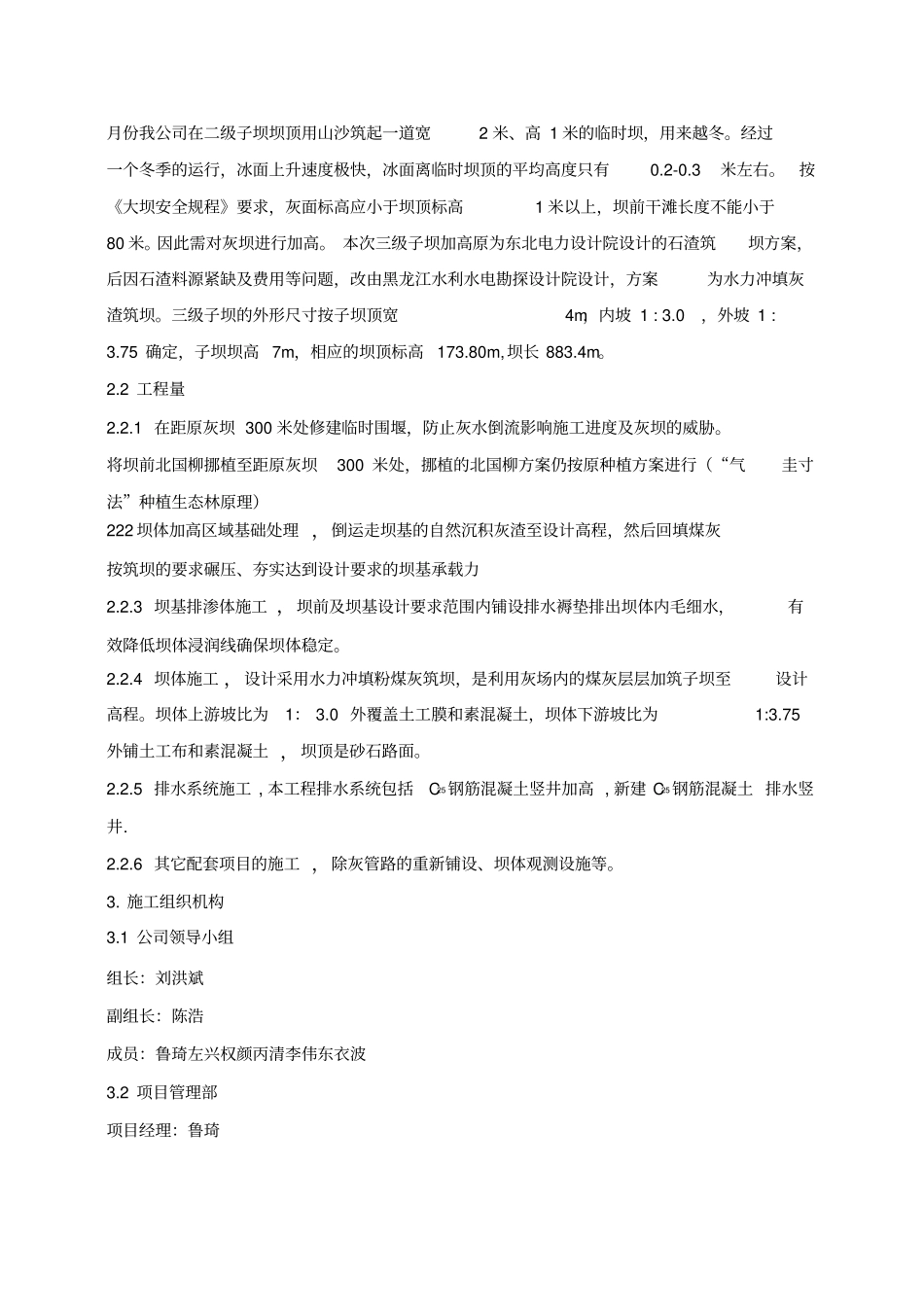

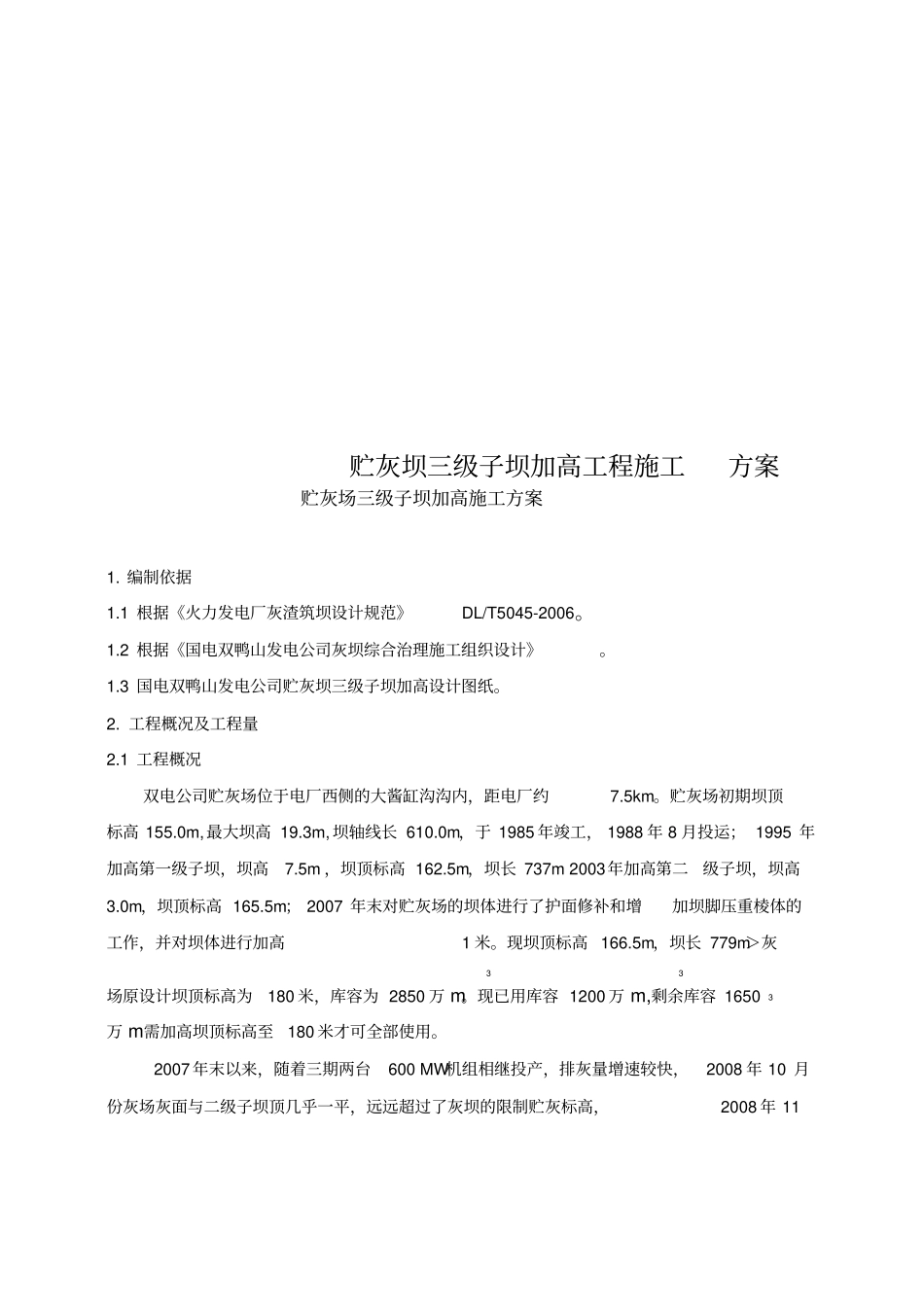

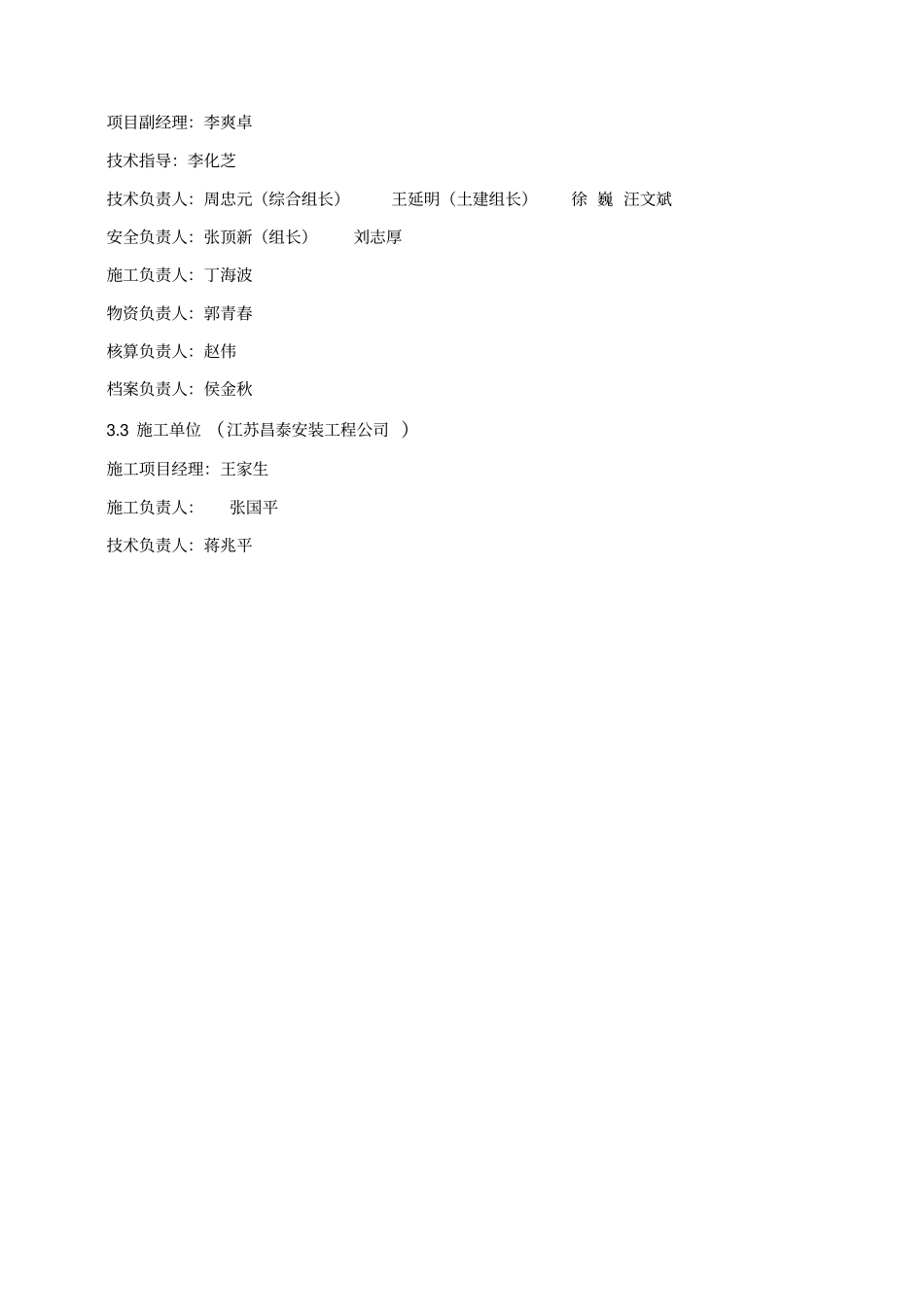

贮灰坝三级子坝加高工程施工方案贮灰场三级子坝加高施工方案1. 编制依据1.1 根据《火力发电厂灰渣筑坝设计规范》DL/T5045-2006。1.2 根据《国电双鸭山发电公司灰坝综合治理施工组织设计》。1.3 国电双鸭山发电公司贮灰坝三级子坝加高设计图纸。2. 工程概况及工程量2.1 工程概况双电公司贮灰场位于电厂西侧的大酱缸沟沟内,距电厂约7.5km。贮灰场初期坝顶标高 155.0m,最大坝高 19.3m, 坝轴线长 610.0m,于 1985 年竣工, 1988 年 8 月投运; 1995 年加高第一级子坝,坝高 7.5m ,坝顶标高 162.5m,坝长 737m 2003年加高第二级子坝,坝高3.0m,坝顶标高 165.5m; 2007 年末对贮灰场的坝体进行了护面修补和增加坝脚压重棱体的工作,并对坝体进行加高1 米。现坝顶标高 166.5m,坝长 779m>灰3 3 场原设计坝顶标高为180 米,库容为 2850 万 m。现已用库容 1200 万 m,剩余库容 1650 3 万 m需加高坝顶标高至180 米才可全部使用。2007年末以来,随着三期两台600 MW机组相继投产,排灰量增速较快,2008 年 10 月份灰场灰面与二级子坝顶几乎一平,远远超过了灰坝的限制贮灰标高,2008 年 11 月份我公司在二级子坝坝顶用山沙筑起一道宽2 米、高 1 米的临时坝,用来越冬。经过一个冬季的运行,冰面上升速度极快,冰面离临时坝顶的平均高度只有 0.2-0.3米左右。按《大坝安全规程》要求,灰面标高应小于坝顶标高1 米以上,坝前干滩长度不能小于80 米。因此需对灰坝进行加高。 本次三级子坝加高原为东北电力设计院设计的石渣筑坝方案,后因石渣料源紧缺及费用等问题,改由黑龙江水利水电勘探设计院设计,方案为水力冲填灰渣筑坝。三级子坝的外形尺寸按子坝顶宽4m,内坡 1 : 3.0,外坡 1 : 3.75 确定,子坝坝高 7m,相应的坝顶标高173.80m,坝长 883.4m。2.2 工程量2.2.1 在距原灰坝 300 米处修建临时围堰,防止灰水倒流影响施工进度及灰坝的威胁。将坝前北国柳挪植至距原灰坝 300 米处,挪植的北国柳方案仍按原种植方案进行(“气圭寸法”种植生态林原理)222 坝体加高区域基础处理 ,倒运走坝基的自然沉积灰渣至设计高程,然后回填煤灰按筑坝的要求碾压、夯实达到设计要求的坝基承载力2.2.3 坝基排渗体施工 ,坝前及坝基设计要求范围内铺设排水褥垫排出坝体内毛细水,有效降低坝体浸润线确保坝体稳定。2.2.4 坝体施工 ,设计采用水力冲填粉煤灰筑坝,是利用灰场内的煤灰层层加筑子...
