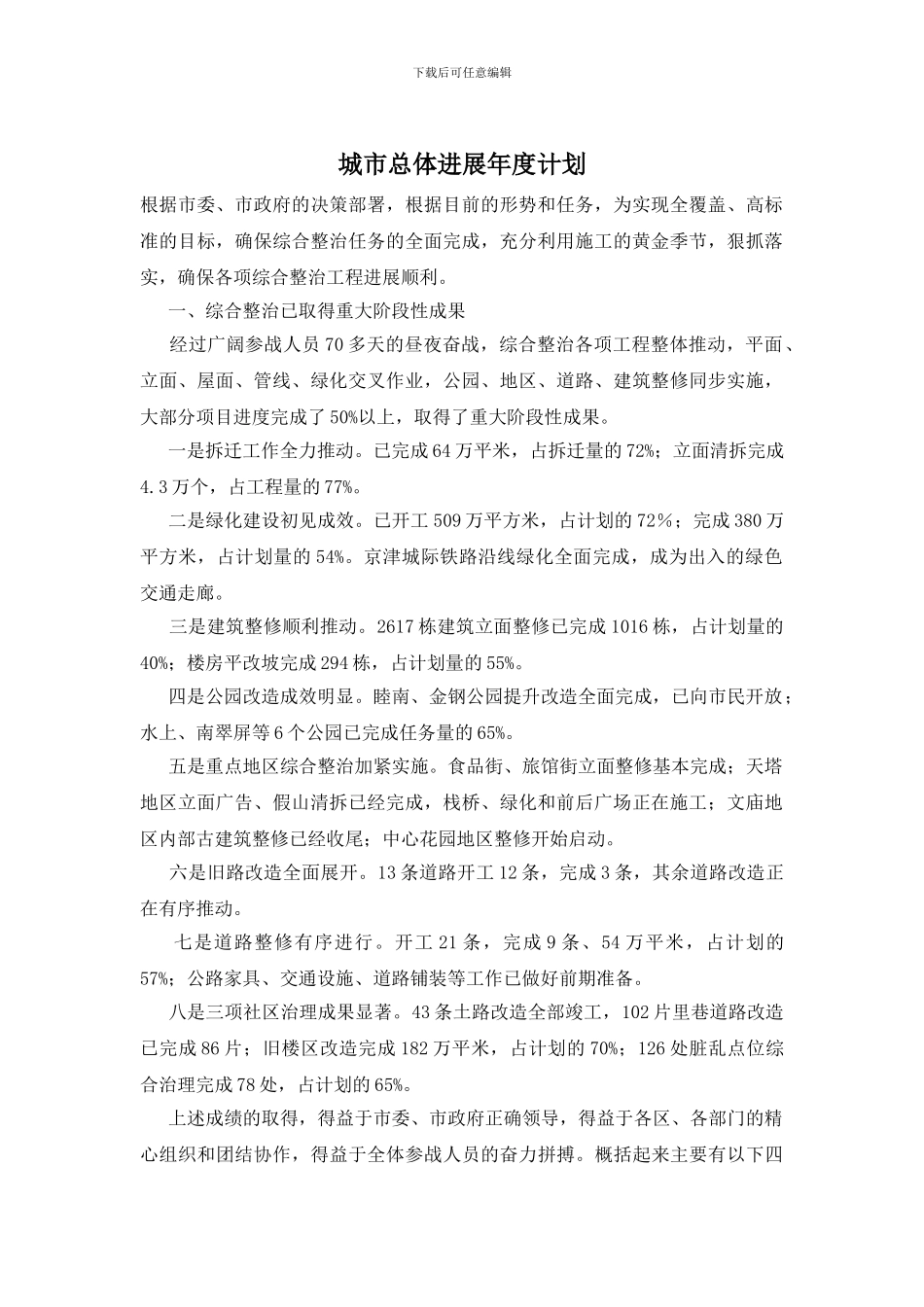

下载后可任意编辑城市总体进展年度计划根据市委、市政府的决策部署,根据目前的形势和任务,为实现全覆盖、高标准的目标,确保综合整治任务的全面完成,充分利用施工的黄金季节,狠抓落实,确保各项综合整治工程进展顺利
一、综合整治已取得重大阶段性成果 经过广阔参战人员 70 多天的昼夜奋战,综合整治各项工程整体推动,平面、立面、屋面、管线、绿化交叉作业,公园、地区、道路、建筑整修同步实施,大部分项目进度完成了 50%以上,取得了重大阶段性成果
一是拆迁工作全力推动
已完成 64 万平米,占拆迁量的 72%;立面清拆完成4
3 万个,占工程量的 77%
二是绿化建设初见成效
已开工 509 万平方米,占计划的 72%;完成 380 万平方米,占计划量的 54%
京津城际铁路沿线绿化全面完成,成为出入的绿色交通走廊
三是建筑整修顺利推动
2617 栋建筑立面整修已完成 1016 栋,占计划量的40%;楼房平改坡完成 294 栋,占计划量的 55%
四是公园改造成效明显
睦南、金钢公园提升改造全面完成,已向市民开放;水上、南翠屏等 6 个公园已完成任务量的 65%
五是重点地区综合整治加紧实施
食品街、旅馆街立面整修基本完成;天塔地区立面广告、假山清拆已经完成,栈桥、绿化和前后广场正在施工;文庙地区内部古建筑整修已经收尾;中心花园地区整修开始启动
六是旧路改造全面展开
13 条道路开工 12 条,完成 3 条,其余道路改造正在有序推动
七是道路整修有序进行
开工 21 条,完成 9 条、54 万平米,占计划的57%;公路家具、交通设施、道路铺装等工作已做好前期准备
八是三项社区治理成果显著
43 条土路改造全部竣工,102 片里巷道路改造已完成 86 片;旧楼区改造完成 182 万平米,占计划的 70%;126 处脏乱点位综合治理完成 78 处,占计划的 65%
