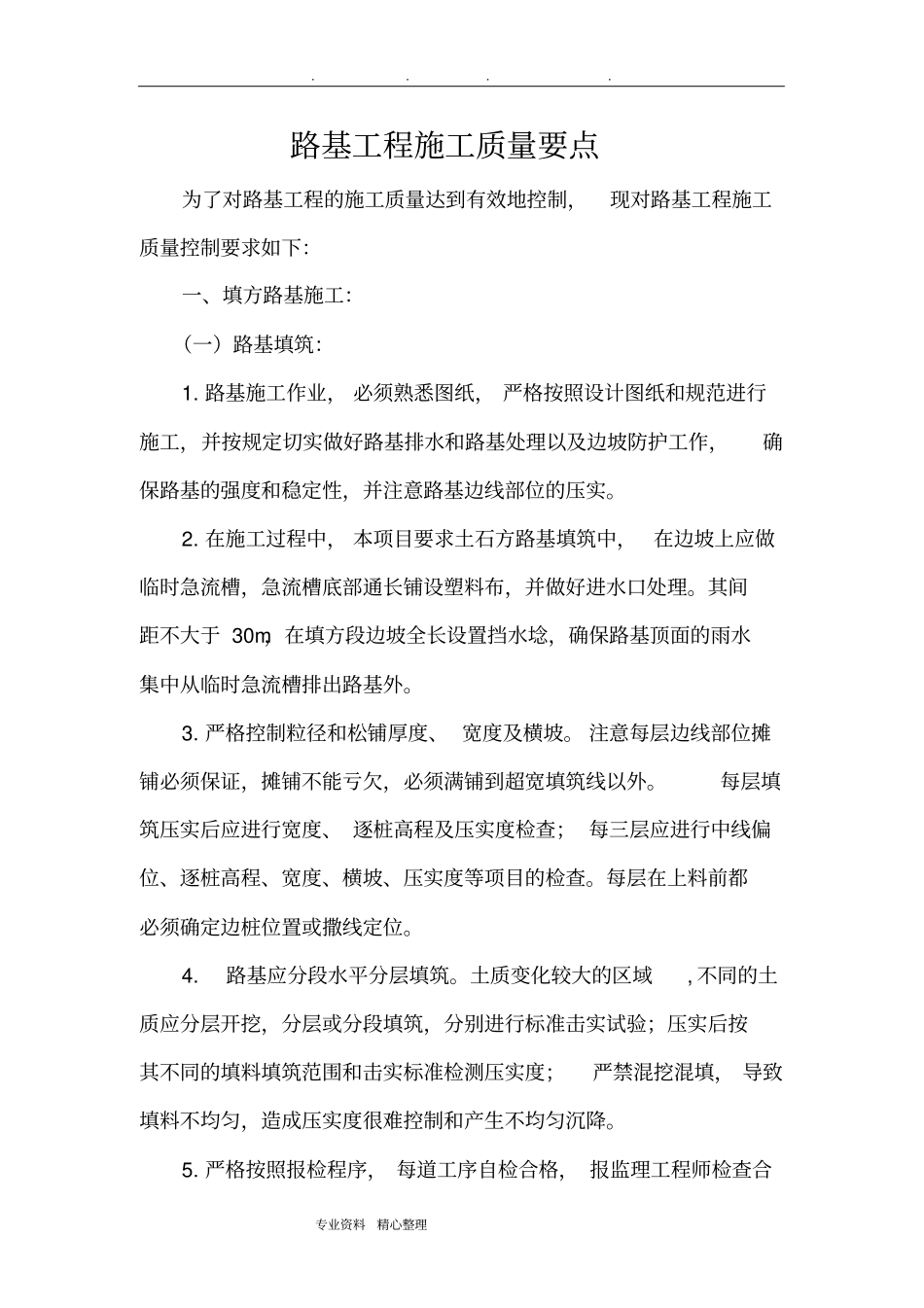

专业资料精心整理路基工程施工质量要点为了对路基工程的施工质量达到有效地控制,现对路基工程施工质量控制要求如下:一、填方路基施工:(一)路基填筑:1
路基施工作业, 必须熟悉图纸, 严格按照设计图纸和规范进行施工,并按规定切实做好路基排水和路基处理以及边坡防护工作,确保路基的强度和稳定性,并注意路基边线部位的压实
在施工过程中, 本项目要求土石方路基填筑中,在边坡上应做临时急流槽,急流槽底部通长铺设塑料布,并做好进水口处理
其间距不大于 30m,在填方段边坡全长设置挡水埝,确保路基顶面的雨水集中从临时急流槽排出路基外
严格控制粒径和松铺厚度、 宽度及横坡
注意每层边线部位摊铺必须保证,摊铺不能亏欠,必须满铺到超宽填筑线以外
每层填筑压实后应进行宽度、 逐桩高程及压实度检查; 每三层应进行中线偏位、逐桩高程、宽度、横坡、压实度等项目的检查
每层在上料前都必须确定边桩位置或撒线定位
路基应分段水平分层填筑
土质变化较大的区域, 不同的土质应分层开挖,分层或分段填筑,分别进行标准击实试验;压实后按其不同的填料填筑范围和击实标准检测压实度;严禁混挖混填, 导致填料不均匀,造成压实度很难控制和产生不均匀沉降

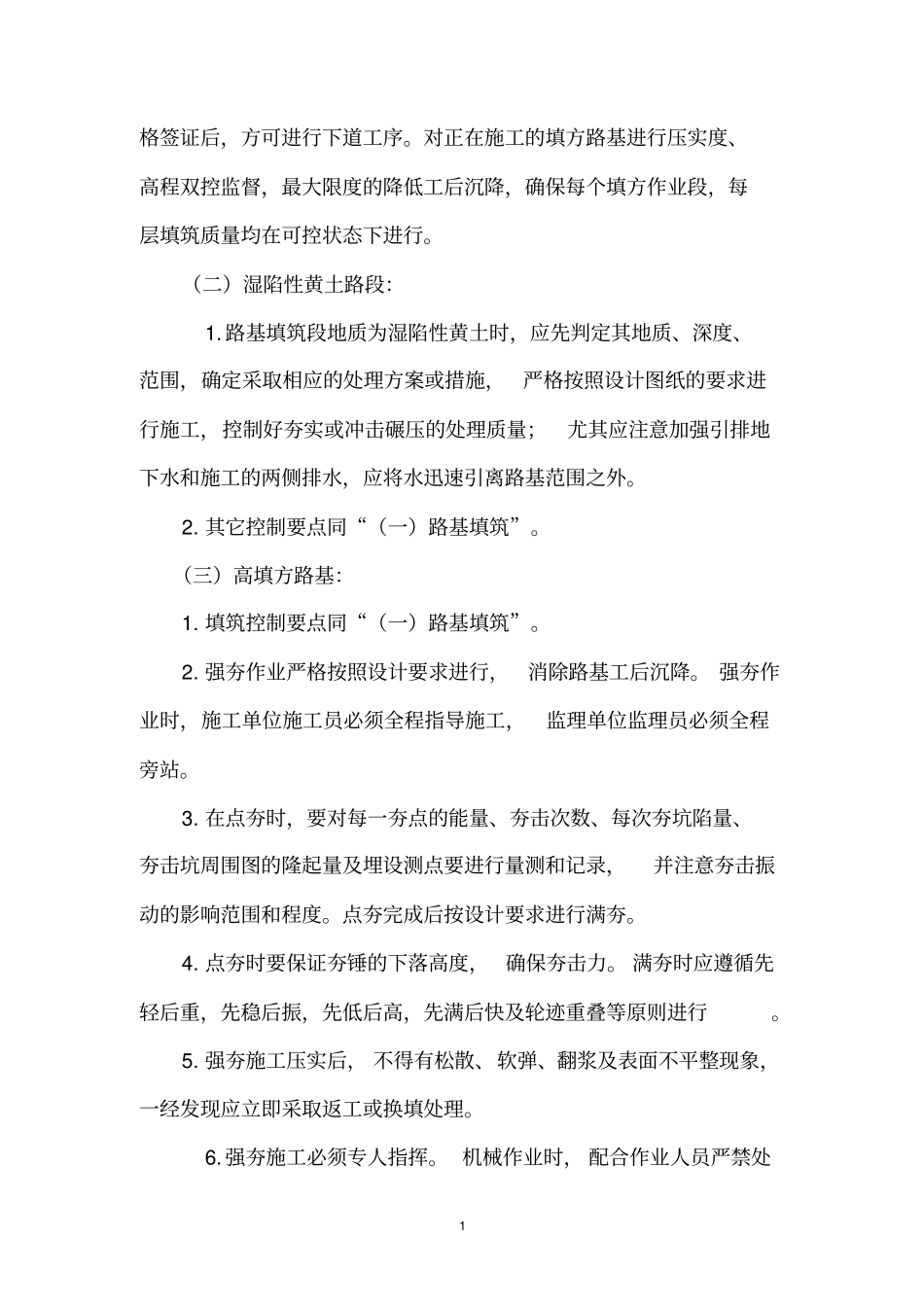

严格按照报检程序, 每道工序自检合格, 报监理工程师检查合1 格签证后,方可进行下道工序
对正在施工的填方路基进行压实度、高程双控监督,最大限度的降低工后沉降,确保每个填方作业段,每层填筑质量均在可控状态下进行
(二)湿陷性黄土路段:1

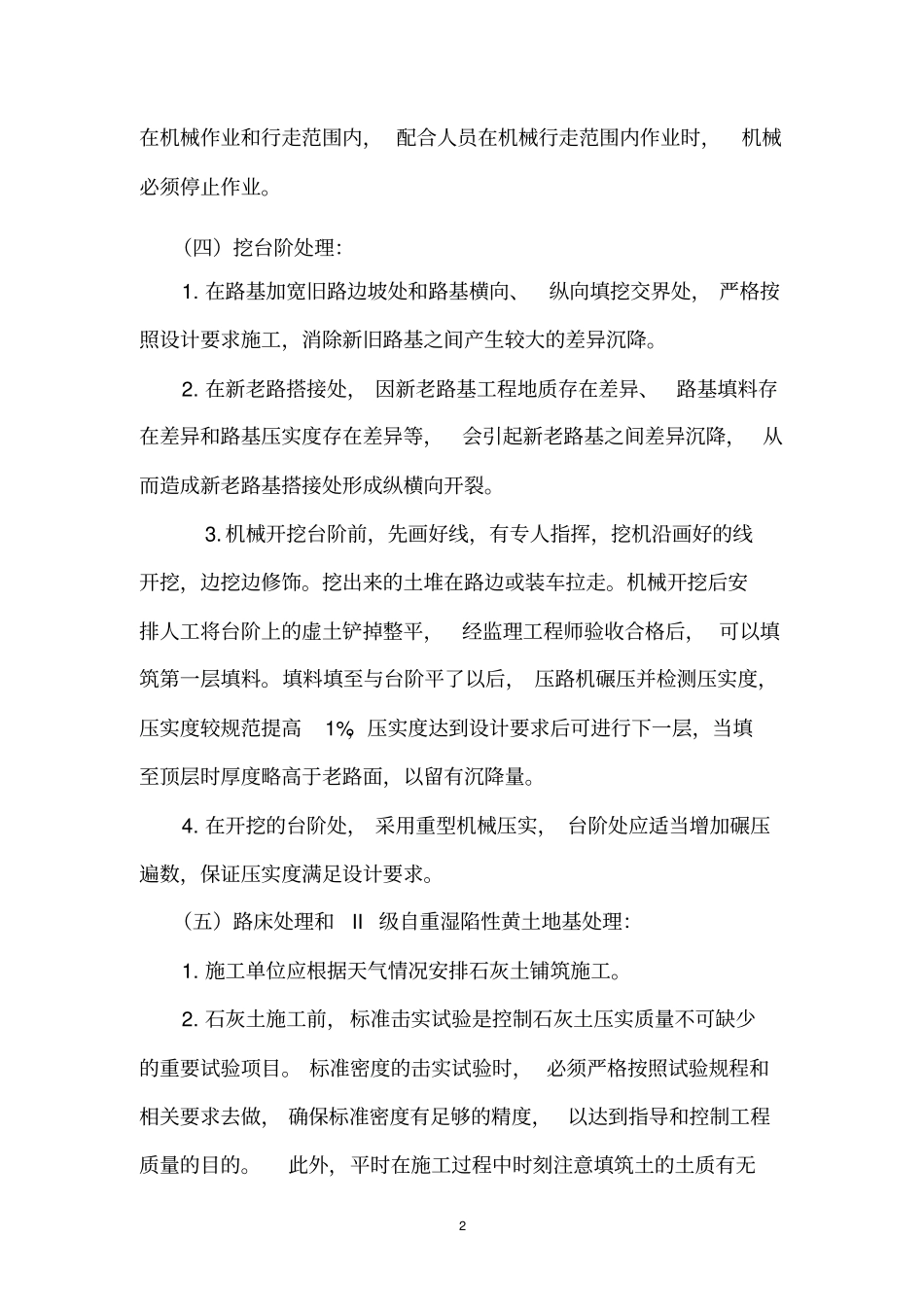

路基填筑段地质为湿陷性黄土时,应先判定其地质、深度、范围,确定采取相应的处理方案或措施,严格按照设计图纸的要求进行施工,控制好夯实或冲击碾压的处理质量;尤其应注意加强引排地下水和施工的两侧排水,应将水迅速引离路基范围之外
其它控制要点同“(一)路基填筑”
(三)高填方路基:1
填筑控制要点同“(
