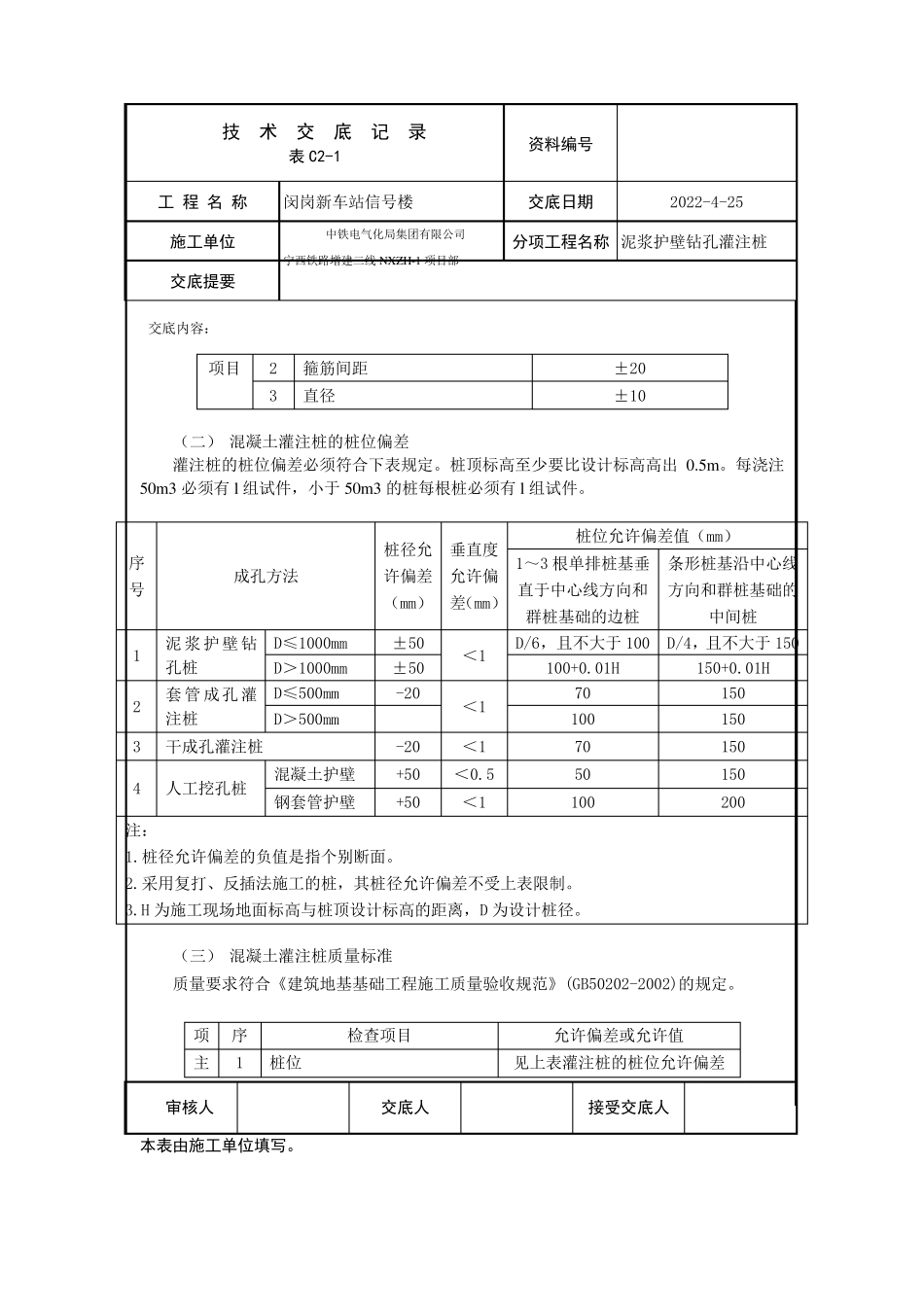

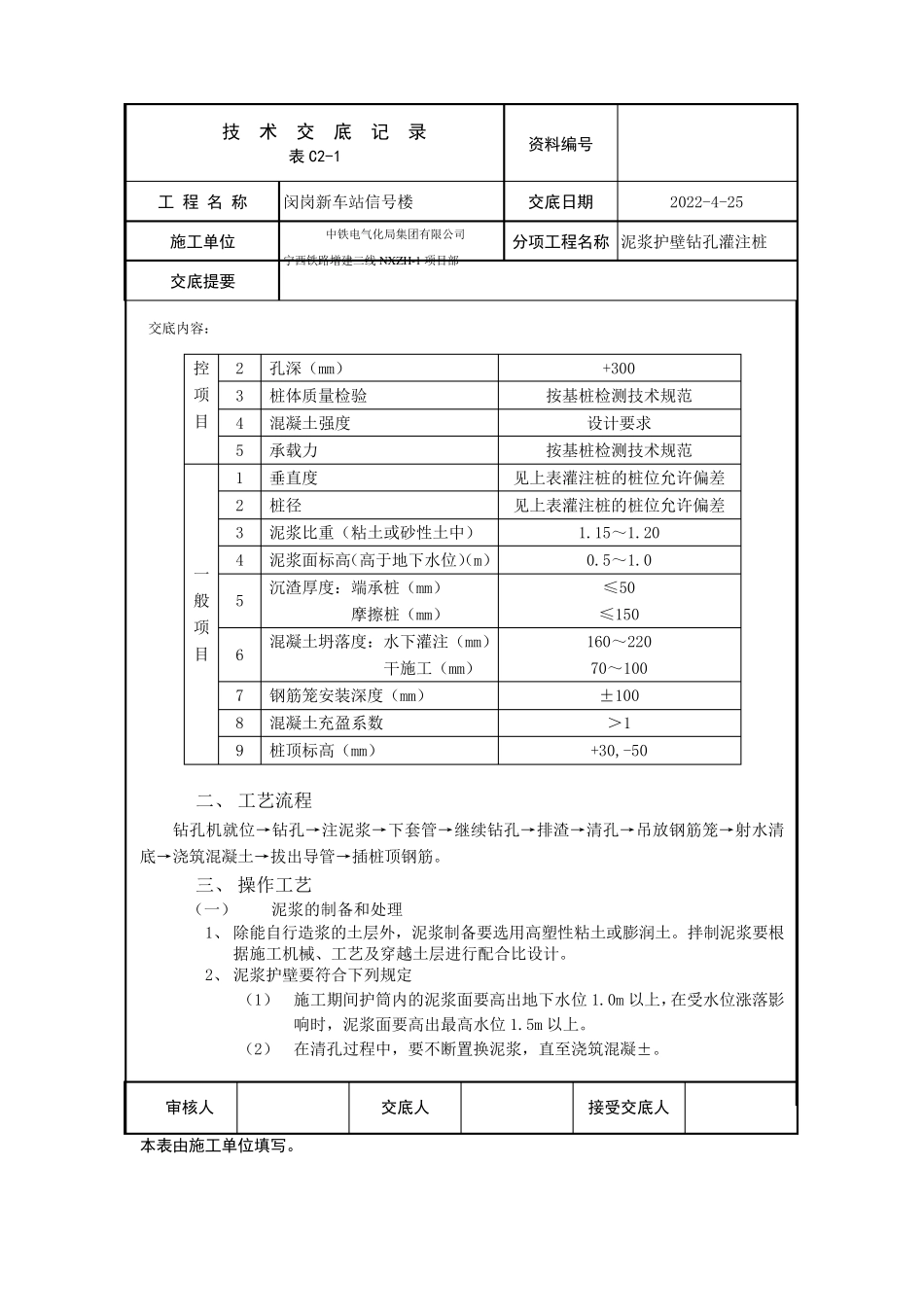

技 术 交 底 记 录 表C2-1 资料编号 工 程 名 称 闵 岗 新 车 站 信 号 楼 交底日期 2022-4-25 施工单位 中 铁 电 气 化 局 集 团 有 限 公 司 宁 西 铁 路 增 建 二 线 NXZH-1 项 目 部 分项工程名称 泥 浆 护 壁 钻 孔 灌 注 桩 交底提要 交 底 内 容 : 审核人 交底人 接受交底人 本表由施工单位填写
泥 浆 护 壁 钻 孔 灌 注 桩 技 术 交 底 一 、 施 工 准 备 ( 一 ) 作 业 条 件 1、 地 上 、 地 下 障 碍 物 都 处 理 完 毕 , 达 到 “ 三 通 一 平 ”
施 工 用 的 临 时 设 施 准 备就 绪
2、 场 地 标 高 一 般 为 承 台 梁 的 上 皮 标 高 , 并 已 经 过 夯 实 或 碾 压
3、 制 作 好 钢 筋 笼
4、 根 据 放 出 的 轴 线 及 桩 位 点 , 抄 上 水 平 标 高 木 橛 , 井 经 过 验 收 签 字
5、 选 择 和 确定钻 孔 机的 进出 路 线 和 钻 孔 顺序, 制 定施 工 方案
6、 正式施 工 前要做成孔 试验 , 数量不少于2 根
( 二 ) 材料要求 1、 水 泥 : 根 据 设 计要求确定水 泥 品种、 强度等级
2、 砂: 中 砂或 粗砂, 含泥 量不大于5%
3、 石子: 粒径为 0
2cm 的 卵石或 碎石, 含泥 量不大于2%
4、 水 : 使用 自来水 或 不含有 害物 质的 洁净水
5、 粘土: 可就 地 选 择 塑性指数Ip≥17 的 粘土
6、 外加早强剂通 过 试验 确定
7、 钢 筋 : 钢 筋 的 品种、 级别或 规格必须符合设 计要求, 有 产品合格证、 出 厂捡验 报告和 进场 复验 报告
( 三 ) 施 工 机具 回旋钻 孔
