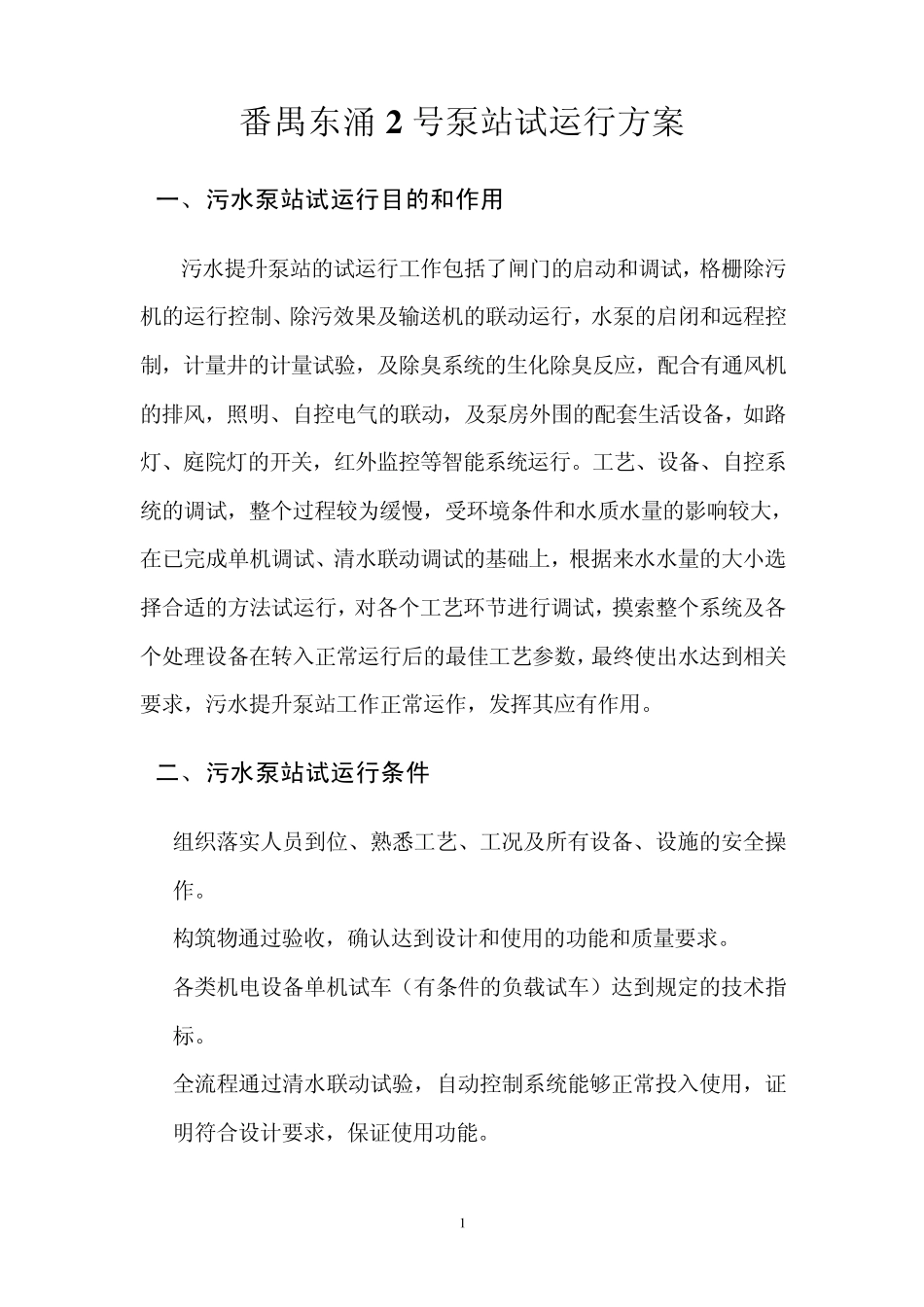

1 番禺东涌2 号泵站试运行方案 一、污水泵站试运行目的和作用 污水提升泵站的试运行工作包括了闸门的启动和调试,格栅除污机的运行控制、除污效果及输送机的联动运行,水泵的启闭和远程控制,计量井的计量试验,及除臭系统的生化除臭反应,配合有通风机的排风,照明、自控电气的联动,及泵房外围的配套生活设备,如路灯、庭院灯的开关,红外监控等智能系统运行
工艺、设备、自控系统的调试,整个过程较为缓慢,受环境条件和水质水量的影响较大,在已完成单机调试、清水联动调试的基础上,根据来水水量的大小选择合适的方法试运行,对各个工艺环节进行调试,摸索整个系统及各个处理设备在转入正常运行后的最佳工艺参数,最终使出水达到相关要求,污水提升泵站工作正常运作,发挥其应有作用
二、污水泵站试运行条件 1
组织落实人员到位、熟悉工艺、工况及所有设备、设施的安全操作
构筑物通过验收,确认达到设计和使用的功能和质量要求
各类机电设备单机试车(有条件的负载试车)达到规定的技术指标
全流程通过清水联动试验,自动控制系统能够正常投入使用,证明符合设计要求,保证使用功能

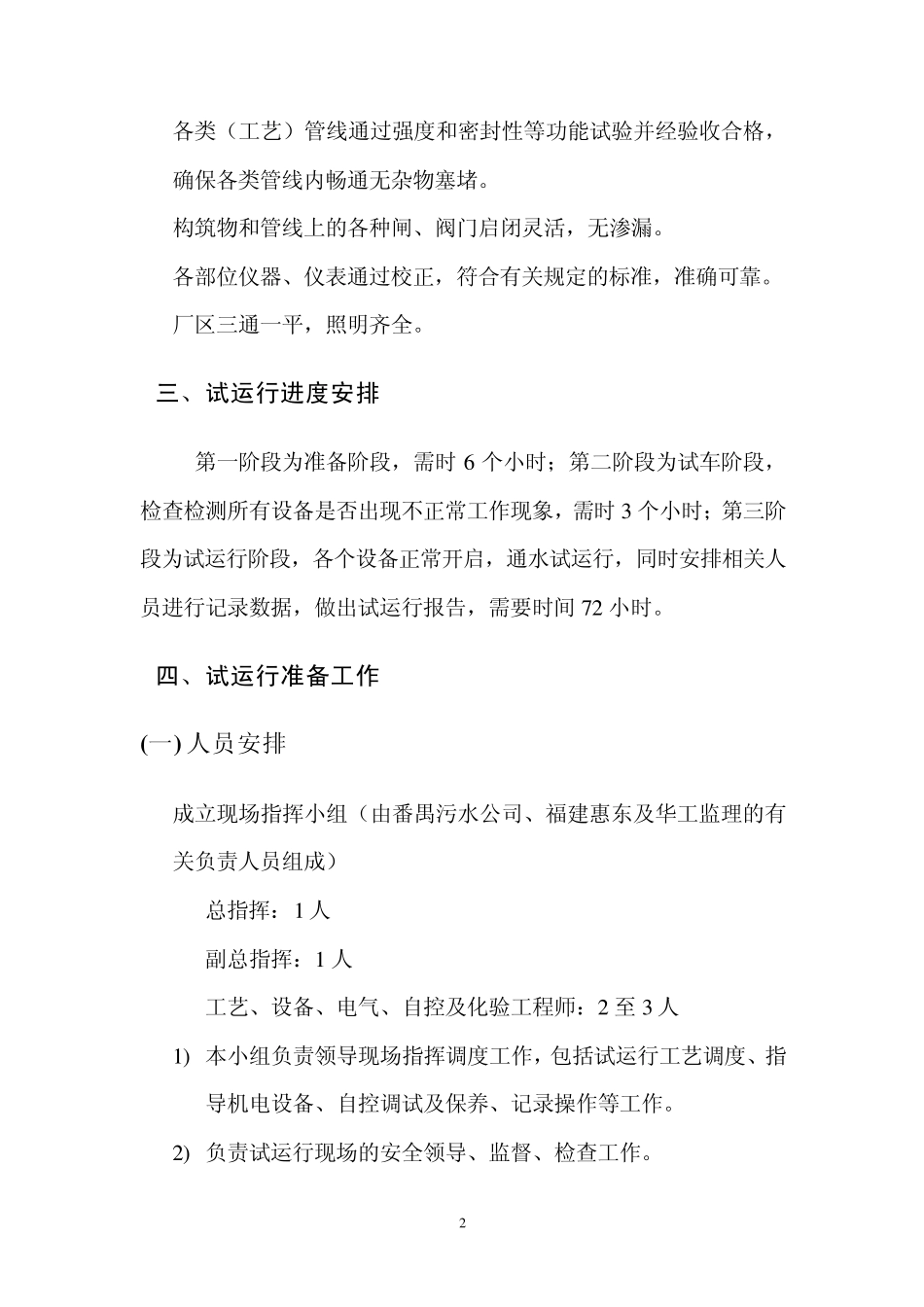

各类(工艺)管线通过强度和密封性等功能试验并经验收合格,确保各类管线内畅通无杂物塞堵
构筑物和管线上的各种闸、阀门启闭灵活,无渗漏
各部位仪器、仪表通过校正,符合有关规定的标准,准确可靠
厂区三通一平,照明齐全
三、试运行进度安排 第一阶段为准备阶段,需时 6 个小时;第二阶段为试车阶段,检查检测所有设备是否出现不正常工作现象,需时 3 个小时;第三阶段为试运行阶段,各个设备正常开启,通水试运行,同时安排相关人员进行记录数据,做出试运行报告,需要时间 72 小时
四、试运行准备工作 (一) 人员安排 1

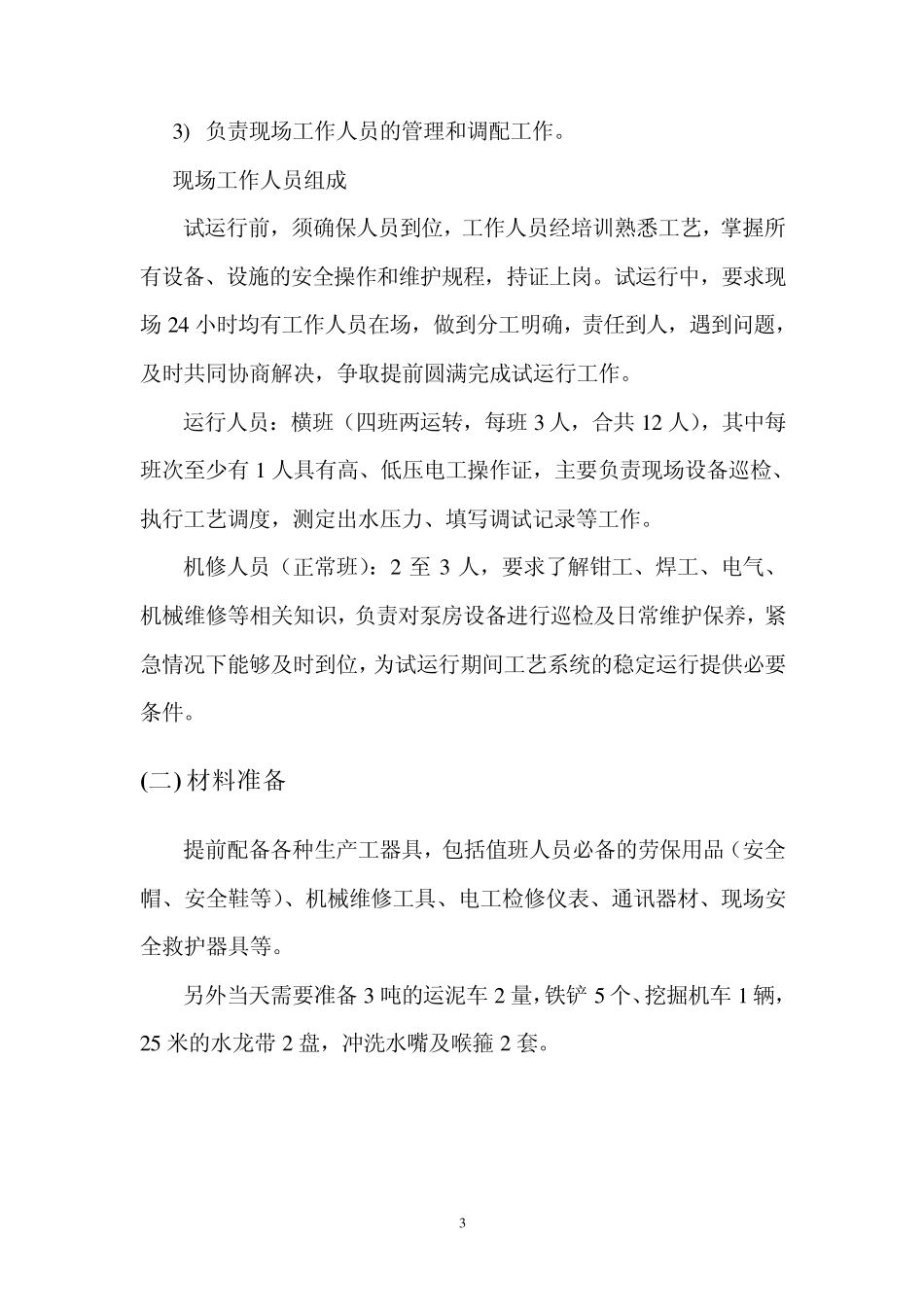

成立现场指挥小组(由番禺污水公司、福建惠东及华工监理的有关负责人员组成): 总指挥:1
