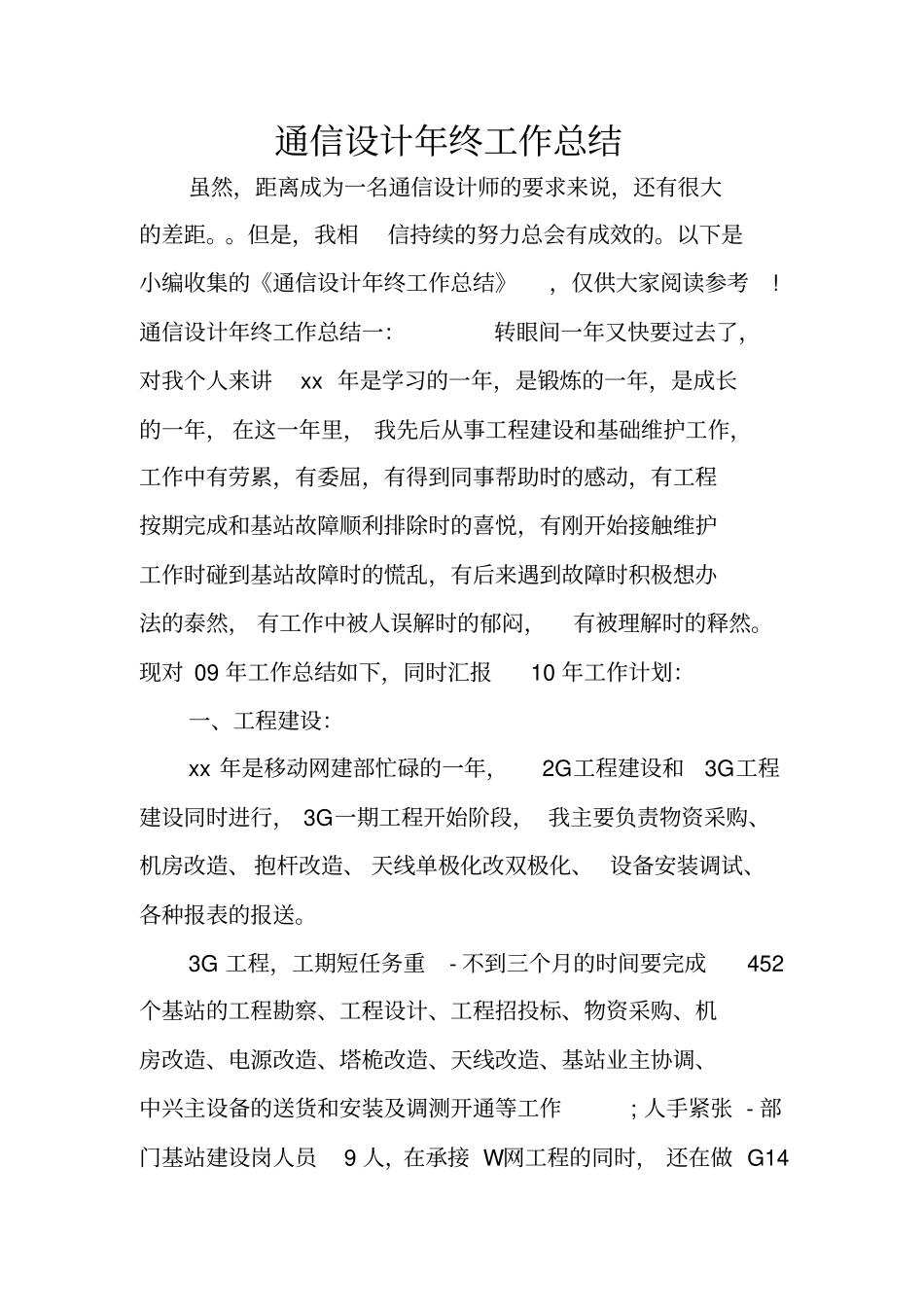

通信设计年终工作总结虽然,距离成为一名通信设计师的要求来说,还有很大的差距
但是,我相信持续的努力总会有成效的
以下是小编收集的《通信设计年终工作总结》,仅供大家阅读参考
通信设计年终工作总结一:转眼间一年又快要过去了,对我个人来讲xx 年是学习的一年,是锻炼的一年,是成长的一年, 在这一年里, 我先后从事工程建设和基础维护工作,工作中有劳累,有委屈,有得到同事帮助时的感动,有工程按期完成和基站故障顺利排除时的喜悦,有刚开始接触维护工作时碰到基站故障时的慌乱,有后来遇到故障时积极想办法的泰然, 有工作中被人误解时的郁闷,有被理解时的释然
现对 09 年工作总结如下,同时汇报10 年工作计划:一、工程建设:xx 年是移动网建部忙碌的一年,2G工程建设和3G工程建设同时进行, 3G一期工程开始阶段, 我主要负责物资采购、机房改造、 抱杆改造、 天线单极化改双极化、 设备安装调试、各种报表的报送

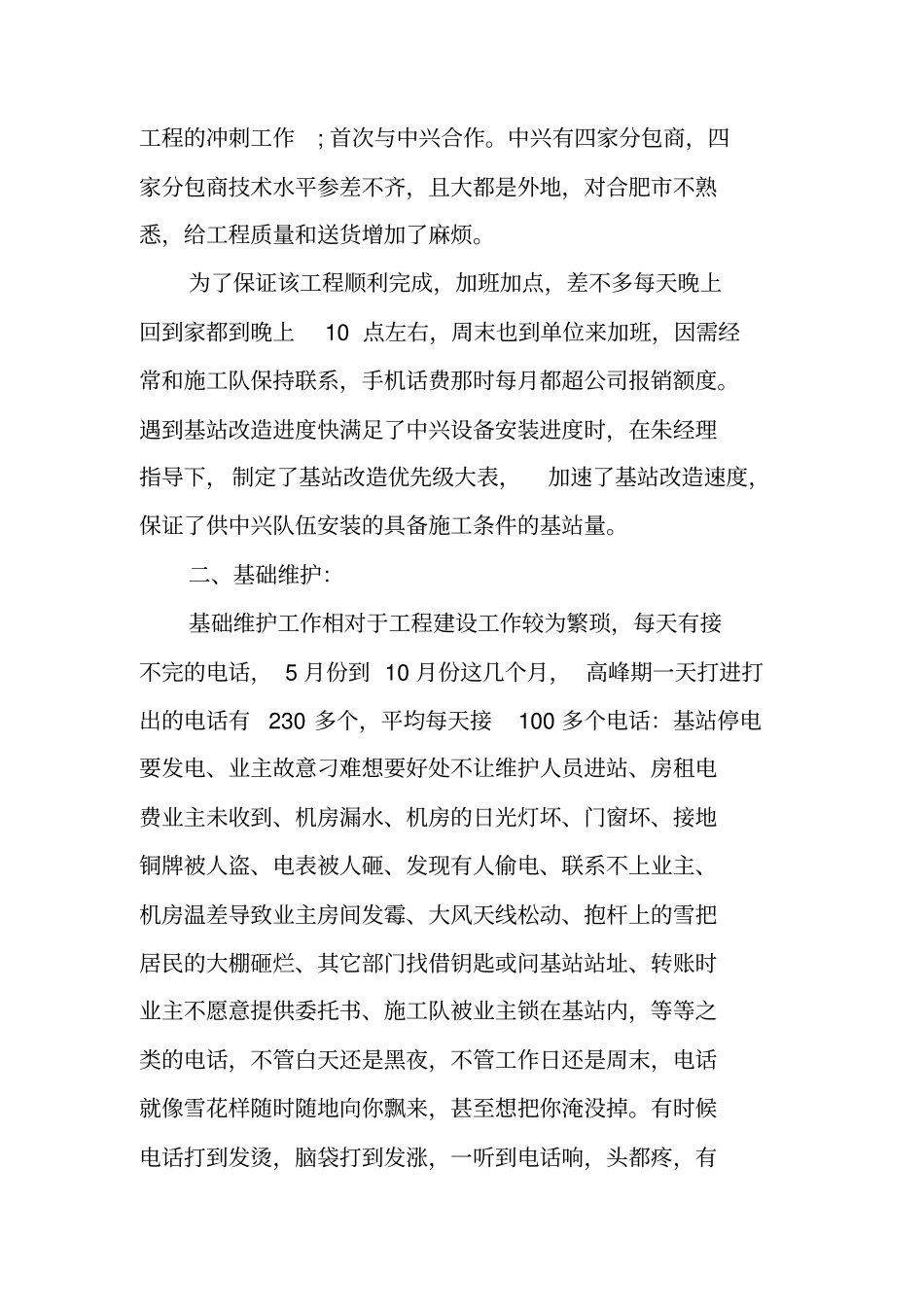

3G 工程,工期短任务重- 不到三个月的时间要完成452个基站的工程勘察、工程设计、工程招投标、物资采购、机房改造、电源改造、塔桅改造、天线改造、基站业主协调、中兴主设备的送货和安装及调测开通等工作; 人手紧张 - 部门基站建设岗人员9 人,在承接 W网工程的同时, 还在做 G14工程的冲刺工作; 首次与中兴合作
中兴有四家分包商,四家分包商技术水平参差不齐,且大都是外地,对合肥市不熟悉,给工程质量和送货增加了麻烦
为了保证该工程顺利完成,加班加点,差不多每天晚上回到家都到晚上10 点左右,周末也到单位来加班,因需经常和施工队保持联系,手机话费那时每月都超公司报销额度
遇到基站改造进度快满足了中兴设备安装进度时,在朱经理指导下, 制定了基站改造优先级大表,加速了基站改造速度,保证了供中兴队伍安装的具备施工条件的基站量

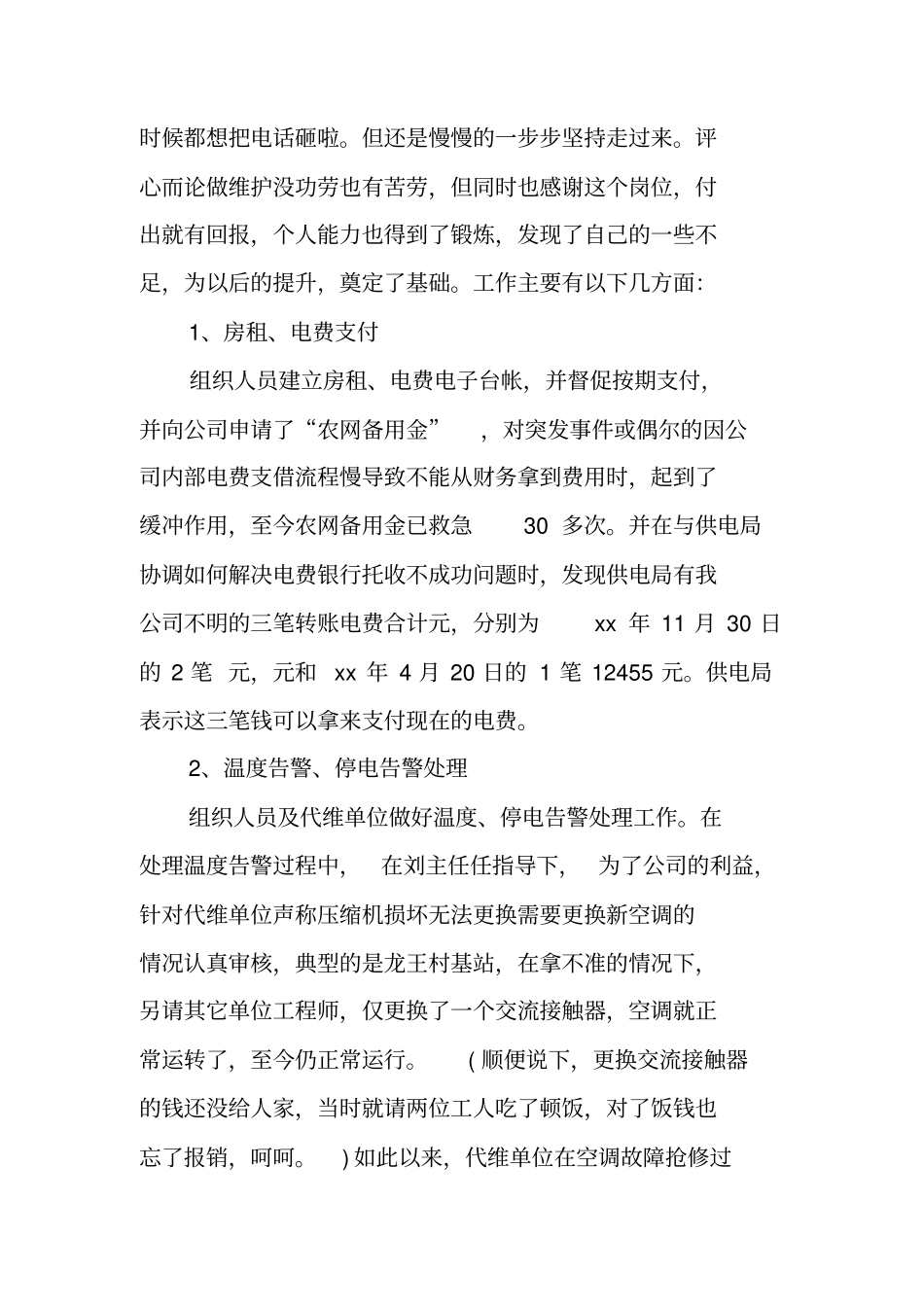

二、基础维护:基础维护工作相对于工程建设工作较为繁琐,每天有接不完
