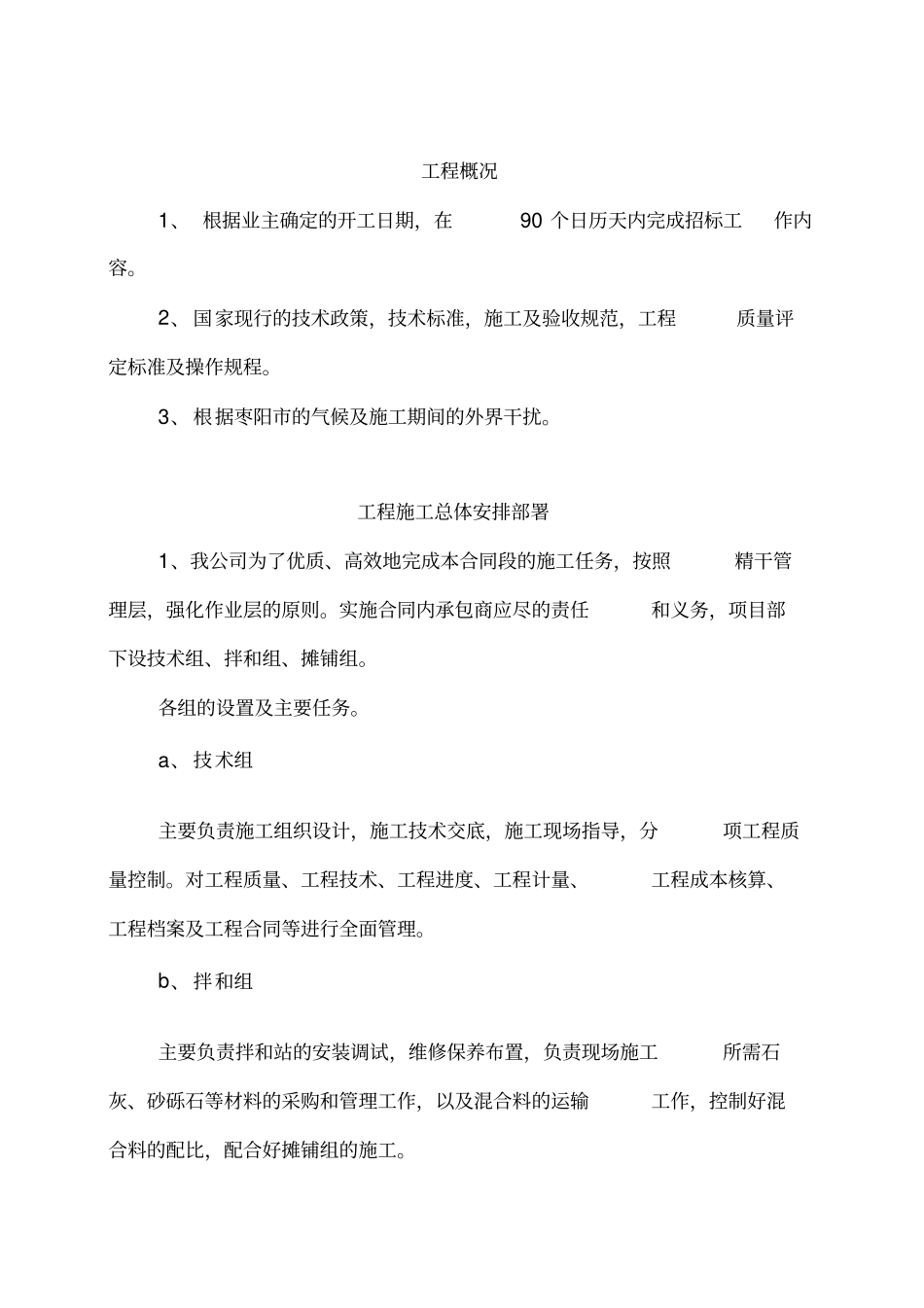

工程概况1、 根据业主确定的开工日期,在90 个日历天内完成招标工作内容
2、 国家现行的技术政策,技术标准,施工及验收规范,工程质量评定标准及操作规程
3、 根据枣阳市的气候及施工期间的外界干扰
工程施工总体安排部署1、我公司为了优质、高效地完成本合同段的施工任务,按照精干管理层,强化作业层的原则
实施合同内承包商应尽的责任和义务,项目部下设技术组、拌和组、摊铺组
各组的设置及主要任务
a、 技术组主要负责施工组织设计,施工技术交底,施工现场指导,分项工程质量控制
对工程质量、工程技术、工程进度、工程计量、工程成本核算、工程档案及工程合同等进行全面管理
b、 拌和组主要负责拌和站的安装调试,维修保养布置,负责现场施工所需石灰、砂砾石等材料的采购和管理工作,以及混合料的运输工作,控制好混合料的配比,配合好摊铺组的施工

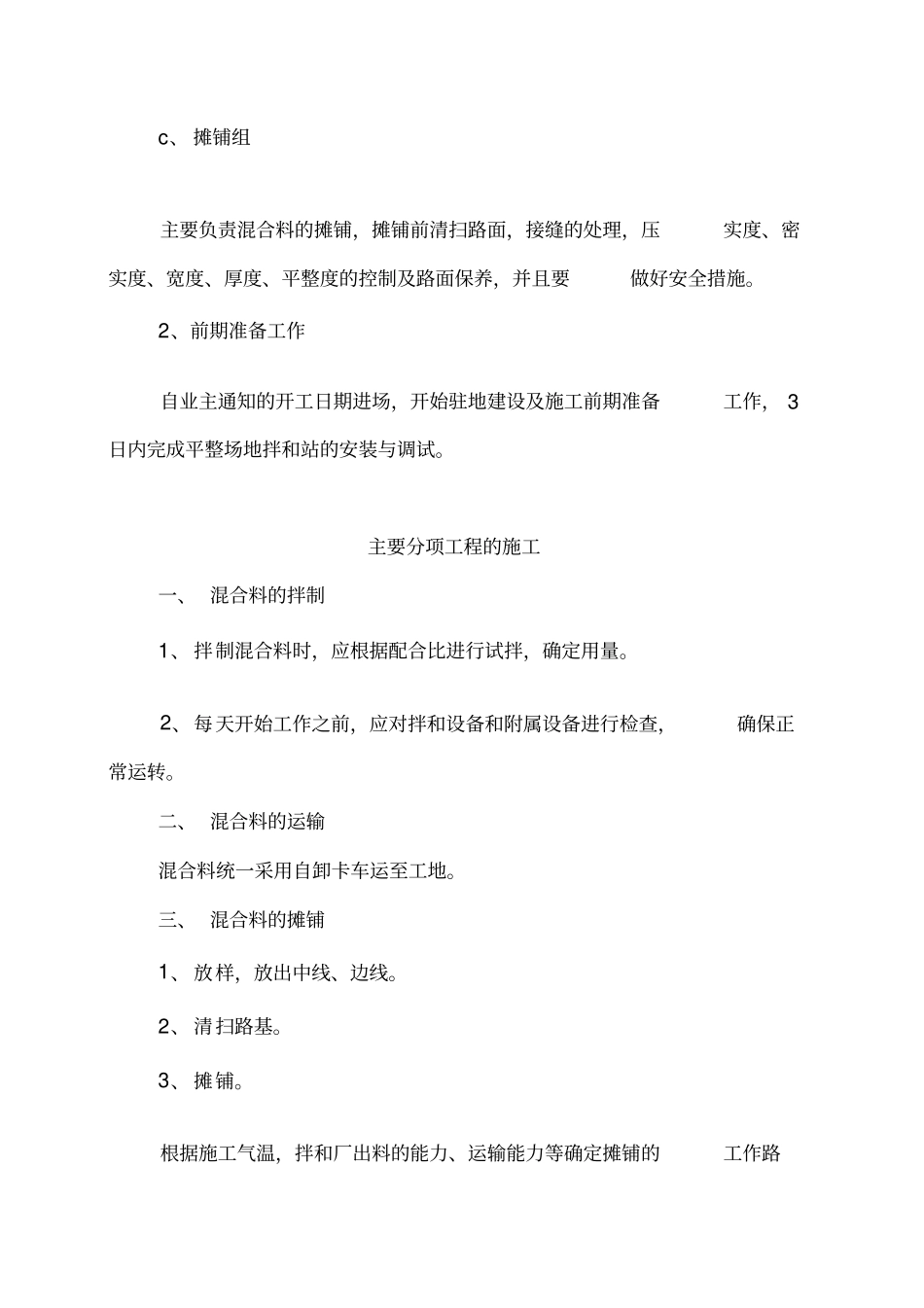

c、 摊铺组主要负责混合料的摊铺,摊铺前清扫路面,接缝的处理,压实度、密实度、宽度、厚度、平整度的控制及路面保养,并且要做好安全措施
2、前期准备工作自业主通知的开工日期进场,开始驻地建设及施工前期准备工作, 3日内完成平整场地拌和站的安装与调试
主要分项工程的施工一、 混合料的拌制1、 拌制混合料时,应根据配合比进行试拌,确定用量
2、每天开始工作之前,应对拌和设备和附属设备进行检查,确保正常运转
二、 混合料的运输混合料统一采用自卸卡车运至工地
三、 混合料的摊铺1、 放样,放出中线、边线
2、 清扫路基
根据施工气温,拌和厂出料的能力、运输能力等确定摊铺的工作路段

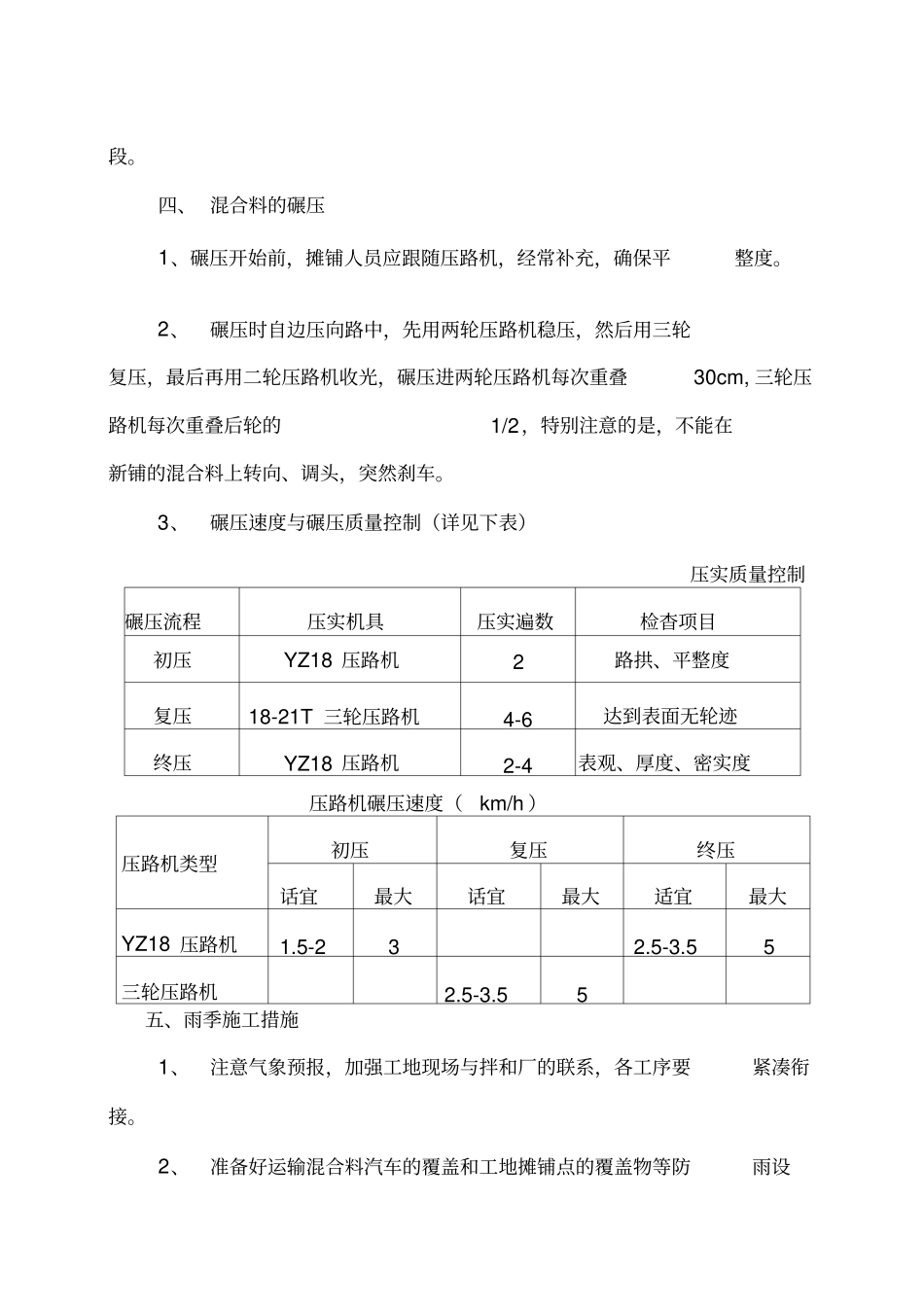

四、 混合料的碾压1、碾压开始前,摊铺人员应跟随压路机,经常补充,确保平整度
2、碾压时自边压向路中,先用两轮压路机稳压,然后用三轮复压,最后再用二轮压路机收光,碾压进两轮压路机每次重叠30cm, 三轮压路机每次重叠后轮的1/2,特别注意的是,不能在新铺的混合料上转向、调头,突然刹
