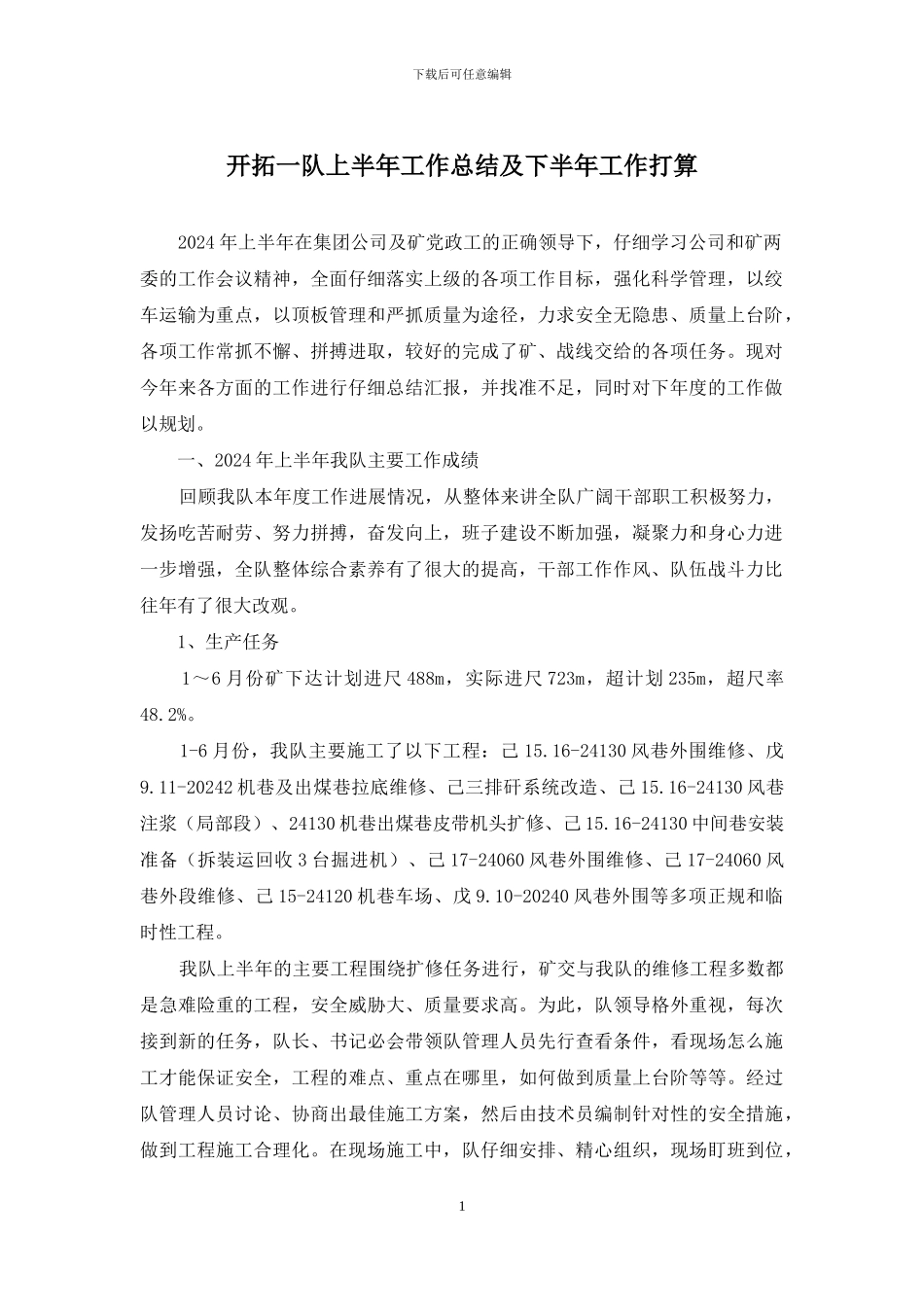

下载后可任意编辑开拓一队上半年工作总结及下半年工作打算 2024 年上半年在集团公司及矿党政工的正确领导下,仔细学习公司和矿两委的工作会议精神,全面仔细落实上级的各项工作目标,强化科学管理,以绞车运输为重点,以顶板管理和严抓质量为途径,力求安全无隐患、质量上台阶,各项工作常抓不懈、拼搏进取,较好的完成了矿、战线交给的各项任务
现对今年来各方面的工作进行仔细总结汇报,并找准不足,同时对下年度的工作做以规划
一、2024 年上半年我队主要工作成绩 回顾我队本年度工作进展情况,从整体来讲全队广阔干部职工积极努力,发扬吃苦耐劳、努力拼搏,奋发向上,班子建设不断加强,凝聚力和身心力进一步增强,全队整体综合素养有了很大的提高,干部工作作风、队伍战斗力比往年有了很大改观
1、生产任务 1~6 月份矿下达计划进尺 488m,实际进尺 723m,超计划 235m,超尺率48
1-6 月份,我队主要施工了以下工程:己 15
16-24130 风巷外围维修、戊9
11-20242 机巷及出煤巷拉底维修、己三排矸系统改造、己 15
16-24130 风巷注浆(局部段)、24130 机巷出煤巷皮带机头扩修、己 15
16-24130 中间巷安装准备(拆装运回收 3 台掘进机)、己 17-24060 风巷外围维修、己 17-24060 风巷外段维修、己 15-24120 机巷车场、戊 9
10-20240 风巷外围等多项正规和临时性工程
我队上半年的主要工程围绕扩修任务进行,矿交与我队的维修工程多数都是急难险重的工程,安全威胁大、质量要求高
为此,队领导格外重视,每次接到新的任务,队长、书记必会带领队管理人员先行查看条件,看现场怎么施工才能保证安全,工程的难点、重点在哪里,如何做到质量上台阶等等
经过队管理人员讨论、协商出最佳施工方案,然后由技术员编制针对性的安全措施,做到工程施工合理化
