回龙寺镇污水处理工程建设进展情况汇报20XX 年、6、4 污水处理工程建设情况的汇报 我市污水处理工程在市委、市政府的统一安排和部署下,在建设单位的精心组织与管理下,于 2009 年 6 月破土动工,2011 年 8 月竣工,顺利投入试运行
现将污水处理工程建设情况汇报如下: 一、污水处理工程完成情况 我市污水处理厂位于市区以西 4 公里处,占地面积 4 万平方米,设计日处理污水能力 1 万吨
按照我市实际日污水排放量(2000 吨/日),已建成 2 座容量均为 2500 吨的处理池,近几年内足以满足使用需求,现已运行其中 1 座处理池
截止 2011 年,厂区及主管网项目已完成主管网 19
及厂区房屋和附属工程总造价(含管材及二类费用)4347 万元,处理设备 632
5 万元,工程结算已经建设单位初审,下一步将联系海拉尔区审计局作最终审定
支管线工程已完成支线敷设 12
66 公里,覆盖市区楼房达85%,工程总造价 787
7 万元,结算已经我市审计局审定
二、2012 年污水处理工程建设计划 1、市区内仍有一部分已建楼房没有接通污水支管网,2012年计划施工支管网 3 公里(每公里造价 68 万元),投资 204 万元
2、牧场小区 16 栋楼房一直没有纳入污水管网排放系统, 仍然靠汽车拉运,如将该小区接通污水管网,需新建主管网 3 公里,(每公里造价 102 万元)
支管网 2 公里(每公里造价 68 万元)和提升泵站一座,共投资 500 万元
3、生化池污水脱泥问题急需解决
现有 1 台污泥脱水设备,满足不了运营需求,按照可研设计及实际需要,还需增加脱泥机 1 台及 1 条污泥脱水排污管道,计划投资 85 万元
4、按照现有污水收集量和今年支线接入量,另 1 座处理池也需安装处理设备以备使用,投资 265 万元

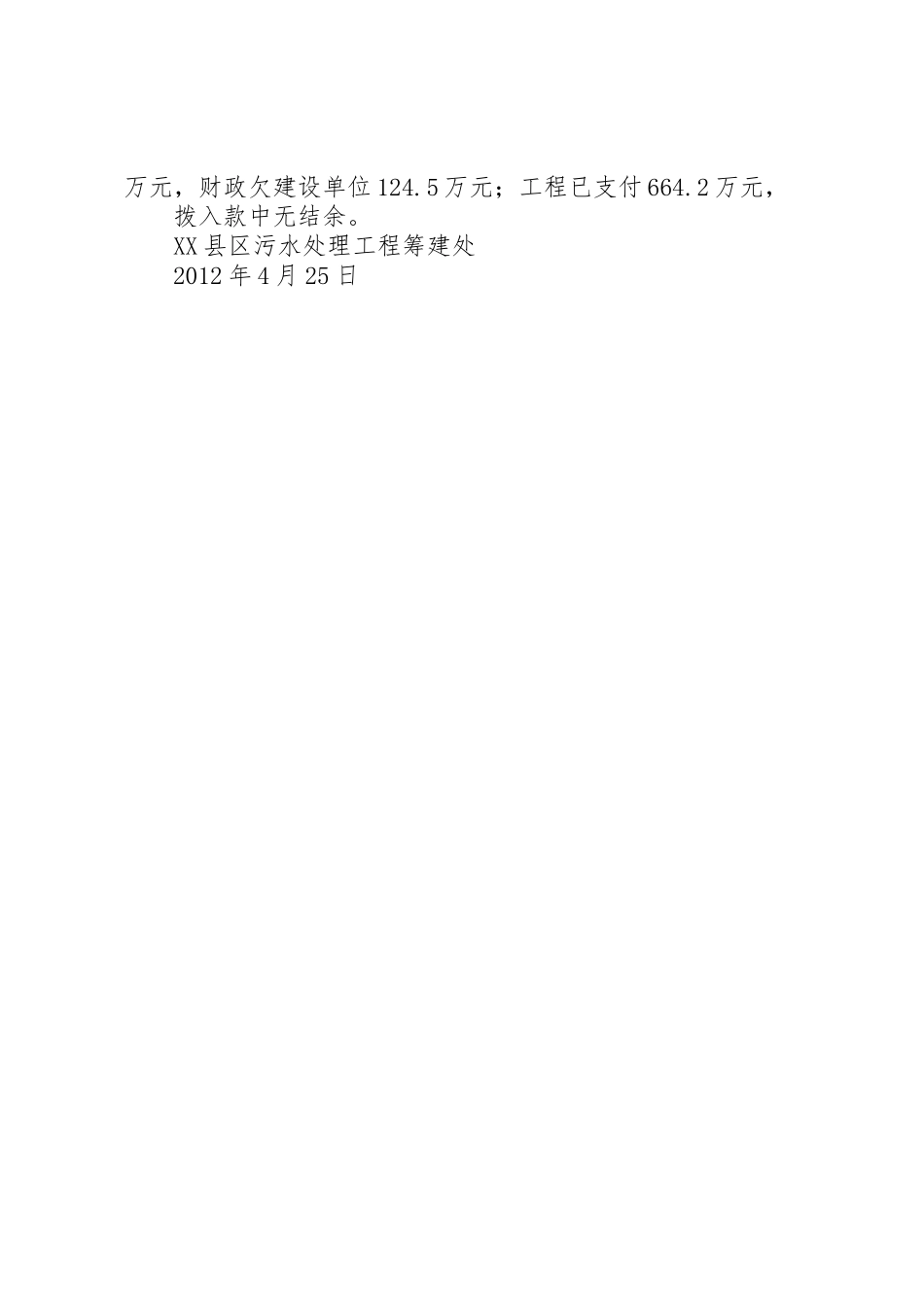

5、按工程设计要求,污泥脱
