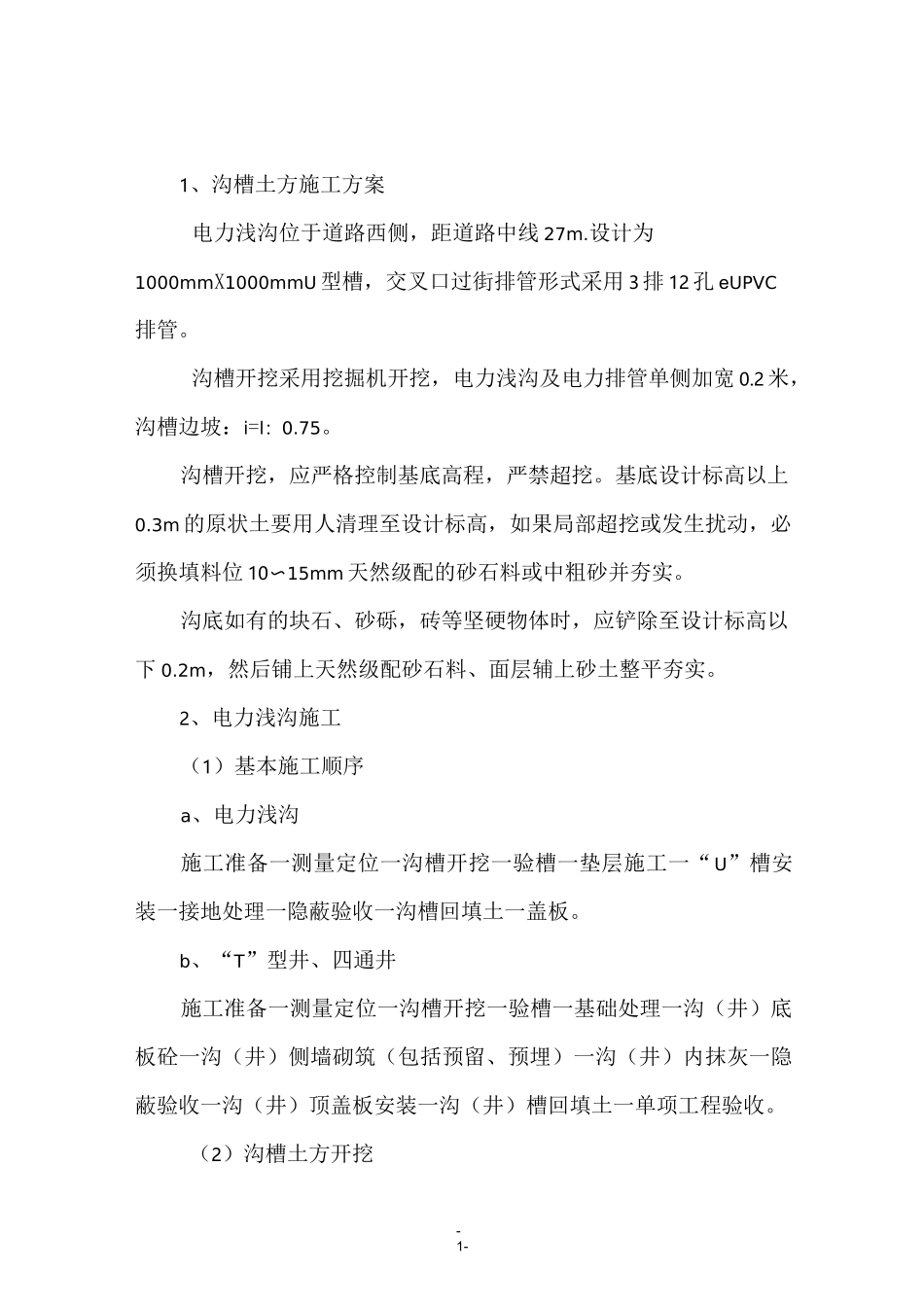

(此文档为 Word 格式,下载后可以任意编辑修改!)(文件备案编号:)编制日期:年月日-1-1、沟槽土方施工方案电力浅沟位于道路西侧,距道路中线 27m.设计为1000mmX1000mmU 型槽,交叉口过街排管形式采用 3 排 12 孔 eUPVC排管。沟槽开挖采用挖掘机开挖,电力浅沟及电力排管单侧加宽 0.2 米,沟槽边坡:i=l:0.75。沟槽开挖,应严格控制基底高程,严禁超挖。基底设计标高以上0.3m 的原状土要用人清理至设计标高,如果局部超挖或发生扰动,必须换填料位 10〜15mm 天然级配的砂石料或中粗砂并夯实。沟底如有的块石、砂砾,砖等坚硬物体时,应铲除至设计标高以下 0.2m,然后铺上天然级配砂石料、面层辅上砂土整平夯实。2、电力浅沟施工(1)基本施工顺序a、电力浅沟施工准备一测量定位一沟槽开挖一验槽一垫层施工一“U”槽安装一接地处理一隐蔽验收一沟槽回填土一盖板。b、“T”型井、四通井施工准备一测量定位一沟槽开挖一验槽一基础处理一沟(井)底板砼一沟(井)侧墙砌筑(包括预留、预埋)一沟(井)内抹灰一隐蔽验收一沟(井)顶盖板安装一沟(井)槽回填土一单项工程验收。(2)沟槽土方开挖-2-电力浅沟开挖前,应找准坐标和标高、做好放线等工作。开挖时,应根据设计给出的尺寸大小、深度和土壤性质认真确定其底宽和边坡,并按规定留出足够的沟底工作面,便于沟底开挖积水井。当采用机械开挖时,为防止机械振动沟底原土结构,沟底必须留出 20cm 左右的土层,待机械开挖后,再用人工清理沟底至设计标高,为作业方便,沟顶两侧不得同时堆放土方,必须留出运输和方便作业的道路。土方的堆置必须离开沟顶边缘 1.5m 以上,开挖完成后,应对沟底原土夯实,特别是对埋管线的沟底(包括横过管等),夯实密度应达到 90%,发现有淤泥的地方,应去掉淤泥,回填实土并夯实,保证沟底的平整、密实度。(3)砂垫层施工本电力浅沟垫层为砂垫层,砂垫层在摊铺时应按照设计高程挂线控制其高程和厚度,砂垫层摊铺应平整密实,经检验合格后方可进行“U”型槽的吊装工作。(4)预制“U”型槽吊装施工U 型槽为 1000*1000 预制 U 型槽,采用厂家预制,现场吊装。“U”槽采用吊车吊装,吊装前,须对槽底的尺寸、高程、坡度、地基和基础的质量进行检查,并报请监理工程师进行检验核定。“U”型槽就位后,随时检测轴线、高程和平直度,发现偏差,及时纠正,确保“U”型槽排列整齐平顺。“U”型槽吊入沟槽后,用人工进行调整,使所有的预制“U...
