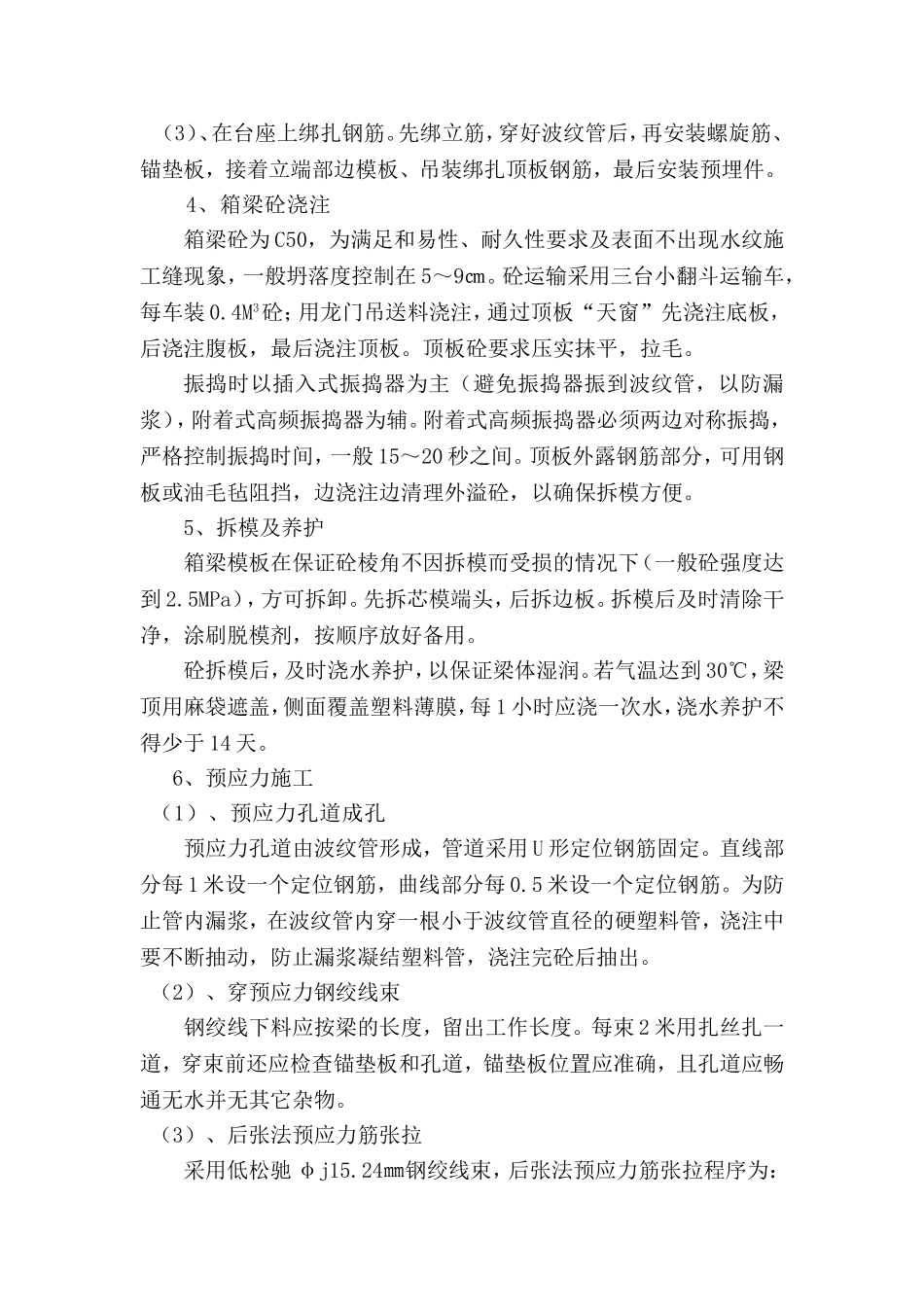

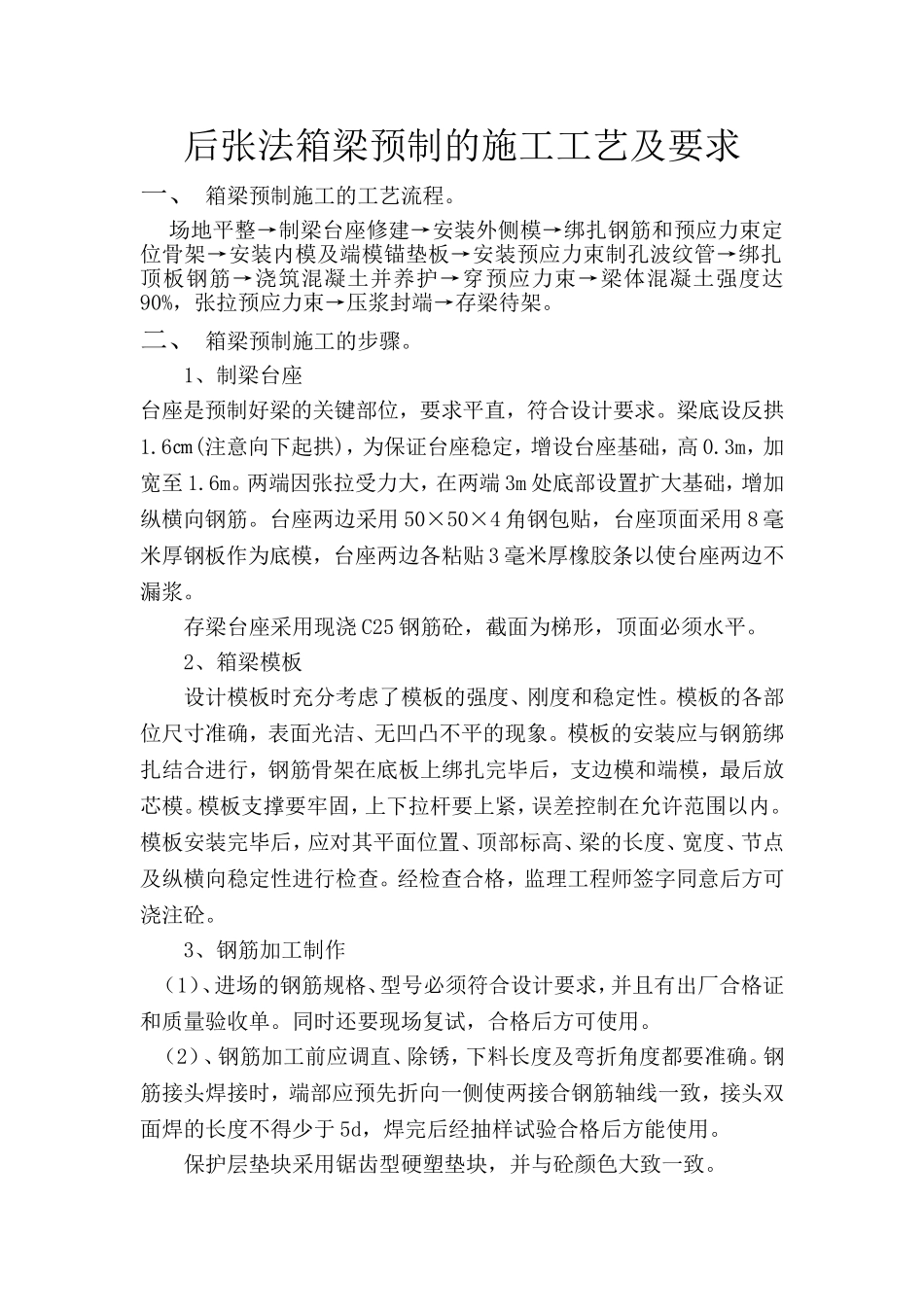

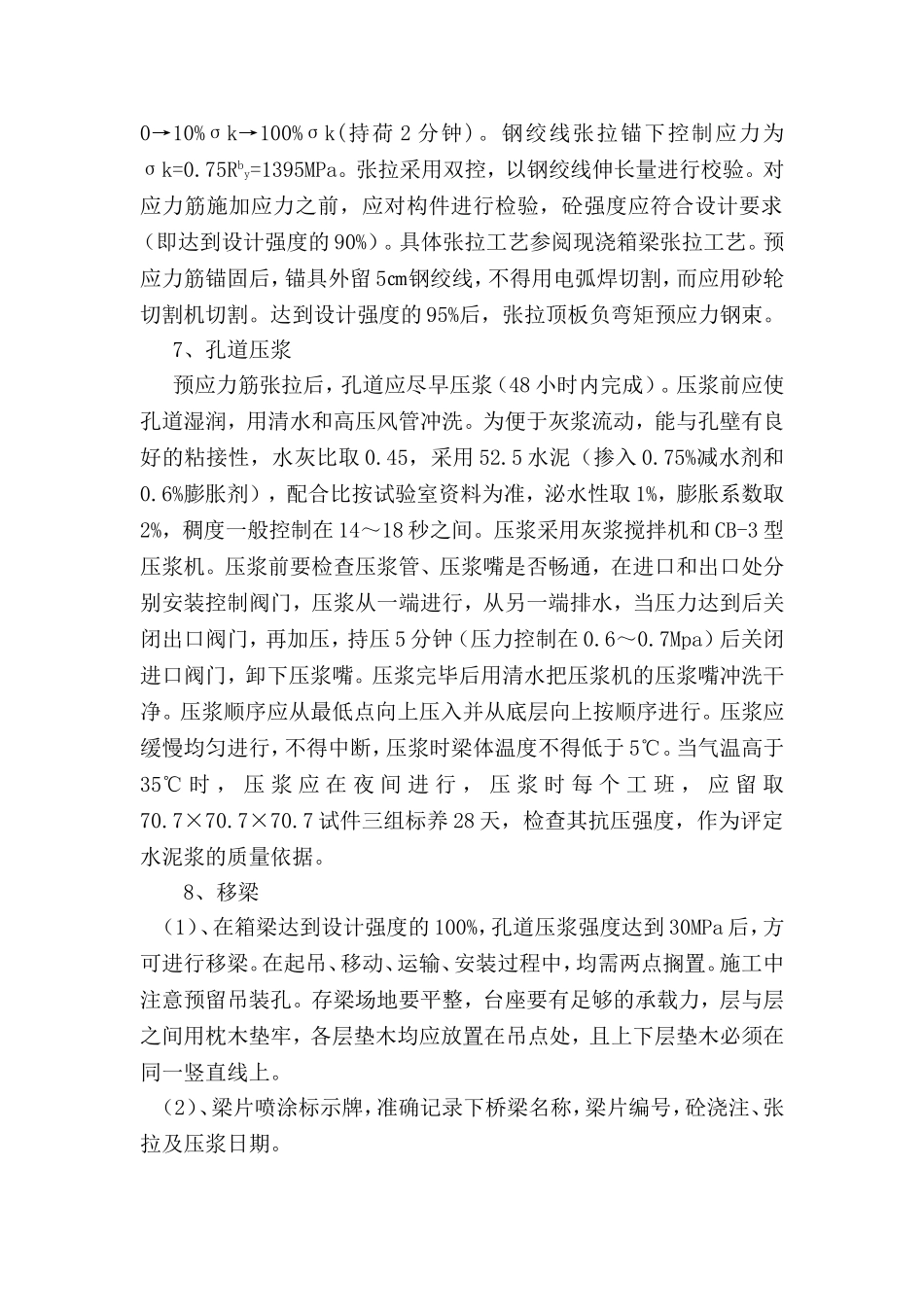

后张法箱梁预制的施工工艺及要求一、箱梁预制施工的工艺流程
场地平整→制梁台座修建→安装外侧模→绑扎钢筋和预应力束定位骨架→安装内模及端模锚垫板→安装预应力束制孔波纹管→绑扎顶板钢筋→浇筑混凝土并养护→穿预应力束→梁体混凝土强度达90%,张拉预应力束→压浆封端→存梁待架
二、箱梁预制施工的步骤
1、制梁台座台座是预制好梁的关键部位,要求平直,符合设计要求
梁底设反拱1
6㎝(注意向下起拱),为保证台座稳定,增设台座基础,高0
3m,加宽至1
两端因张拉受力大,在两端3m处底部设置扩大基础,增加纵横向钢筋
台座两边采用50×50×4角钢包贴,台座顶面采用8毫米厚钢板作为底模,台座两边各粘贴3毫米厚橡胶条以使台座两边不漏浆
存梁台座采用现浇C25钢筋砼,截面为梯形,顶面必须水平
2、箱梁模板设计模板时充分考虑了模板的强度、刚度和稳定性
模板的各部位尺寸准确,表面光洁、无凹凸不平的现象
模板的安装应与钢筋绑扎结合进行,钢筋骨架在底板上绑扎完毕后,支边模和端模,最后放芯模
模板支撑要牢固,上下拉杆要上紧,误差控制在允许范围以内
模板安装完毕后,应对其平面位置、顶部标高、梁的长度、宽度、节点及纵横向稳定性进行检查
经检查合格,监理工程师签字同意后方可浇注砼
3、钢筋加工制作(1)、进场的钢筋规格、型号必须符合设计要求,并且有出厂合格证和质量验收单
同时还要现场复试,合格后方可使用
(2)、钢筋加工前应调直、除锈,下料长度及弯折角度都要准确
钢筋接头焊接时,端部应预先折向一侧使两接合钢筋轴线一致,接头双面焊的长度不得少于5d,焊完后经抽样试验合格后方能使用
保护层垫块采用锯齿型硬塑垫块,并与砼颜色大致一致
(3)、在台座上绑扎钢筋
先绑立筋,穿好波纹管后,再安装螺旋筋、锚垫板,接着立端部边模板、吊装绑扎顶板钢筋,最后安装预埋件
4、箱梁砼浇注箱梁砼为C50,为满足和易性、耐久性要求
