金江路道排延伸工程施工组织设计【土木工程精品文档】

金江路道排延伸工程施工组织设计【土木工程精品文档】_第1页
1/43
金江路道排延伸工程施工组织设计【土木工程精品文档】_第2页
2/43
金江路道排延伸工程施工组织设计【土木工程精品文档】_第3页
3/43

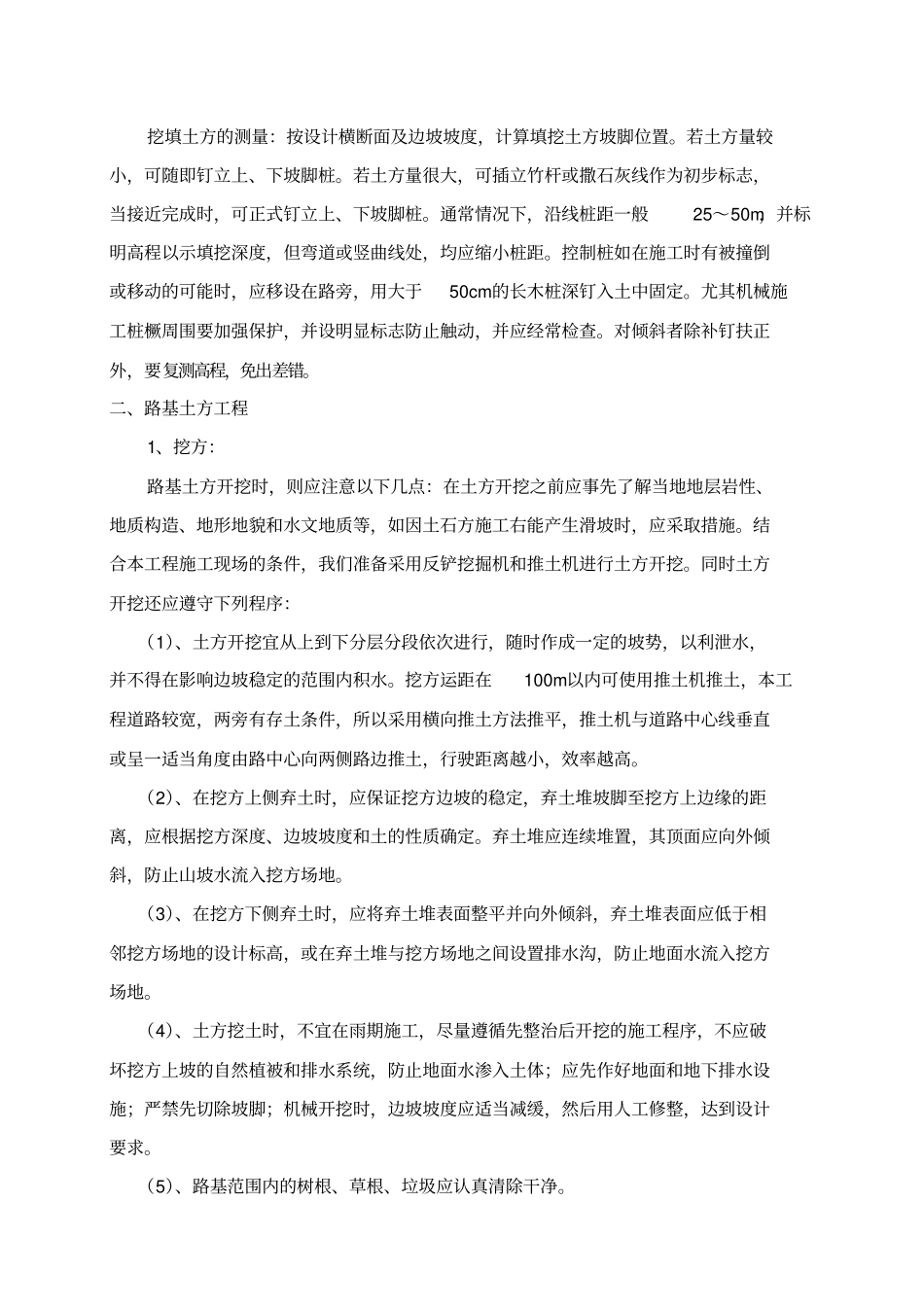

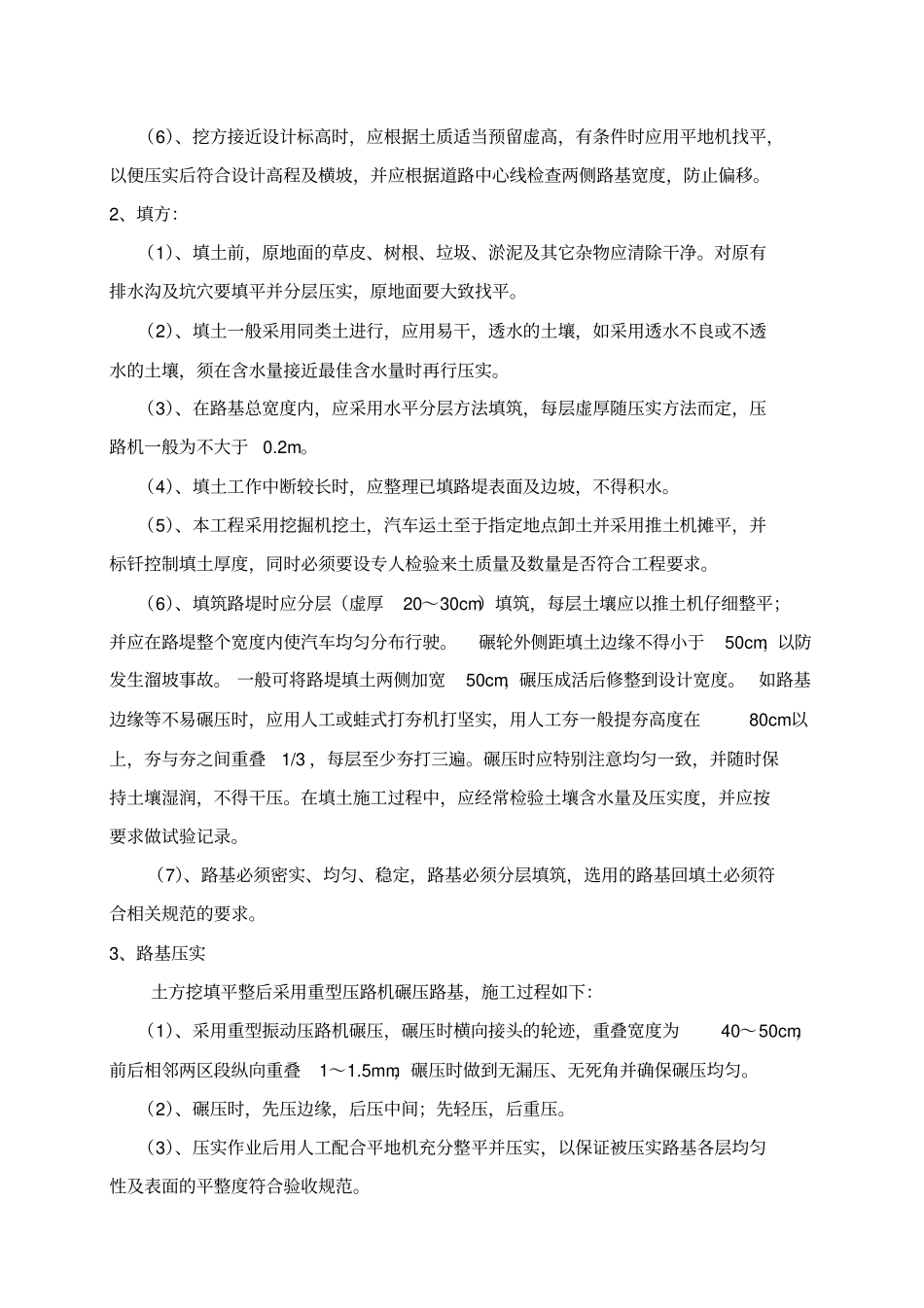

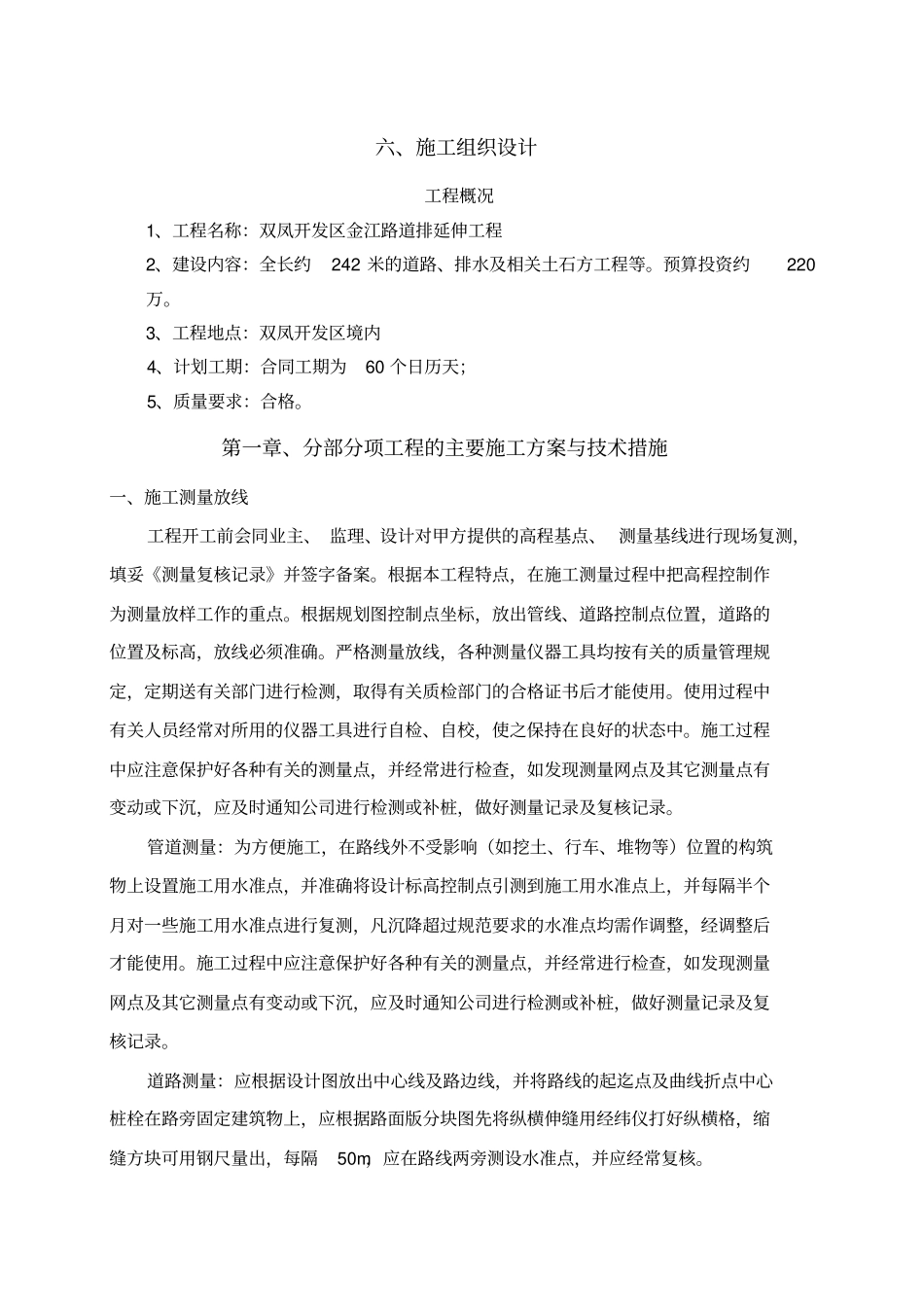

六、施工组织设计工程概况1、工程名称:双凤开发区金江路道排延伸工程2、建设内容:全长约242 米的道路、排水及相关土石方工程等。预算投资约220万。3、工程地点:双凤开发区境内4、计划工期:合同工期为60 个日历天;5、质量要求:合格。第一章、分部分项工程的主要施工方案与技术措施一、施工测量放线工程开工前会同业主、 监理、设计对甲方提供的高程基点、 测量基线进行现场复测,填妥《测量复核记录》并签字备案。根据本工程特点,在施工测量过程中把高程控制作为测量放样工作的重点。根据规划图控制点坐标,放出管线、道路控制点位置,道路的位置及标高,放线必须准确。严格测量放线,各种测量仪器工具均按有关的质量管理规定,定期送有关部门进行检测,取得有关质检部门的合格证书后才能使用。使用过程中有关人员经常对所用的仪器工具进行自检、自校,使之保持在良好的状态中。施工过程中应注意保护好各种有关的测量点,并经常进行检查,如发现测量网点及其它测量点有变动或下沉,应及时通知公司进行检测或补桩,做好测量记录及复核记录。管道测量:为方便施工,在路线外不受影响(如挖土、行车、堆物等)位置的构筑物上设置施工用水准点,并准确将设计标高控制点引测到施工用水准点上,并每隔半个月对一些施工用水准点进行复测,凡沉降超过规范要求的水准点均需作调整,经调整后才能使用。施工过程中应注意保护好各种有关的测量点,并经常进行检查,如发现测量网点及其它测量点有变动或下沉,应及时通知公司进行检测或补桩,做好测量记录及复核记录。道路测量:应根据设计图放出中心线及路边线,并将路线的起迄点及曲线折点中心桩栓在路旁固定建筑物上,应根据路面版分块图先将纵横伸缝用经纬仪打好纵横格,缩缝方块可用钢尺量出,每隔50m,应在路线两旁测设水准点,并应经常复核。挖填土方的测量:按设计横断面及边坡坡度,计算填挖土方坡脚位置。若土方量较小,可随即钉立上、下坡脚桩。若土方量很大,可插立竹杆或撒石灰线作为初步标志,当接近完成时,可正式钉立上、下坡脚桩。通常情况下,沿线桩距一般25~50m,并标明高程以示填挖深度,但弯道或竖曲线处,均应缩小桩距。控制桩如在施工时有被撞倒或移动的可能时,应移设在路旁,用大于50cm的长木桩深钉入土中固定。尤其机械施工桩橛周围要加强保护,并设明显标志防止触动,并应经常检查。对倾斜者除补钉扶正外,要复测高程,免出差错。二、路基土方工程1、挖方:路基土方开挖时...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

金江路道排延伸工程施工组织设计【土木工程精品文档】

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
