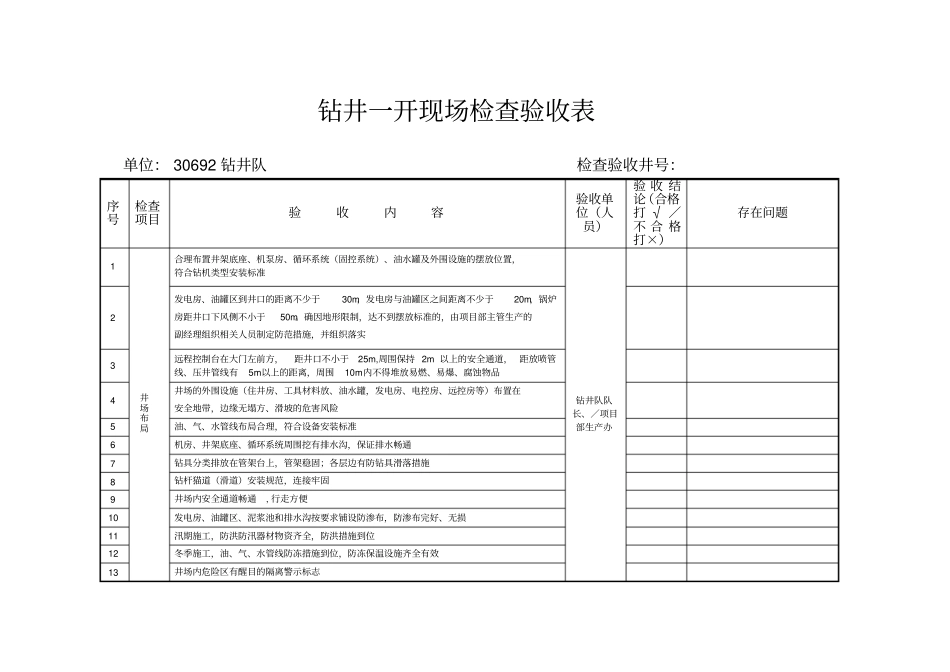

钻井一开现场检查验收表单位: 30692 钻井队检查验收井号:序号检查项目验收内容验收单位(人员)验 收 结论(合格打 √ /不 合 格打×)存在问题1 井场布局合理布置井架底座、机泵房、循环系统(固控系统)、油水罐及外围设施的摆放位置,符合钻机类型安装标准钻井队队长、/项目部生产办2 发电房、油罐区到井口的距离不少于30m,发电房与油罐区之间距离不少于20m,锅炉房距井口下风侧不小于50m。确因地形限制,达不到摆放标准的,由项目部主管生产的副经理组织相关人员制定防范措施,并组织落实3 远程控制台在大门左前方,距井口不小于25m,周围保持 2m 以上的安全通道, 距放喷管线、压井管线有5m以上的距离,周围10m内不得堆放易燃、易爆、腐蚀物品4 井场的外围设施(住井房、工具材料放、油水罐,发电房、电控房、远控房等)布置在安全地带,边缘无塌方、滑坡的危害风险5 油、气、水管线布局合理,符合设备安装标准6 机房、井架底座、循环系统周围挖有排水沟,保证排水畅通7 钻具分类排放在管架台上,管架稳固;各层边有防钻具滑落措施8 钻杆猫道(滑道)安装规范,连接牢固9 井场内安全通道畅通, 行走方便10 发电房、油罐区、泥浆池和排水沟按要求铺设防渗布,防渗布完好、无损11 汛期施工,防洪防汛器材物资齐全,防洪措施到位12 冬季施工,油、气、水管线防冻措施到位,防冻保温设施齐全有效13 井场内危险区有醒目的隔离警示标志14 井架、底座及悬吊系统井架及底座各部件连接紧固,各部件无开裂、扭曲变形及严重锈蚀,连接销及保险销齐全可靠,底座与基础接触无悬空,整体平稳牢固钻井队机械工长/项目部设备办15 二层台及立管平台固定牢靠,台面无杂物,必用工具拴保险绳;防护栏杆及二层台猴台完好无损,操作方便;各连接部位销子、别针齐全、无滑脱;二层台支梁完好无变形损坏,支梁销拴保险绳16 井架笼梯完好齐全,固定牢靠,攀行通道畅通17 井架各辅助导向滑轮转动灵活,固定牢靠18 绞车排绳器安装固定符合标准19 照明灯具等井架附件齐全完好,固定牢靠20 游车及大钩护罩完好无损,大钩转动灵活,锁紧装置安全、可靠21 水龙头转动灵活,固定部位牢靠,旋转时不刺不漏22 吊环无变形、裂纹,保险绳规范23 天车、转盘、井口三点一线,垂直偏差不超过20mm 24 井架绷绳用Ф19mm的钢丝绳,中间不打结、不打扭,位于井架对角线,下端与绷绳坑连接须采用27mm正反螺栓对角拉紧,每端用3 只绳卡卡紧,压...
