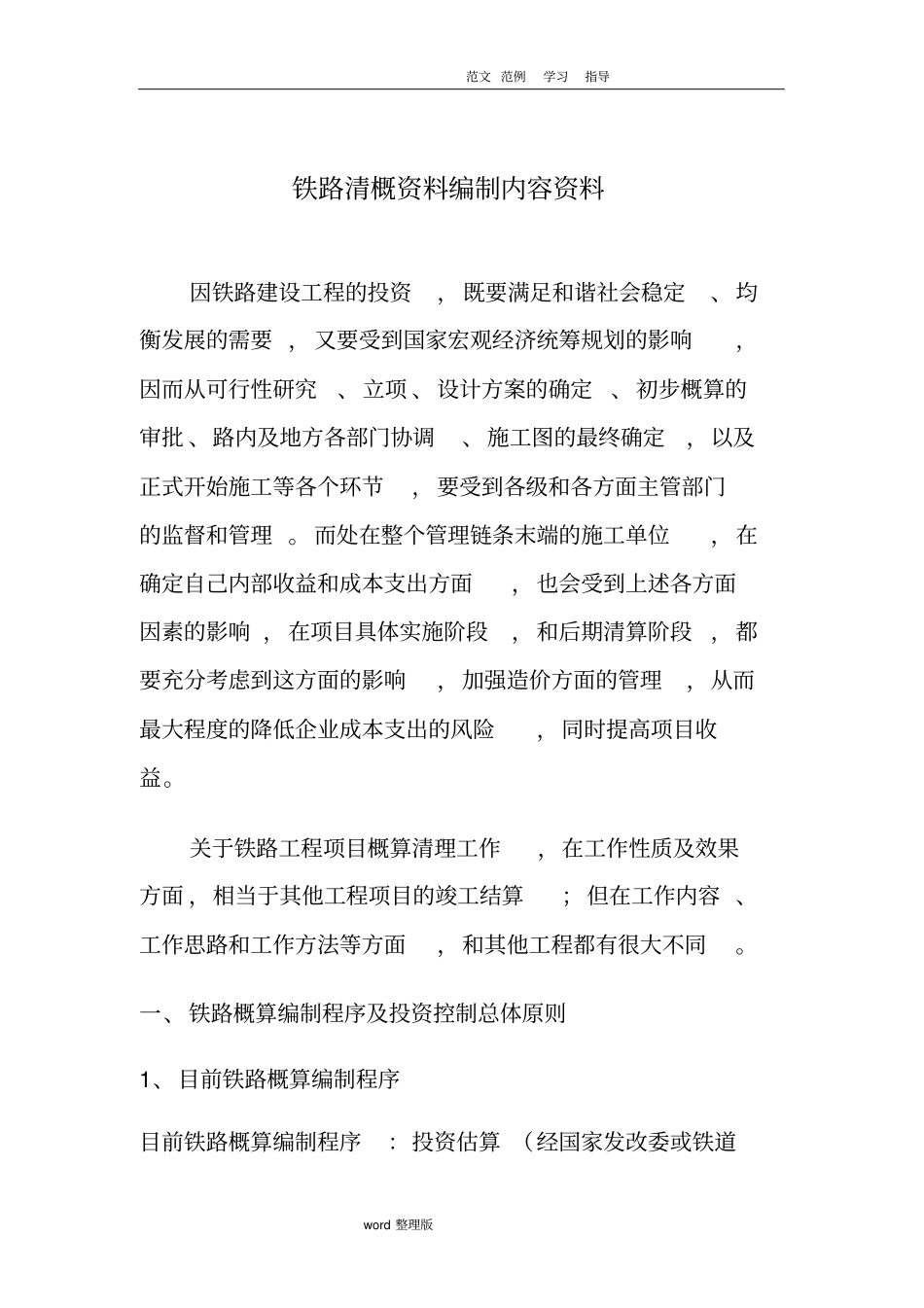

范文 范例学习指导word 整理版铁路清概资料编制内容资料因铁路建设工程的投资, 既要满足和谐社会稳定、均衡发展的需要 , 又要受到国家宏观经济统筹规划的影响,因而从可行性研究、立项 、设计方案的确定、初步概算的审批 、路内及地方各部门协调、施工图的最终确定,以及正式开始施工等各个环节,要受到各级和各方面主管部门的监督和管理
而处在整个管理链条末端的施工单位,在确定自己内部收益和成本支出方面,也会受到上述各方面因素的影响 ,在项目具体实施阶段,和后期清算阶段,都要充分考虑到这方面的影响,加强造价方面的管理,从而最大程度的降低企业成本支出的风险,同时提高项目收益
关于铁路工程项目概算清理工作,在工作性质及效果方面 ,相当于其他工程项目的竣工结算;但在工作内容 、工作思路和工作方法等方面,和其他工程都有很大不同

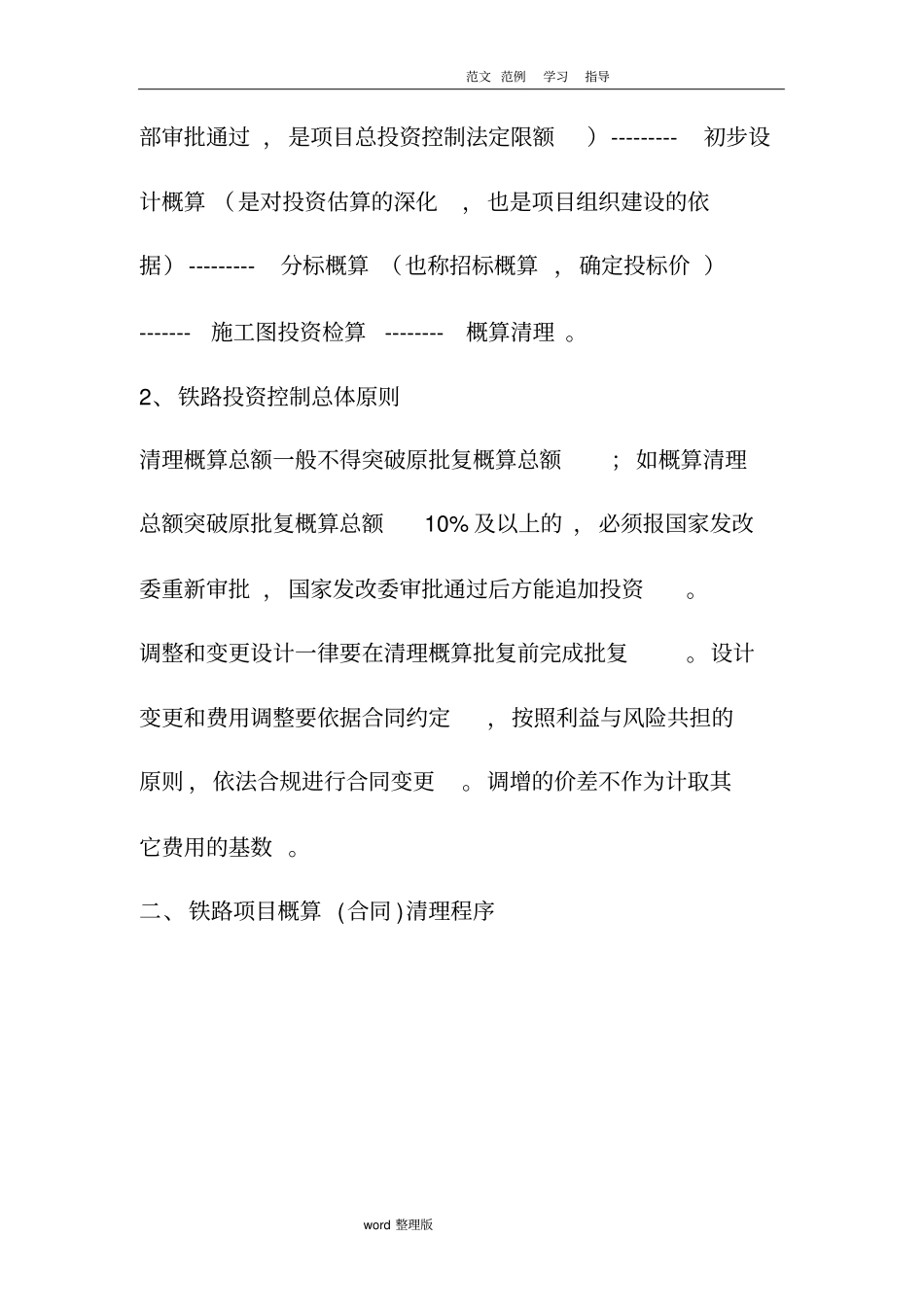

一、铁路概算编制程序及投资控制总体原则1、目前铁路概算编制程序目前铁路概算编制程序:投资估算 (经国家发改委或铁道范文 范例学习指导word 整理版部审批通过 ,是项目总投资控制法定限额)---------初步设计概算 (是对投资估算的深化,也是项目组织建设的依据)---------分标概算 (也称招标概算 ,确定投标价 )-------施工图投资检算--------概算清理
2、铁路投资控制总体原则清理概算总额一般不得突破原批复概算总额;如概算清理总额突破原批复概算总额10% 及以上的 ,必须报国家发改委重新审批 ,国家发改委审批通过后方能追加投资
调整和变更设计一律要在清理概算批复前完成批复
设计变更和费用调整要依据合同约定,按照利益与风险共担的原则 ,依法合规进行合同变更
调增的价差不作为计取其它费用的基数
二、铁路项目概算 (合同 )清理程序范文 范例学习指导铁路项目概算 (合同 )清理程序初步设计概算招标概算 (约等于≈ )合同总价Ⅰ类设计变更施工图投
