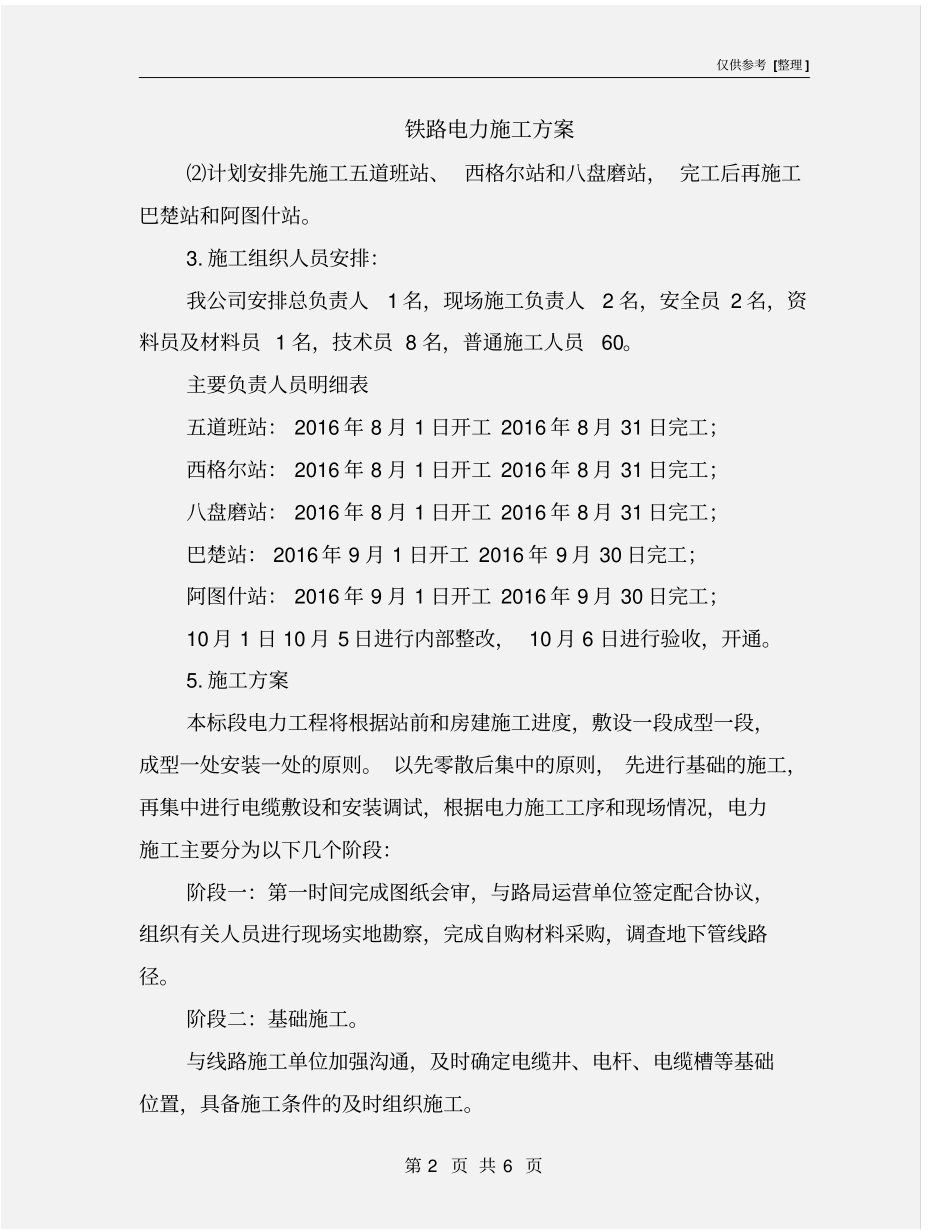

仅供参考 [整理 ] 第 1 页 共 6 页安全管理文书铁路电力施工方案日期: __________________单位: __________________仅供参考 [整理 ] 第 2 页 共 6 页铁路电力施工方案⑵计划安排先施工五道班站、 西格尔站和八盘磨站, 完工后再施工巴楚站和阿图什站
施工组织人员安排:我公司安排总负责人1 名,现场施工负责人2 名,安全员 2 名,资料员及材料员 1 名,技术员 8 名,普通施工人员60
主要负责人员明细表五道班站: 2016 年 8 月 1 日开工 2016 年 8 月 31 日完工;西格尔站: 2016 年 8 月 1 日开工 2016 年 8 月 31 日完工;八盘磨站: 2016 年 8 月 1 日开工 2016 年 8 月 31 日完工;巴楚站: 2016 年 9 月 1 日开工 2016 年 9 月 30 日完工;阿图什站: 2016 年 9 月 1 日开工 2016 年 9 月 30 日完工;10 月 1 日 10 月 5 日进行内部整改, 10 月 6 日进行验收,开通
施工方案本标段电力工程将根据站前和房建施工进度,敷设一段成型一段,成型一处安装一处的原则
以先零散后集中的原则, 先进行基础的施工,再集中进行电缆敷设和安装调试,根据电力施工工序和现场情况,电力施工主要分为以下几个阶段:阶段一:第一时间完成图纸会审,与路局运营单位签定配合协议,组织有关人员进行现场实地勘察,完成自购材料采购,调查地下管线路径
阶段二:基础施工
与线路施工单位加强沟通,及时确定电缆井、电杆、电缆槽等基础位置,具备施工条件的及时组织施工

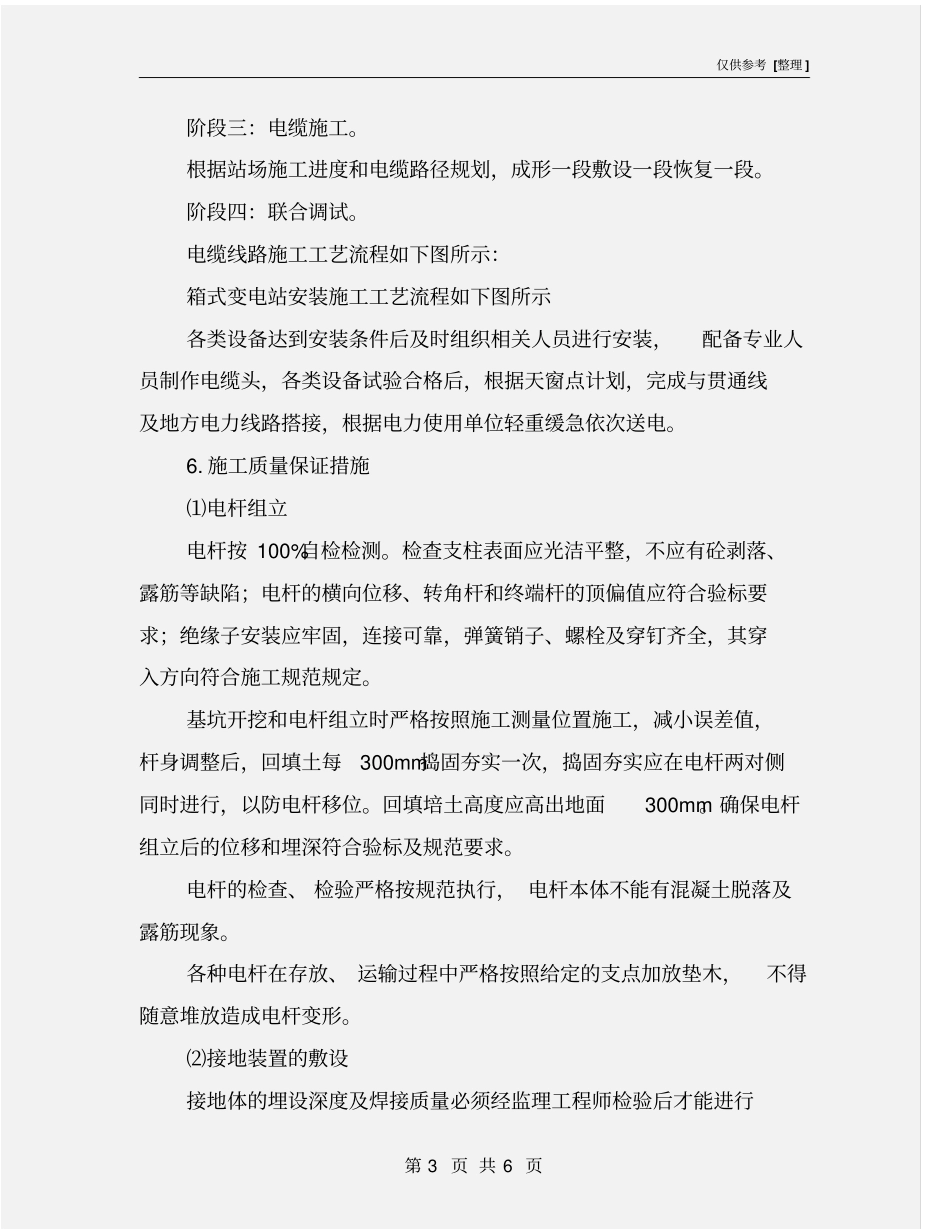

仅供参考 [整理 ] 第 3 页 共 6 页阶段三:电缆施工
根据站场施工进度和电缆路径规划,成形一段敷设一段恢复一段
阶段四:联合调试
电缆线路施工工艺流程如下图所示:箱式变电站安装
