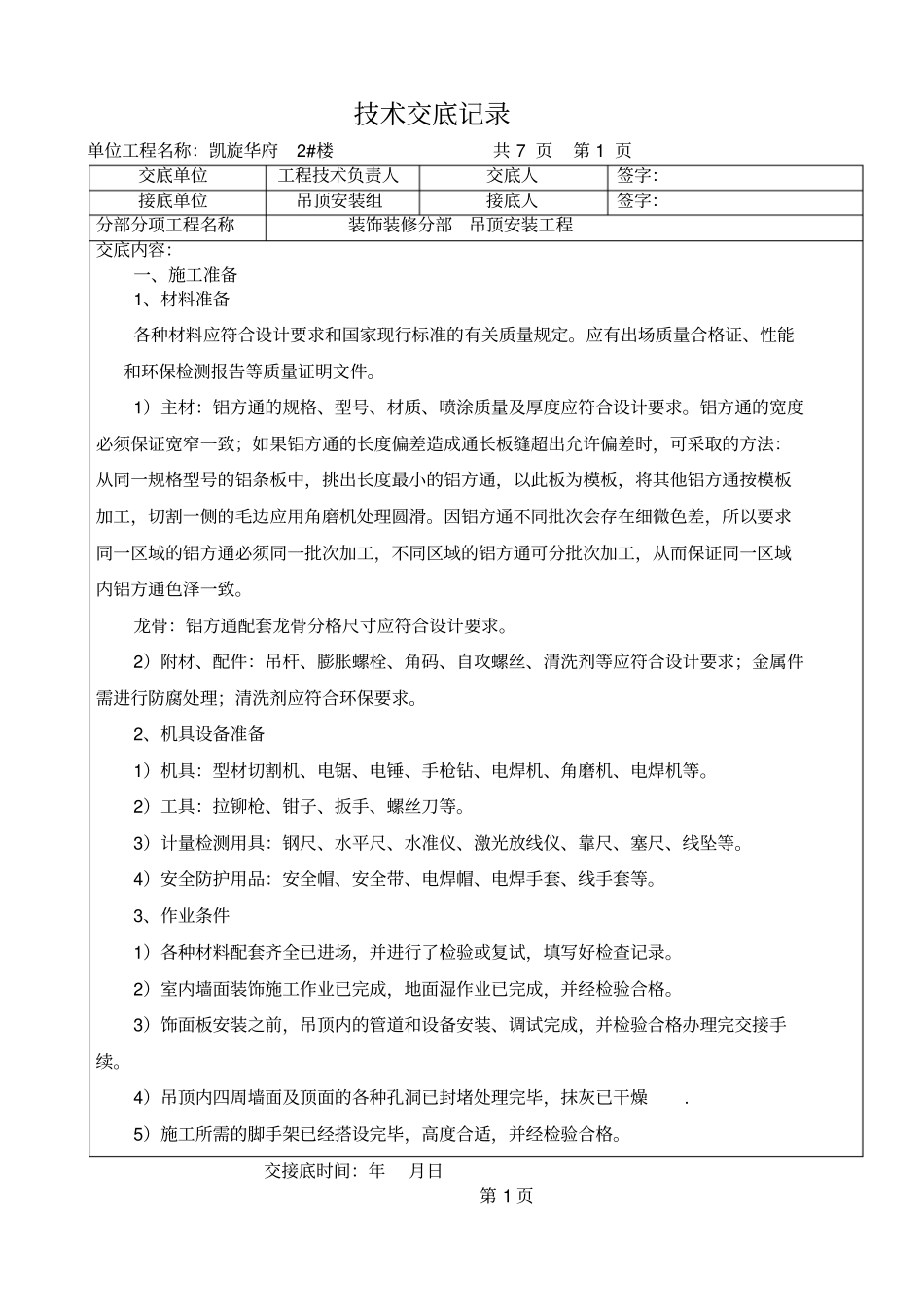

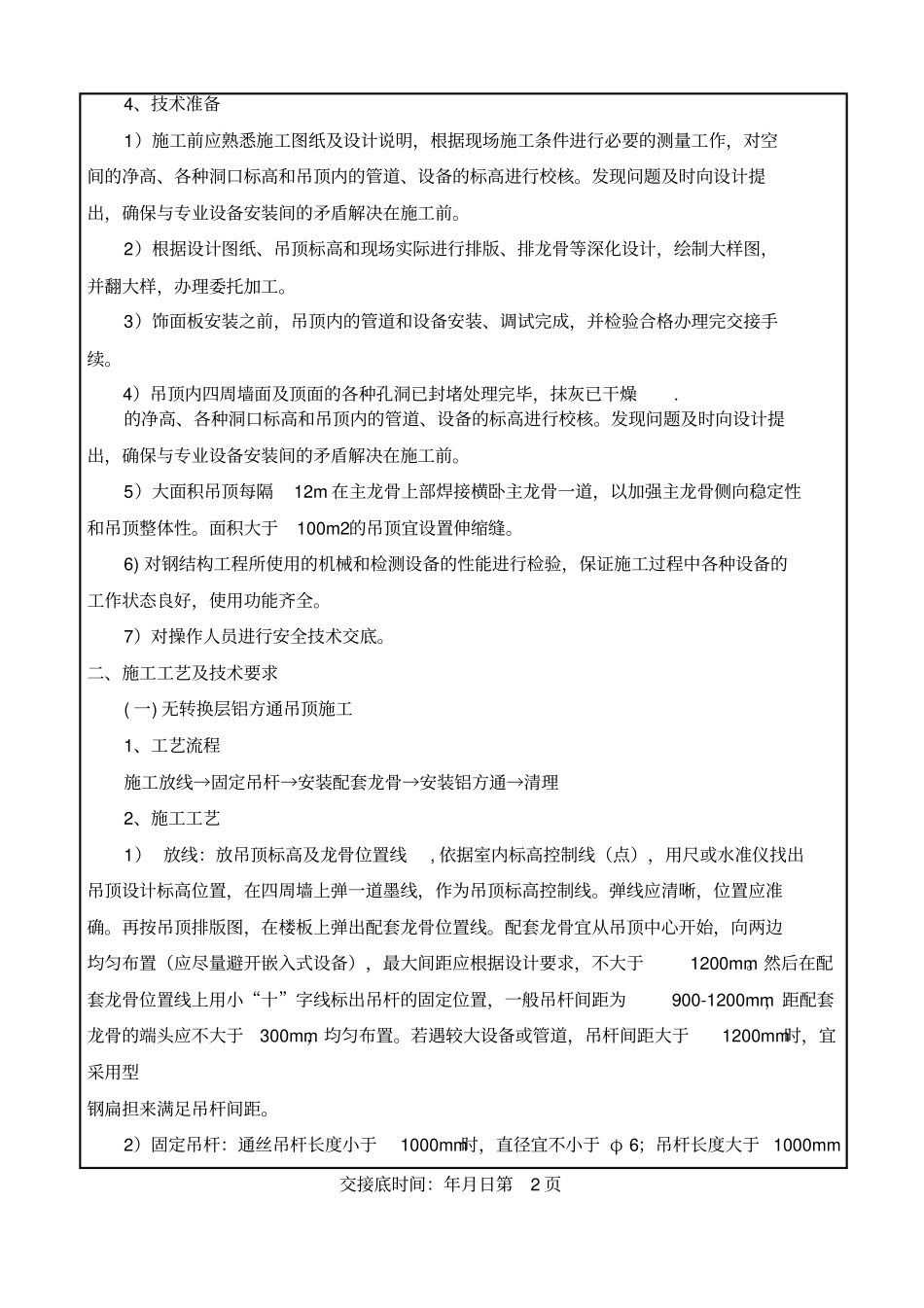

技术交底记录单位工程名称:凯旋华府2#楼共 7 页第 1 页交底单位工程技术负责人交底人签字:接底单位吊顶安装组接底人签字:分部分项工程名称装饰装修分部吊顶安装工程交底内容:一、施工准备1、材料准备各种材料应符合设计要求和国家现行标准的有关质量规定。应有出场质量合格证、性能和环保检测报告等质量证明文件。1)主材:铝方通的规格、型号、材质、喷涂质量及厚度应符合设计要求。铝方通的宽度必须保证宽窄一致;如果铝方通的长度偏差造成通长板缝超出允许偏差时,可采取的方法:从同一规格型号的铝条板中,挑出长度最小的铝方通,以此板为模板,将其他铝方通按模板加工,切割一侧的毛边应用角磨机处理圆滑。因铝方通不同批次会存在细微色差,所以要求同一区域的铝方通必须同一批次加工,不同区域的铝方通可分批次加工,从而保证同一区域内铝方通色泽一致。龙骨:铝方通配套龙骨分格尺寸应符合设计要求。2)附材、配件:吊杆、膨胀螺栓、角码、自攻螺丝、清洗剂等应符合设计要求;金属件需进行防腐处理;清洗剂应符合环保要求。2、机具设备准备1)机具:型材切割机、电锯、电锤、手枪钻、电焊机、角磨机、电焊机等。2)工具:拉铆枪、钳子、扳手、螺丝刀等。3)计量检测用具:钢尺、水平尺、水准仪、激光放线仪、靠尺、塞尺、线坠等。4)安全防护用品:安全帽、安全带、电焊帽、电焊手套、线手套等。3、作业条件1)各种材料配套齐全已进场,并进行了检验或复试,填写好检查记录。2)室内墙面装饰施工作业已完成,地面湿作业已完成,并经检验合格。3)饰面板安装之前,吊顶内的管道和设备安装、调试完成,并检验合格办理完交接手续。4)吊顶内四周墙面及顶面的各种孔洞已封堵处理完毕,抹灰已干燥. 5)施工所需的脚手架已经搭设完毕,高度合适,并经检验合格。交接底时间:年月日第 1 页技术交底续页单位工程名称:凯旋华府2#楼共 7 页第 2页4、技术准备1)施工前应熟悉施工图纸及设计说明,根据现场施工条件进行必要的测量工作,对空间的净高、各种洞口标高和吊顶内的管道、设备的标高进行校核。发现问题及时向设计提出,确保与专业设备安装间的矛盾解决在施工前。2)根据设计图纸、吊顶标高和现场实际进行排版、排龙骨等深化设计,绘制大样图,并翻大样,办理委托加工。3)饰面板安装之前,吊顶内的管道和设备安装、调试完成,并检验合格办理完交接手续。4)吊顶内四周墙面及顶面的各种孔洞已封堵处理完毕,抹灰已干燥. 的净高...
