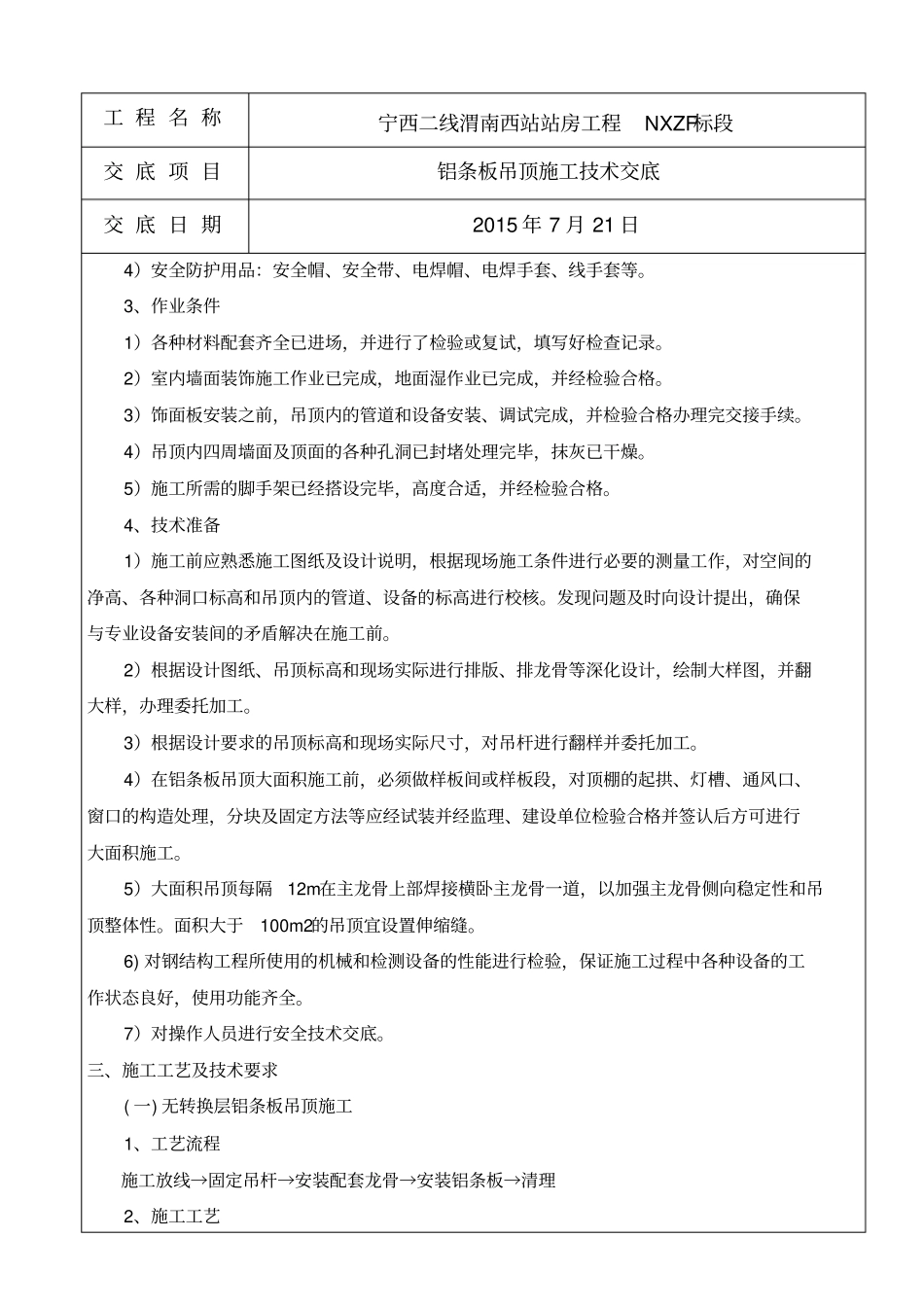

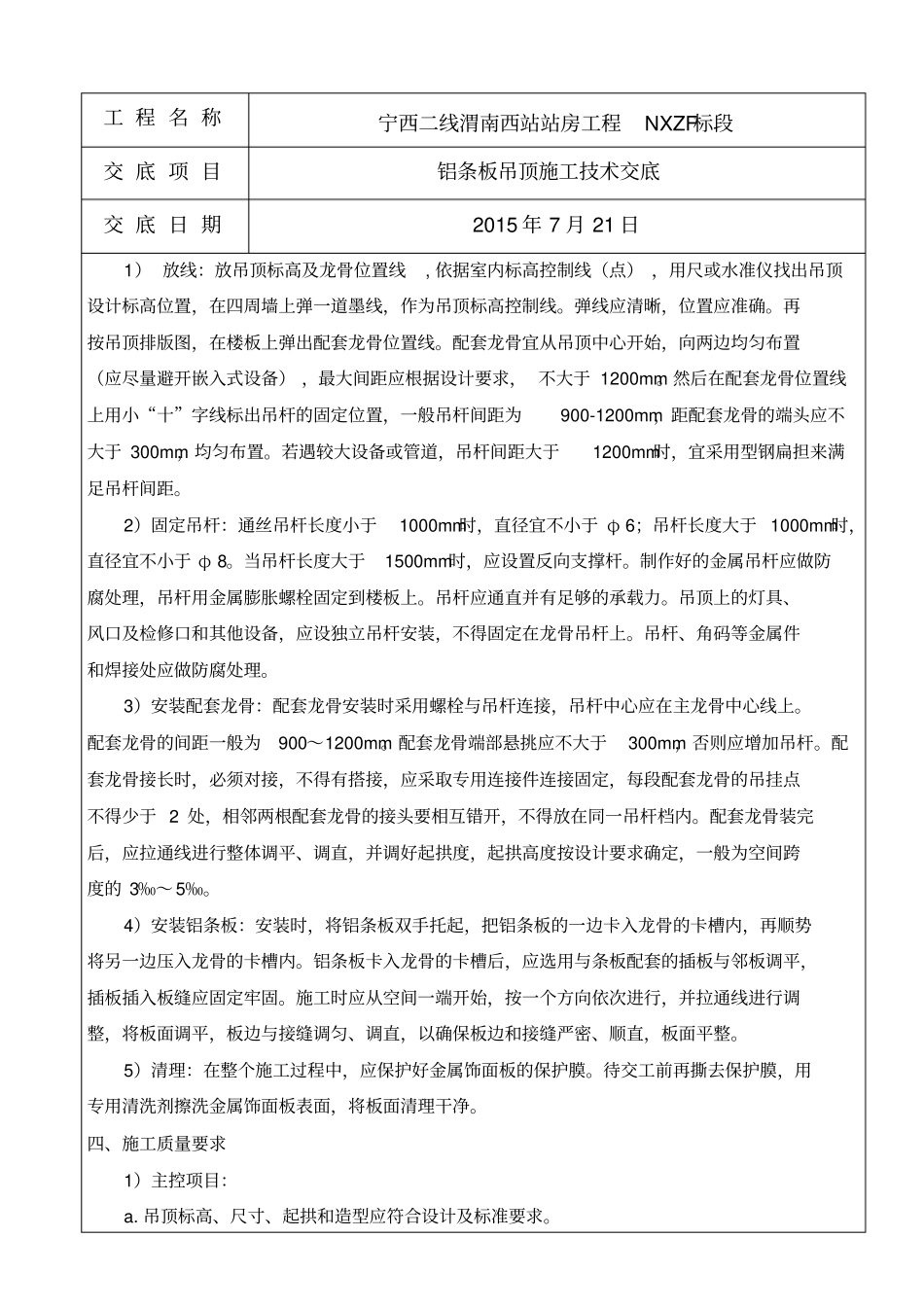

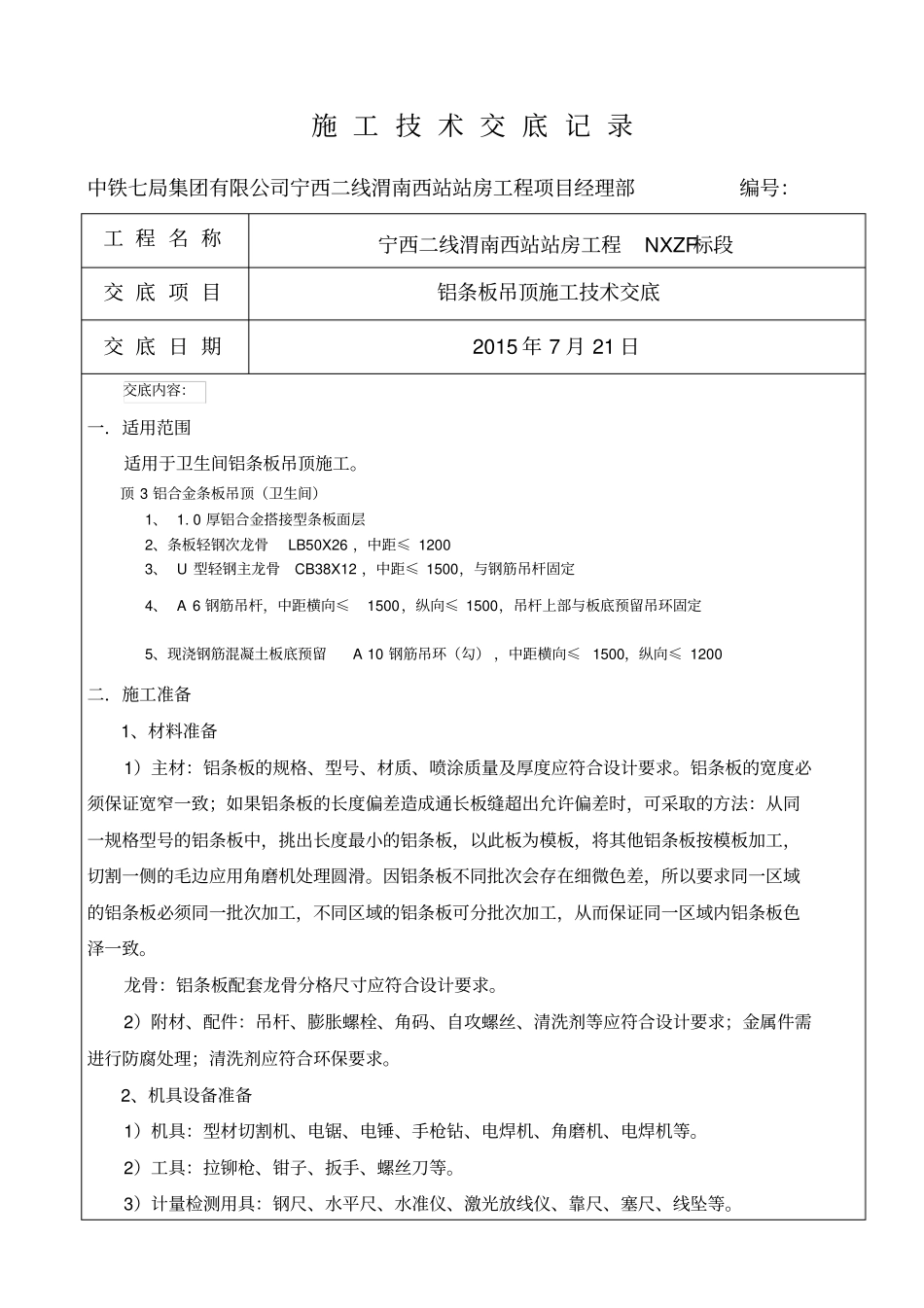

施 工 技 术 交 底 记 录中铁七局集团有限公司宁西二线渭南西站站房工程项目经理部编号:工 程 名 称宁西二线渭南西站站房工程NXZF标段交 底 项 目铝条板吊顶施工技术交底交 底 日 期2015 年 7 月 21 日交底内容:一.适用范围适用于卫生间铝条板吊顶施工。顶 3 铝合金条板吊顶(卫生间)1、 1. 0 厚铝合金搭接型条板面层2、条板轻钢次龙骨LB50X26 ,中距≤ 1200 3、 U 型轻钢主龙骨CB38X12 ,中距≤ 1500,与钢筋吊杆固定4、 A 6 钢筋吊杆,中距横向≤1500,纵向≤ 1500,吊杆上部与板底预留吊环固定5、现浇钢筋混凝土板底预留A 10 钢筋吊环(勾) ,中距横向≤ 1500,纵向≤ 1200 二.施工准备1、材料准备1)主材:铝条板的规格、型号、材质、喷涂质量及厚度应符合设计要求。铝条板的宽度必须保证宽窄一致;如果铝条板的长度偏差造成通长板缝超出允许偏差时,可采取的方法:从同一规格型号的铝条板中,挑出长度最小的铝条板,以此板为模板,将其他铝条板按模板加工,切割一侧的毛边应用角磨机处理圆滑。因铝条板不同批次会存在细微色差,所以要求同一区域的铝条板必须同一批次加工,不同区域的铝条板可分批次加工,从而保证同一区域内铝条板色泽一致。龙骨:铝条板配套龙骨分格尺寸应符合设计要求。2)附材、配件:吊杆、膨胀螺栓、角码、自攻螺丝、清洗剂等应符合设计要求;金属件需进行防腐处理;清洗剂应符合环保要求。2、机具设备准备1)机具:型材切割机、电锯、电锤、手枪钻、电焊机、角磨机、电焊机等。2)工具:拉铆枪、钳子、扳手、螺丝刀等。3)计量检测用具:钢尺、水平尺、水准仪、激光放线仪、靠尺、塞尺、线坠等。工 程 名 称宁西二线渭南西站站房工程NXZF标段交 底 项 目铝条板吊顶施工技术交底交 底 日 期2015 年 7 月 21 日4)安全防护用品:安全帽、安全带、电焊帽、电焊手套、线手套等。3、作业条件1)各种材料配套齐全已进场,并进行了检验或复试,填写好检查记录。2)室内墙面装饰施工作业已完成,地面湿作业已完成,并经检验合格。3)饰面板安装之前,吊顶内的管道和设备安装、调试完成,并检验合格办理完交接手续。4)吊顶内四周墙面及顶面的各种孔洞已封堵处理完毕,抹灰已干燥。5)施工所需的脚手架已经搭设完毕,高度合适,并经检验合格。4、技术准备1)施工前应熟悉施工图纸及设计说明,根据现场施工条件进行必要的测量工作,对空间的净高、各种洞口标高和...
