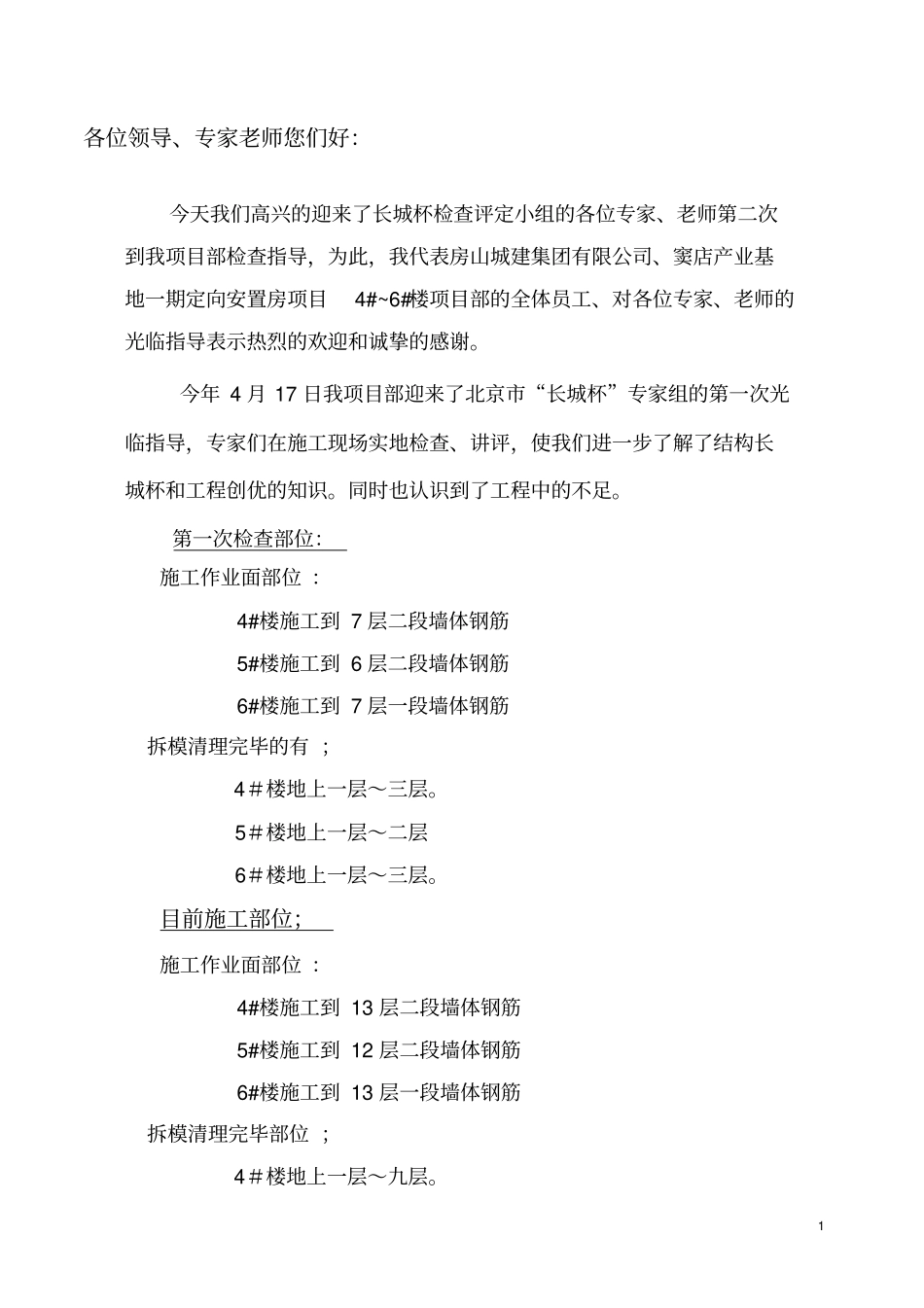

1 各位领导、专家老师您们好:今天我们高兴的迎来了长城杯检查评定小组的各位专家、老师第二次到我项目部检查指导,为此,我代表房山城建集团有限公司、窦店产业基地一期定向安置房项目4#~6#楼项目部的全体员工、对各位专家、老师的光临指导表示热烈的欢迎和诚挚的感谢
今年 4 月 17 日我项目部迎来了北京市“长城杯”专家组的第一次光临指导,专家们在施工现场实地检查、讲评,使我们进一步了解了结构长城杯和工程创优的知识
同时也认识到了工程中的不足
第一次检查部位:施工作业面部位 :4#楼施工到 7 层二段墙体钢筋5#楼施工到 6 层二段墙体钢筋6#楼施工到 7 层一段墙体钢筋拆模清理完毕的有 ;4#楼地上一层~三层
5#楼地上一层~二层6#楼地上一层~三层
目前施工部位;施工作业面部位 :4#楼施工到 13 层二段墙体钢筋5#楼施工到 12 层二段墙体钢筋6#楼施工到 13 层一段墙体钢筋拆模清理完毕部位 ;4#楼地上一层~九层
2 5#楼地上一层~八层6#楼地上一层~九层

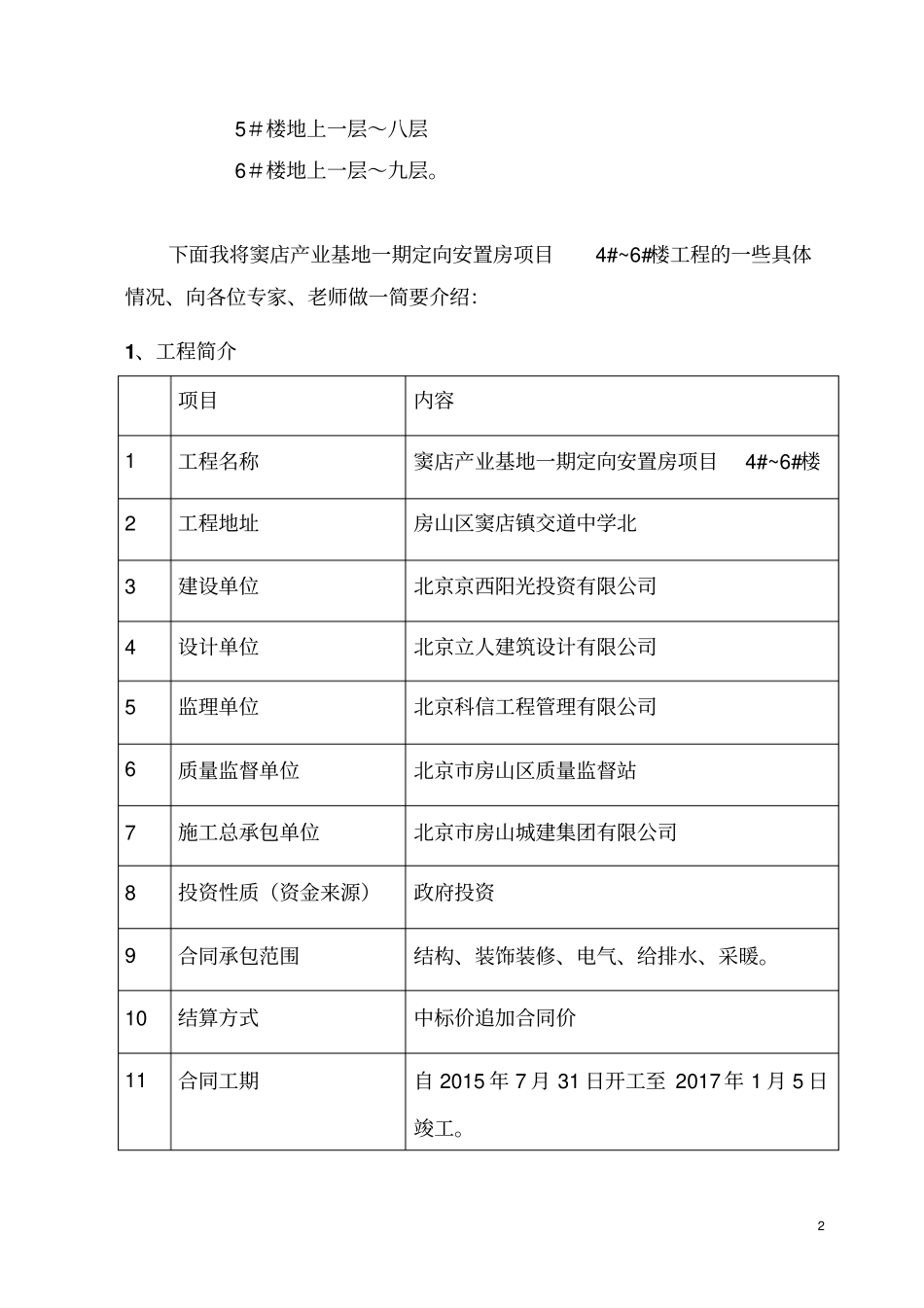

下面我将窦店产业基地一期定向安置房项目4#~6#楼工程的一些具体情况、向各位专家、老师做一简要介绍:1、工程简介项目内容1 工程名称窦店产业基地一期定向安置房项目4#~6#楼2 工程地址房山区窦店镇交道中学北3 建设单位北京京西阳光投资有限公司4 设计单位北京立人建筑设计有限公司5 监理单位北京科信工程管理有限公司6 质量监督单位北京市房山区质量监督站7 施工总承包单位北京市房山城建集团有限公司8 投资性质(资金来源)政府投资9 合同承包范围结构、装饰装修、电气、给排水、采暖
10 结算方式中标价追加合同价11 合同工期自 2015 年 7 月 31 日开工至 2017 年 1 月 5 日竣工
3 12 计划工期525 日历天13 质量目标合格,争创结构长城杯14 劳务分包单位河北定州万丰建筑劳务公司窦店产业基地一
