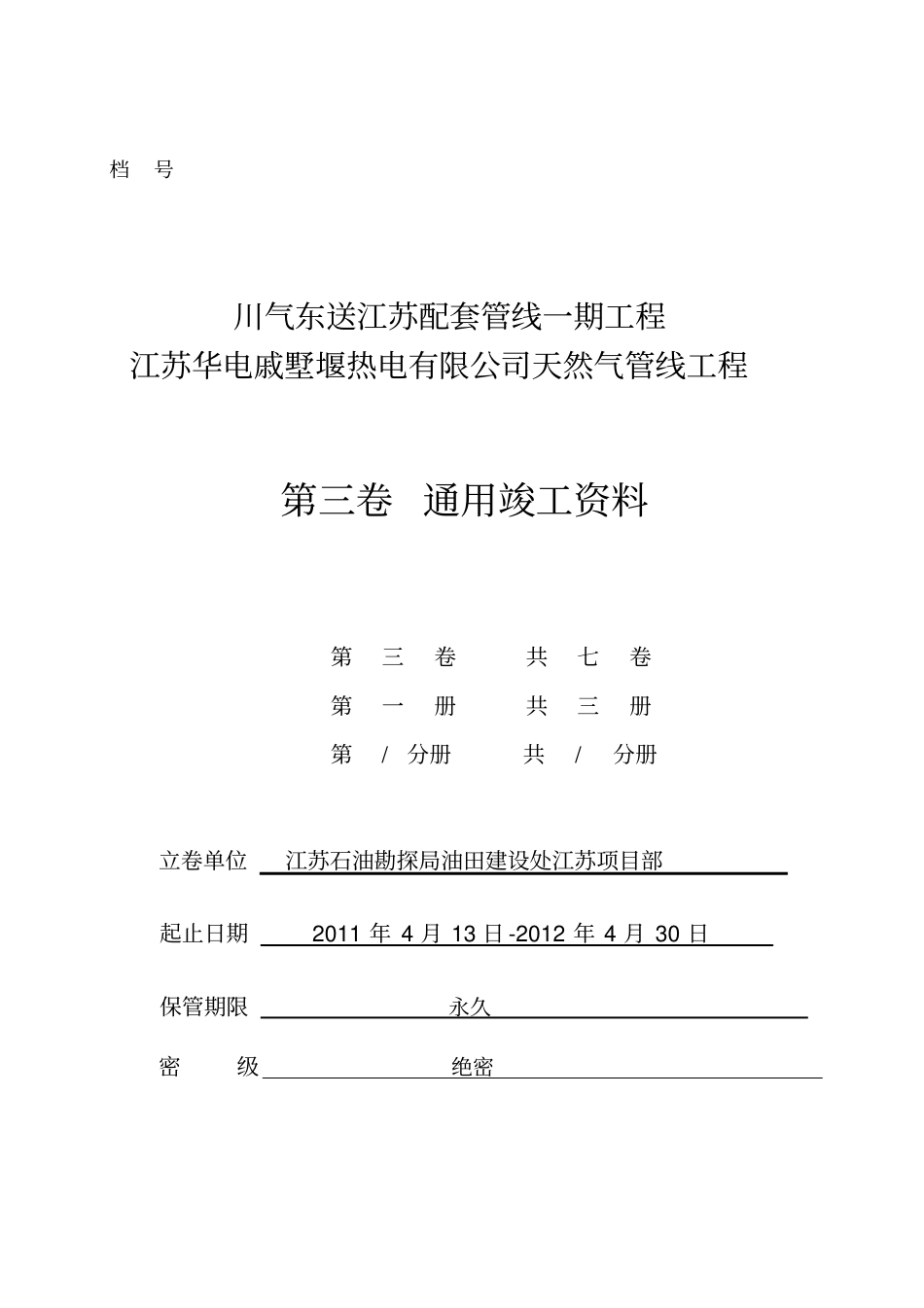

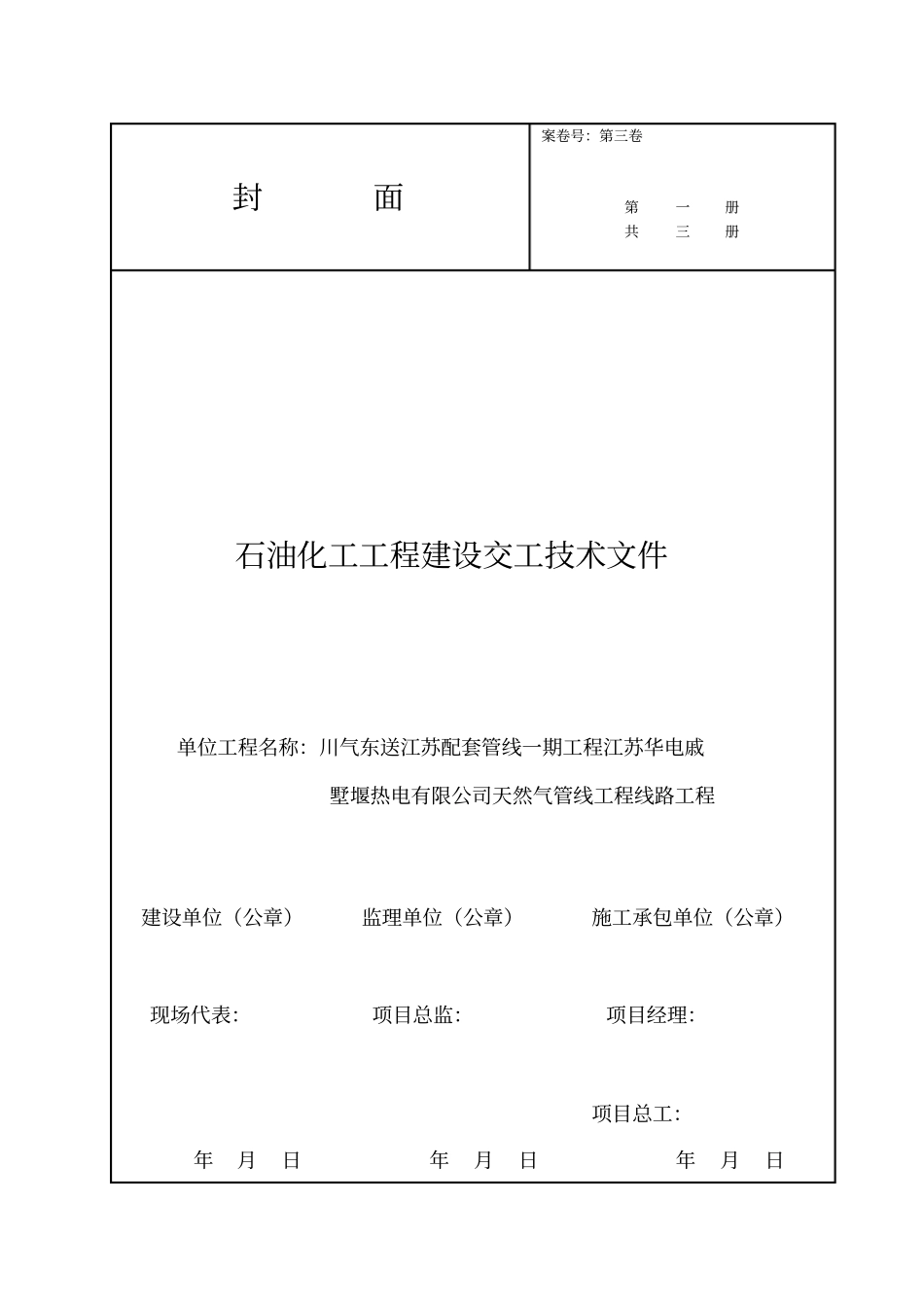

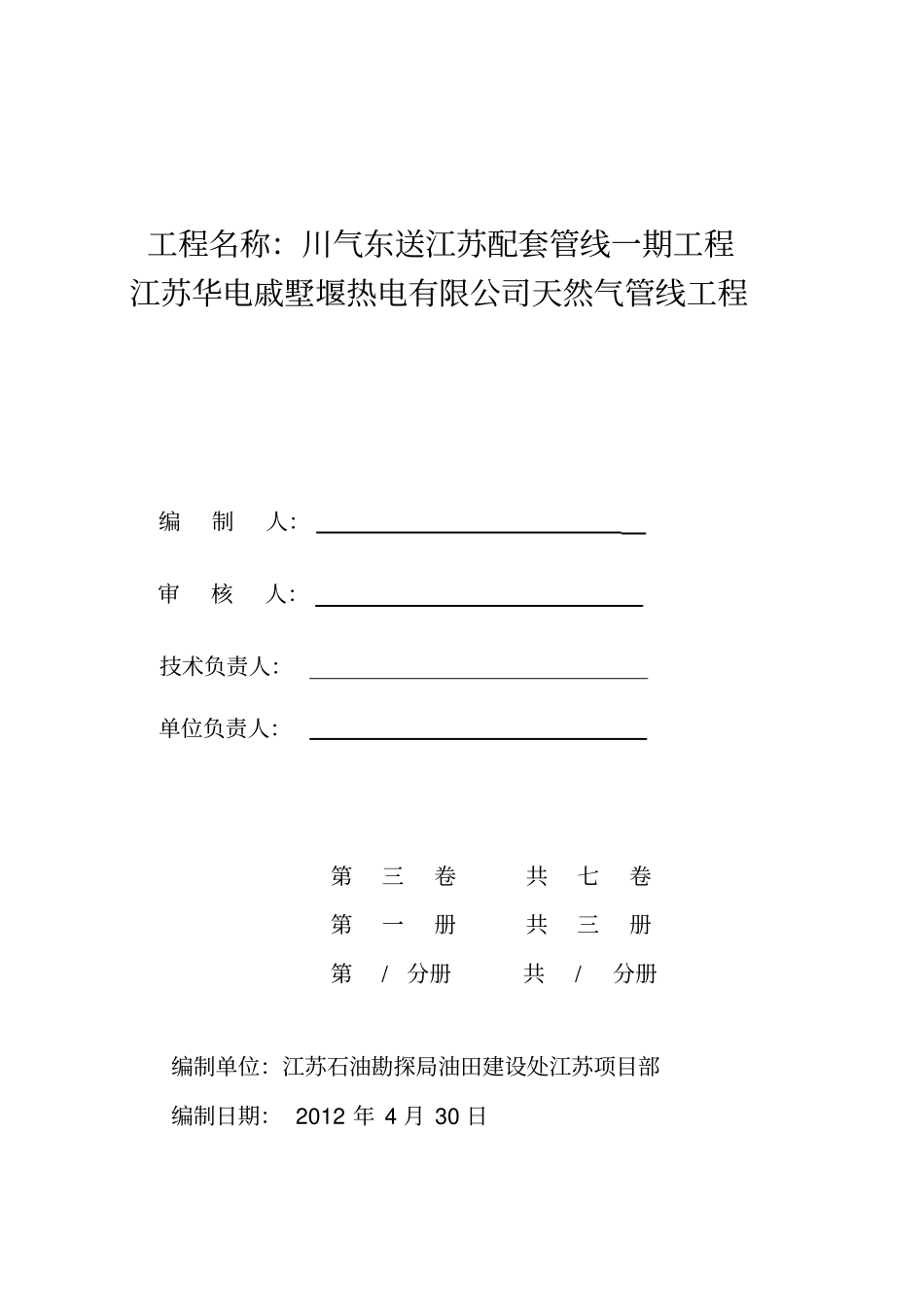

档号川气东送江苏配套管线一期工程江苏华电戚墅堰热电有限公司天然气管线工程第三卷 通用竣工资料第三卷共七卷第一册共三册第/ 分册共/ 分册立卷单位江苏石油勘探局油田建设处江苏项目部起止日期2011 年 4 月 13 日 -2012 年 4 月 30 日保管期限永久密级绝密工程名称:川气东送江苏配套管线一期工程江苏华电戚墅堰热电有限公司天然气管线工程编制人:审核人:技术负责人:单位负责人:第三卷共七卷第一册共三册第/ 分册共/ 分册编制单位:江苏石油勘探局油田建设处江苏项目部编制日期: 2012 年 4 月 30 日封面案卷号:第三卷第一册共三册石油化工工程建设交工技术文件单位工程名称:川气东送江苏配套管线一期工程江苏华电戚墅堰热电有限公司天然气管线工程线路工程建设单位(公章)监理单位(公章)施工承包单位(公章)现场代表:项目总监:项目经理:项目总工:年月日年月日年月日工程说明一、工程概况工程名称:川气东送江苏配套管线一期工程江苏华电戚墅堰热电有限公司天然气管线工程建设地点:江苏省常州市建设规模: 该工程线路工程设计招标长度为:,分输站二座,线路截断阀室两座本地自然条件及自然依托:本工程自川气东送江苏配套管线一期工程郑陆分输站预留口接出,管道途经常州市武进区和戚墅堰区至江苏花电戚墅堰热电有限公司。管线长度约为, 共设置分输站二座,线路截断阀室两座。全线采用管材为X60,直缝双面埋弧焊钢管,设计工作压力。钢管采用3PE外防腐。二:施工总体部署1.针对本标段的情况,我单位拟在江苏常州市成立“江苏石油勘探局油田建设处江苏项目部”,按项目法组织施工,全面负责本工程的组织、指挥及协调、管理、监督工作,由技术管理、质检、计划财务、文控、后勤、采办及HSE等 7 个专业部门组成,分工明确。2.结合我单位的情况,选派曾参加过甬沪宁、杭湖天然气、苏丹工程、沿江成品油管线工程、川气东送输气管线试验段、湖北黄石大冶段等工程施工的管道安装队伍,现场成立以3 个管道机械化组焊机组和1 个试压连头队一个顶管机组为主的施工队伍承担此项工程的管道施工,管道组焊工效率为每机组15 道/工作日;在本工程中拟采用大的机械化机组流水施工与小机组滚动施工的施工手段,其余作业分别由测量队、防腐作业队、土建施工队、电仪作业队、弯管作业队等完成。3. 本工程采用滚动施工作业,施工营地设在沿线村镇,以租用当地村镇的招待所或民房为主。4. 项目部与业主项目部使用电话...
