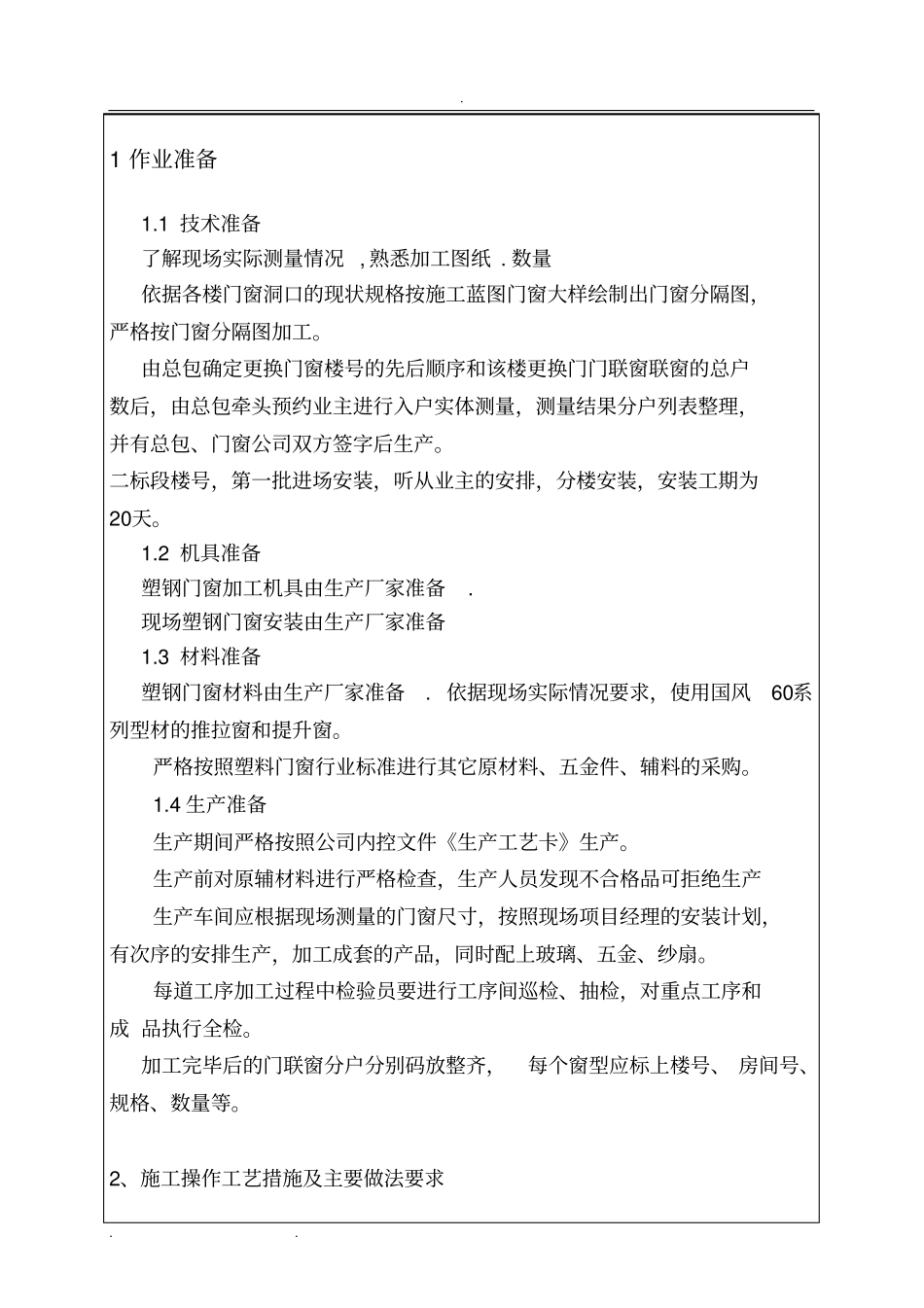

1 作业准备1
1 技术准备了解现场实际测量情况 , 熟悉加工图纸
数量依据各楼门窗洞口的现状规格按施工蓝图门窗大样绘制出门窗分隔图,严格按门窗分隔图加工
由总包确定更换门窗楼号的先后顺序和该楼更换门门联窗联窗的总户数后,由总包牵头预约业主进行入户实体测量,测量结果分户列表整理,并有总包、门窗公司双方签字后生产
二标段楼号,第一批进场安装,听从业主的安排,分楼安装,安装工期为20天
2 机具准备塑钢门窗加工机具由生产厂家准备
现场塑钢门窗安装由生产厂家准备1
3 材料准备塑钢门窗材料由生产厂家准备
依据现场实际情况要求,使用国风60系列型材的推拉窗和提升窗
严格按照塑料门窗行业标准进行其它原材料、五金件、辅料的采购
4 生产准备生产期间严格按照公司内控文件《生产工艺卡》生产
生产前对原辅材料进行严格检查,生产人员发现不合格品可拒绝生产生产车间应根据现场测量的门窗尺寸,按照现场项目经理的安装计划,有次序的安排生产,加工成套的产品,同时配上玻璃、五金、纱扇
每道工序加工过程中检验员要进行工序间巡检、抽检,对重点工序和成 品执行全检
加工完毕后的门联窗分户分别码放整齐,每个窗型应标上楼号、 房间号、规格、数量等
2、施工操作工艺措施及主要做法要求

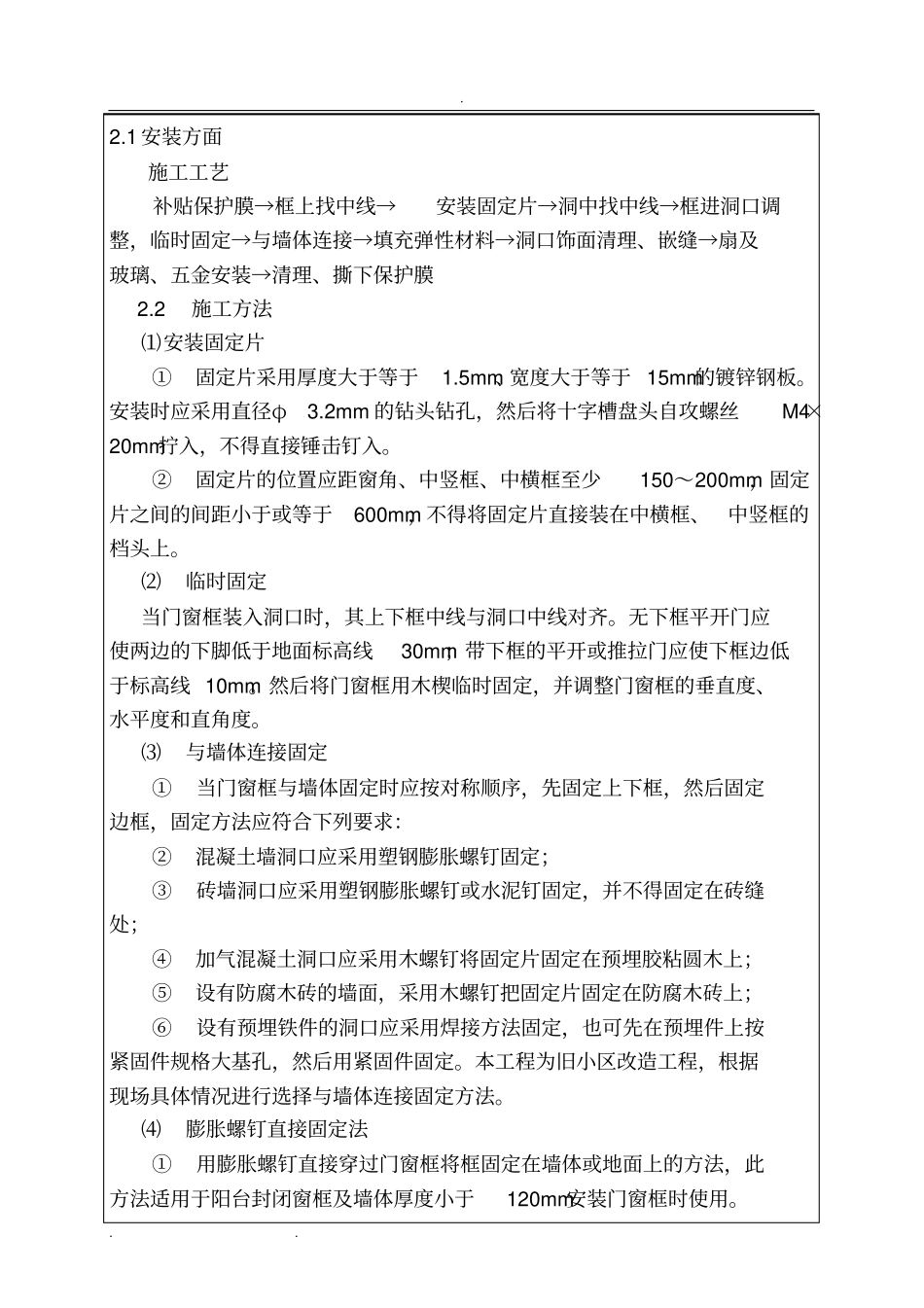

1 安装方面施工工艺补贴保护膜→框上找中线→安装固定片→洞中找中线→框进洞口调整,临时固定→与墙体连接→填充弹性材料→洞口饰面清理、嵌缝→扇及玻璃、五金安装→清理、撕下保护膜2

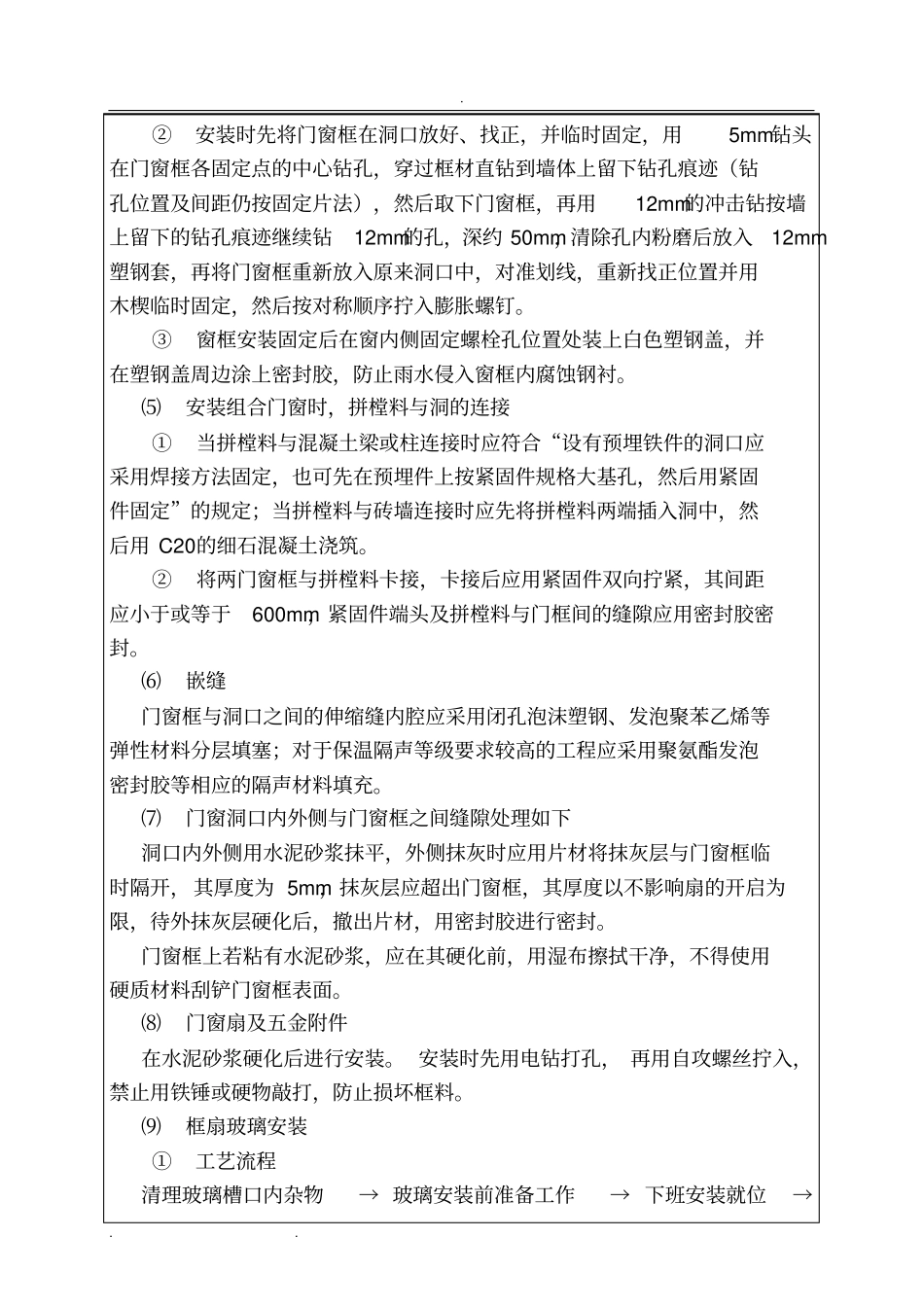

2 施工方法⑴安装固定片①固定片采用厚度大于等于1
5mm、宽度大于等于 15mm的镀锌钢板
安装时应采用直径φ3
2mm 的钻头钻孔,然后将十字槽盘头自攻螺丝M4×20mm拧入,不得直接锤击钉入
②固定片的位置应距窗角、中竖框、中横框至少150~200mm,固定片之间的间距小于或等于600mm,不得将固定片直接装在中横
