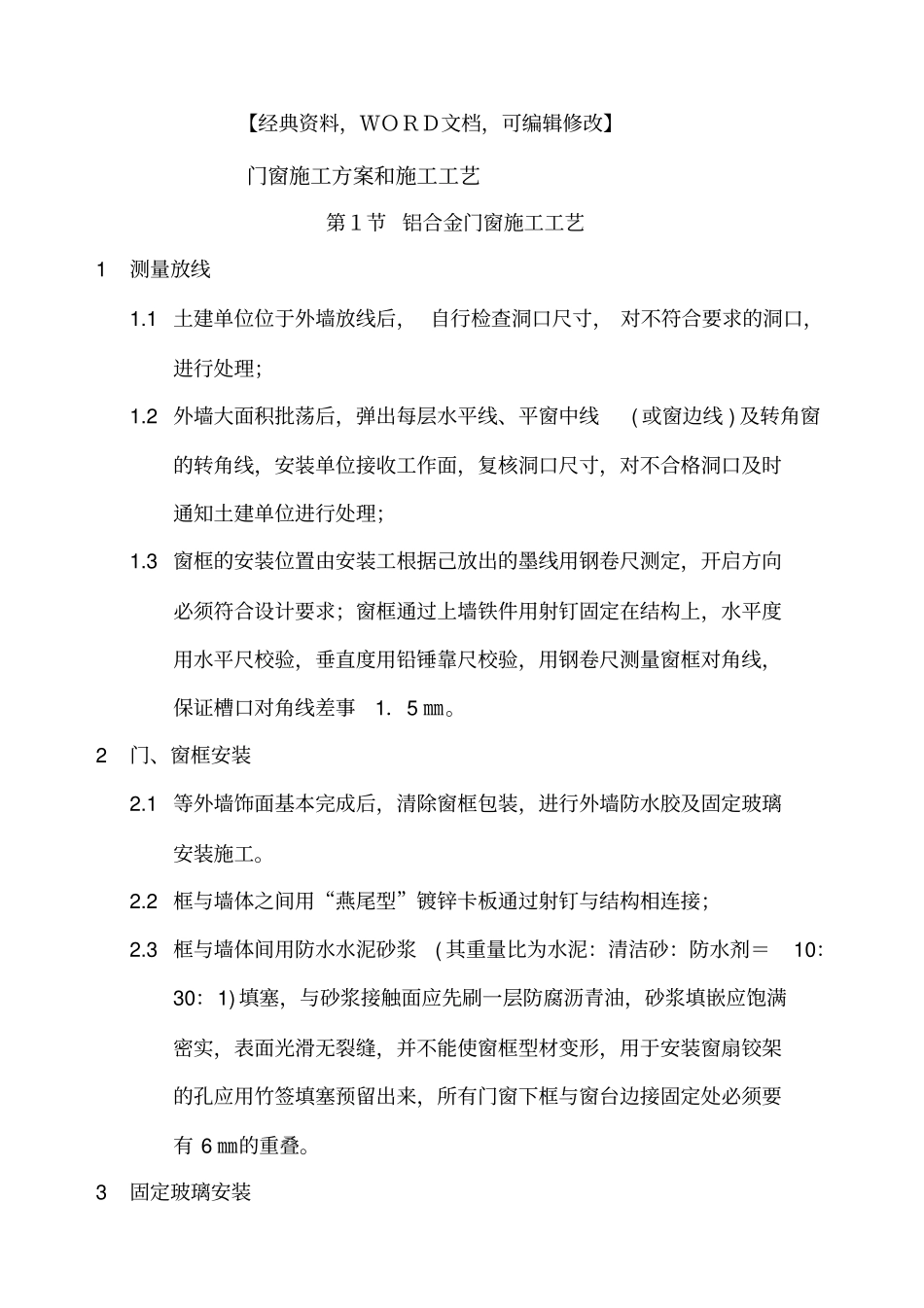

【经典资料,WORD文档,可编辑修改】门窗施工方案和施工工艺第1节 铝合金门窗施工工艺1测量放线1
1 土建单位位于外墙放线后, 自行检查洞口尺寸, 对不符合要求的洞口,进行处理;1
2 外墙大面积批荡后,弹出每层水平线、平窗中线( 或窗边线 ) 及转角窗的转角线,安装单位接收工作面,复核洞口尺寸,对不合格洞口及时通知土建单位进行处理;1
3 窗框的安装位置由安装工根据己放出的墨线用钢卷尺测定,开启方向必须符合设计要求;窗框通过上墙铁件用射钉固定在结构上,水平度用水平尺校验,垂直度用铅锤靠尺校验,用钢卷尺测量窗框对角线,保证槽口对角线差事1.5 ㎜
2门、窗框安装2
1 等外墙饰面基本完成后,清除窗框包装,进行外墙防水胶及固定玻璃安装施工
2 框与墙体之间用“燕尾型”镀锌卡板通过射钉与结构相连接;2
3 框与墙体间用防水水泥砂浆( 其重量比为水泥:清洁砂:防水剂=10:30:1) 填塞,与砂浆接触面应先刷一层防腐沥青油,砂浆填嵌应饱满密实,表面光滑无裂缝,并不能使窗框型材变形,用于安装窗扇铰架的孔应用竹签填塞预留出来,所有门窗下框与窗台边接固定处必须要有 6 ㎜的重叠

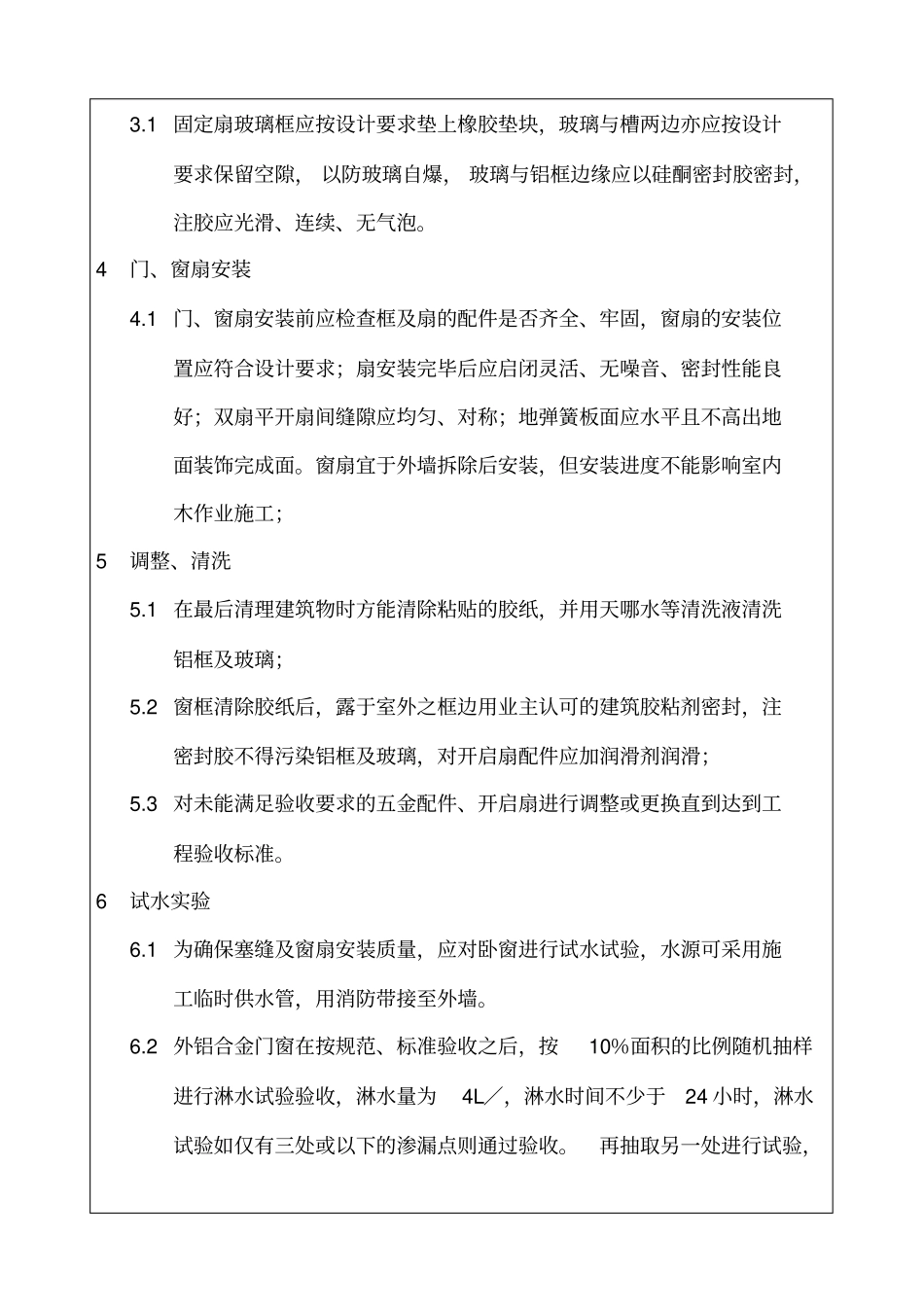

3固定玻璃安装3
1 固定扇玻璃框应按设计要求垫上橡胶垫块,玻璃与槽两边亦应按设计要求保留空隙, 以防玻璃自爆, 玻璃与铝框边缘应以硅酮密封胶密封,注胶应光滑、连续、无气泡
4门、窗扇安装4
1 门、窗扇安装前应检查框及扇的配件是否齐全、牢固,窗扇的安装位置应符合设计要求;扇安装完毕后应启闭灵活、无噪音、密封性能良好;双扇平开扇间缝隙应均匀、对称;地弹簧板面应水平且不高出地面装饰完成面
窗扇宜于外墙拆除后安装,但安装进度不能影响室内木作业施工;5调整、清洗5
1 在最后清理建筑物时方能清除粘贴的胶纸,并用天哪水等清洗液清洗铝框及玻璃;5
2 窗框清除胶纸后,露于室外之框边用业主认可的建筑胶粘剂密封,注密封
