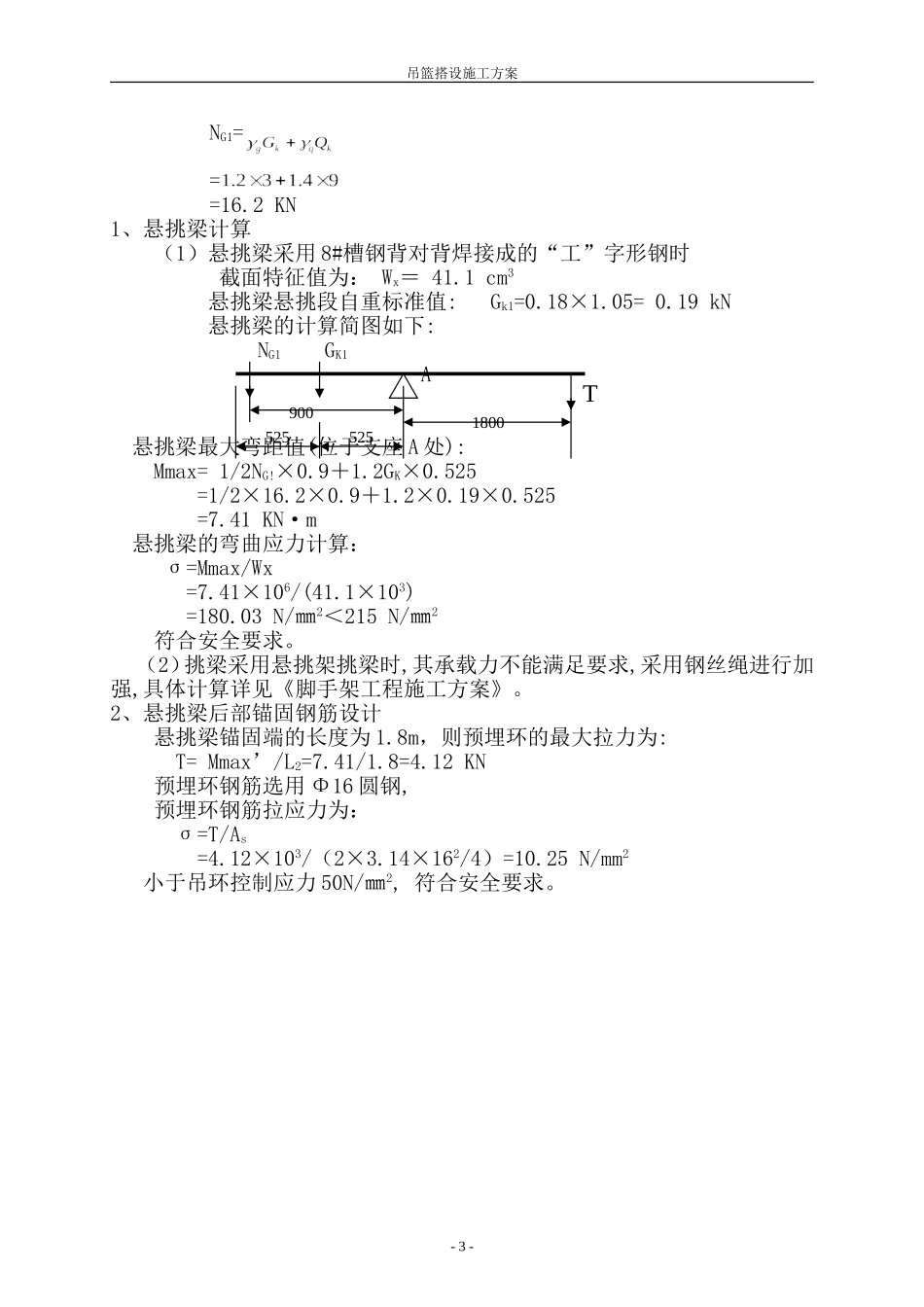

吊篮搭设施工方案吊篮搭设施工方案一、施工部署天星科技园5#、6#、7#、10#楼复工后将在主体施工的同时穿插进行九层以下的外装饰工程
外装饰工程施工脚手架采用成品吊篮,以8#槽钢背对背焊接的“工”字形钢为挑梁,6#、7#楼挑梁从十层剪力墙上预留的外脚手架挑梁孔中穿出,5#、10#楼从十层楼板上挑出
根据施工组织,对于5#、10#楼十层以上,6#楼十三层以上,7#楼十四层以上的外装饰工程将采用悬挑脚手架作为施工脚手架,对于6#楼十层至十二层以及7#楼十至十三层的外装饰工程施工脚手架也将采用成品吊篮,以上部悬挑脚手架挑梁(16#槽钢)作为吊篮的挑梁
由于外装饰工程施工过程中要同时进行上部主体工程的施工,所以对5#、10#楼的十层水平防护、6#楼的十三层水平防护和7#楼十四层水平防护上要进行重点加强,对首层隔离层采用双层隔离,利用首层扫地杆外挑2米,铺竹架板搭设防护棚,以保证在同一垂直线两工作面的安全(详见脚手架工程施工方案),同时,在上部外模拆除时停止下部作业面的工作,以防止出现安全事故
挑梁在楼面上均采用φ16钢筋预埋环固定,对于现浇板上未留置预埋环的部位,采用楼板上打孔穿ф16圆钢(钢筋端头弯折后单面搭接焊130mm成封闭环)进行挑梁固定
对于6#、7#楼9-13层粉刷时的吊篮由于要用上部悬挑脚手架挑梁(16#槽钢)作为吊篮的挑梁,所以为满足承载力要求对作为吊篮挑梁的脚手架挑梁应用6×37ф17
5㎜钢丝绳进行局部加强处理后再进行吊篮的悬挂(钢丝绳必须拉紧,可使用紧绳器操作)
10#楼由于目前已施工完十层剪力墙砼结构,所以剪力墙部位吊篮搭设时只能利用上部外防护架的挑梁作为挑梁,为满足承载力要求对作为吊篮挑梁的脚手架挑梁用6×37ф17
5㎜钢丝绳进行局部加强处理后再进行吊篮的悬挂,钢丝绳固定点可利用剪力墙上对拉丝杆的穿墙孔
二、吊篮的搭设1、吊篮采用成品吊篮,规格分为2M,
