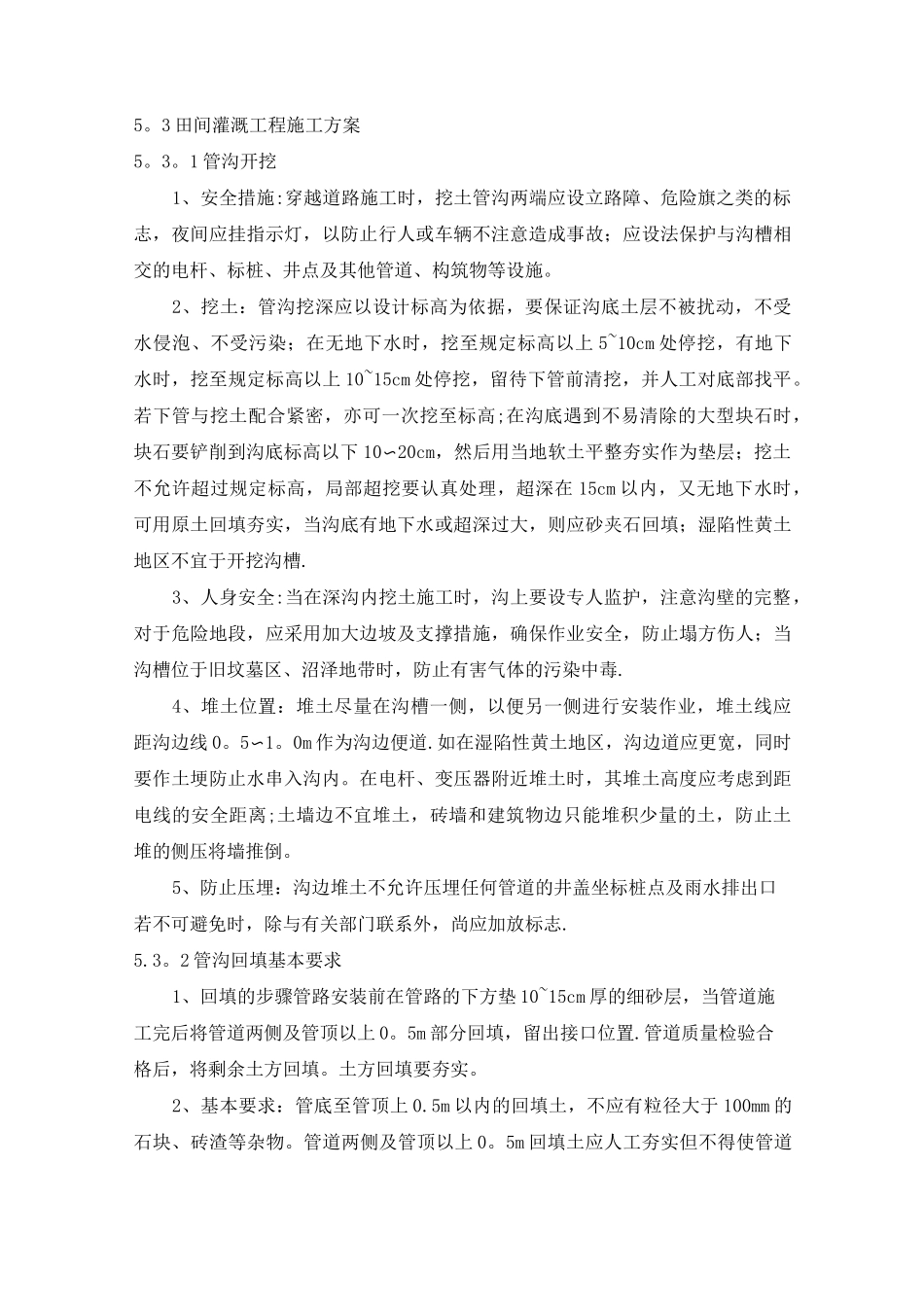

3 田间灌溉工程施工方案5
1 管沟开挖1、安全措施:穿越道路施工时,挖土管沟两端应设立路障、危险旗之类的标志,夜间应挂指示灯,以防止行人或车辆不注意造成事故;应设法保护与沟槽相交的电杆、标桩、井点及其他管道、构筑物等设施
2、挖土:管沟挖深应以设计标高为依据,要保证沟底土层不被扰动,不受水侵泡、不受污染;在无地下水时,挖至规定标高以上 5~10cm 处停挖,有地下水时,挖至规定标高以上 10~15cm 处停挖,留待下管前清挖,并人工对底部找平
若下管与挖土配合紧密,亦可一次挖至标高;在沟底遇到不易清除的大型块石时,块石要铲削到沟底标高以下 10〜20cm,然后用当地软土平整夯实作为垫层;挖土不允许超过规定标高,局部超挖要认真处理,超深在 15cm 以内,又无地下水时,可用原土回填夯实,当沟底有地下水或超深过大,则应砂夹石回填;湿陷性黄土地区不宜于开挖沟槽
3、人身安全:当在深沟内挖土施工时,沟上要设专人监护,注意沟壁的完整,对于危险地段,应采用加大边坡及支撑措施,确保作业安全,防止塌方伤人;当沟槽位于旧坟墓区、沼泽地带时,防止有害气体的污染中毒
4、堆土位置:堆土尽量在沟槽一侧,以便另一侧进行安装作业,堆土线应距沟边线 0
0m 作为沟边便道
如在湿陷性黄土地区,沟边道应更宽,同时要作土埂防止水串入沟内
在电杆、变压器附近堆土时,其堆土高度应考虑到距电线的安全距离;土墙边不宜堆土,砖墙和建筑物边只能堆积少量的土,防止土堆的侧压将墙推倒
5、防止压埋:沟边堆土不允许压埋任何管道的井盖坐标桩点及雨水排出口若不可避免时,除与有关部门联系外,尚应加放标志
2 管沟回填基本要求1、回填的步骤管路安装前在管路的下方垫 10~15cm 厚的细砂层,当管道施工完后将管道两侧及管顶以上 0
5m 部分回填,留出接口位置
管道质量检验合格后,将剩余土方回填
