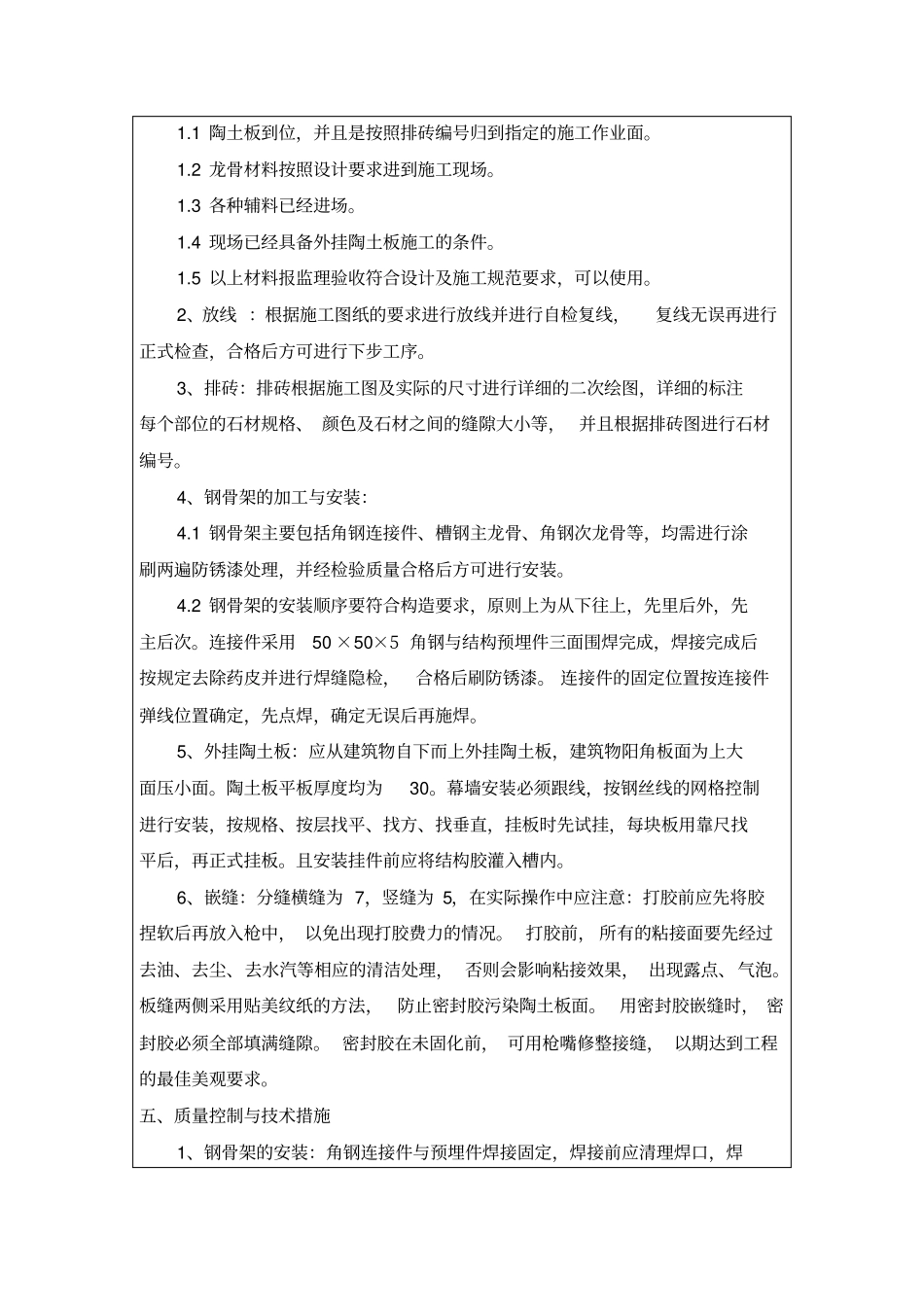

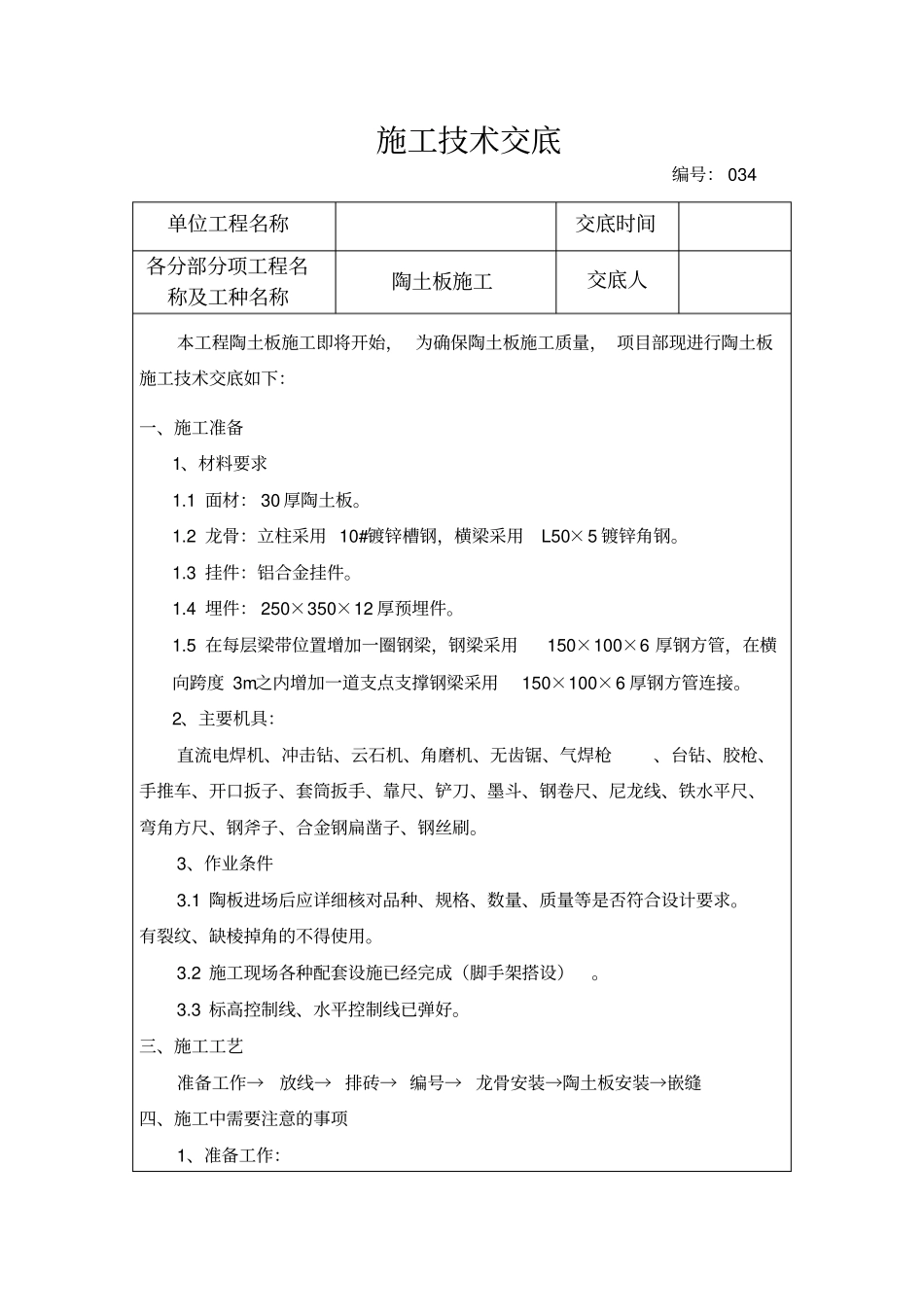

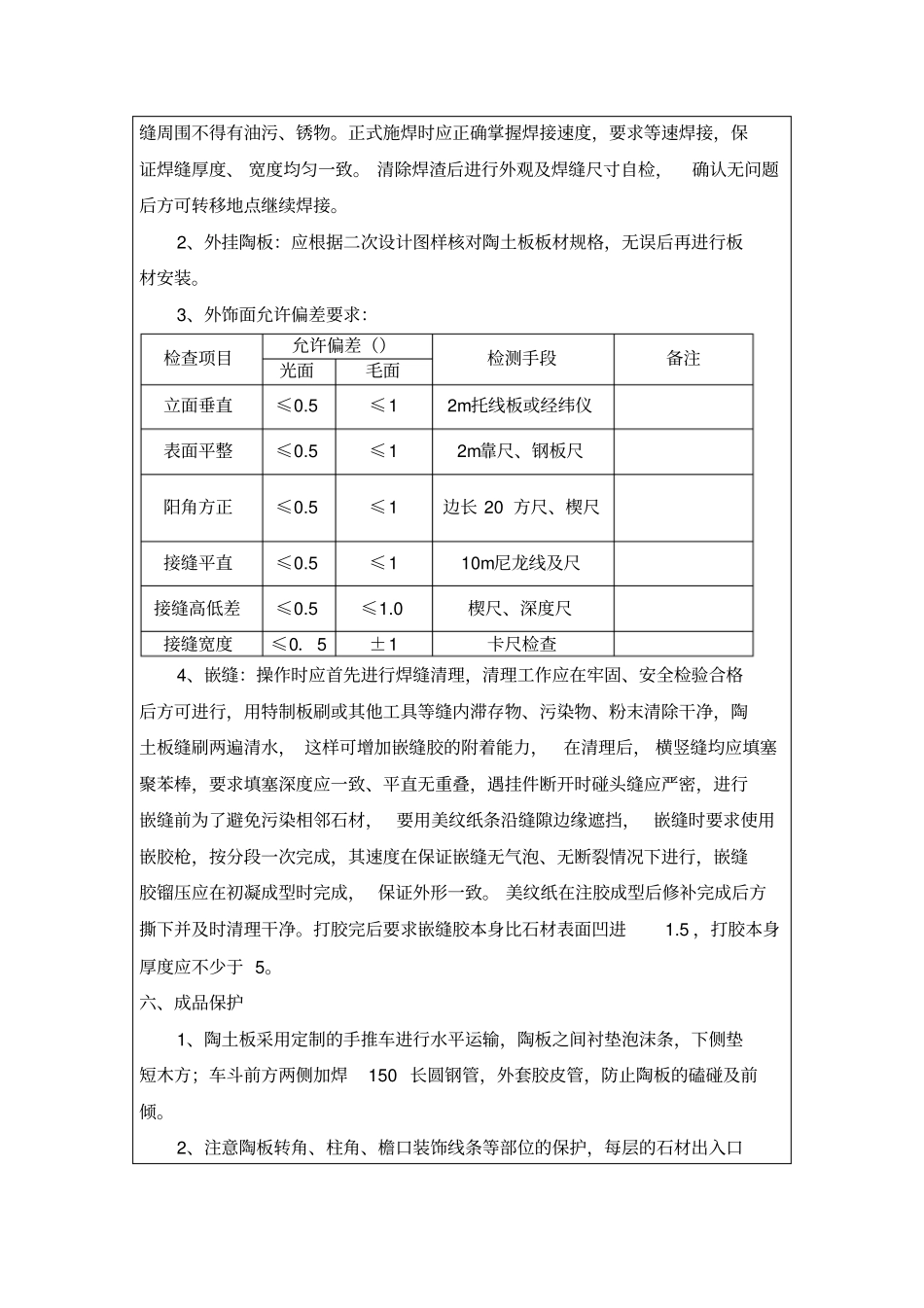

施工技术交底编号: 034 单位工程名称交底时间各分部分项工程名称及工种名称陶土板施工交底人本工程陶土板施工即将开始, 为确保陶土板施工质量, 项目部现进行陶土板施工技术交底如下:一、施工准备1、材料要求1
1 面材: 30 厚陶土板
2 龙骨:立柱采用 10#镀锌槽钢,横梁采用L50×5 镀锌角钢
3 挂件:铝合金挂件
4 埋件: 250×350×12 厚预埋件
5 在每层梁带位置增加一圈钢梁,钢梁采用150×100×6 厚钢方管,在横向跨度 3m之内增加一道支点支撑钢梁采用150×100×6 厚钢方管连接
2、主要机具:直流电焊机、冲击钻、云石机、角磨机、无齿锯、气焊枪、台钻、胶枪、手推车、开口扳子、套筒扳手、靠尺、铲刀、墨斗、钢卷尺、尼龙线、铁水平尺、弯角方尺、钢斧子、合金钢扁凿子、钢丝刷
3、作业条件3
1 陶板进场后应详细核对品种、规格、数量、质量等是否符合设计要求
有裂纹、缺棱掉角的不得使用
2 施工现场各种配套设施已经完成(脚手架搭设)
3 标高控制线、水平控制线已弹好
三、施工工艺准备工作→放线→ 排砖→ 编号→ 龙骨安装→陶土板安装→嵌缝四、施工中需要注意的事项1、准备工作:1
1 陶土板到位,并且是按照排砖编号归到指定的施工作业面
2 龙骨材料按照设计要求进到施工现场
3 各种辅料已经进场
4 现场已经具备外挂陶土板施工的条件
5 以上材料报监理验收符合设计及施工规范要求,可以使用
2、放线 :根据施工图纸的要求进行放线并进行自检复线,复线无误再进行正式检查,合格后方可进行下步工序
3、排砖:排砖根据施工图及实际的尺寸进行详细的二次绘图,详细的标注每个部位的石材规格、 颜色及石材之间的缝隙大小等, 并且根据排砖图进行石材编号
4、钢骨架的加工与安装:4
1 钢骨架主要包括角钢连接件、槽钢主龙骨、角钢次龙骨等,均需进
