隧道二次初砌安全施工方案一、工程概况1、本标段包括 3 座隧道:杨保寨隧道、大屯隧道、兴民隧道,隧道均采用自然通风, 光电照明; 其中杨保寨隧道位于以那镇大屯村,隧道左右幅均位于直线上,隧道相对高差约218m,左幅隧道 ZK91+700~ZK92+122长度为 422m,右幅隧道 YK91+697~YK92+120长度为 423m,;大屯隧道位于织金县以那镇,隧道左右幅均位于直线上,隧道相对高差约为185
5m,隧道进口形式地势较陡,左幅隧道 ZK92+295~ZK92+610,长度为 315m,右幅隧道 YK92+300~YK92+625,长度为 325m;兴民隧道位于织金县以那镇兴民村,隧道左右幅均位于半径为900m的圆曲线上,隧道相对高差约为 268m,左幅隧道 ZK94+925~ZK95+345,长度为 420m,右幅 YK94+914~YK95+285,长度为 373m
隧道结构形式及进出口见下表序号隧道名称结构形式起止桩号长度(m)衬砌类型长度 (m) 洞门形式进口桩号出口桩号ⅢⅣⅤ明洞及洞口段进口出口1 杨保寨隧道分离式YK91+697 YK92+120 423 203 130 70 20 削竹式台阶式ZK91+700 ZK92+122 422 187 145 70 20 削竹式台阶式2 大屯隧道分离式YK92+300 YK92+625 325 177 80 60 8 端墙式台阶式ZK92+295 ZK92+610 315 192 50 65 8 端墙式台阶式3 兴民隧道分离式YK94+914 YK95+285 373 _ 258 85 30 削竹式削竹式ZK94+925 ZK95+345 420 - 305 85 30 削竹式削竹式2、气象与水文、地形与地质简况本标段所经区域主要行政区划有毕节市以那镇

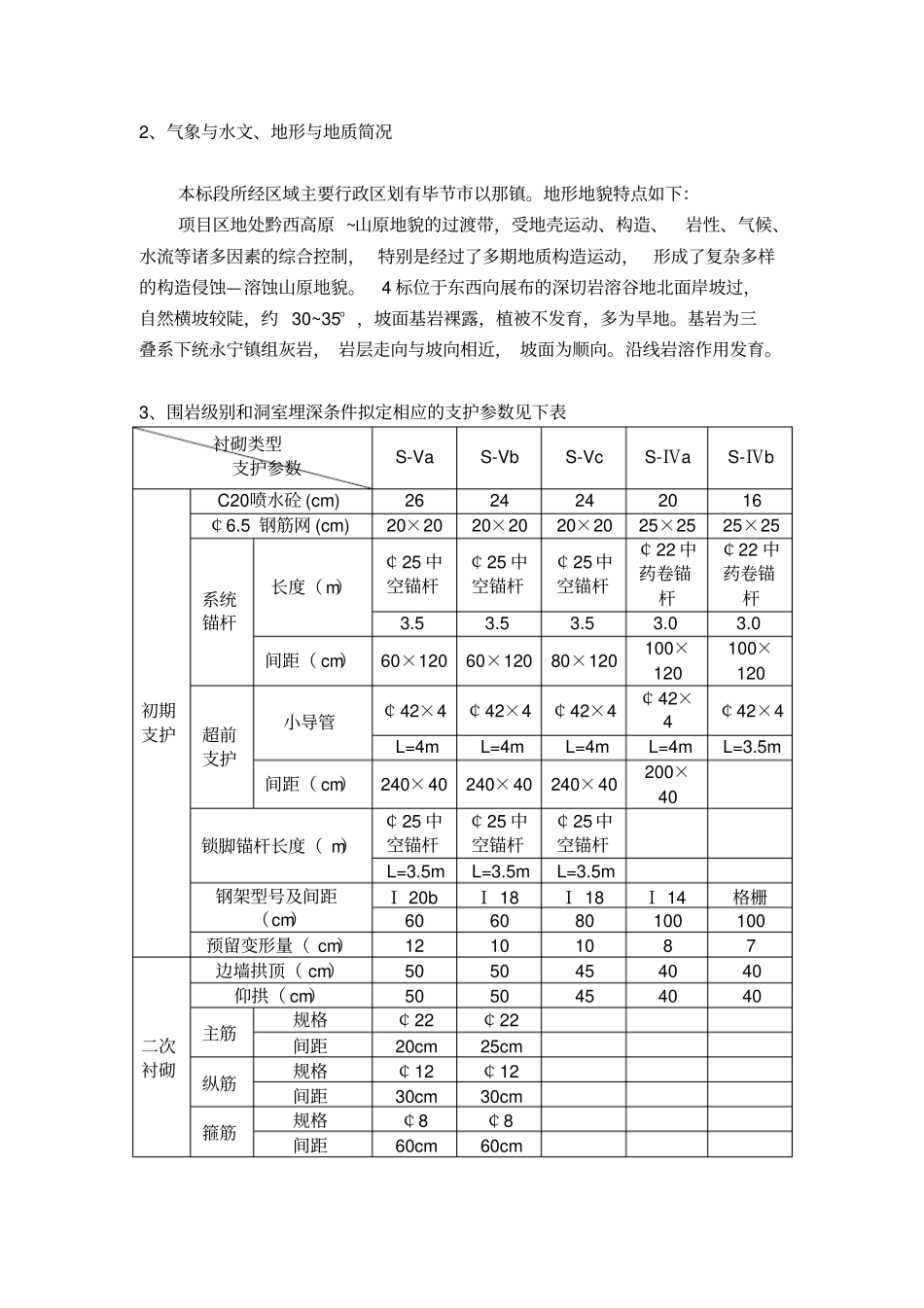

地形地貌特点如下:项目区地处黔西高原 ~山原地貌的过渡带
