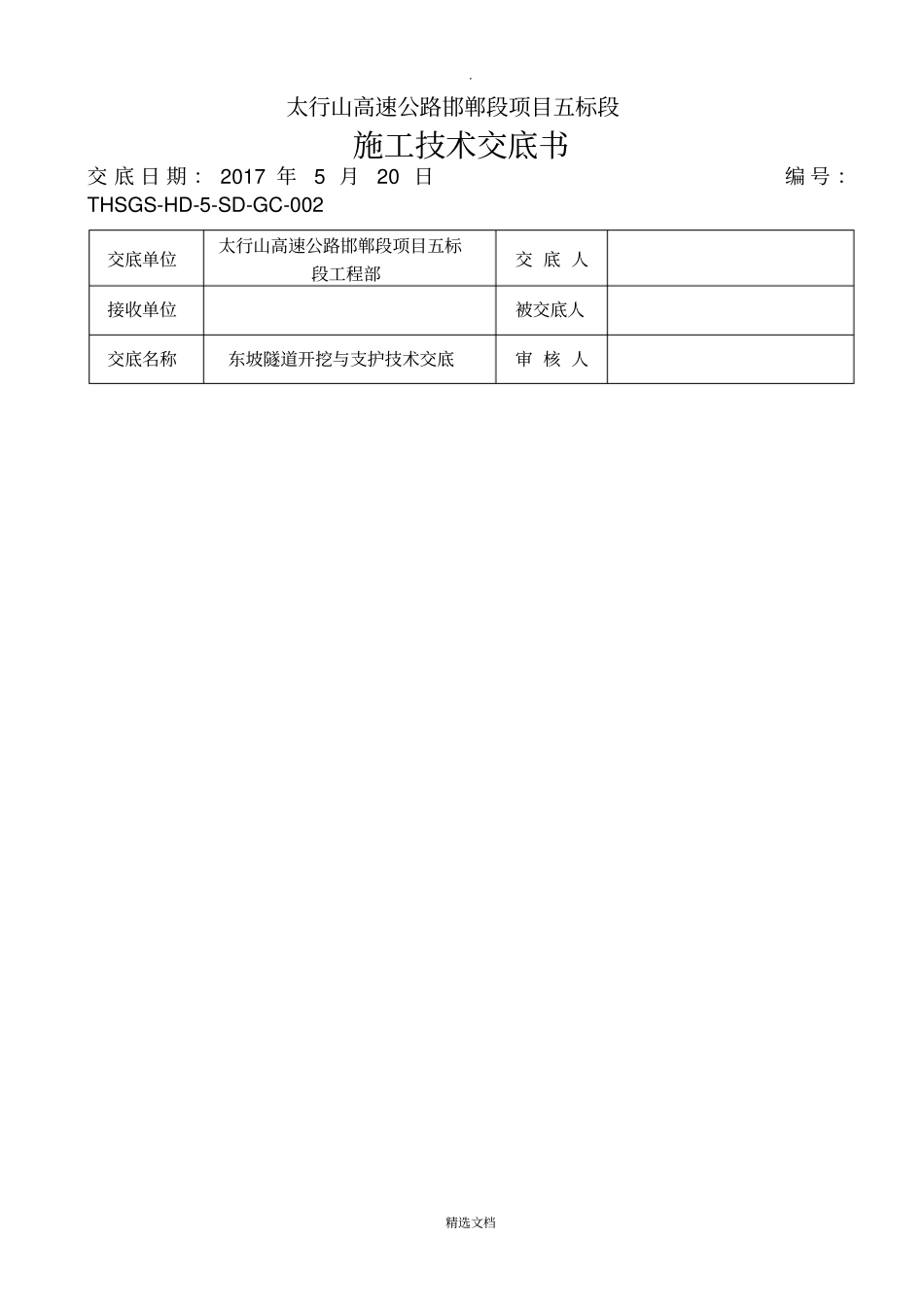

精选文档太行山高速公路邯郸段项目五标段施工技术交底书交 底 日 期 : 2017 年5 月20 日编 号 :THSGS-HD-5-SD-GC-002交底单位太行山高速公路邯郸段项目五标段工程部交 底 人接收单位被交底人交底名称东坡隧道开挖与支护技术交底审 核 人

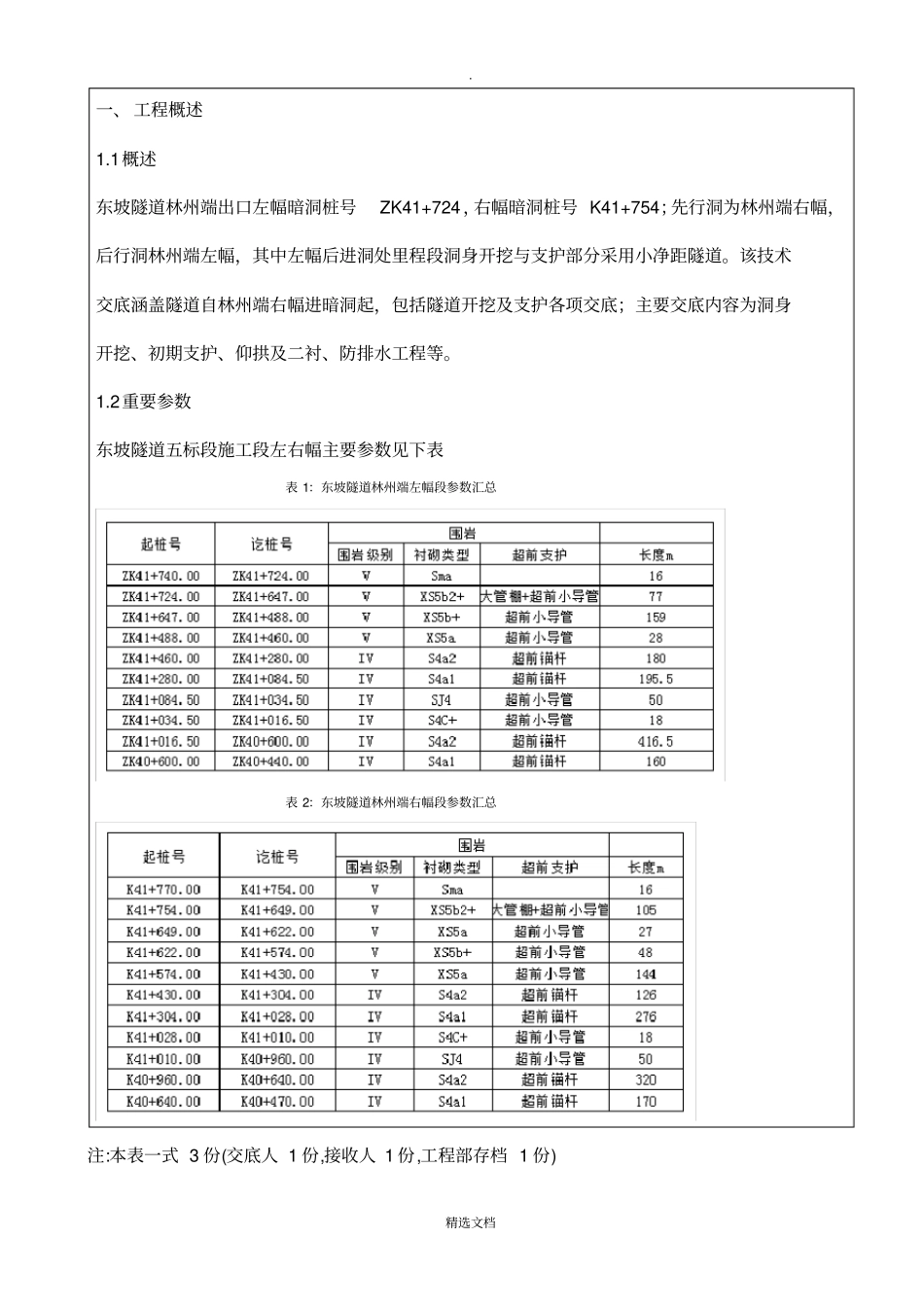

精选文档注:本表一式 3 份(交底人 1 份,接收人 1 份,工程部存档 1 份) 一、 工程概述1
1概述东坡隧道林州端出口左幅暗洞桩号ZK41+724,右幅暗洞桩号 K41+754;先行洞为林州端右幅,后行洞林州端左幅,其中左幅后进洞处里程段洞身开挖与支护部分采用小净距隧道
该技术交底涵盖隧道自林州端右幅进暗洞起,包括隧道开挖及支护各项交底;主要交底内容为洞身开挖、初期支护、仰拱及二衬、防排水工程等
2重要参数东坡隧道五标段施工段左右幅主要参数见下表表 1:东坡隧道林州端左幅段参数汇总表 2:东坡隧道林州端右幅段参数汇总
精选文档太行山高速公路邯郸段项目五标段施工技术交底书交 底 日 期 : 2017 年5 月20 日编 号 :THSGS-HD-5-SD-GC-002交底单位太行山高速公路邯郸段项目五标段工程部交 底 人接收单位被交底人交底名称东坡隧道开挖与支护技术交底审 核 人
精选文档二、 洞身开挖隧道采用钻爆法施工,开挖采用光面爆破,尽量是隧道断面周边轮廓圆顺,避免棱角突变处应力集中,以充分利用围岩自身承载力
东坡隧道为特长隧道,采用10
25m净宽断面,我标段主要围岩级别为V 级和 IV 级
分离式隧道V 级围岩采用拱部环形留核心土开挖法施工, IV 级围岩采用上下台阶开挖法施工;小净距隧道先行洞采用与分离式隧道相应围岩相同的开挖法施工
后行洞 V 级围岩采用单侧壁导坑法施工
后行洞 IV 级围岩粗预留核心土开挖法施工
1 V 级围岩开挖作业对于Ⅴ级围岩洞口加强段及小间距隧道Ⅴ级围岩
