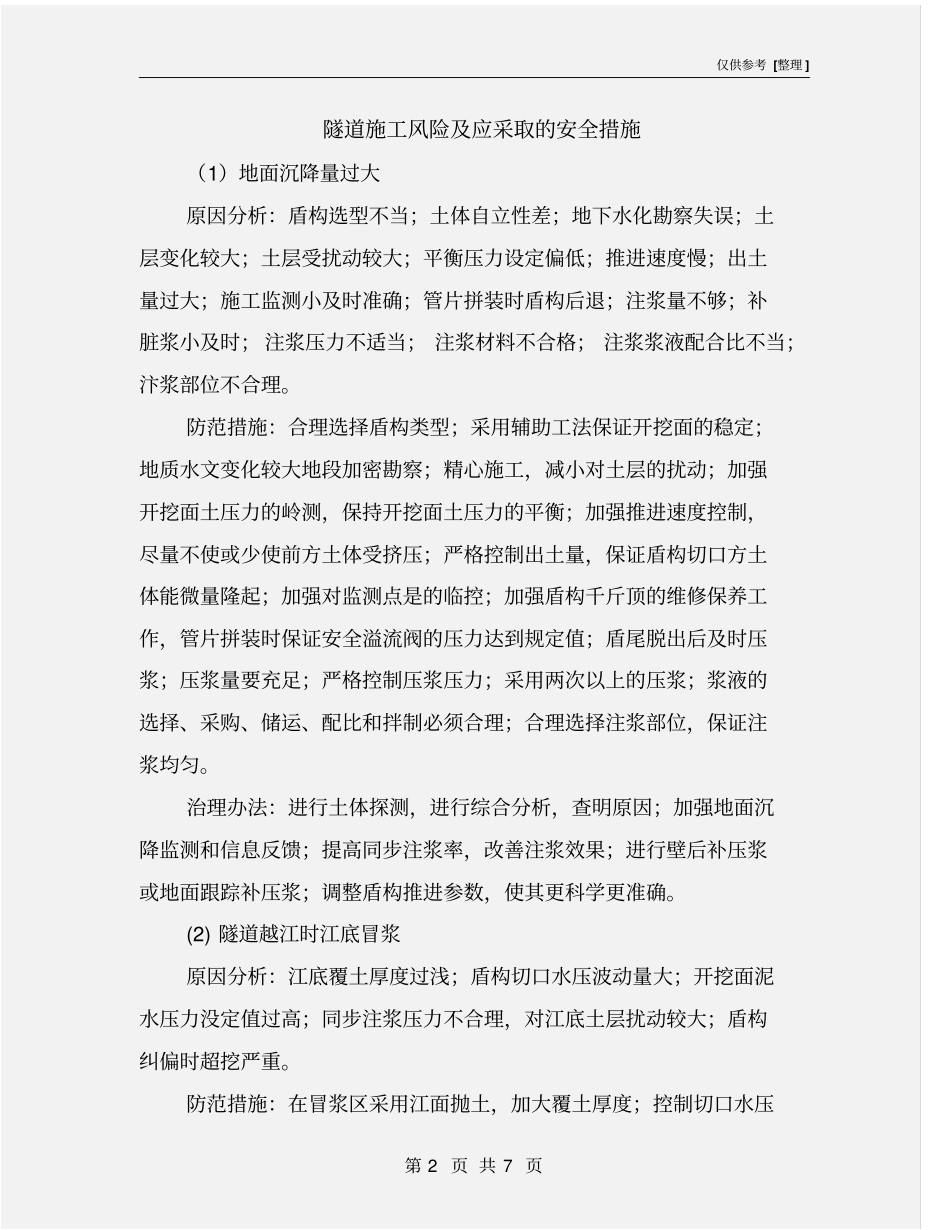

仅供参考 [整理 ] 第 1 页 共 7 页安全管理文书隧道施工风险及应采取的安全措施日期: __________________单位: __________________仅供参考 [整理 ] 第 2 页 共 7 页隧道施工风险及应采取的安全措施(1)地面沉降量过大原因分析:盾构选型不当;土体自立性差;地下水化勘察失误;土层变化较大;土层受扰动较大;平衡压力设定偏低;推进速度慢;出土量过大;施工监测小及时准确;管片拼装时盾构后退;注浆量不够;补脏浆小及时; 注浆压力不适当; 注浆材料不合格; 注浆浆液配合比不当;汴浆部位不合理
防范措施:合理选择盾构类型;采用辅助工法保证开挖面的稳定;地质水文变化较大地段加密勘察;精心施工,减小对土层的扰动;加强开挖面土压力的岭测,保持开挖面土压力的平衡;加强推进速度控制,尽量不使或少使前方土体受挤压;严格控制出土量,保证盾构切口方土体能微量隆起;加强对监测点是的临控;加强盾构千斤顶的维修保养工作,管片拼装时保证安全溢流阀的压力达到规定值;盾尾脱出后及时压浆;压浆量要充足;严格控制压浆压力;采用两次以上的压浆;浆液的选择、采购、储运、配比和拌制必须合理;合理选择注浆部位,保证注浆均匀
治理办法:进行土体探测,进行综合分析,查明原因;加强地面沉降监测和信息反馈;提高同步注浆率,改善注浆效果;进行壁后补压浆或地面跟踪补压浆;调整盾构推进参数,使其更科学更准确
(2) 隧道越江时江底冒浆原因分析:江底覆土厚度过浅;盾构切口水压波动量大;开挖面泥水压力没定值过高;同步注浆压力不合理,对江底土层扰动较大;盾构纠偏时超挖严重

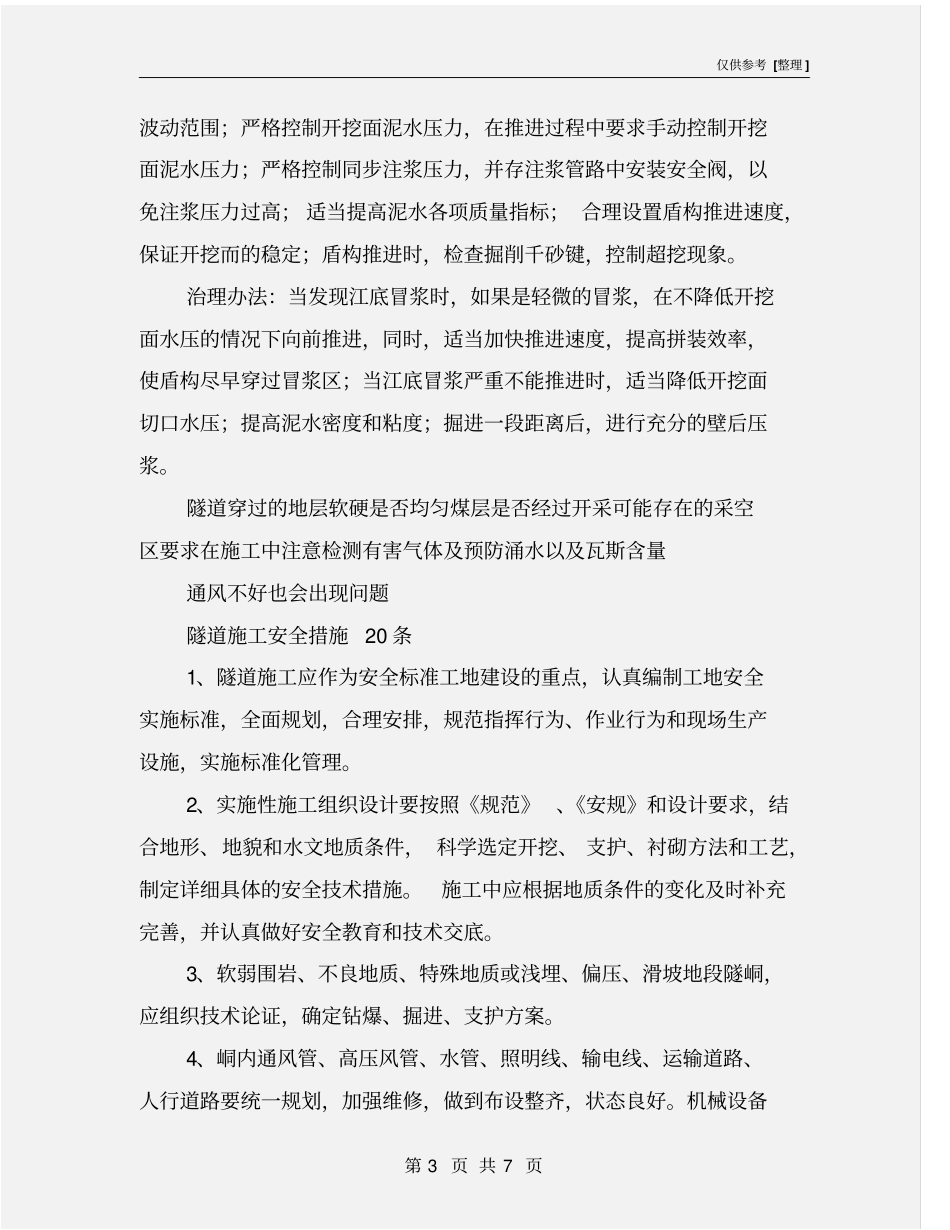

防范措施:在冒浆区采用江面抛土,加大覆土厚度;控制切口水压仅供参考 [整理 ] 第 3 页 共 7 页波动范围;严格控制开挖面泥水压力,在推进过程中要求手动控制开挖面泥水压力;严格控制同步注浆压力,并存注浆管路中安装安全阀,以免
