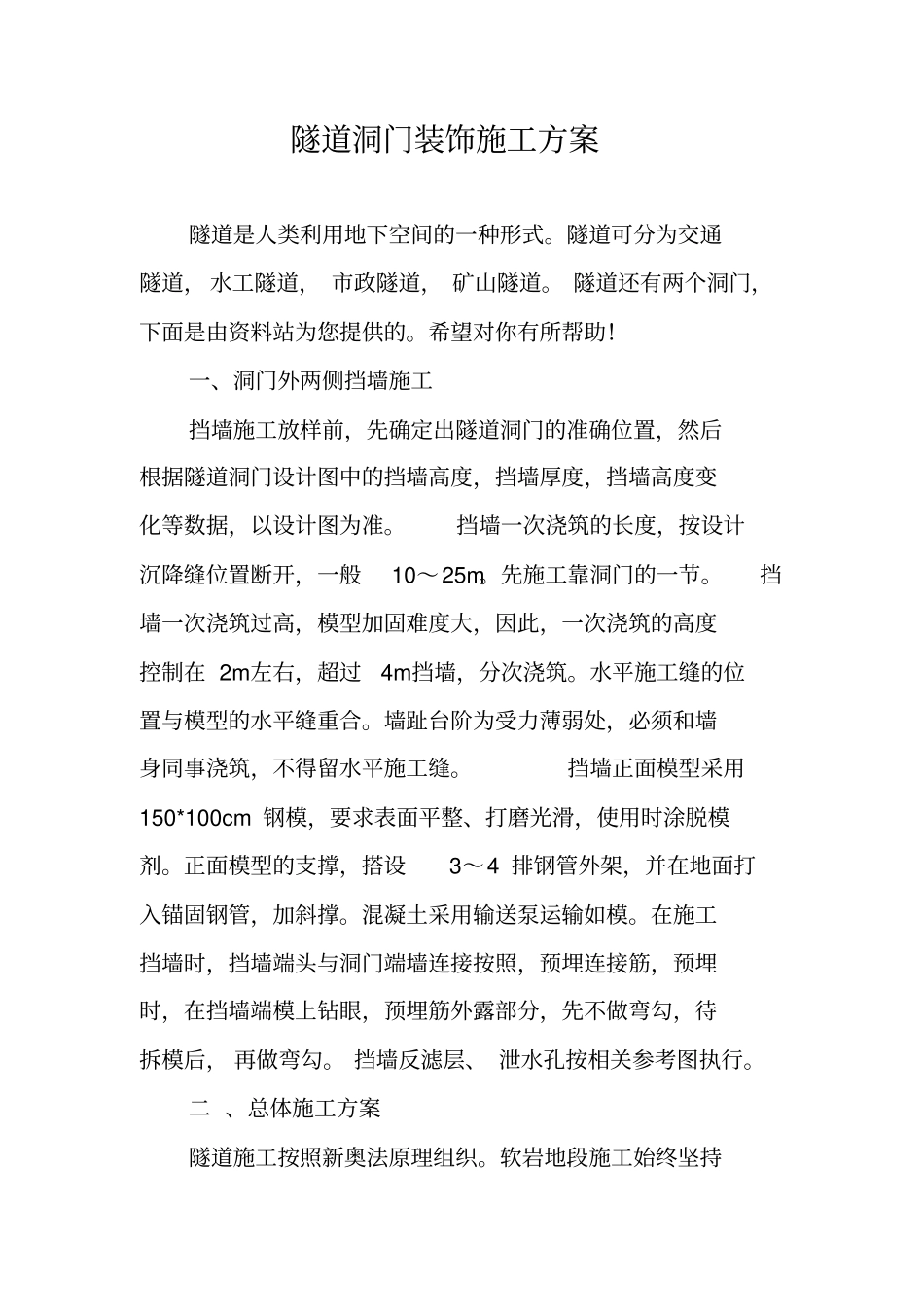

隧道洞门装饰施工方案隧道是人类利用地下空间的一种形式
隧道可分为交通隧道, 水工隧道, 市政隧道, 矿山隧道
隧道还有两个洞门,下面是由资料站为您提供的
希望对你有所帮助
一、洞门外两侧挡墙施工挡墙施工放样前,先确定出隧道洞门的准确位置,然后根据隧道洞门设计图中的挡墙高度,挡墙厚度,挡墙高度变化等数据,以设计图为准
挡墙一次浇筑的长度,按设计沉降缝位置断开,一般10~25m
先施工靠洞门的一节
挡墙一次浇筑过高,模型加固难度大,因此,一次浇筑的高度控制在 2m左右,超过4m挡墙,分次浇筑
水平施工缝的位置与模型的水平缝重合
墙趾台阶为受力薄弱处,必须和墙身同事浇筑,不得留水平施工缝
挡墙正面模型采用150*100cm 钢模,要求表面平整、打磨光滑,使用时涂脱模剂
正面模型的支撑,搭设3~4 排钢管外架,并在地面打入锚固钢管,加斜撑
混凝土采用输送泵运输如模
在施工挡墙时,挡墙端头与洞门端墙连接按照,预埋连接筋,预埋时,在挡墙端模上钻眼,预埋筋外露部分,先不做弯勾,待拆模后, 再做弯勾
挡墙反滤层、 泄水孔按相关参考图执行
二 、总体施工方案隧道施工按照新奥法原理组织

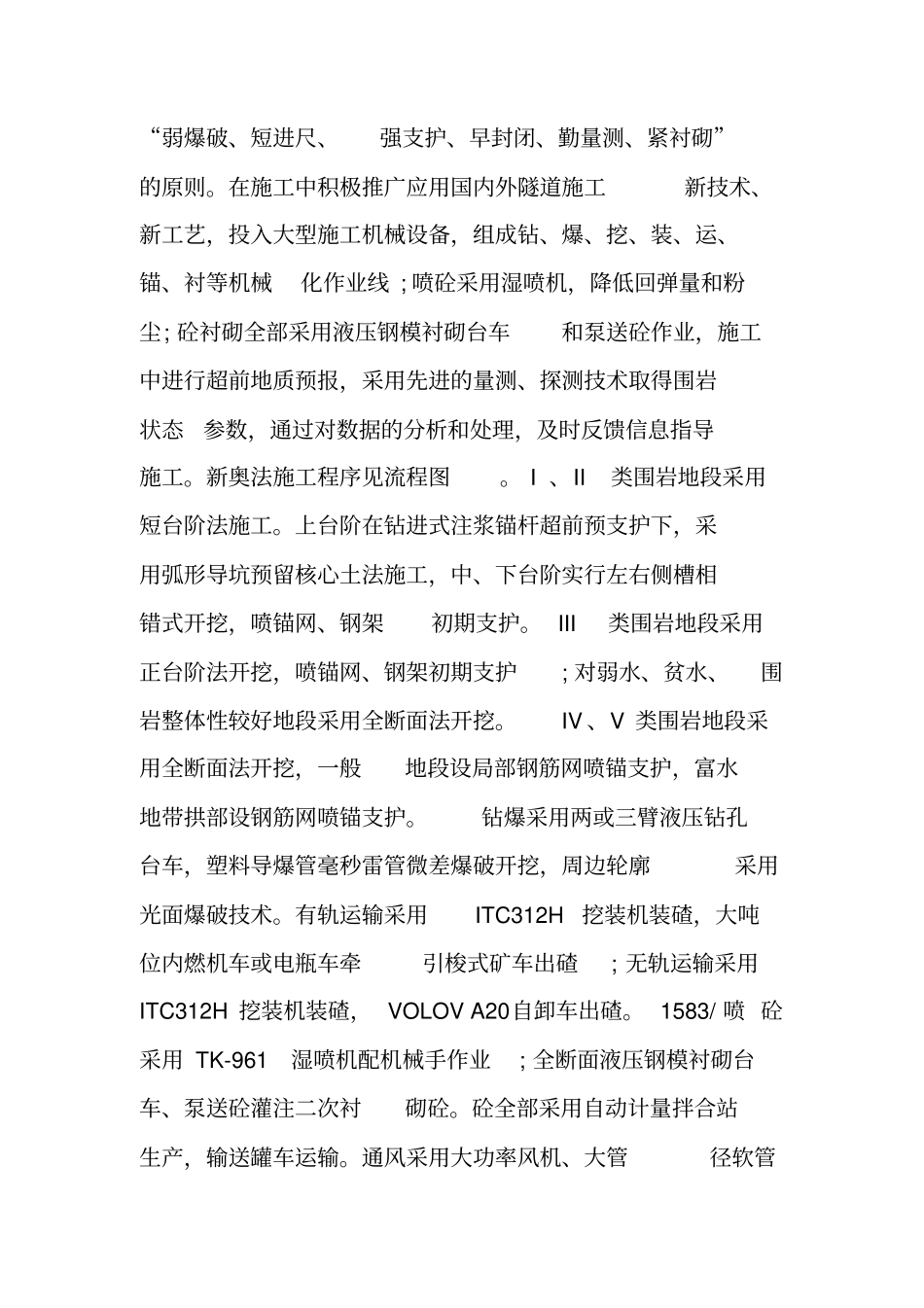

软岩地段施工始终坚持“弱爆破、短进尺、强支护、早封闭、勤量测、紧衬砌”的原则
在施工中积极推广应用国内外隧道施工新技术、新工艺,投入大型施工机械设备,组成钻、爆、挖、装、运、锚、衬等机械化作业线 ; 喷砼采用湿喷机,降低回弹量和粉尘; 砼衬砌全部采用液压钢模衬砌台车和泵送砼作业,施工中进行超前地质预报,采用先进的量测、探测技术取得围岩状态参数,通过对数据的分析和处理,及时反馈信息指导施工
新奥法施工程序见流程图
I 、II 类围岩地段采用短台阶法施工
上台阶在钻进式注浆锚杆超前预支护下,采用弧形导坑预留核心土法施工,中、下台阶实行左右侧槽相错式开挖,喷锚网、钢架初期支护

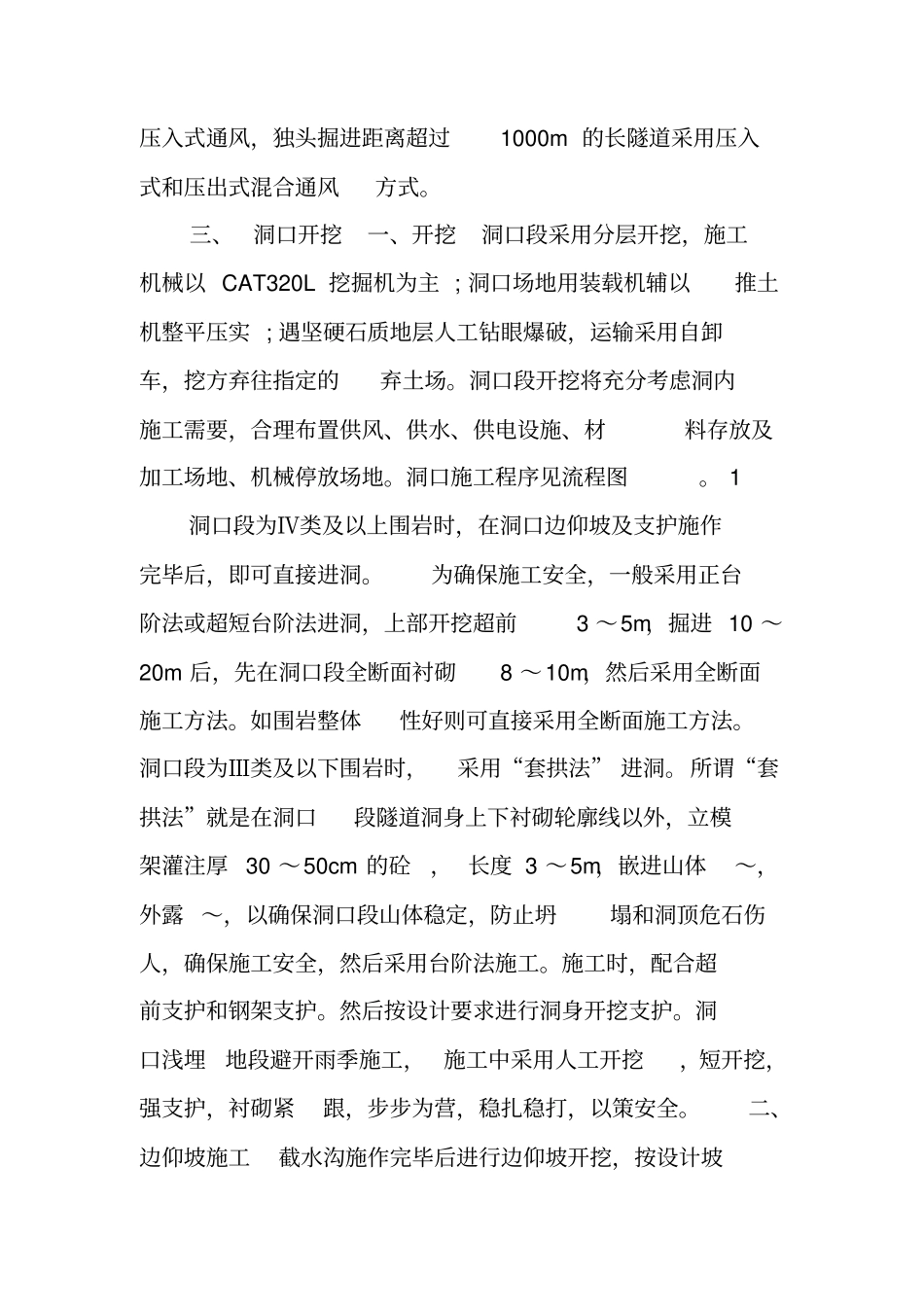

III 类围岩地段采用正台阶法开
