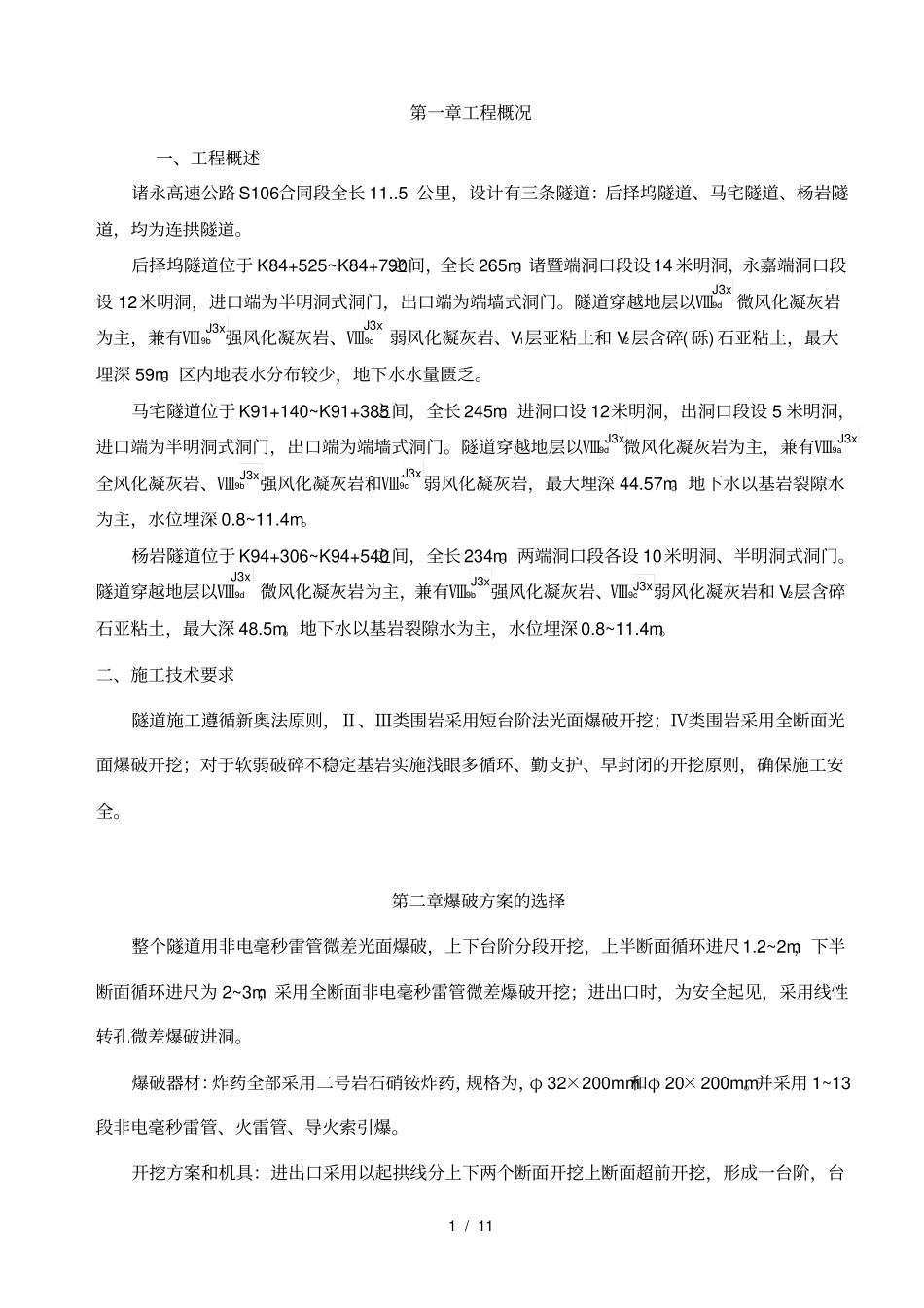

诸 永 高 速公 路 S106 合 同隧道爆破施工作业指导书编制:审核:批准:中铁四局集团诸永项目经理部2005年 1 月1 / 11 第一章工程概况一、工程概述诸永高速公路 S106合同段全长 11
5 公里,设计有三条隧道:后择坞隧道、马宅隧道、杨岩隧道,均为连拱隧道
后择坞隧道位于 K84+525~K84+790之间,全长 265m
诸暨端洞口段设 14 米明洞,永嘉端洞口段设 12米明洞,进口端为半明洞式洞门,出口端为端墙式洞门
隧道穿越地层以Ⅷ9d微风化凝灰岩为主,兼有Ⅷ9b强风化凝灰岩、Ⅷ9c弱风化凝灰岩、V1层亚粘土和 V2层含碎( 砾) 石亚粘土,最大埋深 59m
区内地表水分布较少,地下水水量匮乏
马宅隧道位于 K91+140~K91+385之间,全长 245m
进洞口设 12米明洞,出洞口段设 5 米明洞,进口端为半明洞式洞门,出口端为端墙式洞门
隧道穿越地层以Ⅷ9d微风化凝灰岩为主,兼有Ⅷ9a全风化凝灰岩、Ⅷ9b强风化凝灰岩和Ⅷ9c弱风化凝灰岩,最大埋深 44
地下水以基岩裂隙水为主,水位埋深 0
杨岩隧道位于 K94+306~K94+540之间,全长 234m
两端洞口段各设 10米明洞、半明洞式洞门
隧道穿越地层以Ⅷ9d微风化凝灰岩为主,兼有Ⅷ9b强风化凝灰岩、Ⅷ9c弱风化凝灰岩和 V2层含碎石亚粘土,最大深 48
地下水以基岩裂隙水为主,水位埋深 0
二、施工技术要求隧道施工遵循新奥法原则,Ⅱ、Ⅲ类围岩采用短台阶法光面爆破开挖;Ⅳ类围岩采用全断面光面爆破开挖;对于软弱破碎不稳定基岩实施浅眼多循环、勤支护、早封闭的开挖原则,确保施工安全

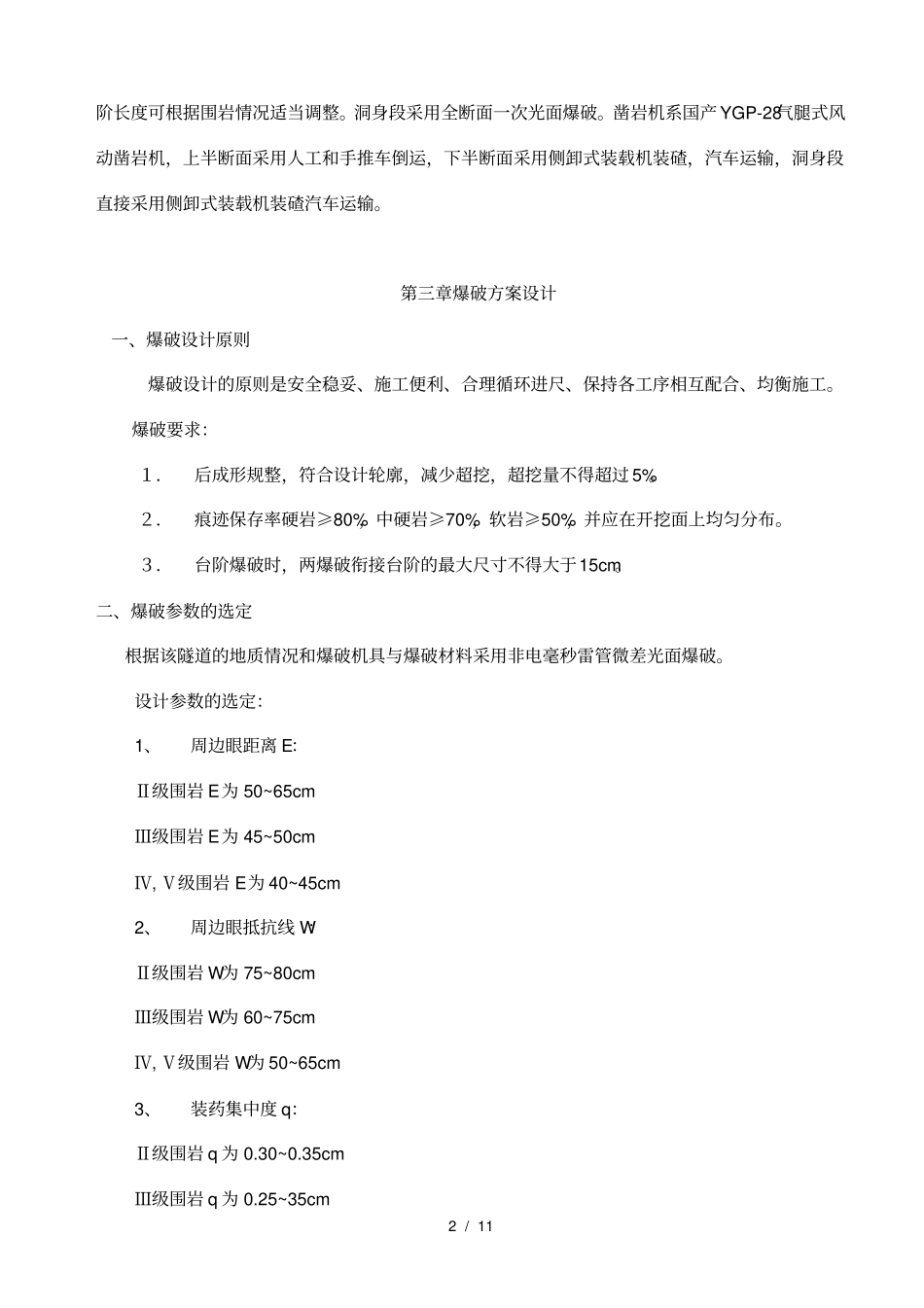

第二章爆破方案的选择整个隧道用非电毫秒雷管微差光面爆破,上下台阶分段开挖,上半断面循环进尺1
2~2m,下半断面循环进尺为 2~3m;采用全断面非电毫秒雷管微差爆破开
