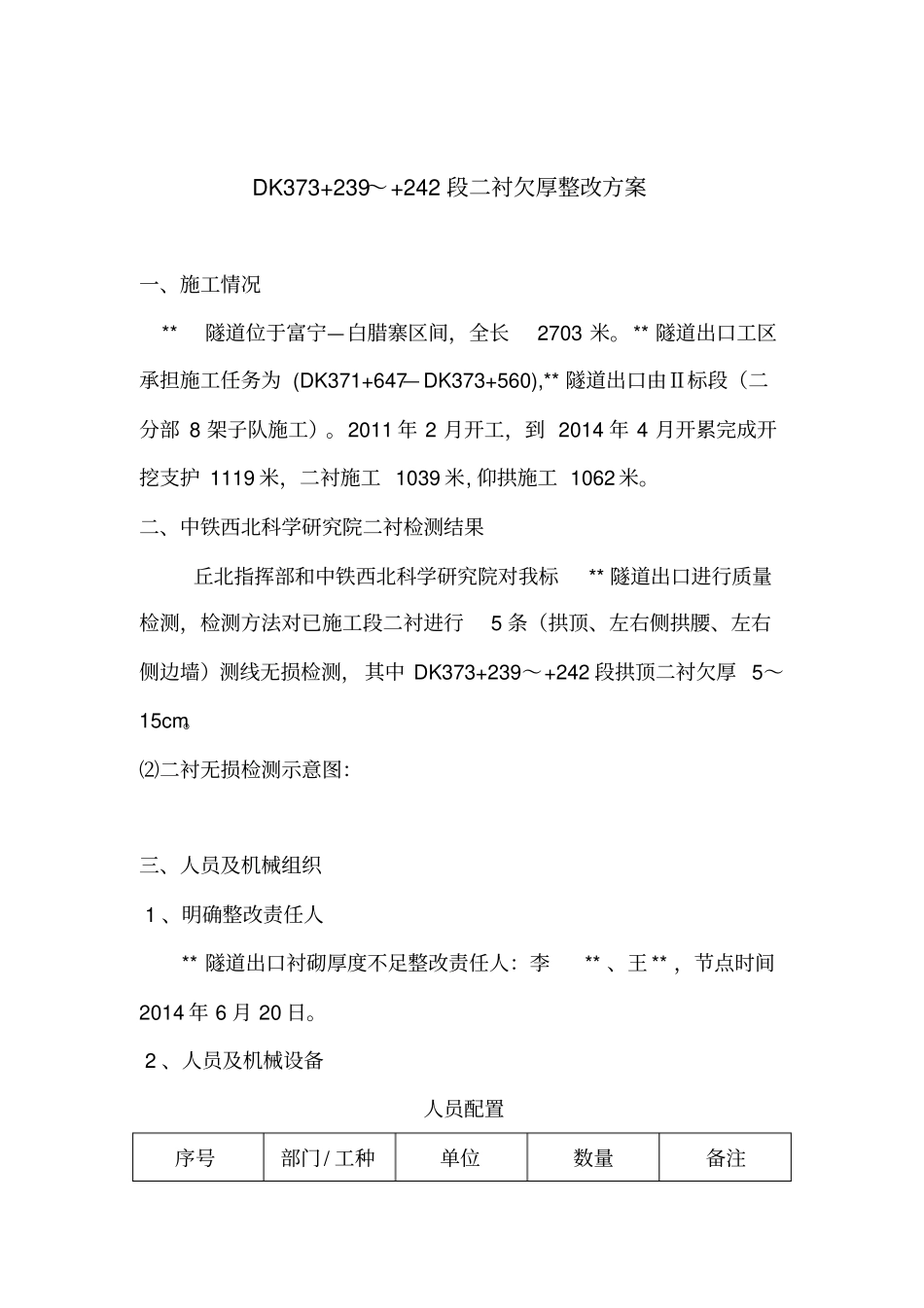

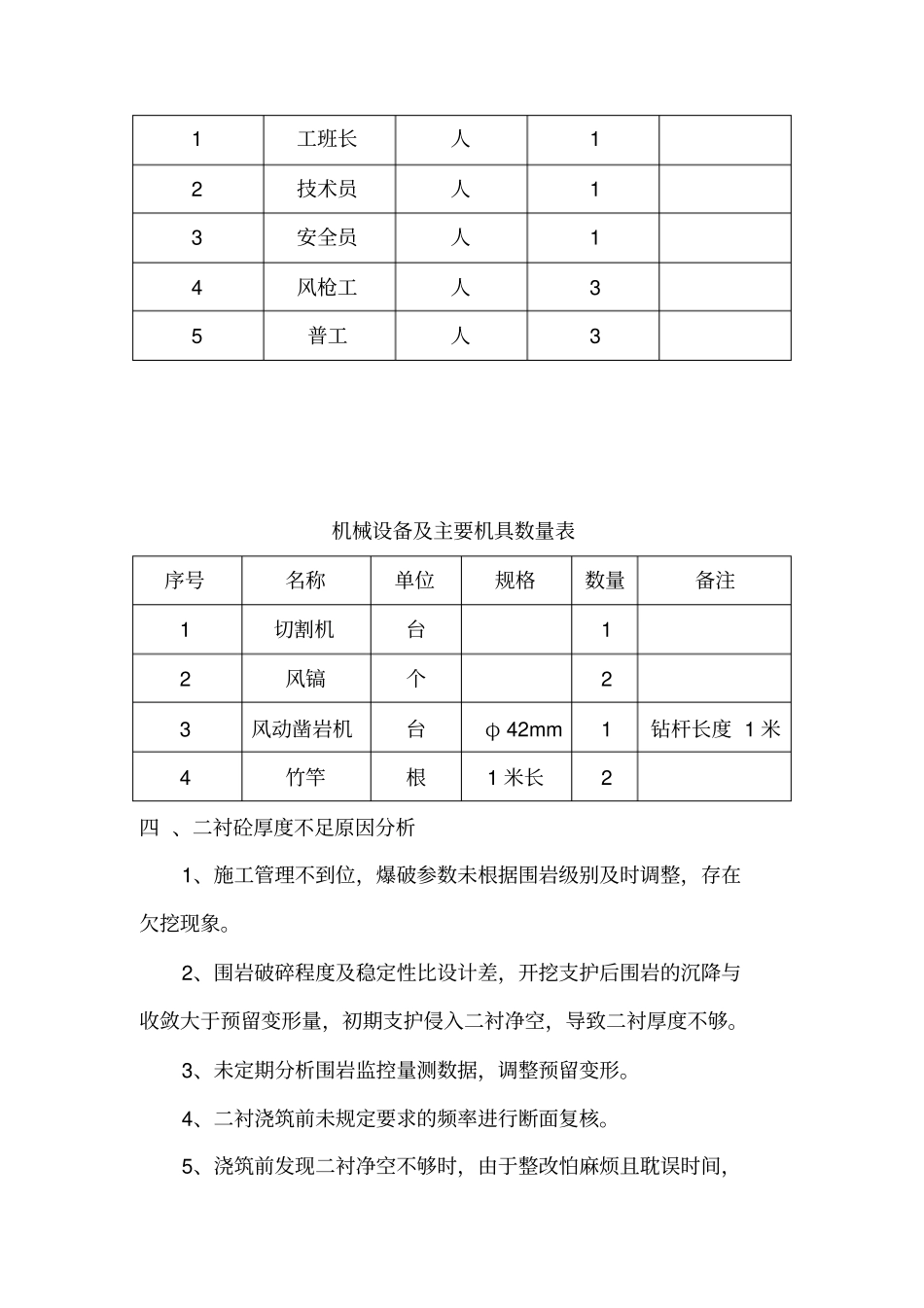

目录一、施工情况 ........................................................................................... 0二、中铁西北科学研究院对二衬检测结果 ............................................ 0三、人员及机械组织 ................................................................................ 0四、二衬砼厚度不足原因分析 ................................................................ 1五、衬砌厚度不足整改方案 .................................................................... 2六、安全保障措施 .................................................................................... 7七、质量保障措施 .................................................................................... 8八、应急预案 ............................................................................................. 9DK373+239~+242 段二衬欠厚整改方案一、施工情况 **隧道位于富宁—白腊寨区间,全长2703 米。** 隧道出口工区承担施工任务为 (DK371+647— DK373+560),** 隧道出口由Ⅱ标段(二分部 8 架子队施工)。2011 年 2 月开工,到 2014 年 4 月开累完成开挖支护 1119 米,二衬施工 1039 米, 仰拱施工 1062 米。二、中铁西北科学研究院二衬检测结果丘北指挥部和中铁西北科学研究院对我标** 隧道出口进行质量检测,检测方法对已施工段二衬进行5 条(拱顶、左右侧拱腰、左右侧边墙)测线无损检测,其中 DK373+239~+242 段拱顶二衬欠厚 5~15cm。⑵二衬无损检测示意图:三、人员及机械组织 1 、明确整改责任人** 隧道出口衬砌厚度不足整改责任人:李** 、王 ** ,节点时间2014 年 6 月 20 日。 2 、人员及机械设备人员配置序号部门/ 工种单位数量备注1 工班长人1 2 技术员人1 3 安全员人1 4 风枪工人3 5 普工人3 机械设备及主要机具数量表序号名称单位规格数量备注1 切割机台1 2 风镐个2 3 风动凿岩机台φ 42mm1 钻杆长度 1 米4 竹竿根1 米长2 四 、二衬砼厚度不足原因分析1、施工管理不到位,爆破参数未根据围岩级别及时调整,存在欠挖现象。2、围岩破碎程度及稳定性比设计差,开挖支护后围岩的沉降与收敛大于预留变形量,初期支护侵入二衬净空,导致二衬厚度不够。3、未定期分析围岩监控量测数据,调整预留变形。4...
