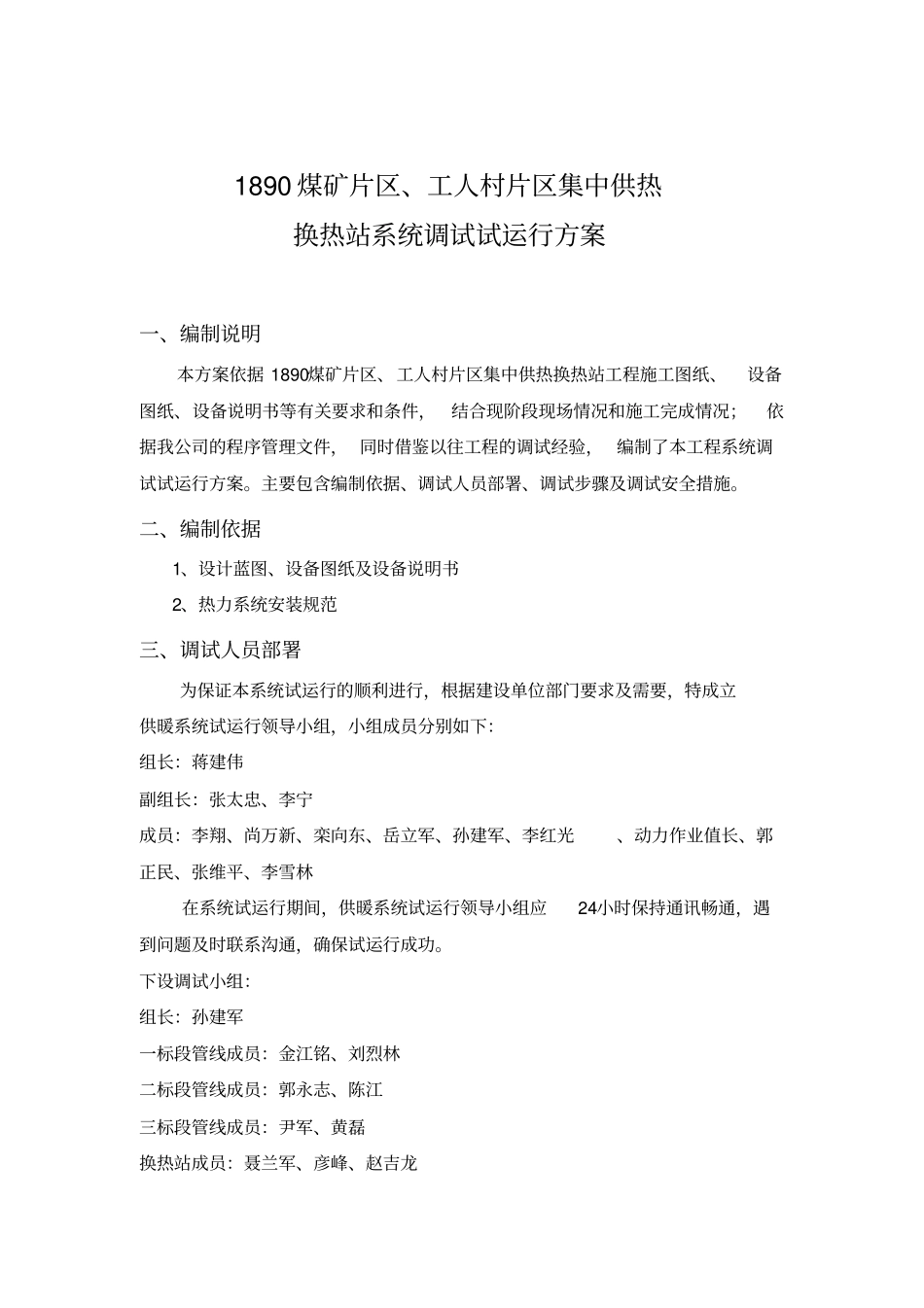

1890 煤矿片区、工人村集中供热换热站系统调试试运行方案编制:施工技术审核:项目部审核:监理审核:甲方现场技术审核:作业区审核:动力分厂批准:新疆冶金建设公司煤建分公司二〇一五年十二月三日1890 煤矿片区、工人村片区集中供热换热站系统调试试运行方案一、编制说明本方案依据 1890煤矿片区、工人村片区集中供热换热站工程施工图纸、设备图纸、设备说明书等有关要求和条件,结合现阶段现场情况和施工完成情况;依据我公司的程序管理文件, 同时借鉴以往工程的调试经验, 编制了本工程系统调试试运行方案。主要包含编制依据、调试人员部署、调试步骤及调试安全措施。二、编制依据1、设计蓝图、设备图纸及设备说明书2、热力系统安装规范三、调试人员部署为保证本系统试运行的顺利进行,根据建设单位部门要求及需要,特成立供暖系统试运行领导小组,小组成员分别如下:组长:蒋建伟副组长:张太忠、李宁成员:李翔、尚万新、栾向东、岳立军、孙建军、李红光、动力作业值长、郭正民、张维平、李雪林在系统试运行期间,供暖系统试运行领导小组应24小时保持通讯畅通,遇到问题及时联系沟通,确保试运行成功。下设调试小组:组长:孙建军一标段管线成员:金江铭、刘烈林二标段管线成员:郭永志、陈江三标段管线成员:尹军、黄磊换热站成员:聂兰军、彦峰、赵吉龙供汽组成员:郭正民、吴新工程组成员:夏江、朱江、乐建勇、陈辉后勤保障成员:党文军、朱建民监理组:王刚、于其华四、调试前期必须具备的条件1、换热站电气系统实验完毕并持有实验报告(电缆绝缘测试),蒸汽管道焊口探伤报告、压力容器安装监检完毕并持有监检报告(安全阀标校、 压力容器安装监检),单机实验完毕,动力作业区供热蒸汽系统投入运行,热源条件具备。1.1 经过动力作业区对供热系统进行专项验收(综合管网、换热站设备、电气设备、消防器材)合格后,标志新装设备具备送汽条件。经动力作业区开出工作票同意后,进入动力作业区供汽实质阶段。五、新换热站前蒸汽管网暖管1、接总指挥供热管网暖管通知后,所有暖管人员就位。1.1 总指挥:蒋建伟1.2 巡线负责人:孙建军,巡线人员:夏江、朱江、陈辉、乐建勇1.3 供汽负责人:郭正民,供汽操作人员:吴新2、暖管(由电厂至1890 换热站的管网暖管时间不得少于6 小时,由 1890 换热站至工人村换热站的暖管时间不得少于2 小时,每分钟暖管的速度不得超过12米/ 分钟。)2.1 电厂水化生水箱补满水,水化软水箱补...
