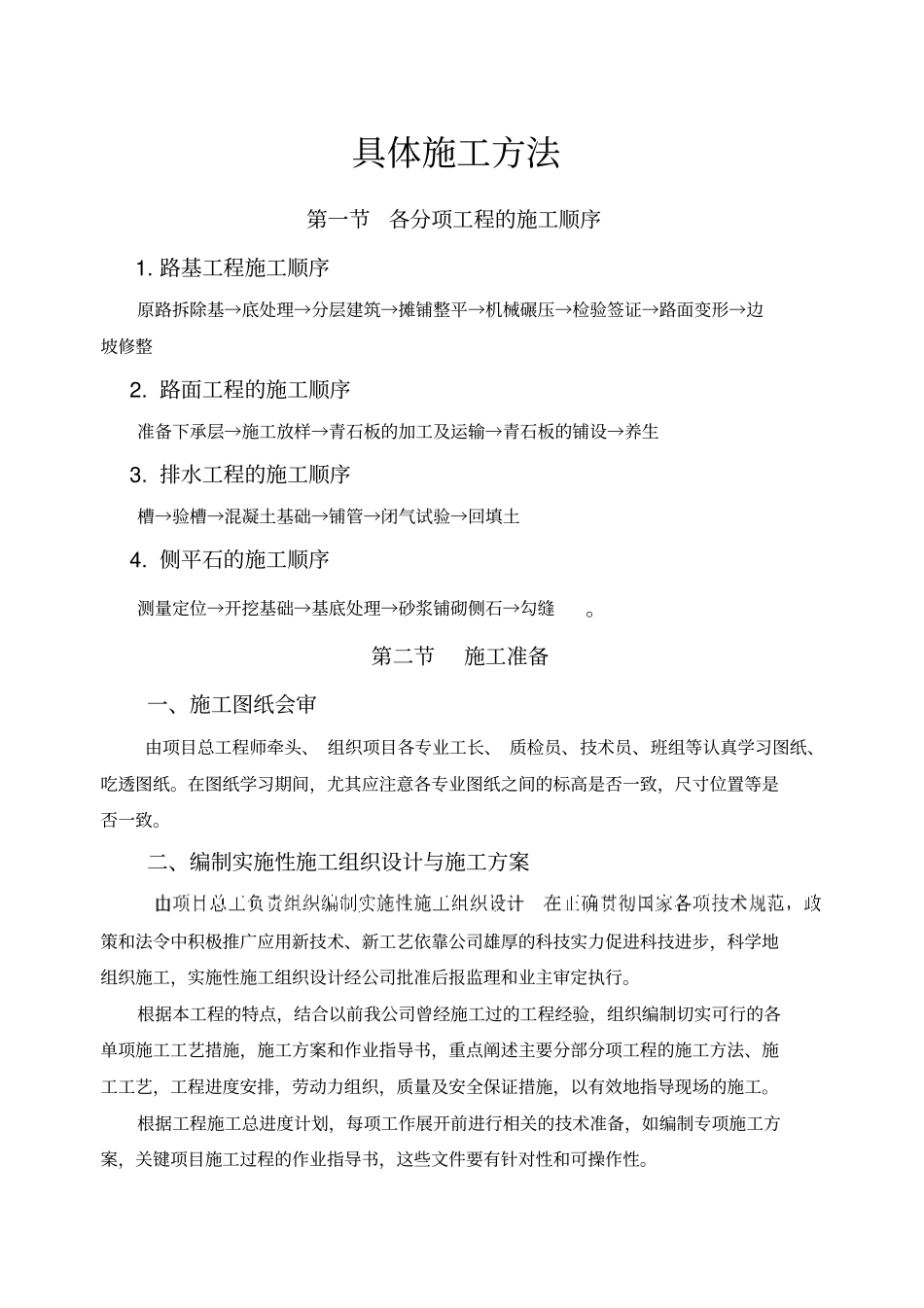

具体施工方法第一节各分项工程的施工顺序1
路基工程施工顺序原路拆除基→底处理→分层建筑→摊铺整平→机械碾压→检验签证→路面变形→边坡修整 2
路面工程的施工顺序准备下承层→施工放样→青石板的加工及运输→青石板的铺设→养生 3
排水工程的施工顺序槽→验槽→混凝土基础→铺管→闭气试验→回填土 4
侧平石的施工顺序测量定位→开挖基础→基底处理→砂浆铺砌侧石→勾缝
第二节施工准备一、施工图纸会审由项目总工程师牵头、 组织项目各专业工长、 质检员、技术员、班组等认真学习图纸、吃透图纸
在图纸学习期间,尤其应注意各专业图纸之间的标高是否一致,尺寸位置等是否一致
二、编制实施性施工组织设计与施工方案策和法令中积极推广应用新技术、新工艺依靠公司雄厚的科技实力促进科技进步,科学地组织施工,实施性施工组织设计经公司批准后报监理和业主审定执行
根据本工程的特点,结合以前我公司曾经施工过的工程经验,组织编制切实可行的各单项施工工艺措施,施工方案和作业指导书,重点阐述主要分部分项工程的施工方法、施工工艺,工程进度安排,劳动力组织,质量及安全保证措施,以有效地指导现场的施工
根据工程施工总进度计划,每项工作展开前进行相关的技术准备,如编制专项施工方案,关键项目施工过程的作业指导书,这些文件要有针对性和可操作性
三、规范、标准、图集等收集施工之前,应将本工程所需的规范、标准、图集等技术资料收集齐全
四、设备及器具根据本工程的施工需要配置有关设备及器具
具体见计划用于本工程的施工机械设备表
五、测量基准交底、复测及验收检定有效期内,并做好台帐记录
六、现场准备 1 、临时供水、供电工程中标之后,要组织编制《临时用水方案》及《临时用电方案》这些方案要综合考虑生产、生活、消防等各方面的因素,经计算确定用水、用电量,临时给水管径,临时用电电缆或导线截面总用电容量,并进行合理布置
2 、临时设施根据本标
