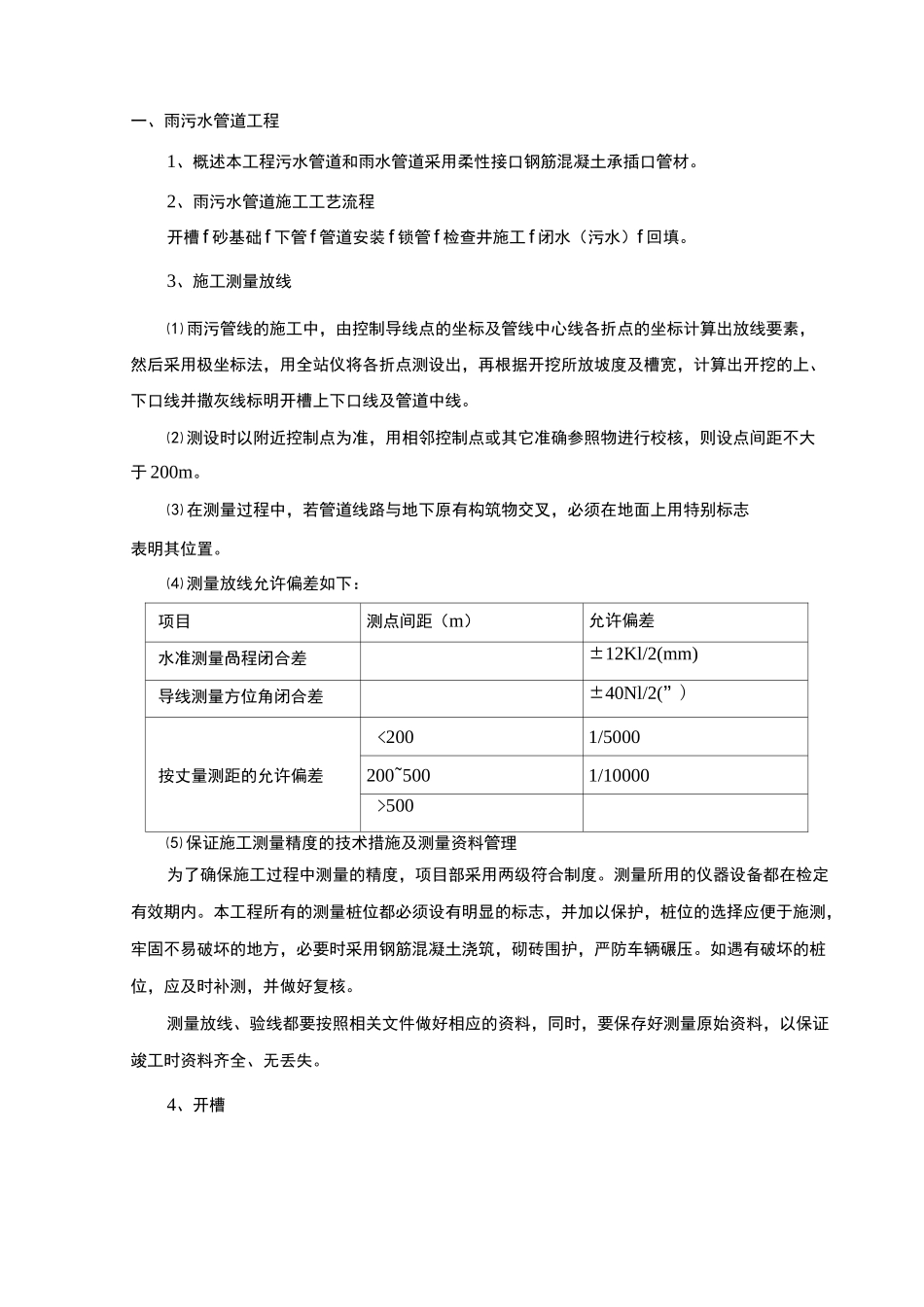

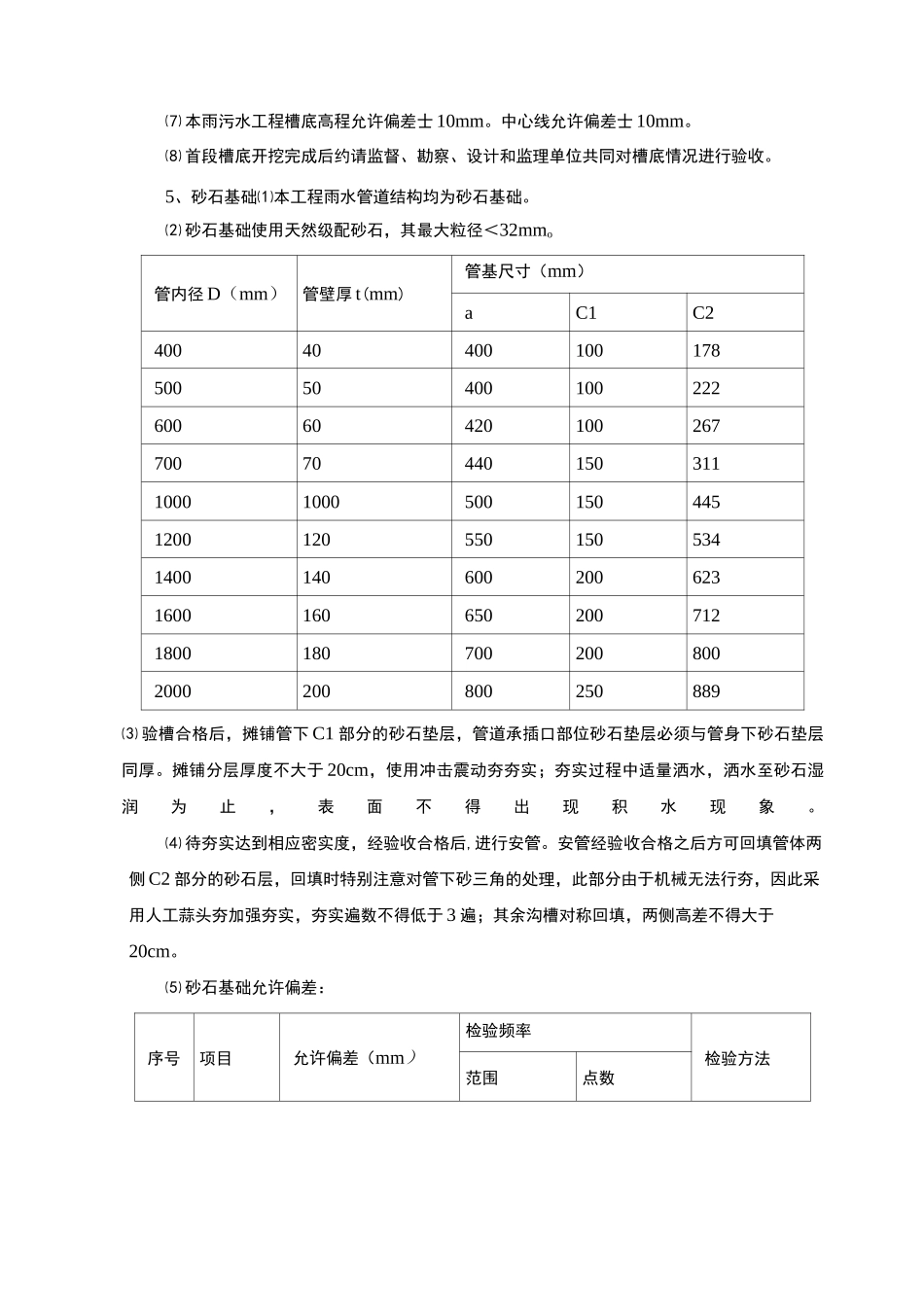

一、雨污水管道工程1、概述本工程污水管道和雨水管道采用柔性接口钢筋混凝土承插口管材。2、雨污水管道施工工艺流程开槽 f 砂基础 f 下管 f 管道安装 f 锁管 f 检查井施工 f 闭水(污水)f 回填。3、施工测量放线⑴ 雨污管线的施工中,由控制导线点的坐标及管线中心线各折点的坐标计算出放线要素,然后采用极坐标法,用全站仪将各折点测设出,再根据开挖所放坡度及槽宽,计算出开挖的上、下口线并撒灰线标明开槽上下口线及管道中线。⑵ 测设时以附近控制点为准,用相邻控制点或其它准确参照物进行校核,则设点间距不大于 200m。⑶ 在测量过程中,若管道线路与地下原有构筑物交叉,必须在地面上用特别标志表明其位置。⑷ 测量放线允许偏差如下:项目测点间距(m)允许偏差水准测量咼程闭合差±12Kl/2(mm)导线测量方位角闭合差±40Nl/2(”)按丈量测距的允许偏差<2001/5000200~5001/10000>500⑸ 保证施工测量精度的技术措施及测量资料管理为了确保施工过程中测量的精度,项目部采用两级符合制度。测量所用的仪器设备都在检定有效期内。本工程所有的测量桩位都必须设有明显的标志,并加以保护,桩位的选择应便于施测,牢固不易破坏的地方,必要时采用钢筋混凝土浇筑,砌砖围护,严防车辆碾压。如遇有破坏的桩位,应及时补测,并做好复核。测量放线、验线都要按照相关文件做好相应的资料,同时,要保存好测量原始资料,以保证竣工时资料齐全、无丢失。4、开槽北南⑺ 本雨污水工程槽底高程允许偏差士 10mm。中心线允许偏差士 10mm。⑻ 首段槽底开挖完成后约请监督、勘察、设计和监理单位共同对槽底情况进行验收。5、砂石基础⑴本工程雨水管道结构均为砂石基础。⑵ 砂石基础使用天然级配砂石,其最大粒径<32mmo管内径 D(mm)管壁厚 t(mm)管基尺寸(mm)aC1C2400404001001785005040010022260060420100267700704401503111000100050015044512001205501505341400140600200623160016065020071218001807002008002000200800250889⑶ 验槽合格后,摊铺管下 C1 部分的砂石垫层,管道承插口部位砂石垫层必须与管身下砂石垫层同厚。摊铺分层厚度不大于 20cm,使用冲击震动夯夯实;夯实过程中适量洒水,洒水至砂石湿润为止,表面不得出现积水现象。⑷ 待夯实达到相应密实度,经验收合格后,进行安管。安管经验收合格之后方可回填管体两侧 C2 部分的砂石层,回填时特别注意对管下砂三角的处理,此部分由于机械无法行夯,因此采用人工...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

雨污水管道工程

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
