1 WBS分解流程1目的为了把项目范围分解开,使项目相关人员对项目一目了然,使项目的概况和组成明确、清晰、透明、具体,并保证项目结构的系统性和完整性,建立完整的项目保证体系,明确项目相关各方的工作界面,以便于责任划分和落实,为建立项目沟通管理提供依据,便于把握信息重点,特制定本流程
WBS分解可作为项目各项计划和控制措施制定的基础和主要依据,可作为技术流程和计划流程编制的主要依据
2 适用范围本流程适用于本公司承担的各类系统、分系统及单机产品项目级WBS分解的编制工作
3 名词定义1)WBS:工作分解结构,主要应用于项目范围管理,是一种在项目全范围内分解和定义各层次工作的方法
对应当由项目团队执行以便实现项目目标,并创造必要的可交付成果的工作,按可交付成果所做的层次分解
它将项目按照其内在结构(结构分解)或实施过程(过程分解)的顺序进行逐层分解,将项目分解到相对独立的、内容单一的、易于成本核算与检查的项目单元(即面向可交付物的、兼顾考虑组织匹配的层次型结构),并能把各项目单元中的地位与构成直观地表示出来
一般采用图标形式表达
2)WBS字典:是 WBS的配套文档,对 WBS中包含的工作单元的细节加以描述
通常包含账户编码、工作描述、执行组织和里程碑列表、合同信息、质量要求和相关技术参考资料、资源需求、成本估算等等信息
3)结构分解模式:把主要的项目可交付物、子项目、外包的子项目作为顶层进行工作项目分解的模式
4)过程分解模式:把项目的生命期作为顶层进行工作项目分解的模式
4 输入和输出输入:

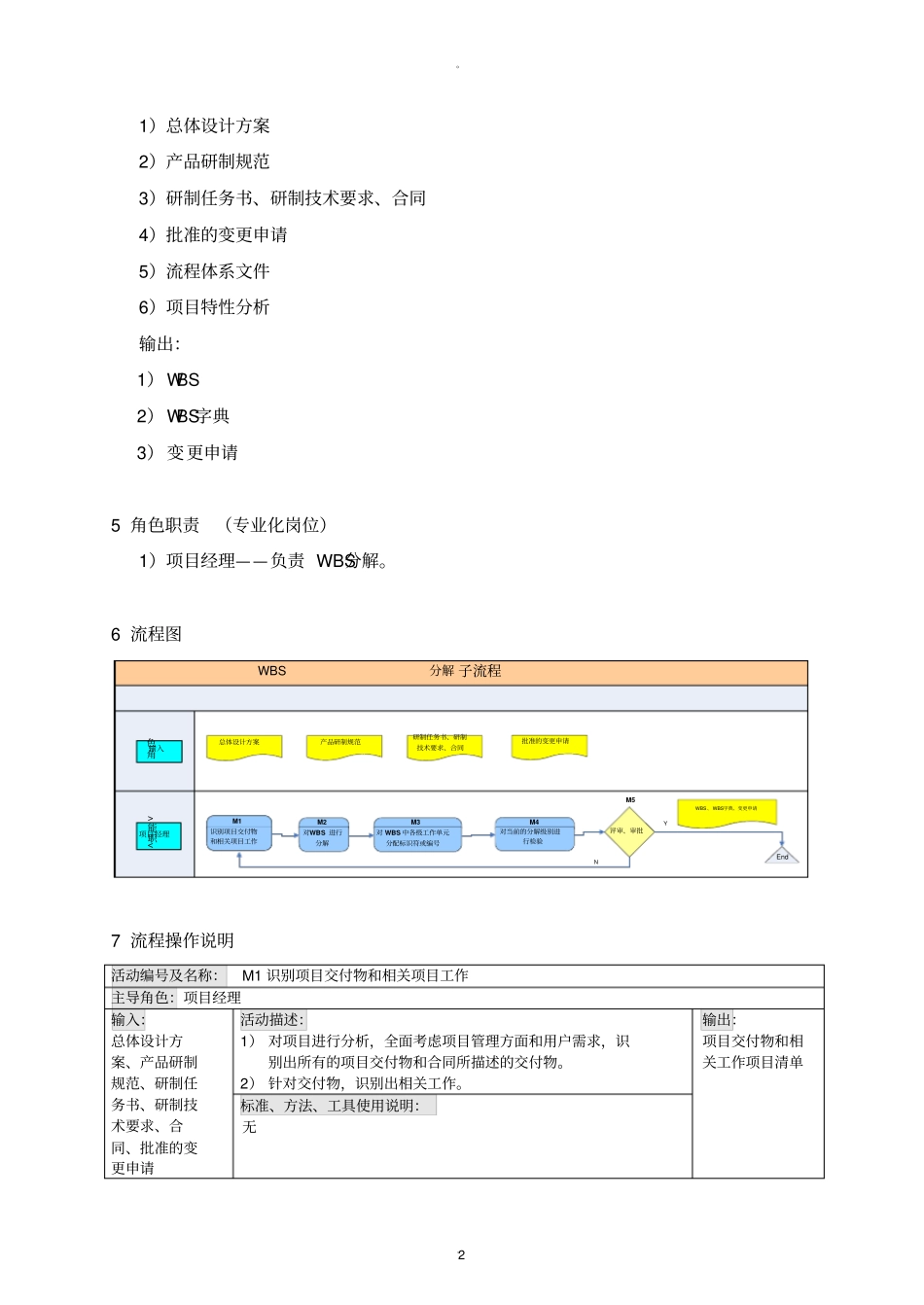

2 1)总体设计方案2)产品研制规范3)研制任务书、研制技术要求、合同4)批准的变更申请5)流程体系文件6)项目特性分析输出:1) WBS 2) WBS字典3) 变更申请5 角色职责(专业化岗位)1)项目经理——负责 WBS分解

6 流程图 WBS分解 子流程角色输入项目经理总体
