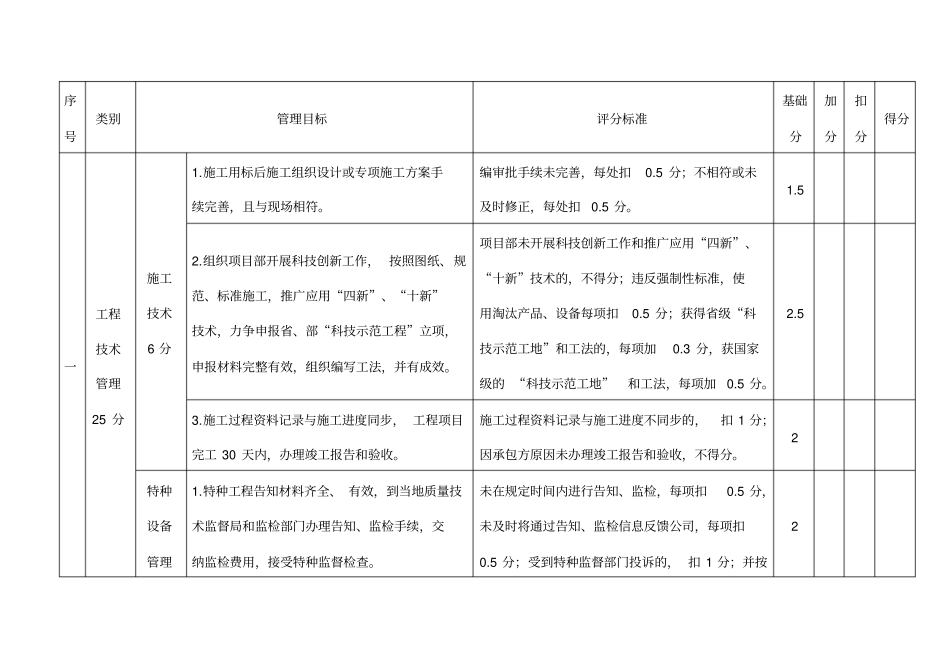

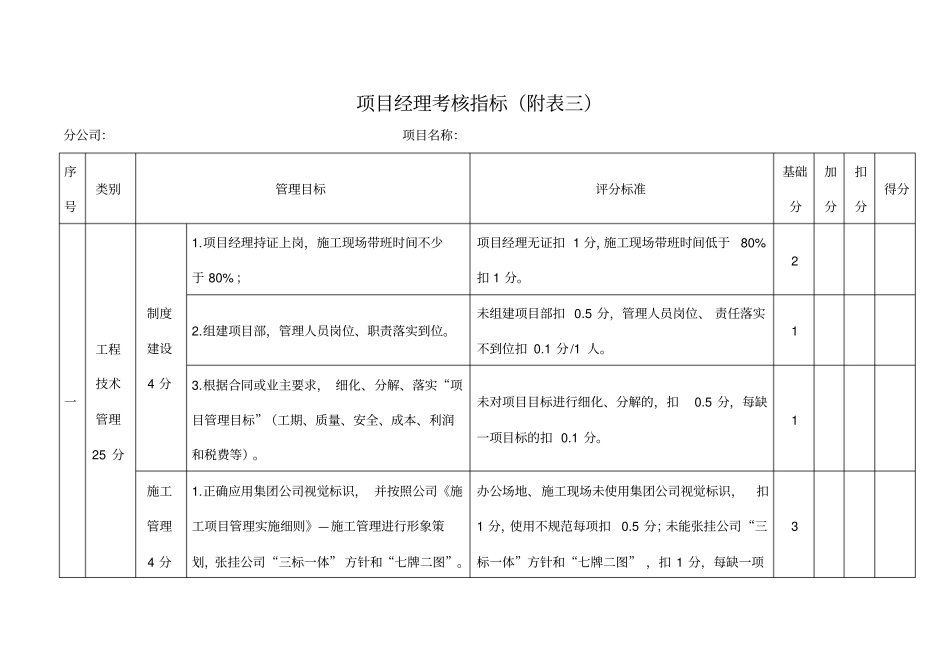

项目经理考核指标(附表三)分公司:项目名称:序号类别管理目标评分标准基础分加分扣分得分一工程技术管理25 分制度建设4 分1
项目经理持证上岗,施工现场带班时间不少于 80% ;项目经理无证扣 1 分,施工现场带班时间低于80%扣 1 分
组建项目部,管理人员岗位、职责落实到位
未组建项目部扣 0
5 分,管理人员岗位、 责任落实不到位扣 0
1 分/1 人
根据合同或业主要求, 细化、分解、落实“项目管理目标”(工期、质量、安全、成本、利润和税费等)
未对项目目标进行细化、分解的,扣0
5 分,每缺一项目标的扣 0
1 施工管理4 分1
正确应用集团公司视觉标识, 并按照公司《施工项目管理实施细则》—施工管理进行形象策划,张挂公司“三标一体” 方针和“七牌二图”
办公场地、施工现场未使用集团公司视觉标识,扣1 分,使用不规范每项扣0
5 分;未能张挂公司“三标一体”方针和“七牌二图” ,扣 1 分,每缺一项3 扣 0

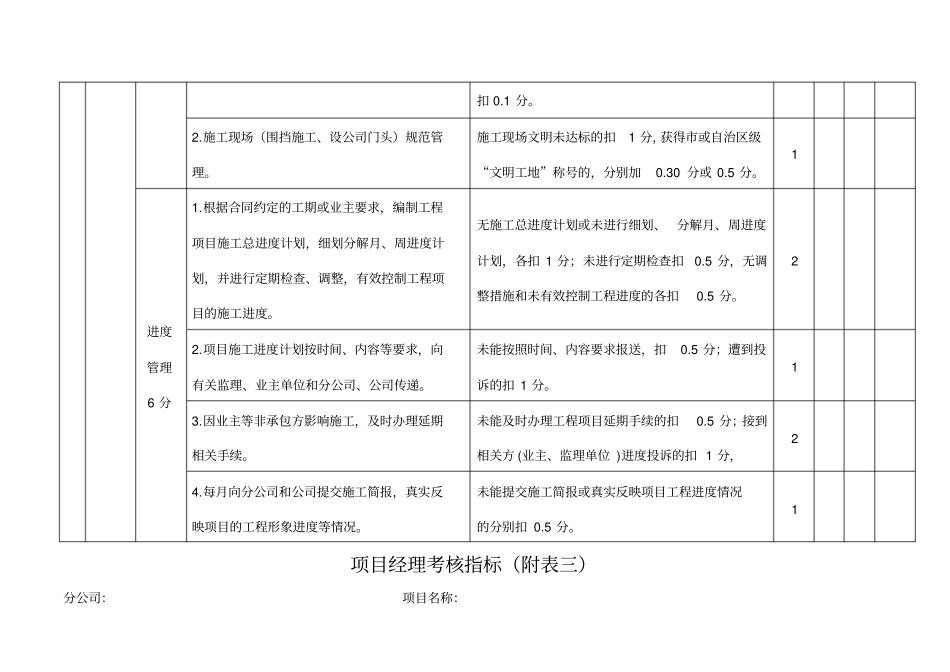

施工现场(围挡施工、设公司门头)规范管理
施工现场文明未达标的扣1 分,获得市或自治区级“文明工地”称号的,分别加0
30 分或 0
1 进度管理6 分1
根据合同约定的工期或业主要求,编制工程项目施工总进度计划,细划分解月、周进度计划,并进行定期检查、调整,有效控制工程项目的施工进度
无施工总进度计划或未进行细划、分解月、周进度计划,各扣 1 分;未进行定期检查扣0
5 分,无调整措施和未有效控制工程进度的各扣0
项目施工进度计划按时间、内容等要求,向有关监理、业主单位和分公司、公司传递
未能按照时间、内容要求报送,扣0
5 分;遭到投诉的扣 1 分
因业主等非承包方影响施工,及时办理延期相关手续
未能及时办理工程项目延期手续的扣0
5 分;接到相关方 (业主、监理单位 )进度投诉的扣 1
