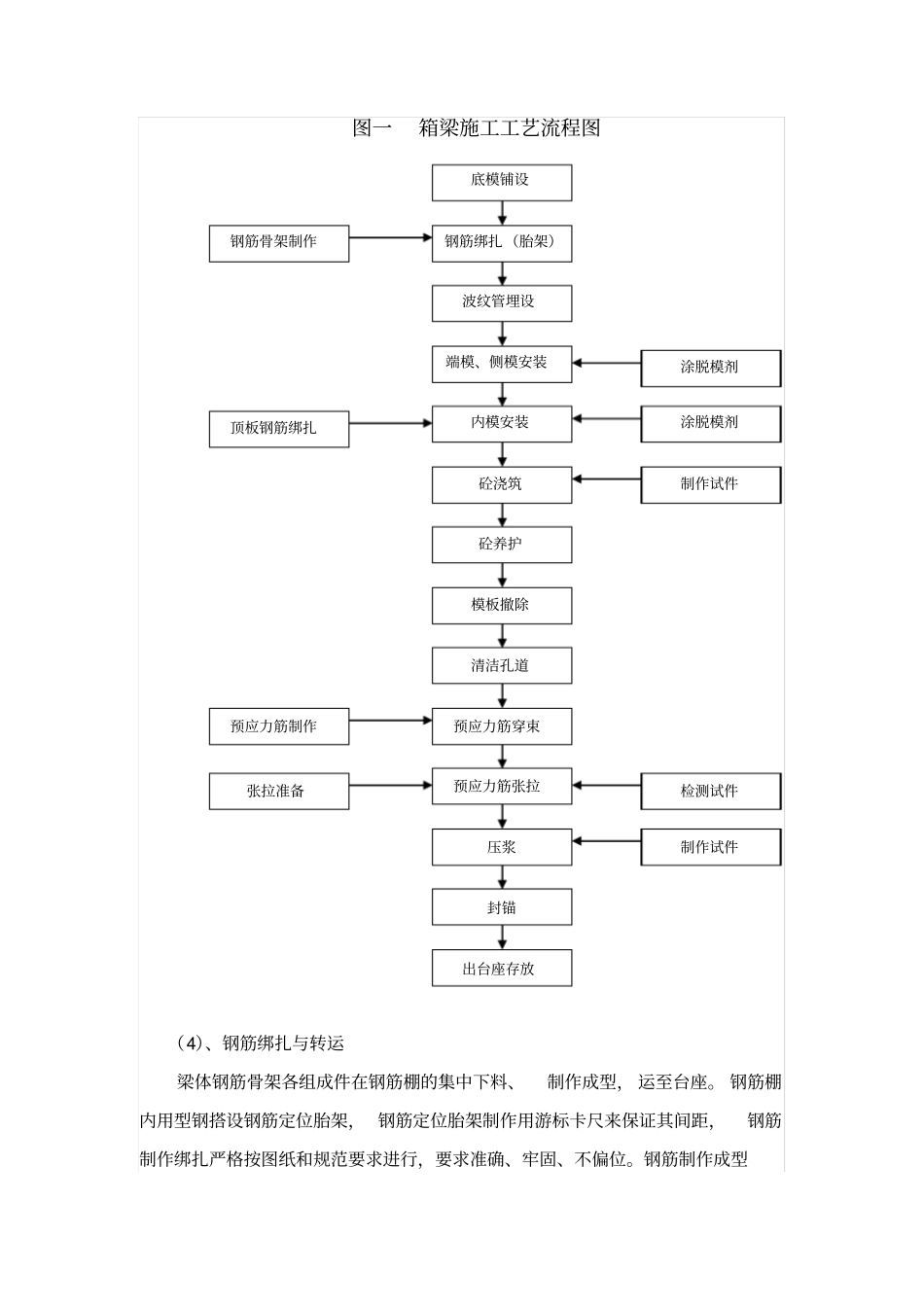

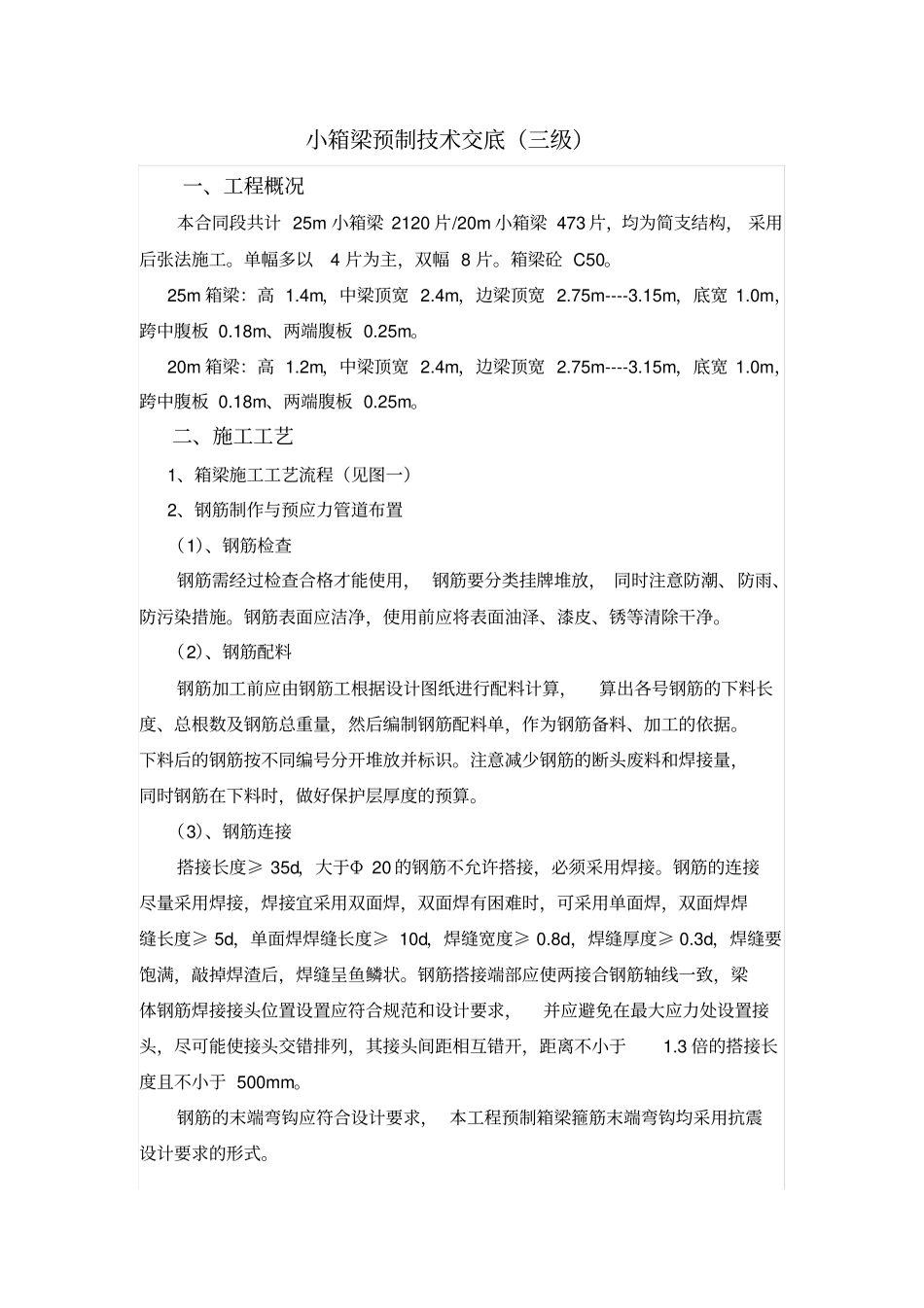

小箱梁预制技术交底(三级)一、工程概况本合同段共计 25m 小箱梁 2120 片/20m 小箱梁 473 片,均为简支结构, 采用后张法施工。单幅多以4 片为主,双幅 8 片。箱梁砼 C50。25m 箱梁:高 1.4m,中梁顶宽 2.4m,边梁顶宽 2.75m----3.15m,底宽 1.0m,跨中腹板 0.18m、两端腹板 0.25m。20m 箱梁:高 1.2m,中梁顶宽 2.4m,边梁顶宽 2.75m----3.15m,底宽 1.0m,跨中腹板 0.18m、两端腹板 0.25m。二、施工工艺1、箱梁施工工艺流程(见图一)2、钢筋制作与预应力管道布置(1)、钢筋检查钢筋需经过检查合格才能使用, 钢筋要分类挂牌堆放, 同时注意防潮、防雨、防污染措施。钢筋表面应洁净,使用前应将表面油泽、漆皮、锈等清除干净。(2)、钢筋配料钢筋加工前应由钢筋工根据设计图纸进行配料计算,算出各号钢筋的下料长度、总根数及钢筋总重量,然后编制钢筋配料单,作为钢筋备料、加工的依据。下料后的钢筋按不同编号分开堆放并标识。注意减少钢筋的断头废料和焊接量,同时钢筋在下料时,做好保护层厚度的预算。(3)、钢筋连接搭接长度≥ 35d,大于Φ 20 的钢筋不允许搭接,必须采用焊接。钢筋的连接尽量采用焊接,焊接宜采用双面焊,双面焊有困难时,可采用单面焊,双面焊焊缝长度≥ 5d,单面焊焊缝长度≥ 10d,焊缝宽度≥ 0.8d,焊缝厚度≥ 0.3d,焊缝要饱满,敲掉焊渣后,焊缝呈鱼鳞状。钢筋搭接端部应使两接合钢筋轴线一致,梁体钢筋焊接接头位置设置应符合规范和设计要求,并应避免在最大应力处设置接头,尽可能使接头交错排列,其接头间距相互错开,距离不小于1.3 倍的搭接长度且不小于 500mm。钢筋的末端弯钩应符合设计要求, 本工程预制箱梁箍筋末端弯钩均采用抗震设计要求的形式。图一箱梁施工工艺流程图(4)、钢筋绑扎与转运梁体钢筋骨架各组成件在钢筋棚的集中下料、制作成型, 运至台座。 钢筋棚内用型钢搭设钢筋定位胎架, 钢筋定位胎架制作用游标卡尺来保证其间距,钢筋制作绑扎严格按图纸和规范要求进行,要求准确、牢固、不偏位。钢筋制作成型底模铺设钢筋绑扎(胎架)波纹管埋设端模、侧模安装内模安装砼浇筑砼养护模板撤除清洁孔道预应力筋穿束预应力筋张拉压浆封锚出台座存放钢筋骨架制作预应力筋制作涂脱模剂制作试件制作试件涂脱模剂顶板钢筋绑扎检测试件张拉准备后,必须填写《半成品验收表格》后方能由型钢制作的吊架转运至台座底板,在转运过程中尽量避免其变形。 骨架转运至...
