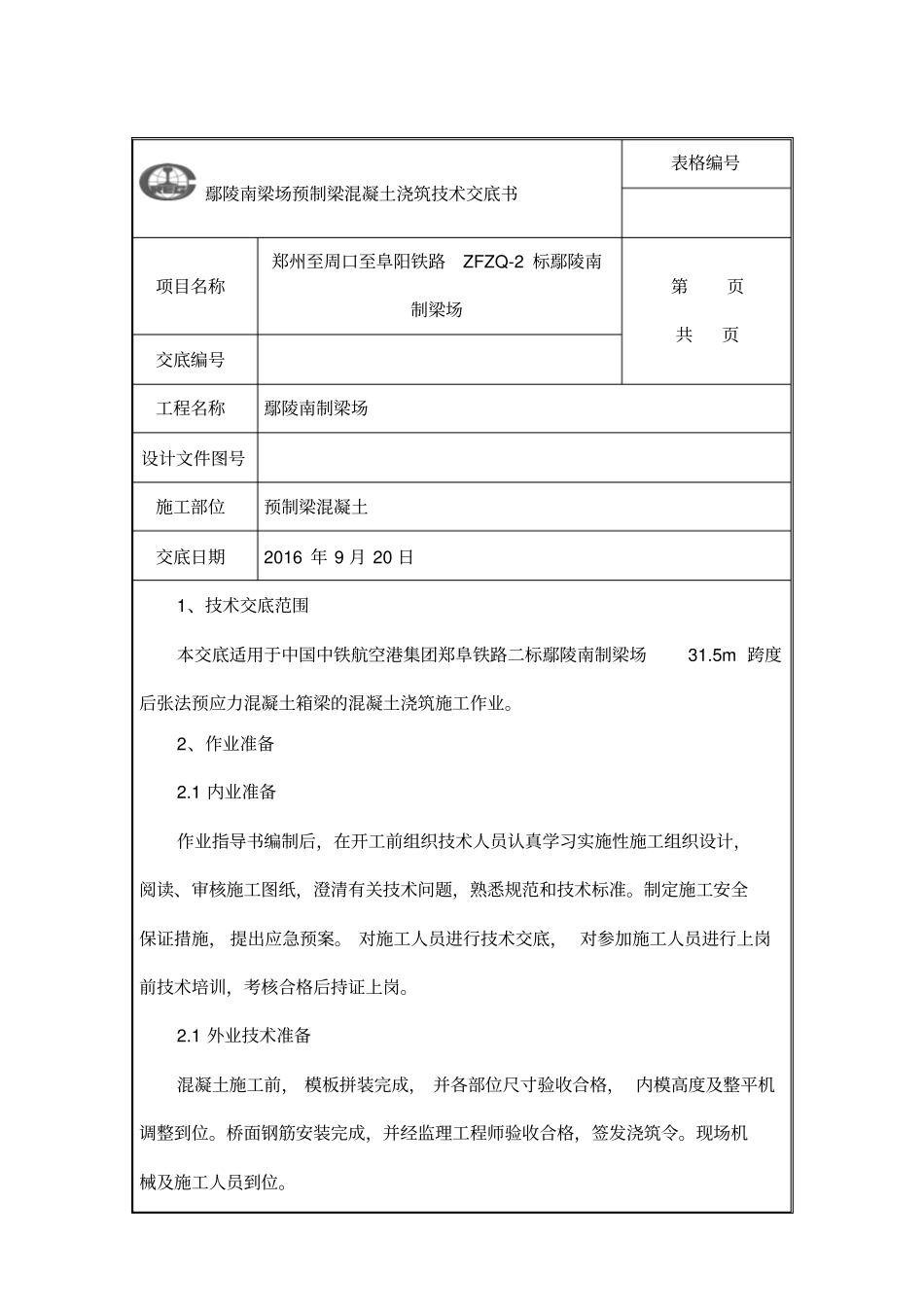

鄢陵南梁场预制梁混凝土浇筑技术交底书表格编号项目名称郑州至周口至阜阳铁路ZFZQ-2 标鄢陵南制梁场第页共页交底编号工程名称鄢陵南制梁场设计文件图号施工部位预制梁混凝土交底日期2016 年 9 月 20 日1、技术交底范围本交底适用于中国中铁航空港集团郑阜铁路二标鄢陵南制梁场31
5m 跨度后张法预应力混凝土箱梁的混凝土浇筑施工作业
2、作业准备2
1 内业准备作业指导书编制后,在开工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准
制定施工安全保证措施, 提出应急预案
对施工人员进行技术交底, 对参加施工人员进行上岗前技术培训,考核合格后持证上岗
1 外业技术准备混凝土施工前, 模板拼装完成, 并各部位尺寸验收合格, 内模高度及整平机调整到位
桥面钢筋安装完成,并经监理工程师验收合格,签发浇筑令
现场机械及施工人员到位

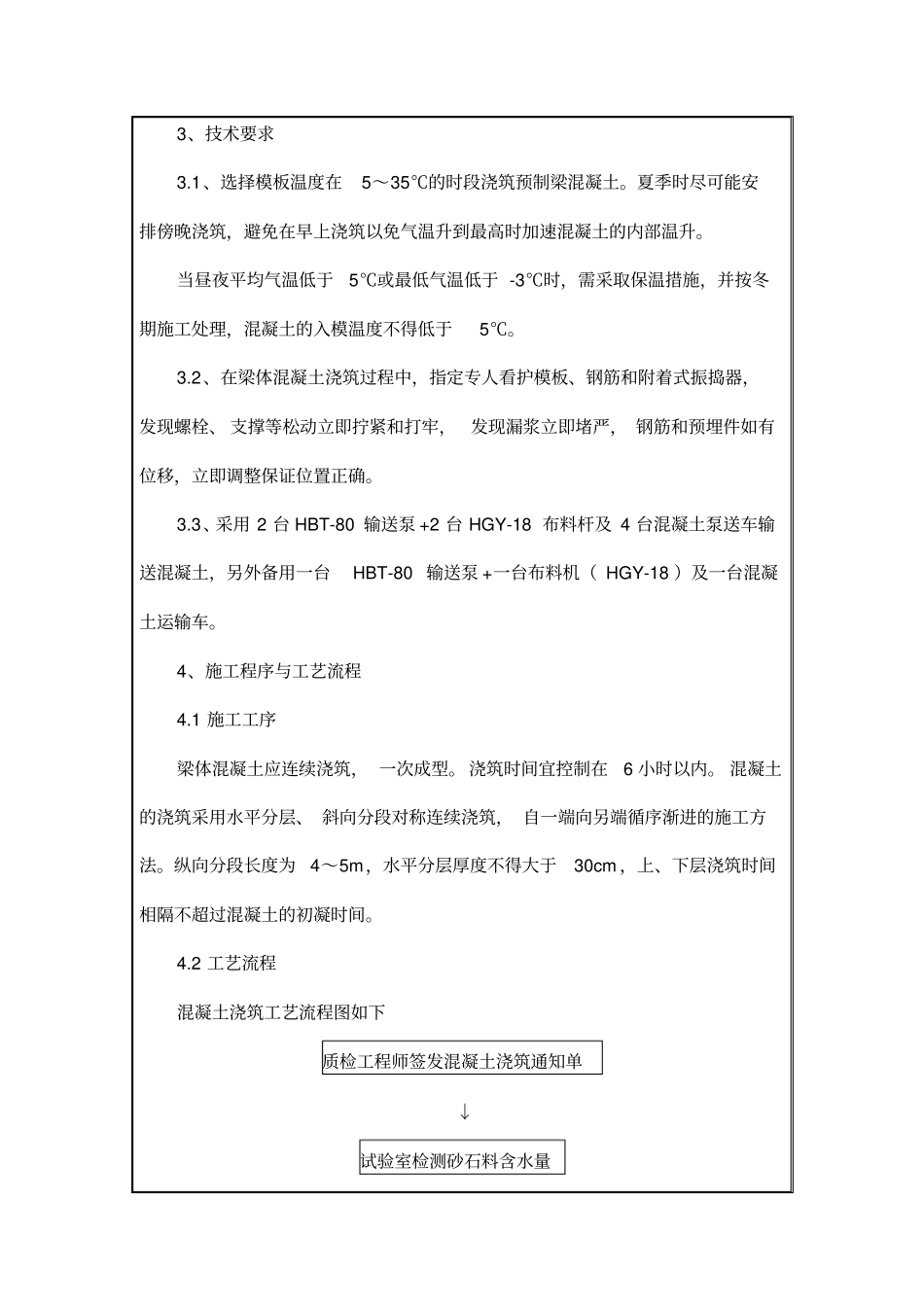

3、技术要求3
1、选择模板温度在5~35℃的时段浇筑预制梁混凝土
夏季时尽可能安排傍晚浇筑,避免在早上浇筑以免气温升到最高时加速混凝土的内部温升
当昼夜平均气温低于5℃或最低气温低于 -3℃时,需采取保温措施,并按冬期施工处理,混凝土的入模温度不得低于5℃
2、在梁体混凝土浇筑过程中,指定专人看护模板、钢筋和附着式振捣器,发现螺栓、 支撑等松动立即拧紧和打牢,发现漏浆立即堵严, 钢筋和预埋件如有位移,立即调整保证位置正确
3、采用 2 台 HBT-80 输送泵 +2 台 HGY-18 布料杆及 4 台混凝土泵送车输送混凝土,另外备用一台HBT-80 输送泵 +一台布料机( HGY-18 )及一台混凝土运输车
4、施工程序与工艺流程4
1 施工工序梁体混凝土应连续浇筑, 一次成型
浇筑时间宜控制在6 小时以内

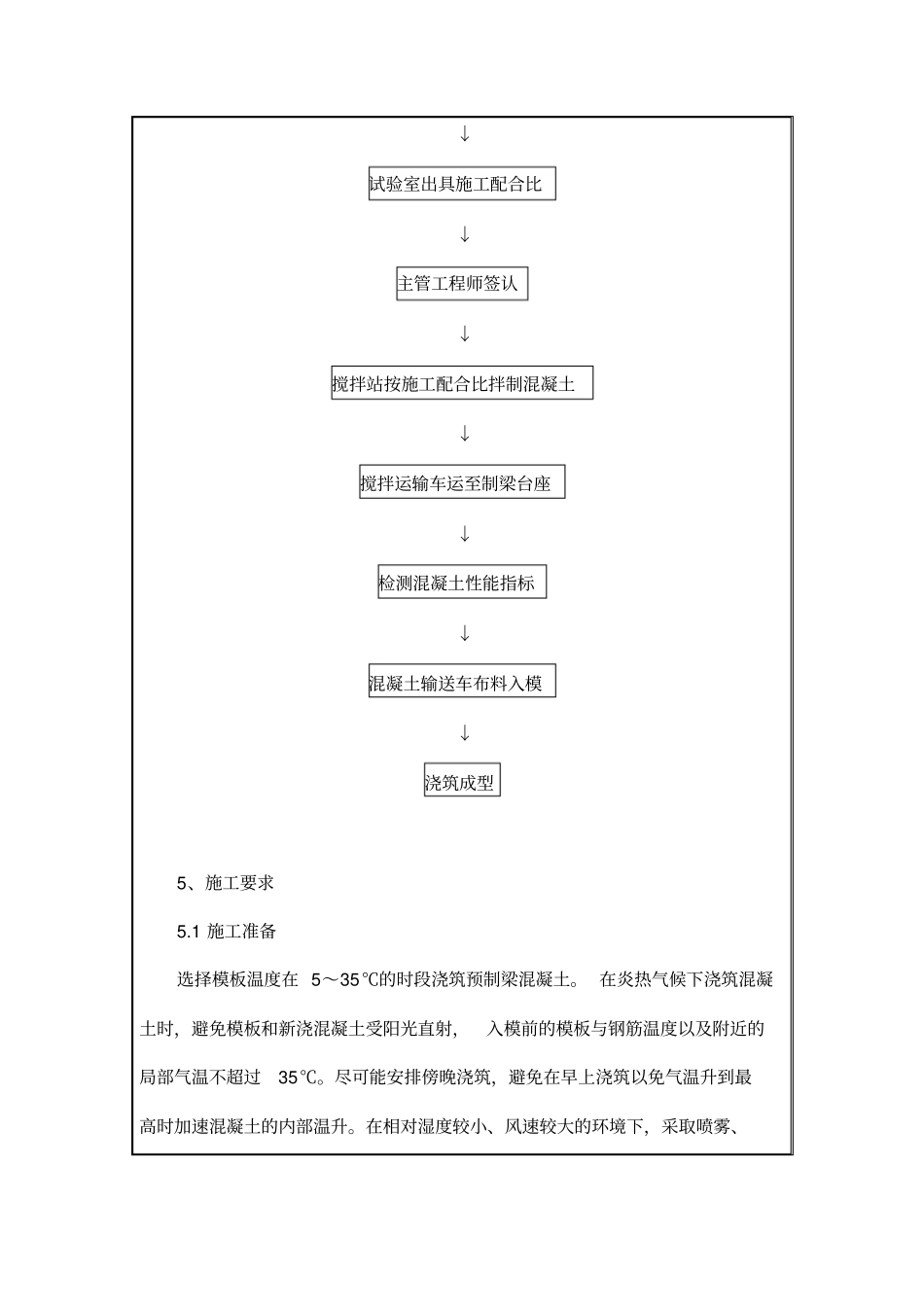

混凝土的浇筑采用水平分层、 斜向分段对称连续浇筑, 自一端向另端循序渐进的施工方
