**************工程监 理 月 报(第十四期)项目名称:项目总监:编 制 人:**********项目监理部2010 年 09 月 26 日至 2010 年 10 月 26 日1、本月工程概况1
1 大事记日期内容9
27 物料提升机拆除施工2010
01 国庆节放假一天2010
05 完成首层地面、室外消防车道混凝土浇筑2010
11 完成钢结构雨棚施工2010
23 完成电梯安装施工主要施工人员、机械进退场记录日期内容物料提升机拆除作业人员3 人入场9
28 物料提升机设备退场,退场3 人2010

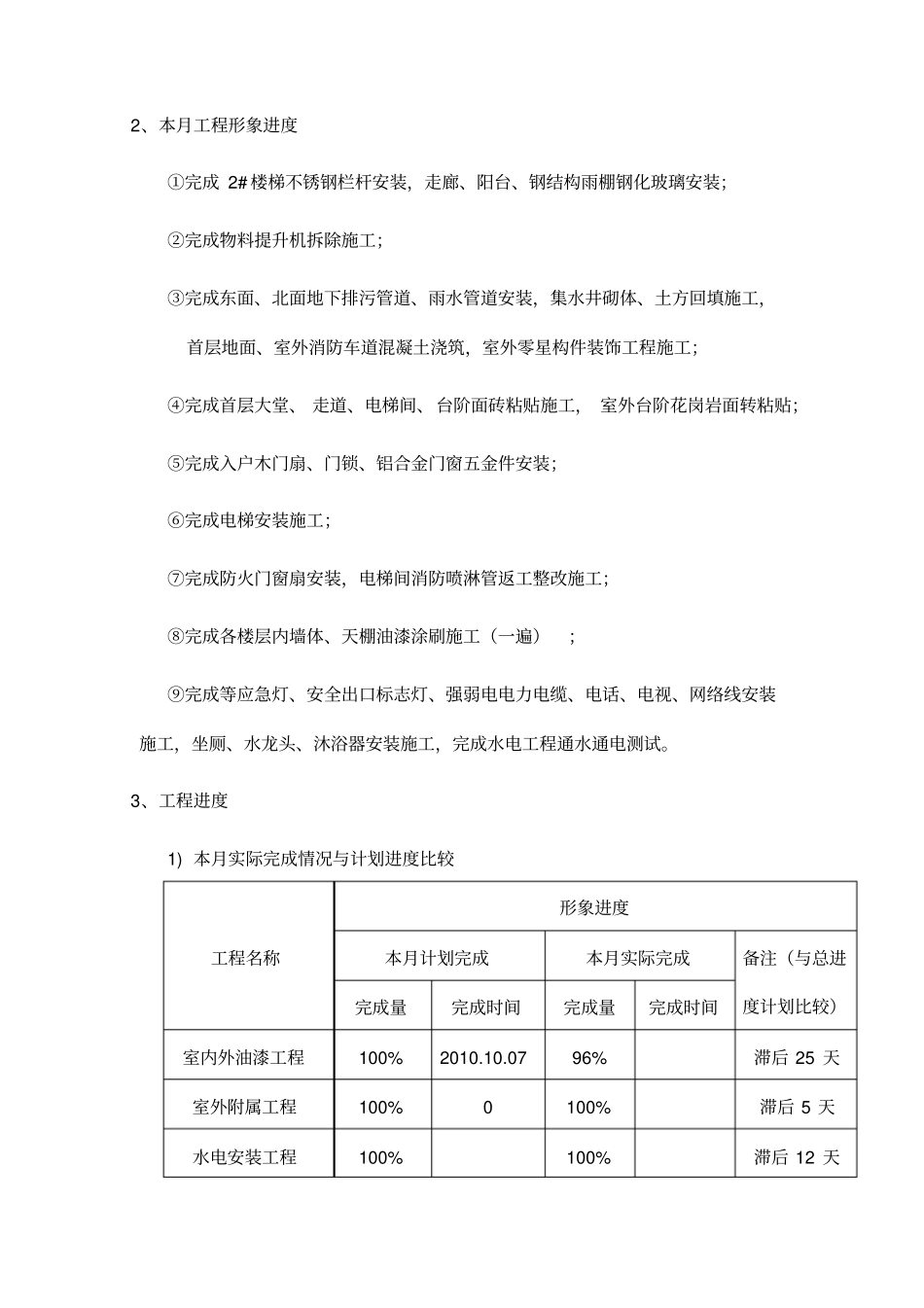

12 钢结构雨棚退场2 人砂浆搅拌机退场1 台电梯安装人员 4 人入场电梯安装人员退场4 人泥工班组作业人员退场5 人总天数晴雨阴最高气温最低气温异常气象31 1 28℃18℃2、本月工程形象进度①完成 2# 楼梯不锈钢栏杆安装,走廊、阳台、钢结构雨棚钢化玻璃安装;②完成物料提升机拆除施工;③完成东面、北面地下排污管道、雨水管道安装,集水井砌体、土方回填施工,首层地面、室外消防车道混凝土浇筑,室外零星构件装饰工程施工;④完成首层大堂、 走道、电梯间、台阶面砖粘贴施工, 室外台阶花岗岩面转粘贴;⑤完成入户木门扇、门锁、铝合金门窗五金件安装;⑥完成电梯安装施工;⑦完成防火门窗扇安装,电梯间消防喷淋管返工整改施工;⑧完成各楼层内墙体、天棚油漆涂刷施工(一遍);⑨完成等应急灯、安全出口标志灯、强弱电电力电缆、电话、电视、网络线安装施工,坐厕、水龙头、沐浴器安装施工,完成水电工程通水通电测试
3、工程进度1) 本月实际完成情况与计划进度比较工程名称形象进度本月计划完成本月实际完成备注(与总进度计划比较)完成量完成时间完成量完成时间室内外油漆工程100% 2010
07 96% 滞后 25 天室外附属工程100% 0 100% 滞后 5 天
