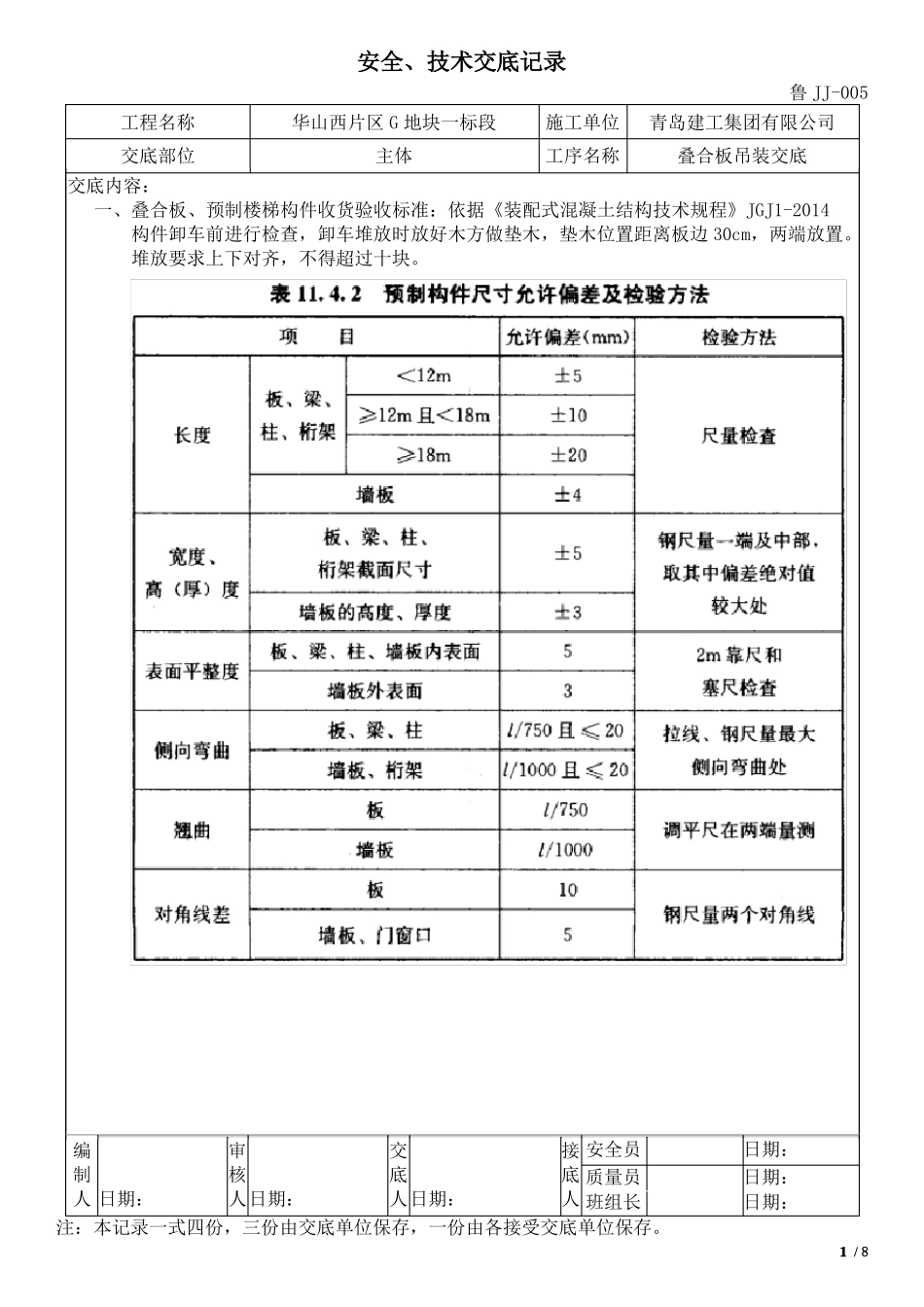

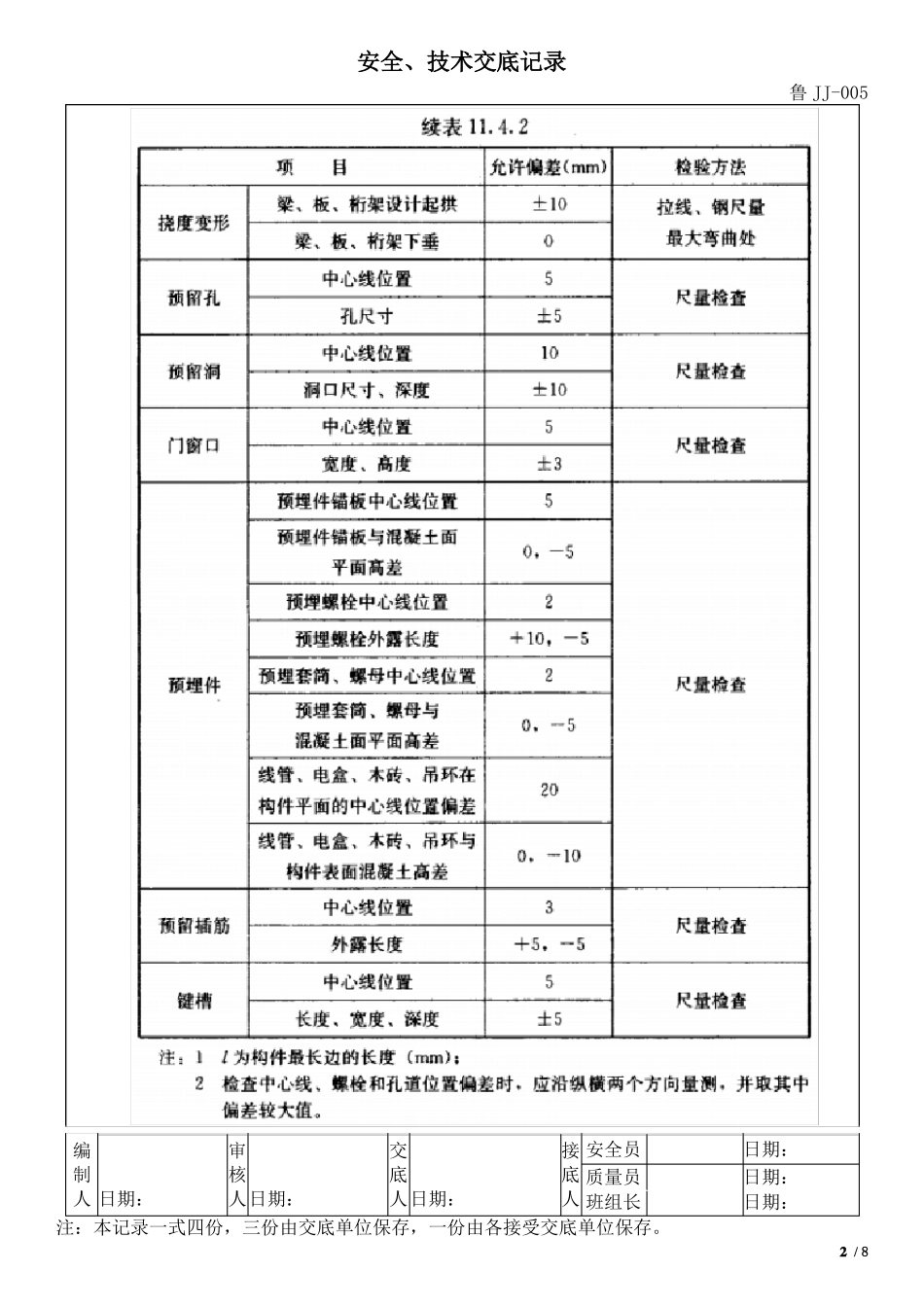

安全、技术交底记录鲁 JJ-005工程名称交底部位华山西片区 G 地块一标段主体施工单位工序名称青岛建工集团有限公司叠合板吊装交底交底内容:一、叠合板、预制楼梯构件收货验收标准:依据《装配式混凝土结构技术规程》JGJ1-2014构件卸车前进行检查,卸车堆放时放好木方做垫木,垫木位置距离板边 30cm,两端放置
堆放要求上下对齐,不得超过十块
编制人 日期:审核人日期:交底人日期:接 安全员底 质量员人 班组长日期:日期:日期:1 / 8注:本记录一式四份,三份由交底单位保存,一份由各接受交底单位保存
安全、技术交底记录鲁 JJ-005编制人 日期:审核人日期:交底人日期:接 安全员底 质量员人 班组长日期:日期:日期:2 / 8注:本记录一式四份,三份由交底单位保存,一份由各接受交底单位保存
安全、技术交底记录鲁 JJ-005工程名称交底部位华山西片区 G 地块一标段主体施工单位工序名称青岛建工集团有限公司叠合板吊装交底二、施工准备1、施工前仔细阅读图纸,严格按照图纸要求进行施工,做好预留预埋工作
注意图纸要求的填缝要求

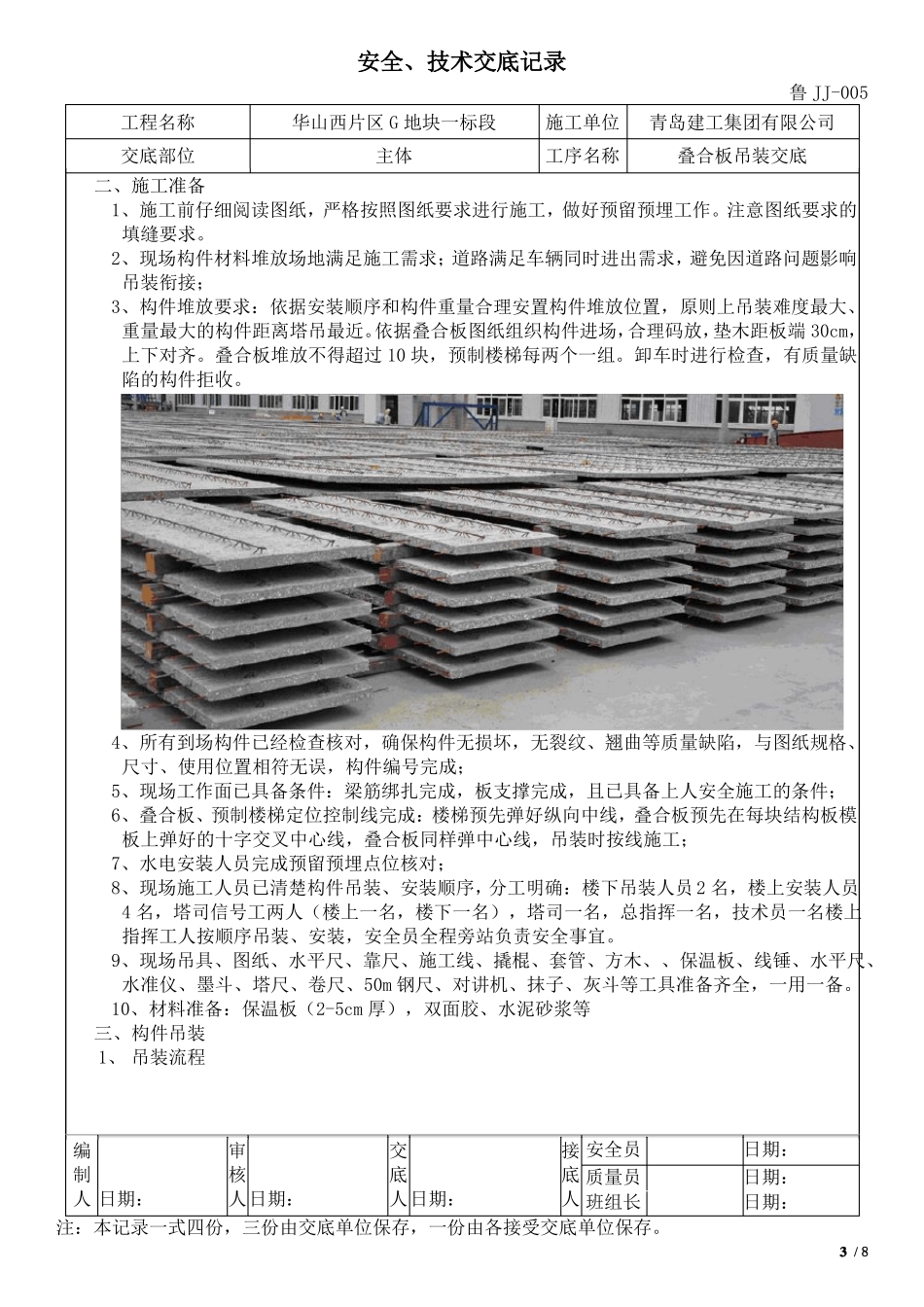

2、现场构件材料堆放场地满足施工需求;道路满足车辆同时进出需求,避免因道路问题影响吊装衔接;3、构件堆放要求:依据安装顺序和构件重量合理安置构件堆放位置,原则上吊装难度最大、重量最大的构件距离塔吊最近
依据叠合板图纸组织构件进场,合理码放,垫木距板端 30cm,上下对齐
叠合板堆放不得超过 10 块,预制楼梯每两个一组
卸车时进行检查,有质量缺陷的构件拒收
4、所有到场构件已经检查核对,确保构件无损坏,无裂纹、翘曲等质量缺陷,与图纸规格、尺寸、使用位置相符无误,构件编号完成;5、现场工作面已具备条件:梁筋绑扎完成,板支撑完成,且已具备上人安全施工的条件;6、叠合板、预制楼梯定位控制线完成:楼梯预先弹好纵向中线,叠合板预先在每块结构板模板上弹好的十字交叉中心
