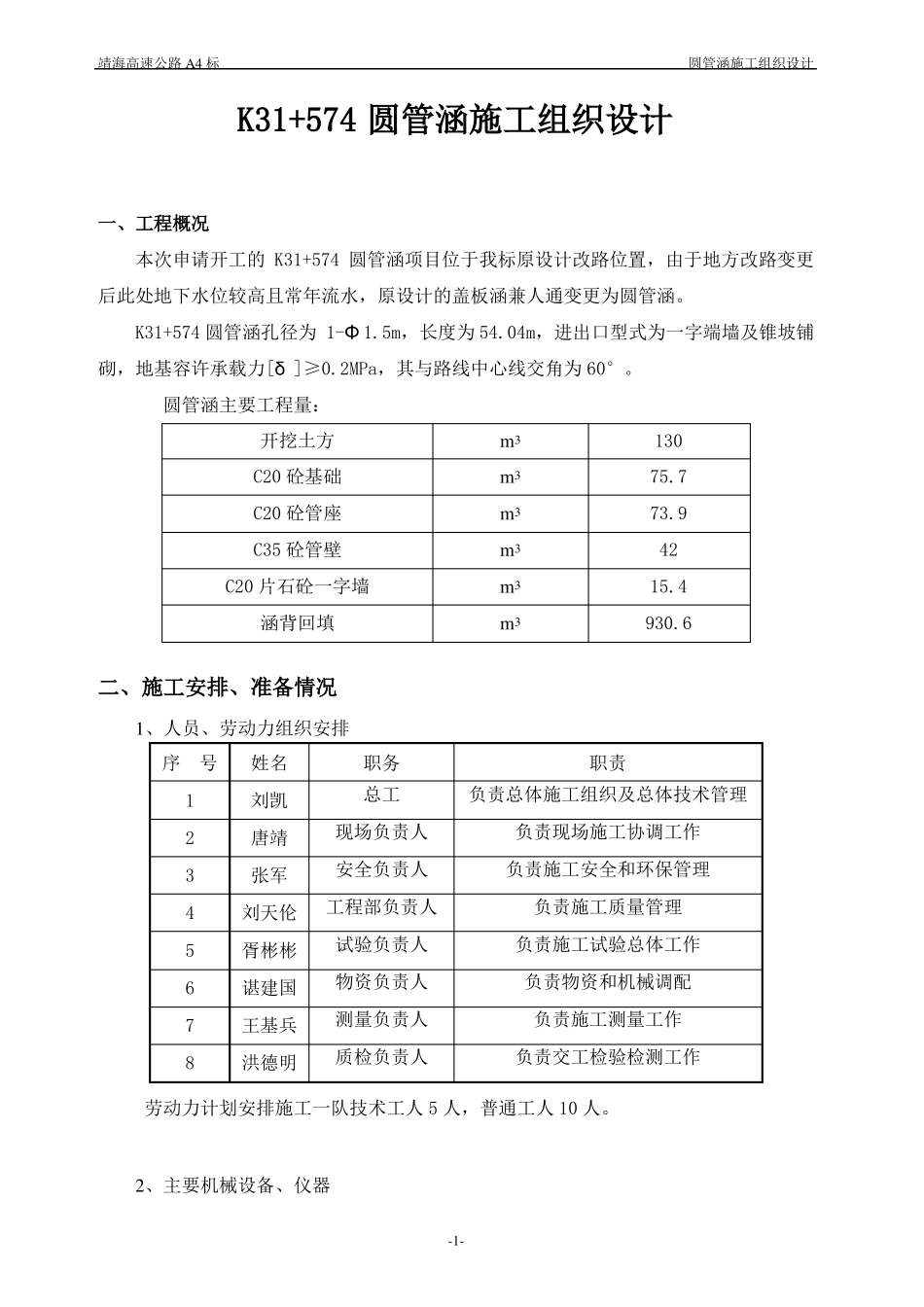

靖海高速公路 A4 标圆管涵施工组织设计K31+574 圆管涵施工组织设计一、工程概况本次申请开工的 K31+574 圆管涵项目位于我标原设计改路位置,由于地方改路变更后此处地下水位较高且常年流水,原设计的盖板涵兼人通变更为圆管涵。K31+574 圆管涵孔径为 1-Φ 1.5m,长度为 54.04m,进出口型式为一字端墙及锥坡铺砌,地基容许承载力[δ ]≥0.2MPa,其与路线中心线交角为 60©。圆管涵主要工程量:开挖土方C20 砼基础C20 砼管座C35 砼管壁C20 片石砼一字墙涵背回填m3m3m3m3m3m313075.773.94215.4930.6二、施工安排、准备情况1、人员、劳动力组织安排序号12345678姓名刘凯唐靖张军刘天伦胥彬彬谌建国王基兵洪德明职务总工现场负责人安全负责人工程部负责人试验负责人物资负责人测量负责人质检负责人职责负责总体施工组织及总体技术管理负责现场施工协调工作负责施工安全和环保管理负责施工质量管理负责施工试验总体工作负责物资和机械调配负责施工测量工作负责交工检验检测工作劳动力计划安排施工一队技术工人 5 人,普通工人 10 人。2、主要机械设备、仪器-1-靖海高速公路 A4 标圆管涵施工组织设计主要施工机械设备、仪器一览表名称挖掘机自卸汽车发电机砼搅拌楼砼运输车砂浆搅拌机振岛器汽车吊振动压路机冲击夯全站仪水准仪3.施工进度计划安排:K31+574 圆管涵计划开工日期 2012 年 3 月 15 日,计划完工日期 2012 年 3 月 30 日,计划工期 15 天。待路基填筑高度高于管顶 0.5 米左右再进行沟槽土石方开挖施工,其计划工期 15 天,开工时间以路基填至管项 0.5 米时的时间为准。4.临时工程准备工作(1)施工便道施工现场的纵向、横向便道均已开通,车辆、机械及设备等可畅通无阻到达现场施工点。(2)圆管涵施工用电、用水圆管涵施工现场用电以配备 1 台 40KW 发电机,用于振动棒振捣或抽水;施工用水采取可饮用的地下井水;混凝土由搅拌站强制集中生产,混凝土运输车通过纵向施工便道运至现场施工点。(3)圆管涵材料准备工作本工程所需圆管涵全部利用成品,质量保证措施根据《技术规范》验收执行。管涵在运输、装卸过程中,采取垫加横木固定,防止碰撞,避免管节损坏或产生裂纹。管涵装卸采用吊车进行。-2-规格型号CAT320C15m340Kw390m /h8m3JQ350ZN50QY30YD220BS60YR-422NMDSZ-2生产厂家美国卡特重庆红岩华建山东机械总厂柳洲机械总厂中国南宁中国徐工中国徐工德国WACKER宾得苏州数量(台)121141211...
