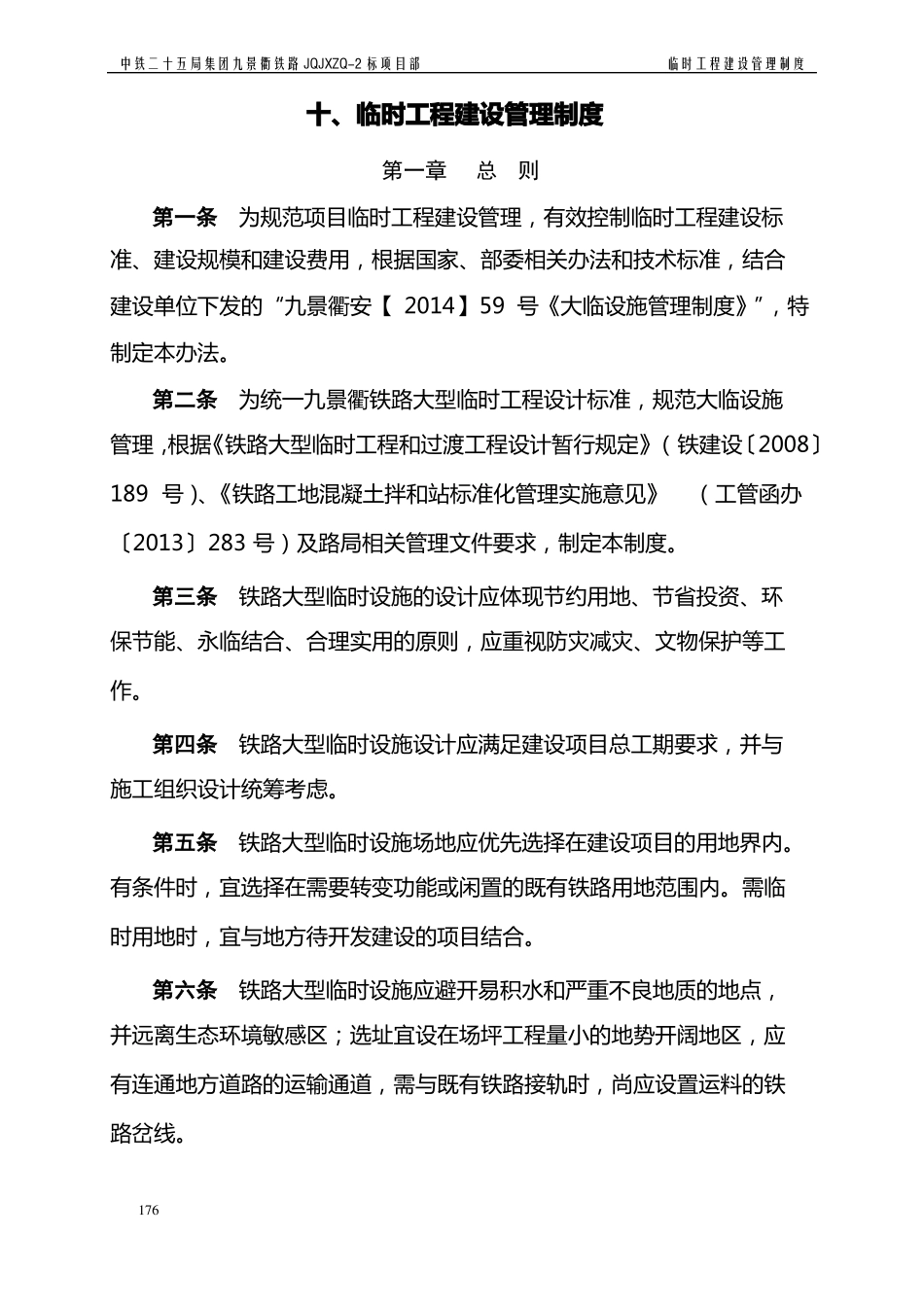

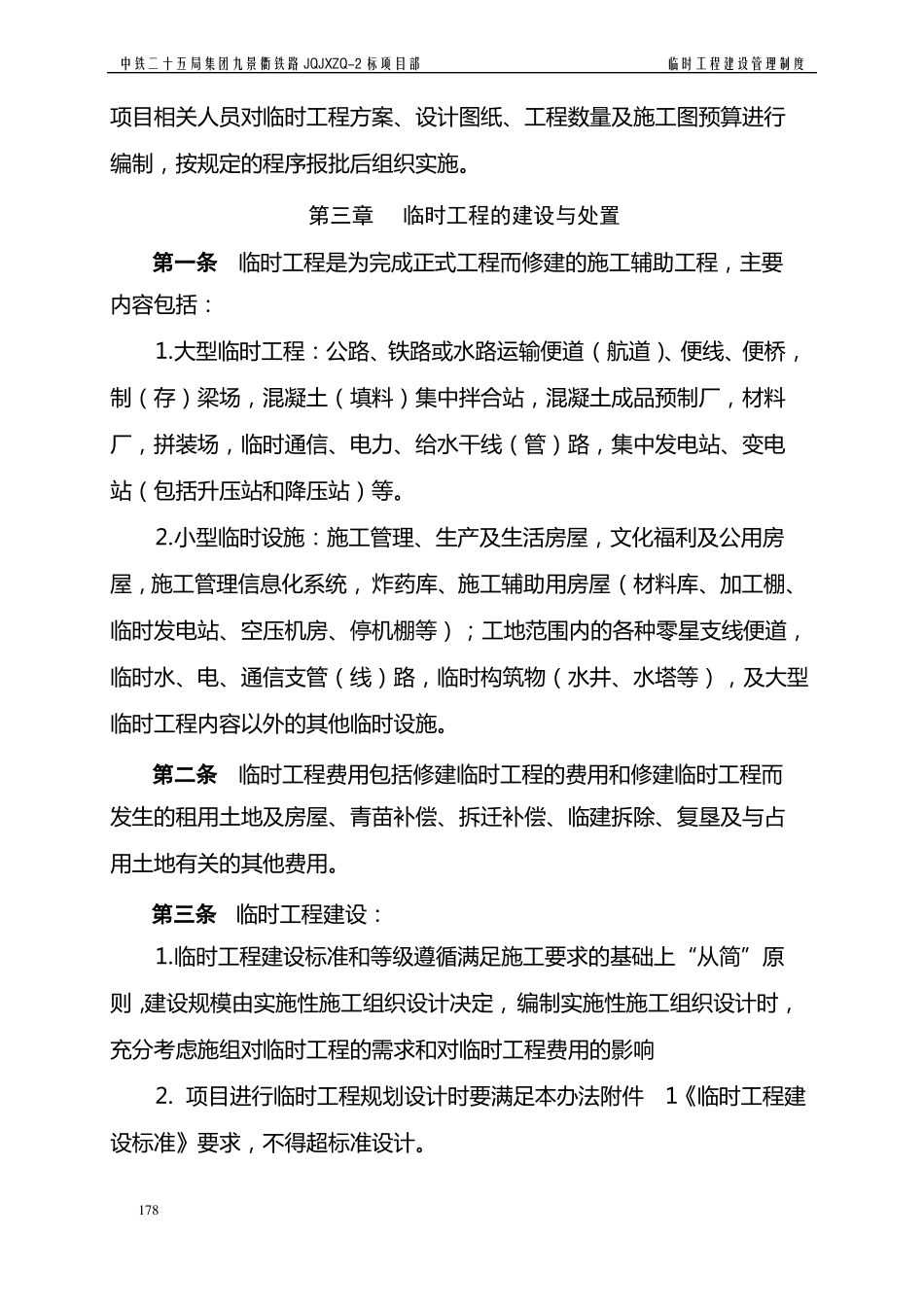

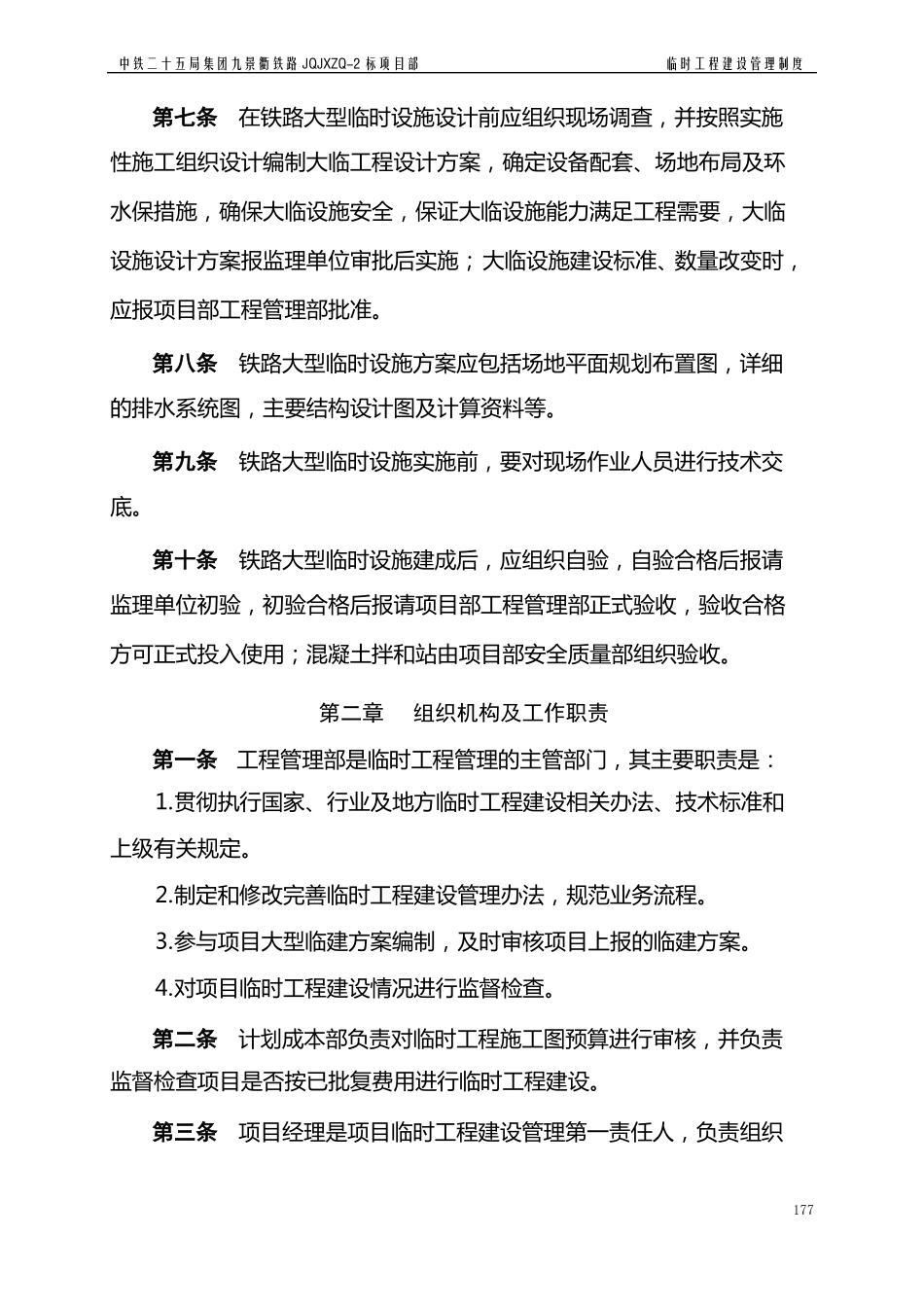

中铁二十五局集团九景衢铁路 JQJXZQ-2 标项目部临时工程建设管理制度十、临时工程建设管理制度第一章总则第一条为规范项目临时工程建设管理,有效控制临时工程建设标准、建设规模和建设费用,根据国家、部委相关办法和技术标准,结合建设单位下发的“九景衢安【 2014】59 号《大临设施管理制度》”,特制定本办法。第二条为统一九景衢铁路大型临时工程设计标准,规范大临设施管理,根据《铁路大型临时工程和过渡工程设计暂行规定》(铁建设〔2008〕189 号)、《铁路工地混凝土拌和站标准化管理实施意见》(工管函办〔2013〕283 号)及路局相关管理文件要求,制定本制度。第三条铁路大型临时设施的设计应体现节约用地、节省投资、环保节能、永临结合、合理实用的原则,应重视防灾减灾、文物保护等工作。第四条铁路大型临时设施设计应满足建设项目总工期要求,并与施工组织设计统筹考虑。第五条铁路大型临时设施场地应优先选择在建设项目的用地界内。有条件时,宜选择在需要转变功能或闲置的既有铁路用地范围内。需临时用地时,宜与地方待开发建设的项目结合。第六条铁路大型临时设施应避开易积水和严重不良地质的地点,并远离生态环境敏感区;选址宜设在场坪工程量小的地势开阔地区,应有连通地方道路的运输通道,需与既有铁路接轨时,尚应设置运料的铁路岔线。176中铁二十五局集团九景衢铁路 JQJXZQ-2 标项目部临时工程建设管理制度第七条在铁路大型临时设施设计前应组织现场调查,并按照实施性施工组织设计编制大临工程设计方案,确定设备配套、场地布局及环水保措施,确保大临设施安全,保证大临设施能力满足工程需要,大临设施设计方案报监理单位审批后实施;大临设施建设标准、数量改变时,应报项目部工程管理部批准。第八条铁路大型临时设施方案应包括场地平面规划布置图,详细的排水系统图,主要结构设计图及计算资料等。第九条铁路大型临时设施实施前,要对现场作业人员进行技术交底。第十条铁路大型临时设施建成后,应组织自验,自验合格后报请监理单位初验,初验合格后报请项目部工程管理部正式验收,验收合格方可正式投入使用;混凝土拌和站由项目部安全质量部组织验收。第二章组织机构及工作职责第一条工程管理部是临时工程管理的主管部门,其主要职责是:1.贯彻执行国家、行业及地方临时工程建设相关办法、技术标准和上级有关规定。2.制定和修改完善临时工程建设管理办法,规范业务流程。3.参与项目大型临建方案编制,及时审核...
