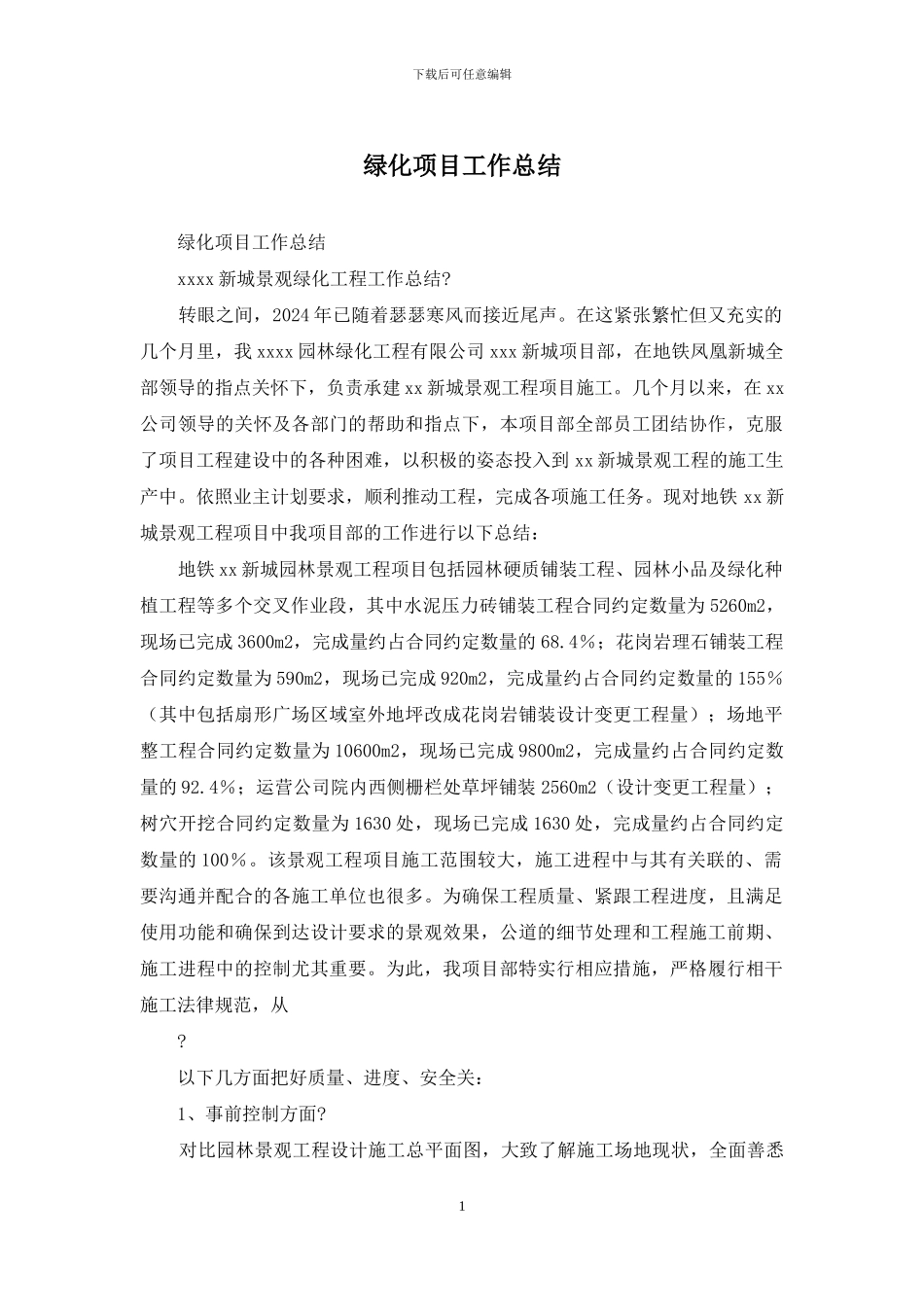

下载后可任意编辑绿化项目工作总结 绿化项目工作总结 xxxx 新城景观绿化工程工作总结? 转眼之间,2024 年已随着瑟瑟寒风而接近尾声。在这紧张繁忙但又充实的几个月里,我 xxxx 园林绿化工程有限公司 xxx 新城项目部,在地铁凤凰新城全部领导的指点关怀下,负责承建 xx 新城景观工程项目施工。几个月以来,在 xx公司领导的关怀及各部门的帮助和指点下,本项目部全部员工团结协作,克服了项目工程建设中的各种困难,以积极的姿态投入到 xx 新城景观工程的施工生产中。依照业主计划要求,顺利推动工程,完成各项施工任务。现对地铁 xx 新城景观工程项目中我项目部的工作进行以下总结: 地铁 xx 新城园林景观工程项目包括园林硬质铺装工程、园林小品及绿化种植工程等多个交叉作业段,其中水泥压力砖铺装工程合同约定数量为 5260m2,现场已完成 3600m2,完成量约占合同约定数量的 68.4%;花岗岩理石铺装工程合同约定数量为 590m2,现场已完成 920m2,完成量约占合同约定数量的 155%(其中包括扇形广场区域室外地坪改成花岗岩铺装设计变更工程量);场地平整工程合同约定数量为 10600m2,现场已完成 9800m2,完成量约占合同约定数量的 92.4%;运营公司院内西侧栅栏处草坪铺装 2560m2(设计变更工程量);树穴开挖合同约定数量为 1630 处,现场已完成 1630 处,完成量约占合同约定数量的 100%。该景观工程项目施工范围较大,施工进程中与其有关联的、需要沟通并配合的各施工单位也很多。为确保工程质量、紧跟工程进度,且满足使用功能和确保到达设计要求的景观效果,公道的细节处理和工程施工前期、施工进程中的控制尤其重要。为此,我项目部特实行相应措施,严格履行相干施工法律规范,从 ? 以下几方面把好质量、进度、安全关: 1、事前控制方面? 对比园林景观工程设计施工总平面图,大致了解施工场地现状,全面善悉1下载后可任意编辑全部小区园林景观工程施工的散布情况,对园林施工图纸与现场实际情况有矛盾的,统计后能够及时向专业设计师反应,以便问题能及时解决。 在工程施工前,做好进场施工前的准备工作。园林景观工程的施工范围大,根据工程的施工特点,对在工程施工进程中与相干专业有关联的部份,不明的地方或是需调和配合的及时同部门相干专业工程师进行沟通,做好事前控制,使工程施工顺利有效的展开。 2、施工工艺方面? 1.地形整理? 1.1 对已到达种植土标高要求的地段,没必要或少填回填客...
