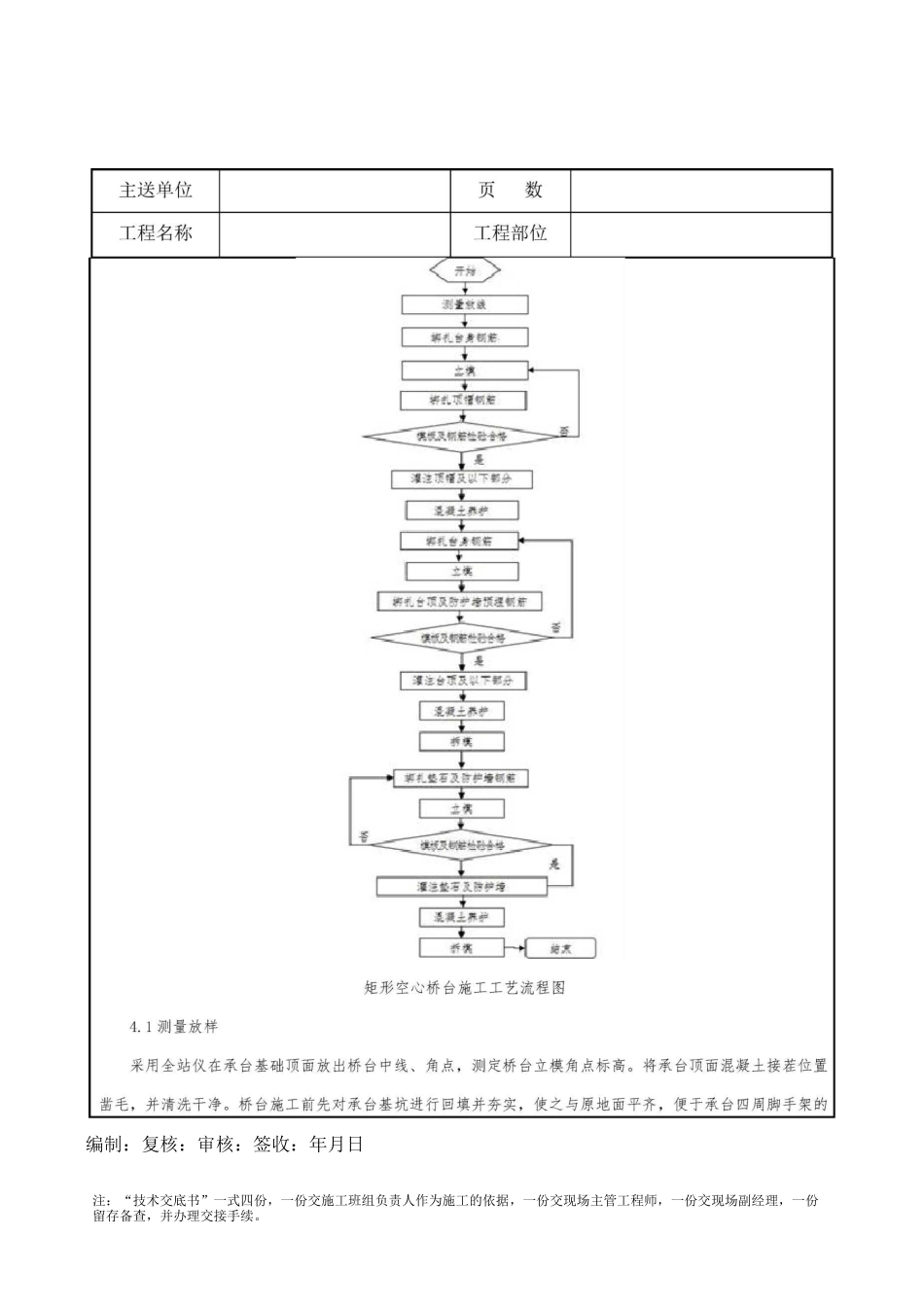

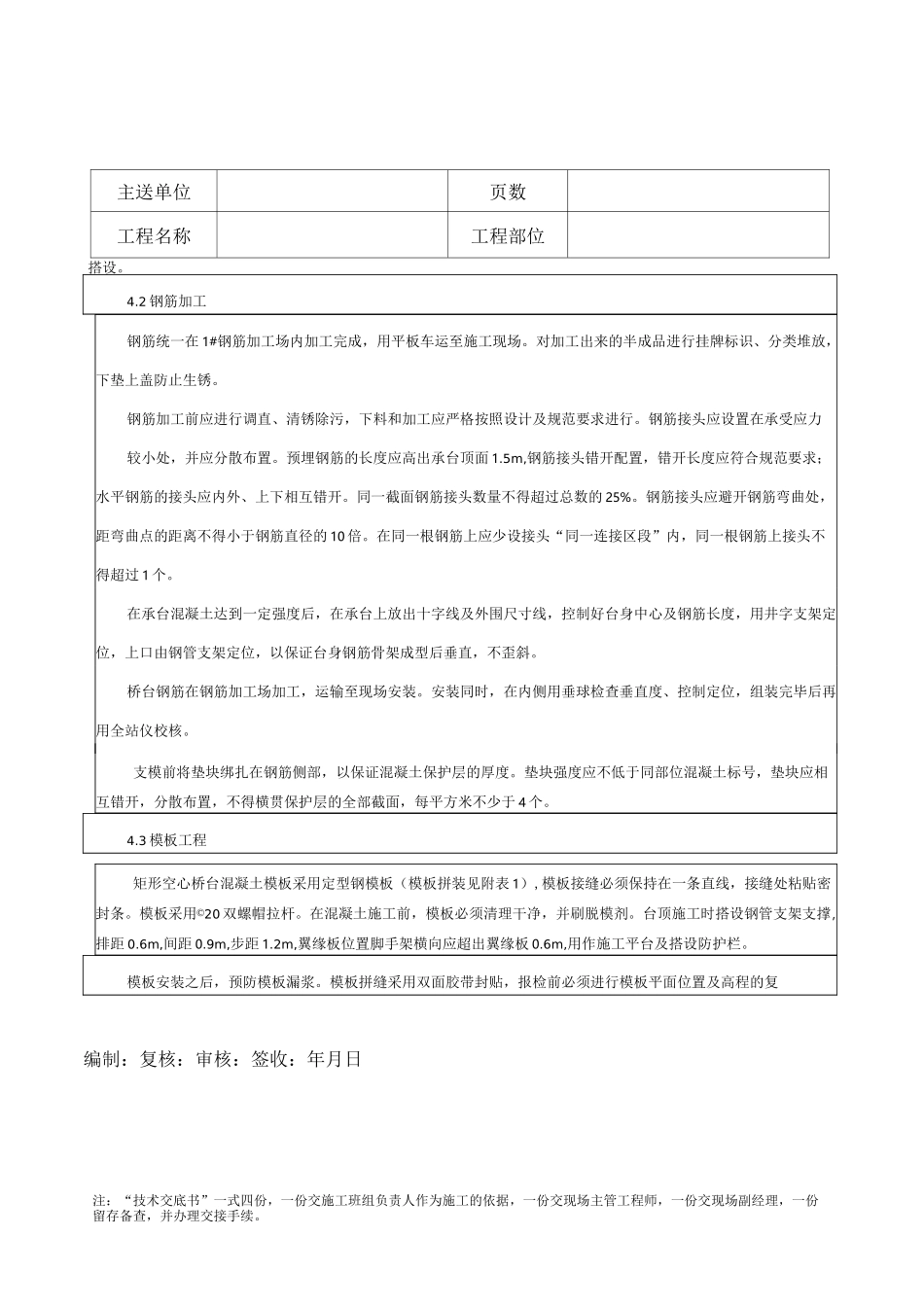

注:“技术交底书”一式四份,一份交施工班组负责人作为施工的依据,一份交现场主管工程师,一份交现场副经理,一份留存备查,并办理交接手续。主送单位页数工程名称工程部位交底内容:1、技术交底范围适用于 7m 桥台施工。2、设计情况设计为矩形空心桥台。桥台台身高 7m,台顶的纵向宽度为 6.09m,横向宽度为 12.2m,台帽纵向长度 2.9m,横向宽度 7.2m。设计为桥台为 C40,台顶为 C35 混凝土。3、开始施工的条件及施工准备工作3.1 施工条件管理人员及施工作业人员经过培训、材料机械设备已进场并通过验收。3.2 施工准备3.2.1 技术准备(1)技术人员、现场作业人员进行技术交底培训;(2)钢筋加工、安装前做好技术交底工作。3.2.2 材料准备(1)钢筋:钢筋应平直、无损伤;表面没有裂纹、颗粒状或片状老锈。钢筋原材进场后,必须对到场钢筋的质量保证书、出厂合格证等进行复核,并按不同批次、规格、炉号及不同厂家的原材进行外观和物理性能的检测,严禁使用不符合要求的原材。(2)钢筋保护层垫块选用同标号混凝土垫块。(3)模板:模板已运输至现场,现场的安全防护材料已准备齐全。4、施工工艺编制:复核:审核:签收:年月日注:“技术交底书”一式四份,一份交施工班组负责人作为施工的依据,一份交现场主管工程师,一份交现场副经理,一份留存备查,并办理交接手续。编制:复核:审核:签收:年月日注:“技术交底书”一式四份,一份交施工班组负责人作为施工的依据,一份交现场主管工程师,一份交现场副经理,一份留存备查,并办理交接手续。主送单位页数工程名称工程部位搭设。4.2 钢筋加工钢筋统一在 1#钢筋加工场内加工完成,用平板车运至施工现场。对加工出来的半成品进行挂牌标识、分类堆放,下垫上盖防止生锈。钢筋加工前应进行调直、清锈除污,下料和加工应严格按照设计及规范要求进行。钢筋接头应设置在承受应力较小处,并应分散布置。预埋钢筋的长度应高出承台顶面 1.5m,钢筋接头错开配置,错开长度应符合规范要求;水平钢筋的接头应内外、上下相互错开。同一截面钢筋接头数量不得超过总数的 25%。钢筋接头应避开钢筋弯曲处,距弯曲点的距离不得小于钢筋直径的 10 倍。在同一根钢筋上应少设接头“同一连接区段”内,同一根钢筋上接头不得超过 1 个。在承台混凝土达到一定强度后,在承台上放出十字线及外围尺寸线,控制好台身中心及钢筋长度,用井字支架定位,上口由钢管支架定位,以保证台身钢筋骨架成型后垂直...
