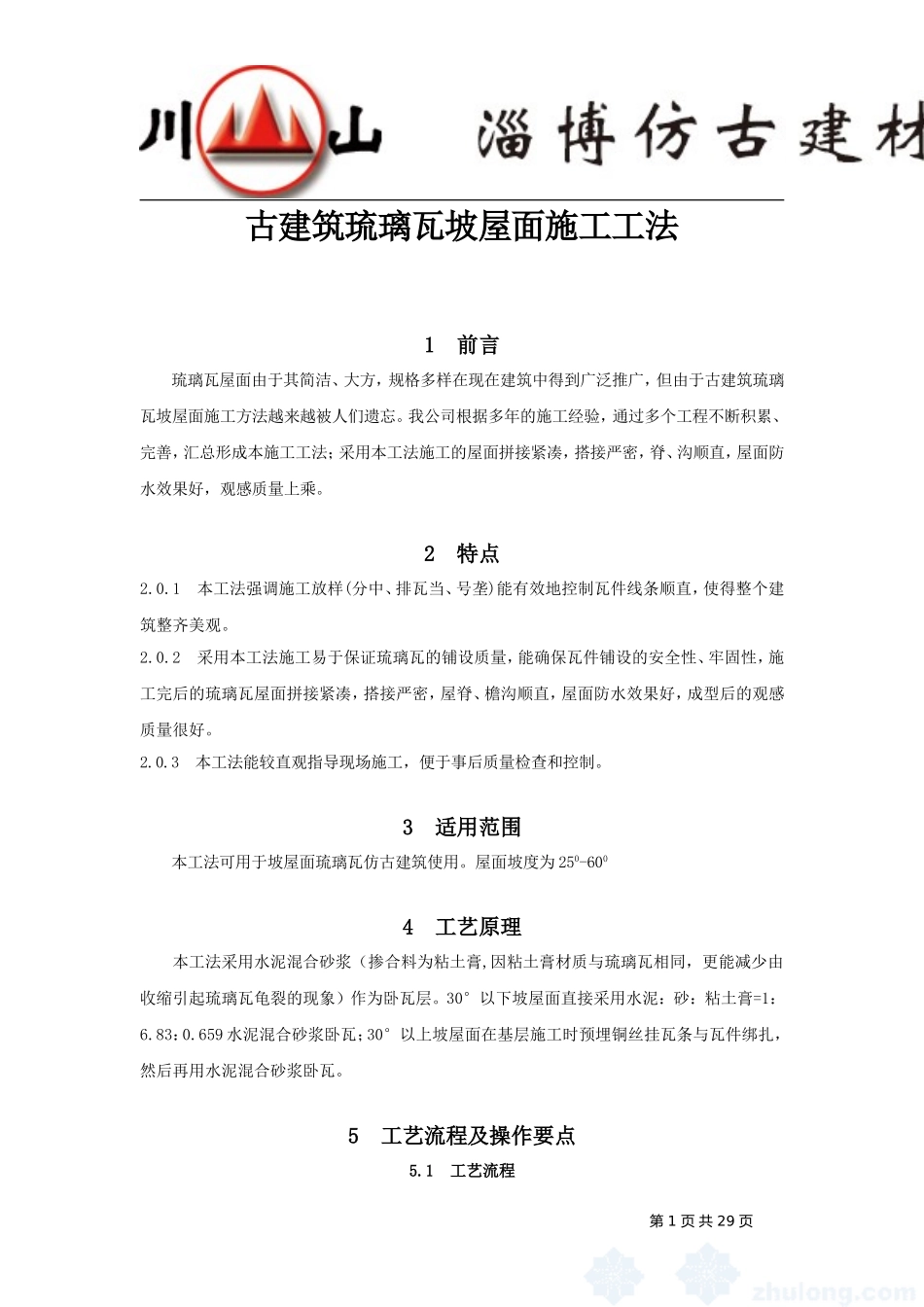

古建筑琉璃瓦坡屋面施工工法1前言琉璃瓦屋面由于其简洁、大方,规格多样在现在建筑中得到广泛推广,但由于古建筑琉璃瓦坡屋面施工方法越来越被人们遗忘
我公司根据多年的施工经验,通过多个工程不断积累、完善,汇总形成本施工工法;采用本工法施工的屋面拼接紧凑,搭接严密,脊、沟顺直,屋面防水效果好,观感质量上乘
1本工法强调施工放样(分中、排瓦当、号垄)能有效地控制瓦件线条顺直,使得整个建筑整齐美观
2采用本工法施工易于保证琉璃瓦的铺设质量,能确保瓦件铺设的安全性、牢固性,施工完后的琉璃瓦屋面拼接紧凑,搭接严密,屋脊、檐沟顺直,屋面防水效果好,成型后的观感质量很好
3本工法能较直观指导现场施工,便于事后质量检查和控制
3适用范围本工法可用于坡屋面琉璃瓦仿古建筑使用
屋面坡度为250-6004工艺原理本工法采用水泥混合砂浆(掺合料为粘土膏,因粘土膏材质与琉璃瓦相同,更能减少由收缩引起琉璃瓦龟裂的现象)作为卧瓦层
30°以下坡屋面直接采用水泥:砂:粘土膏=1:6
659水泥混合砂浆卧瓦;30°以上坡屋面在基层施工时预埋铜丝挂瓦条与瓦件绑扎,然后再用水泥混合砂浆卧瓦
5工艺流程及操作要点5
1工艺流程第1页共29页施工工艺流程见图5
1施工工艺流程图5
2操作要点:5

1施工准备1基层验收第2页共29页施工准备审瓦瓦垄定位冲垄平面定位—分中、号垄、排瓦当捉节夹垄屋面结构层验收验收与清理高度定位--清垄擦瓦检查屋脊构件分层做法形式尺寸,数量是否符合设计要求配勾缝灰屋脊砌筑勾缝屋面清理、清洗各脊件定位各屋脊拉接、灌浆等加固措施1)组织对上一道工序的验收,清除砼基层表面的残留隔离剂、砂浆和灰尘等,并对屋面凸出部位和蜂窝等进行处理
2)对30°以上坡屋面采用预埋铜丝挂瓦条,在基层施工应注意检查,确保铜丝挂瓦条在间距、位置、数量能满足要求
2安排专人对
